Måndag 18 juni

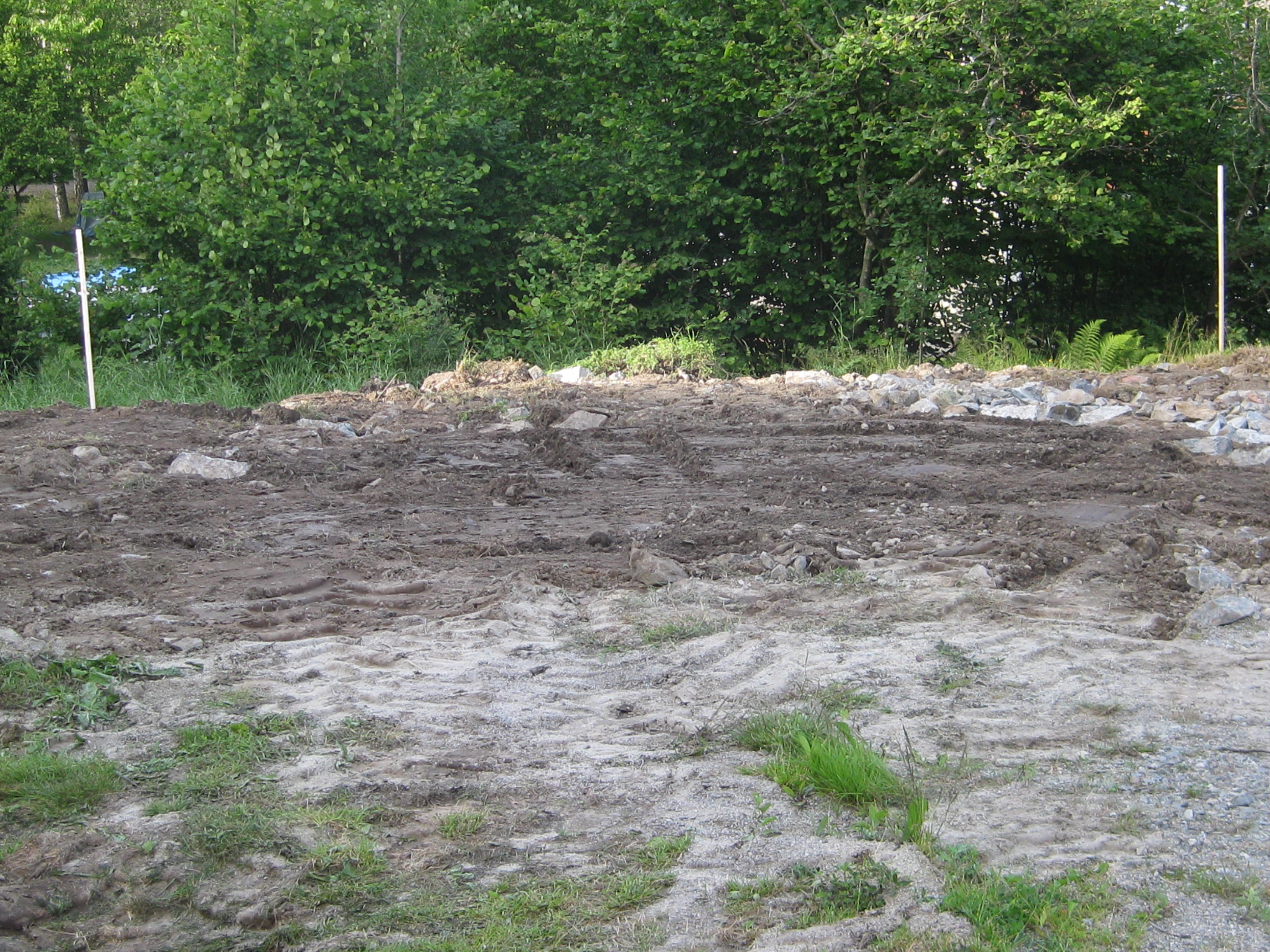

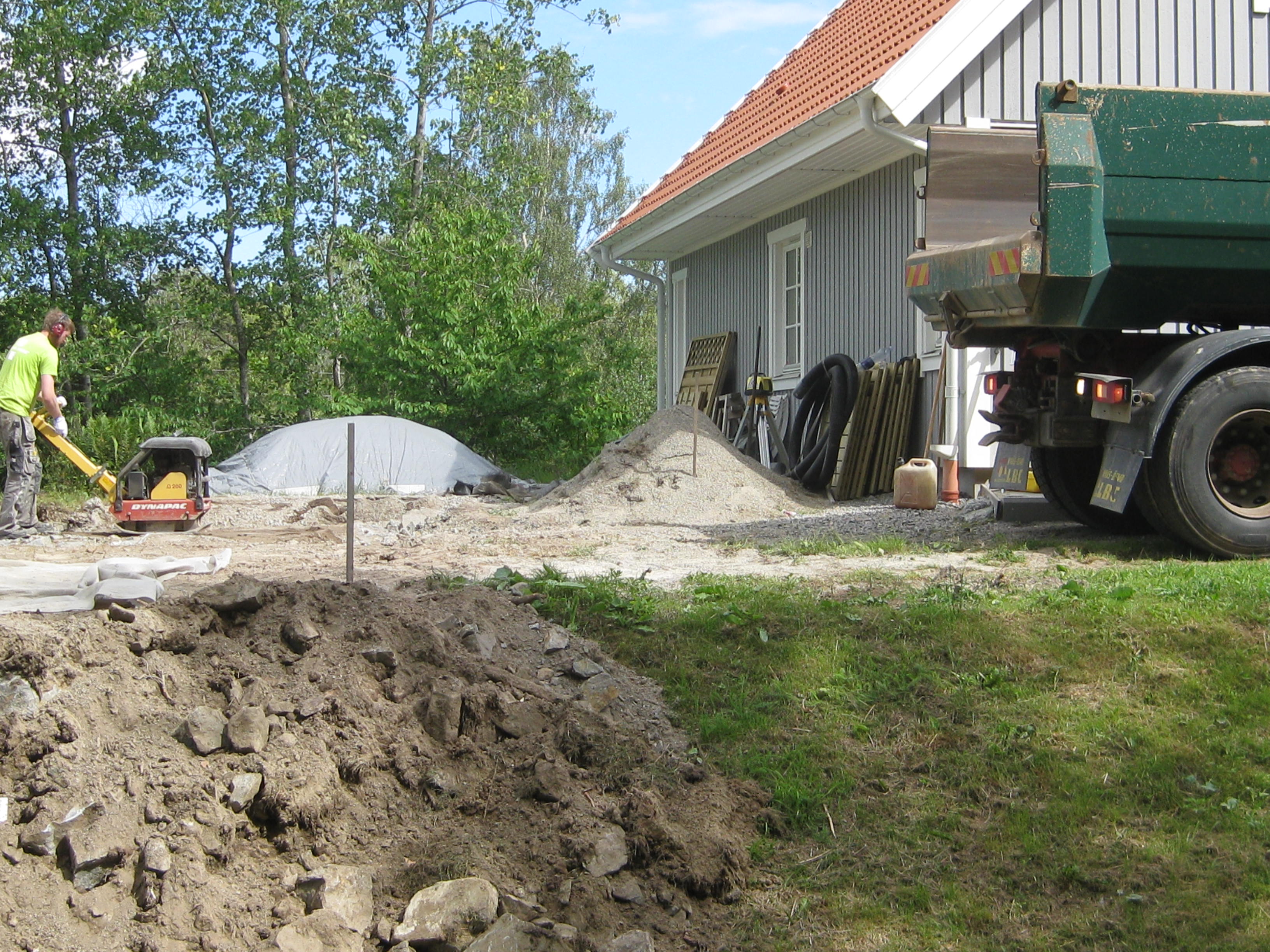

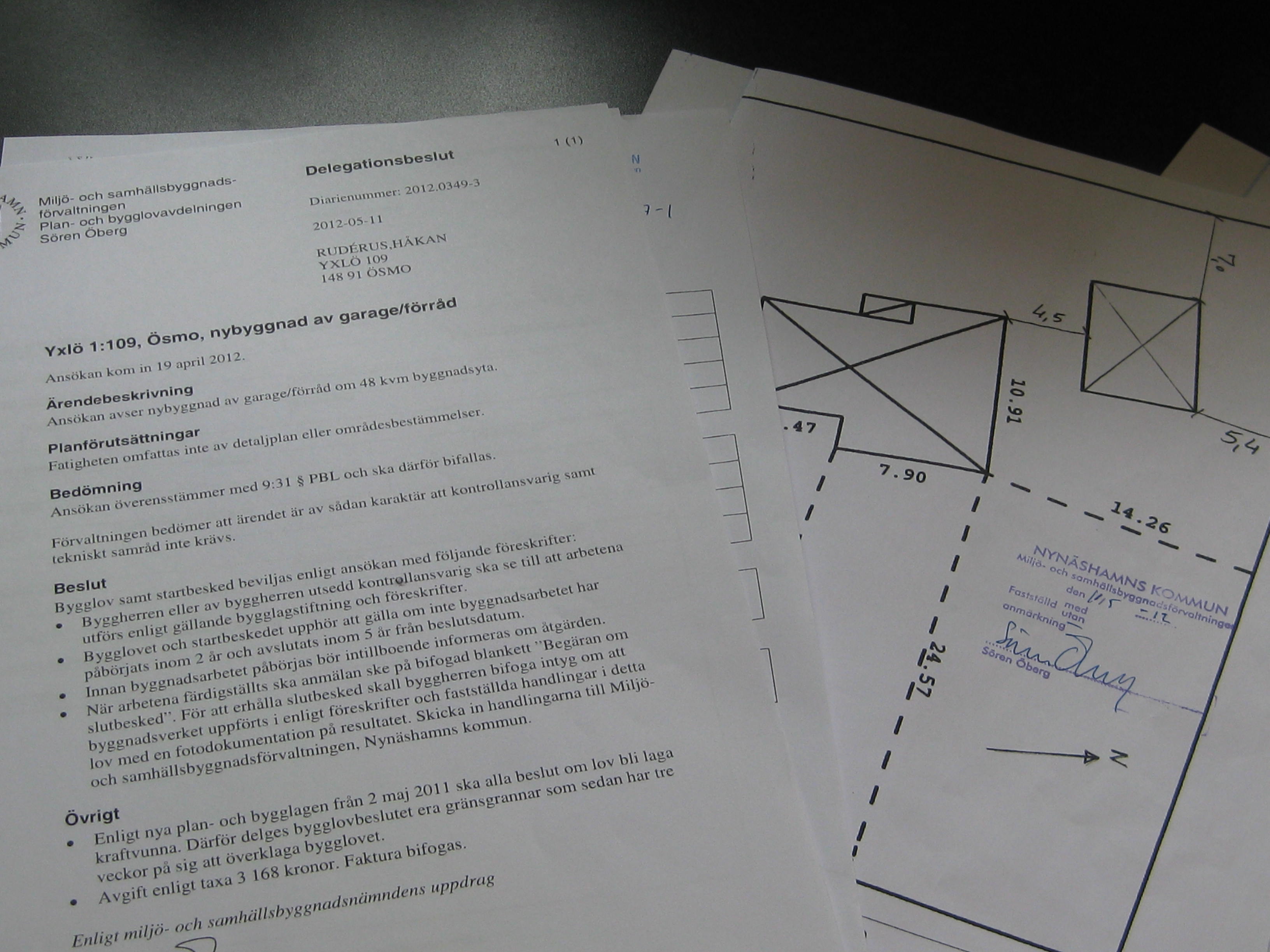

Några ”före”-bilder kommer här! Där vårt kombinerade garage och förråd ska stå är det just nu mest ogräs, en grushög, en rabarberplanta och rester från tältet. Bygglovet beviljades i mitten på maj, efter vad som var en utomordentligt snabbt handläggning –i varje fall i den här kommunen 🙂
Onsdag 20 juni

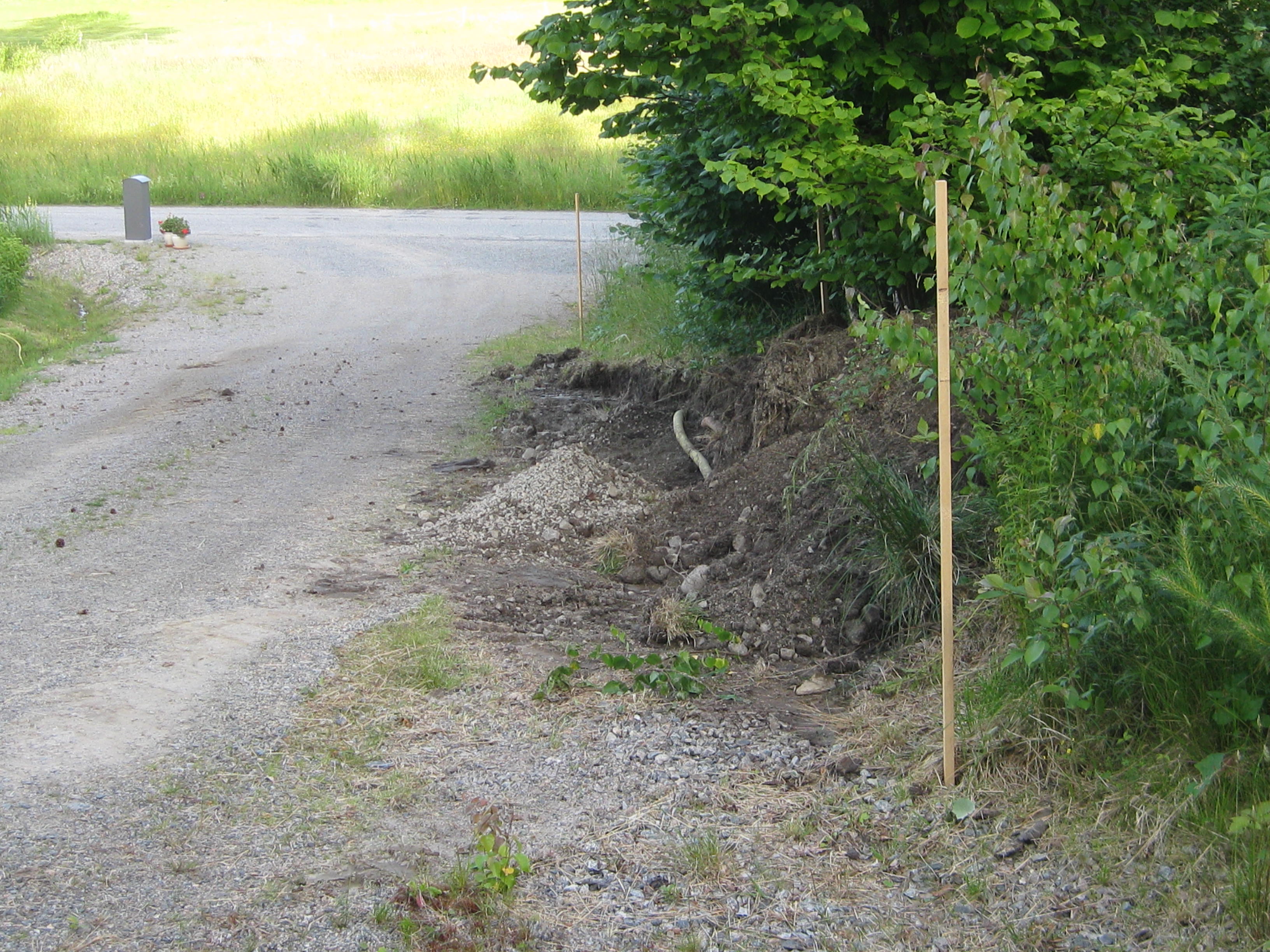

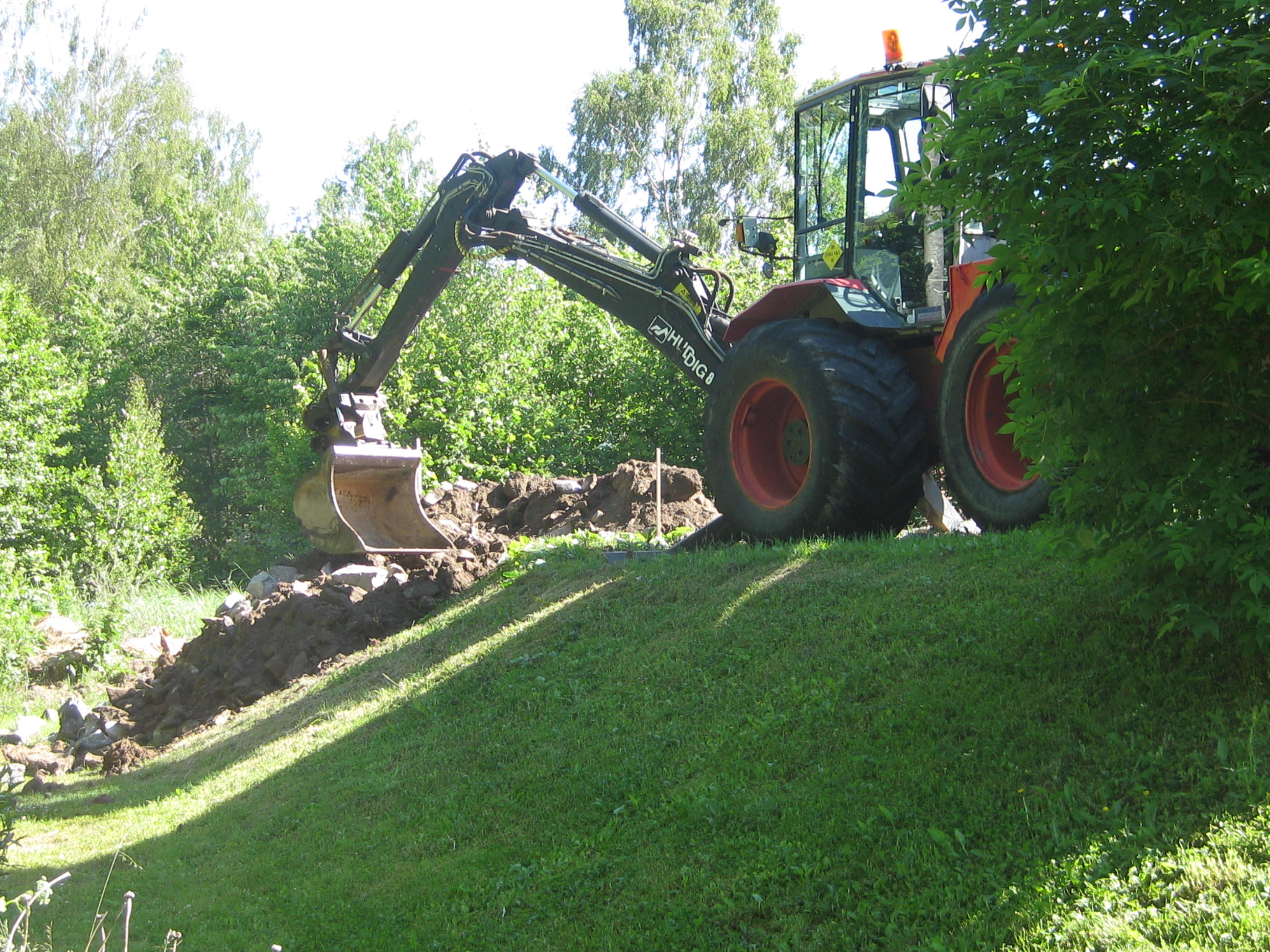

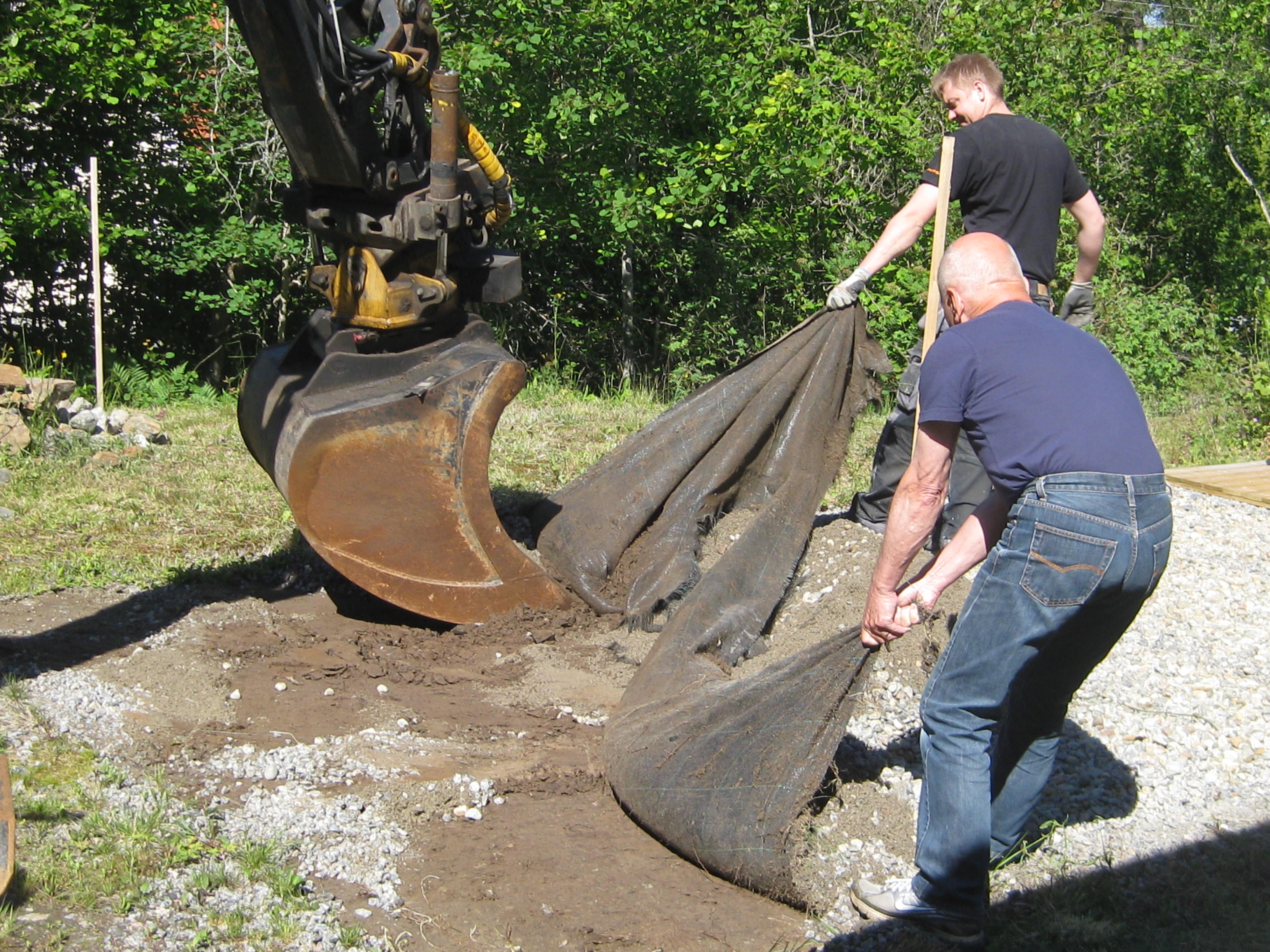

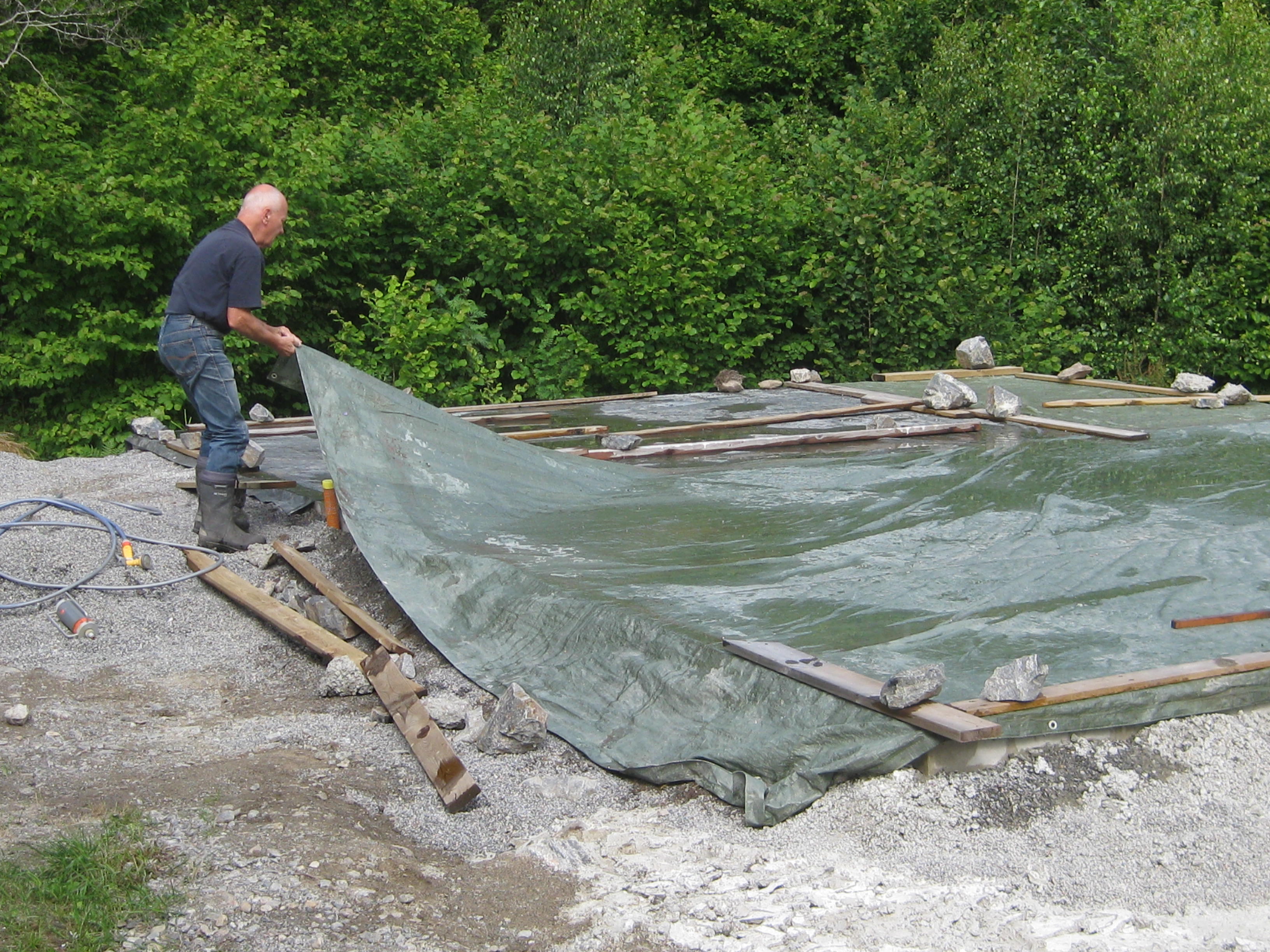

Killarna från Stora vika entreprenad kommer och börjar gräva undan sten! Markduken som vi lagt så prydligt under det som var tältet måste bort.
Tisdag 26 juni

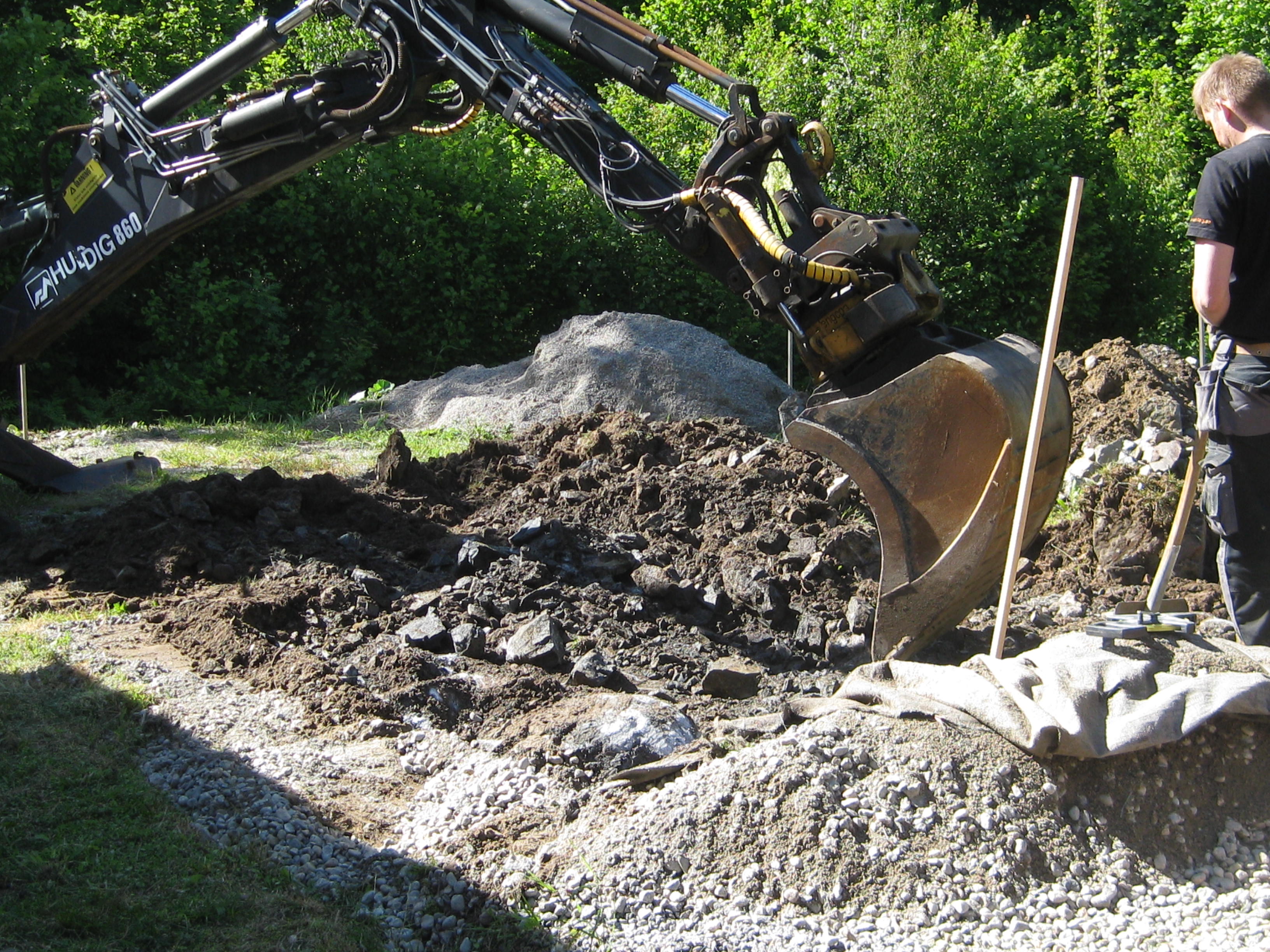

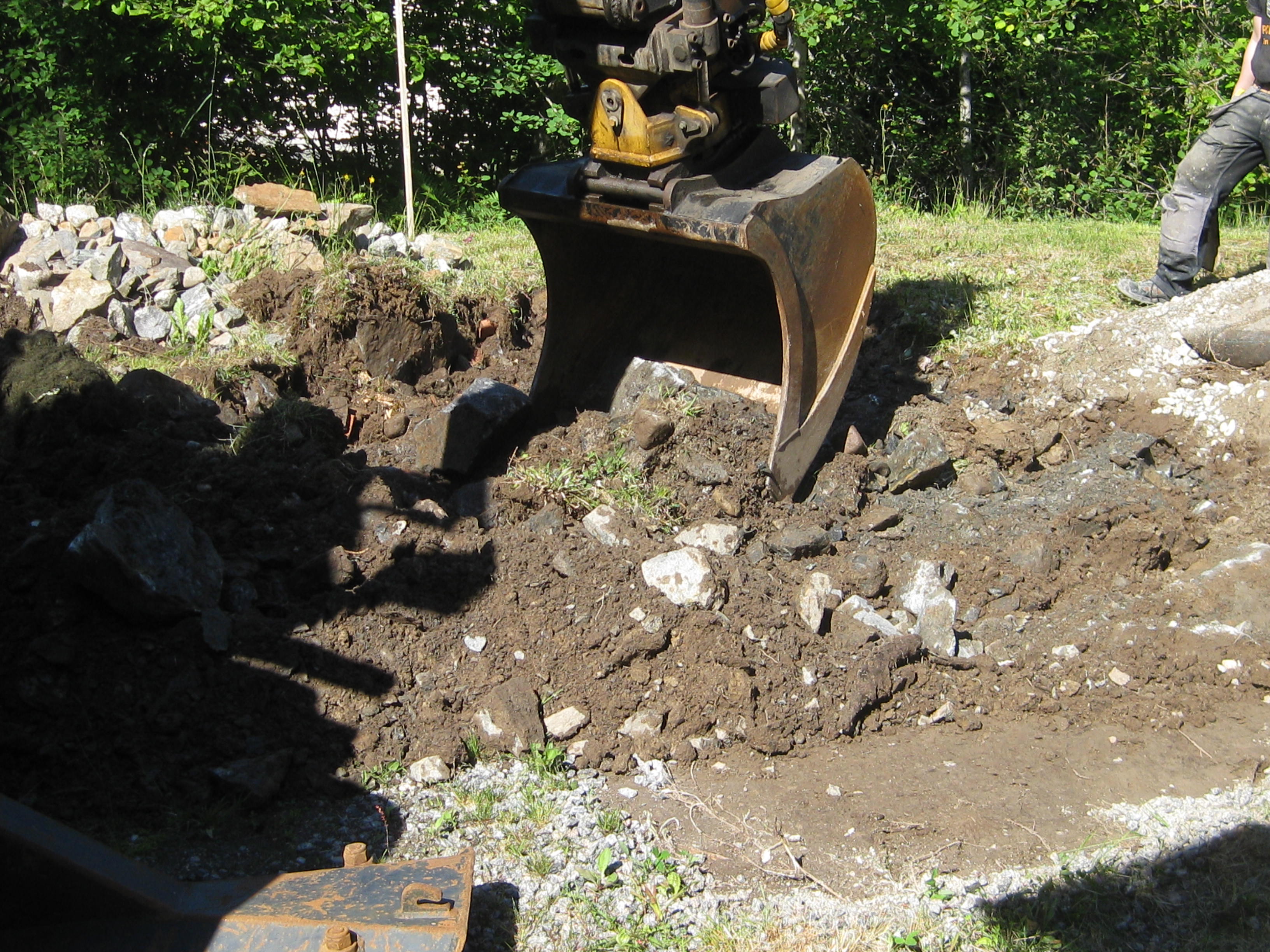

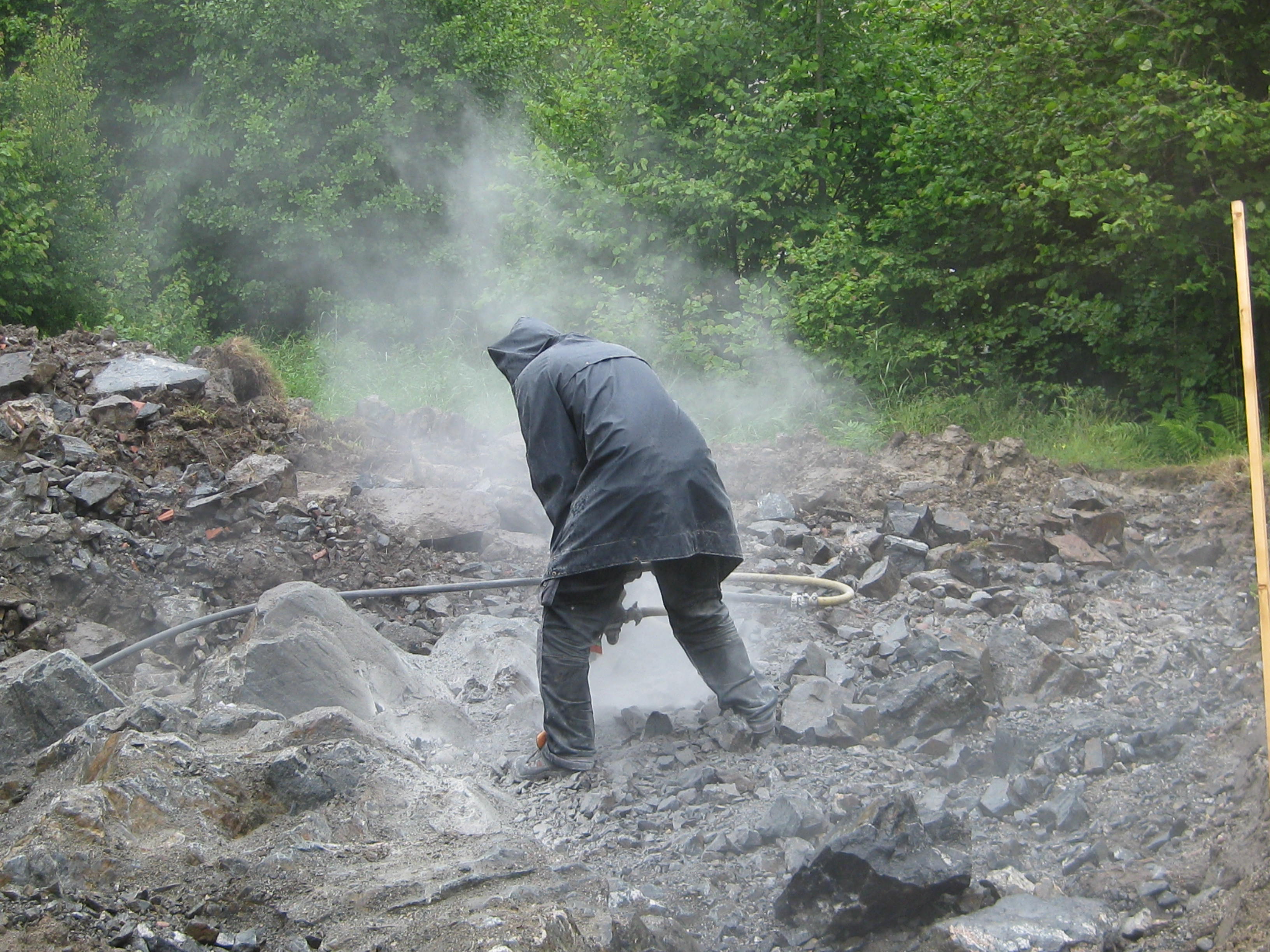

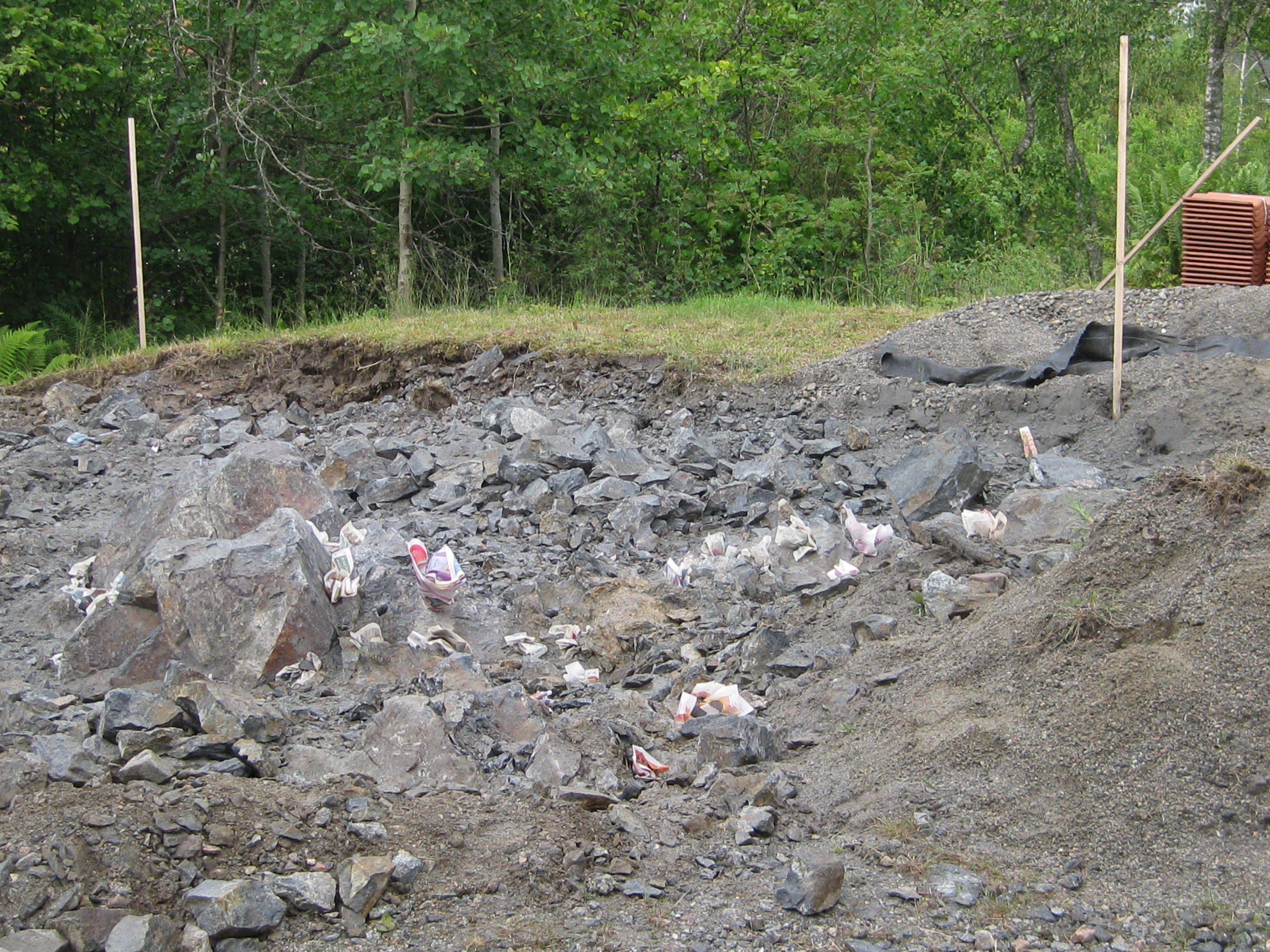

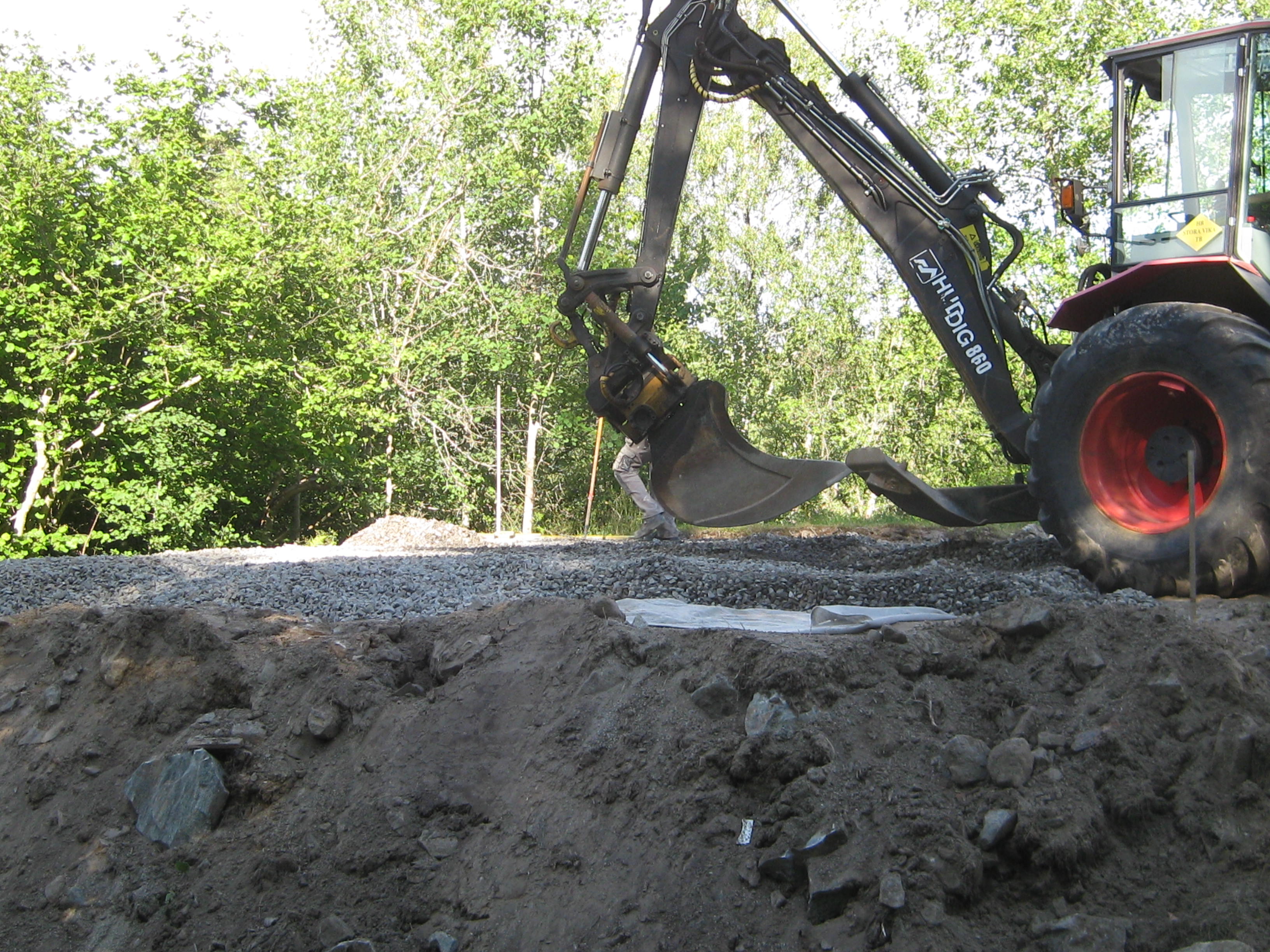

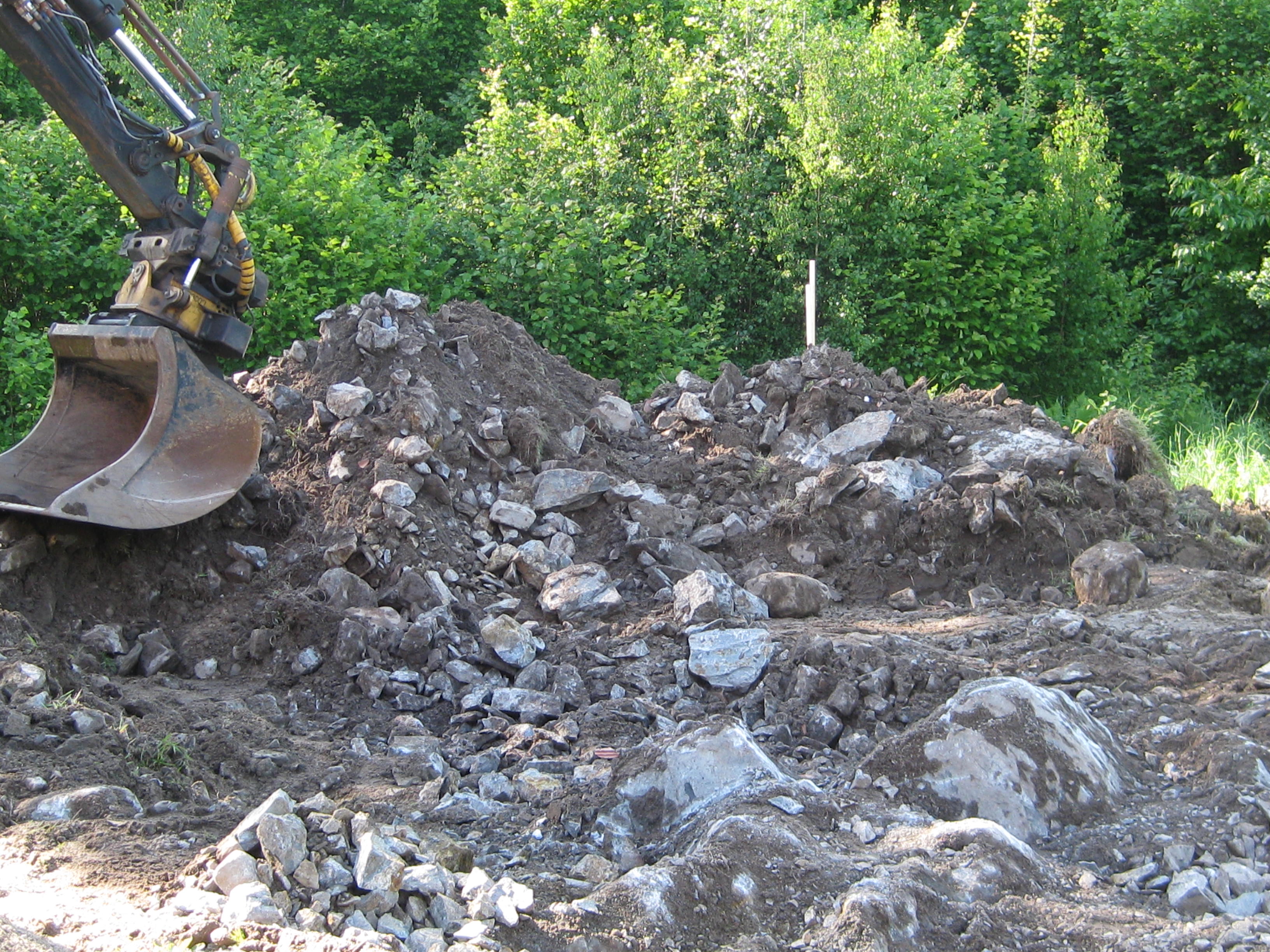

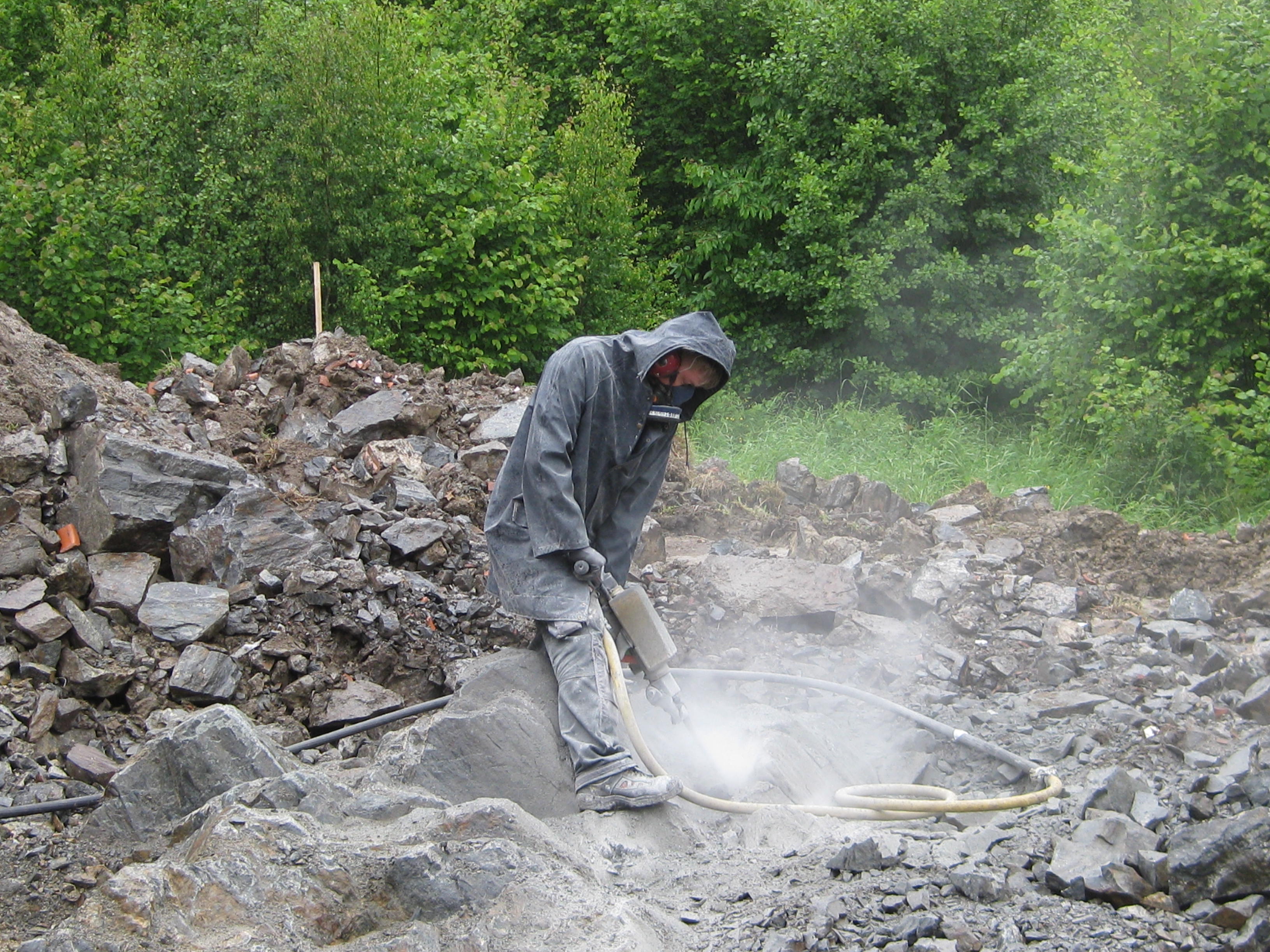

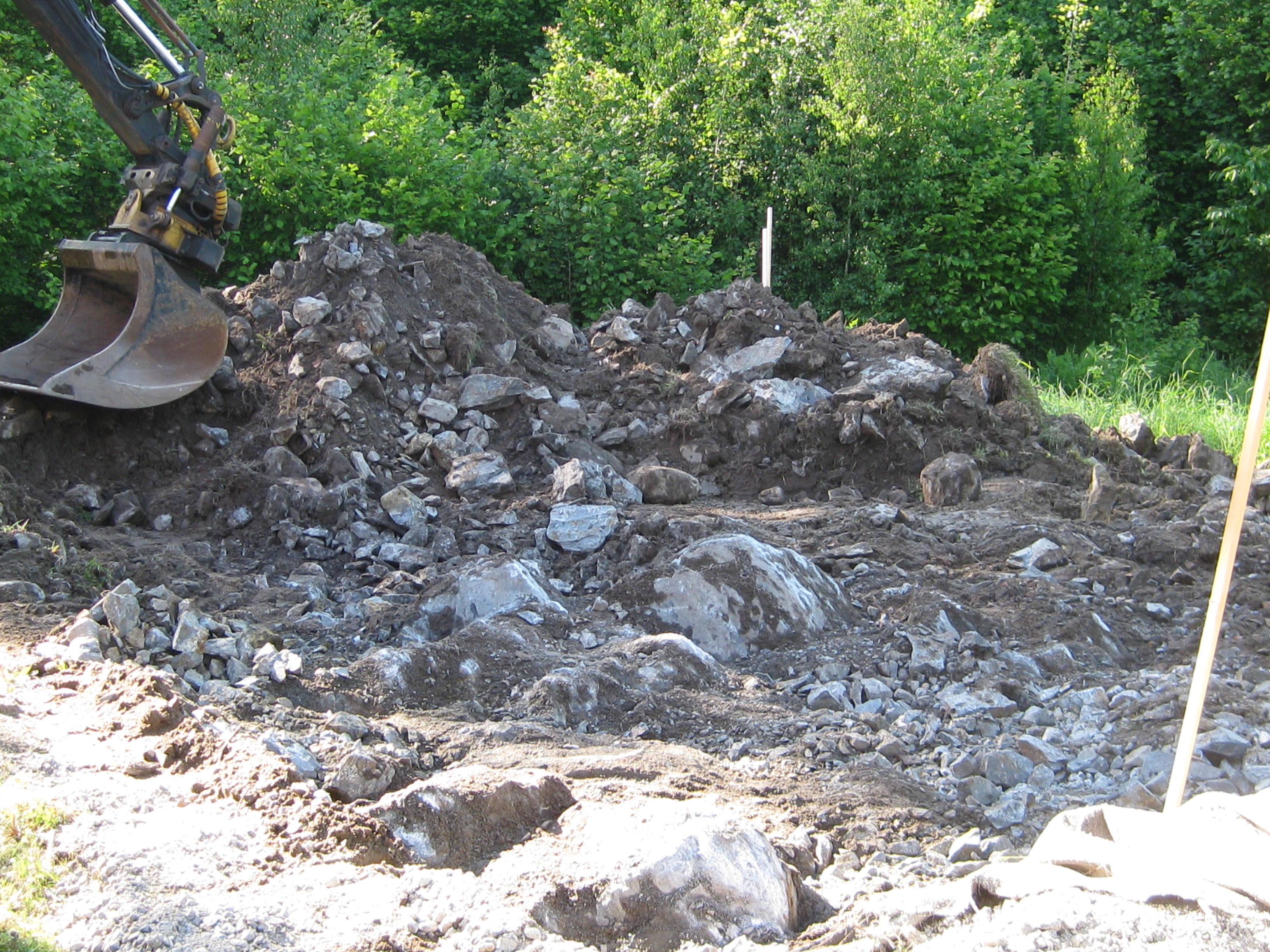

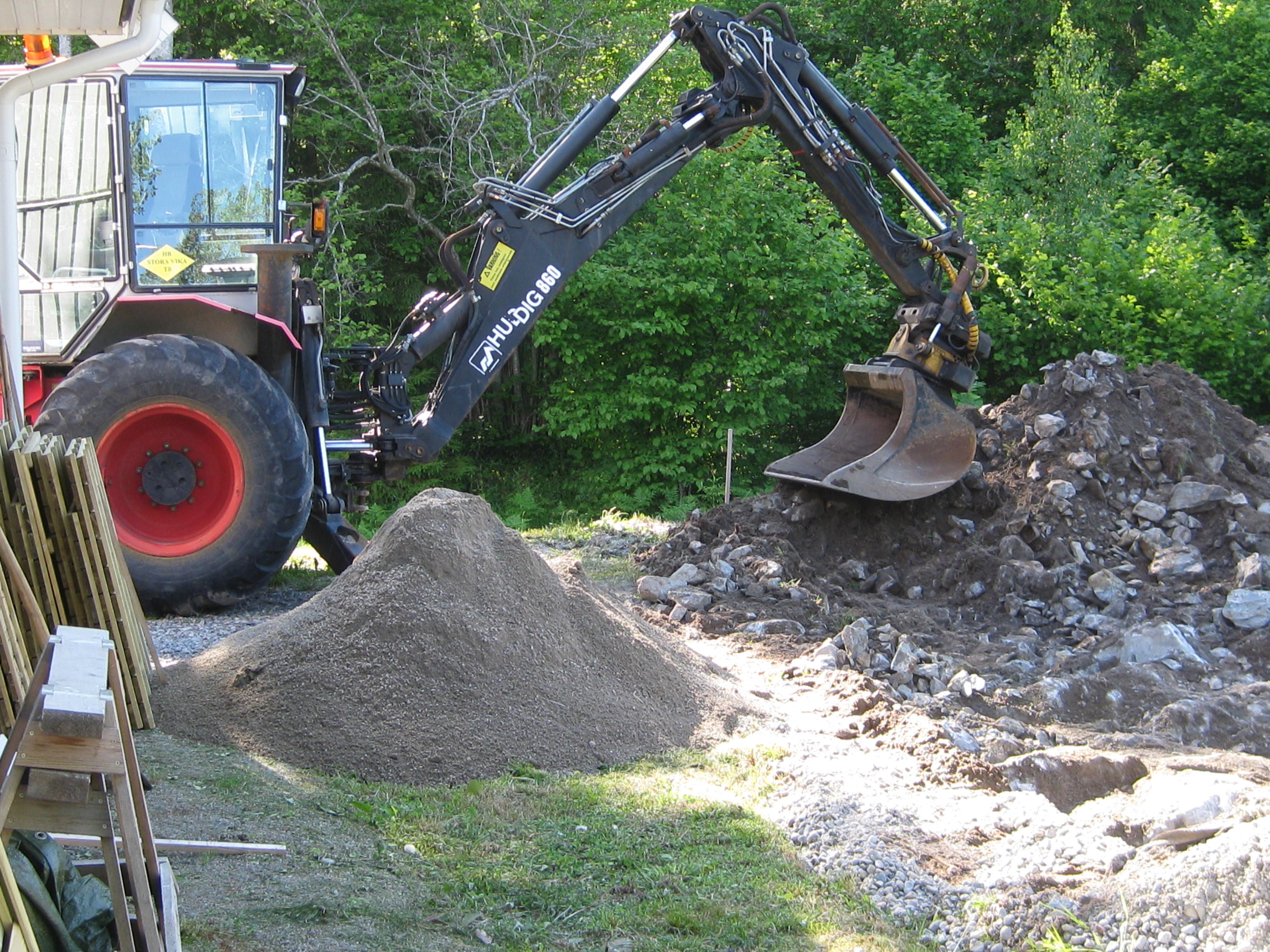

Efter den första grävningen upptäcktes ett par rejäla bergknallar som (förstås) inte kunde ruckas med grävskopan. Därför fick denna dag ägnas åt att borra hål i berget, där sedan s.k. snigeldynamit lades i. Denna verkar sedan under något dygn och har man gjort på rätt sätt så har berget spruckit. Bara att vänta alltså!
Torsdag 28 juni

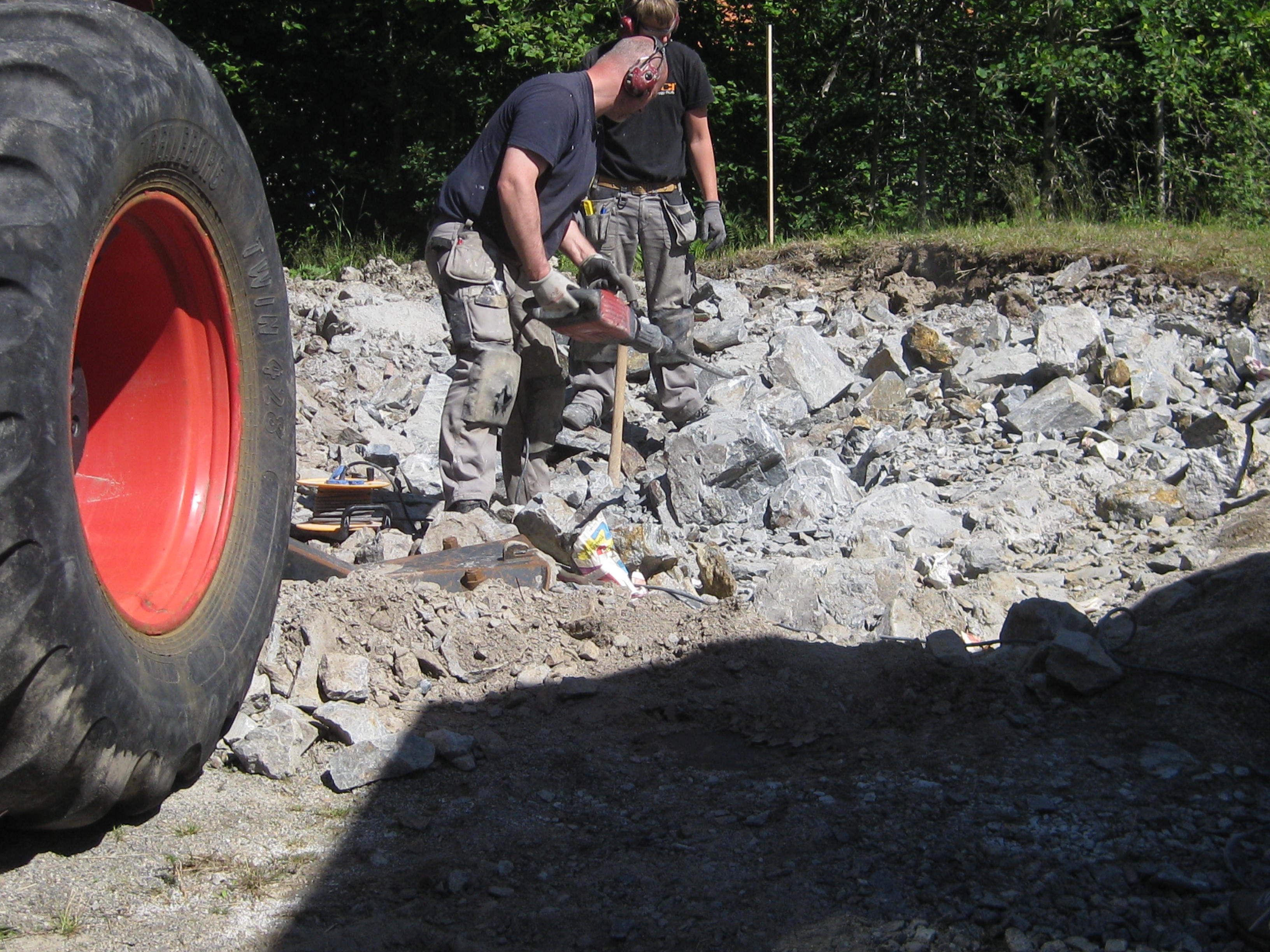

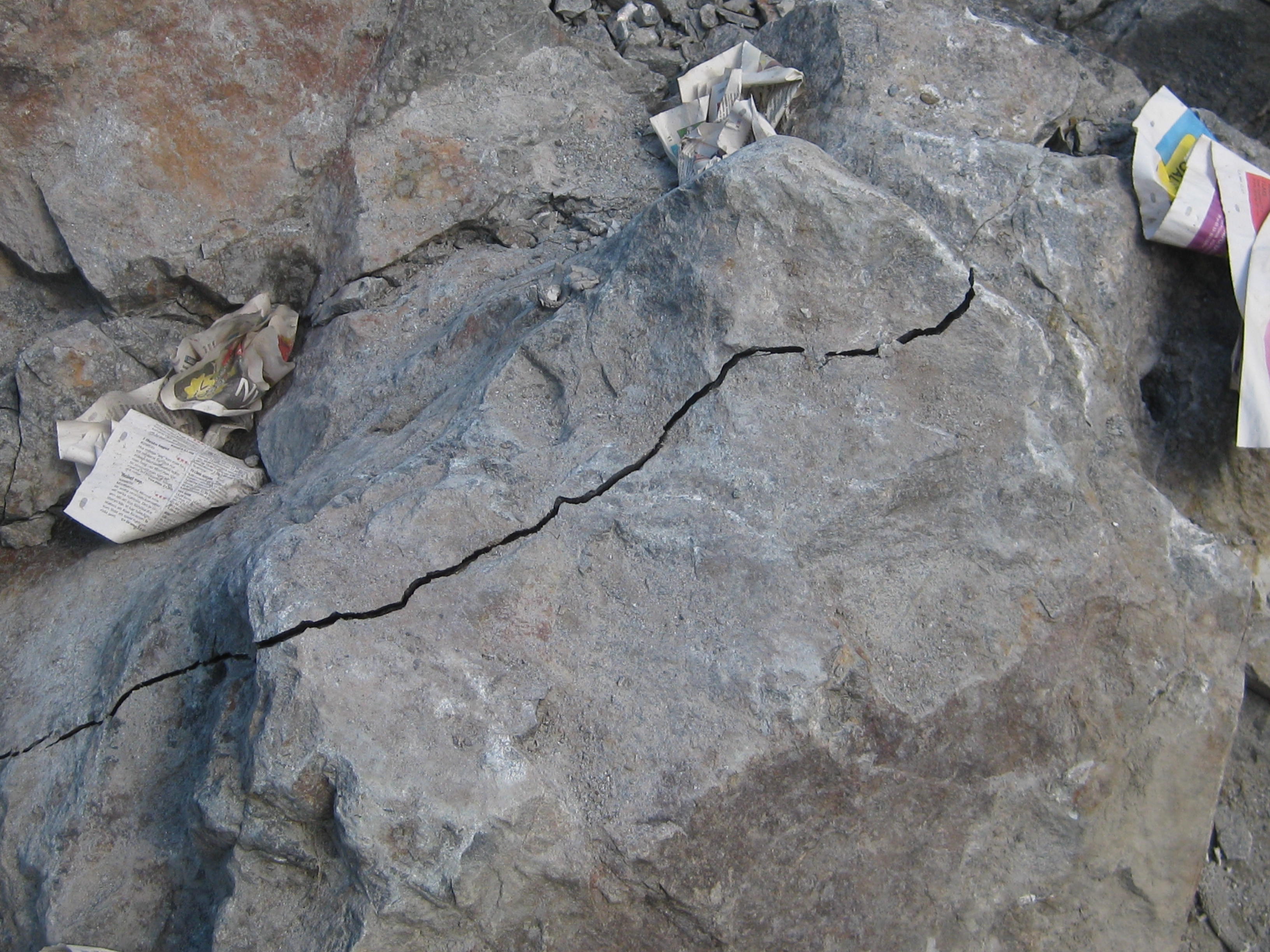

Dags att kolla hur det har gått! Javisst, berget har spruckit! Allt enligt planen. Fast det var inte planerat och beräknat i budgeten för projektet med ”sprängning”… Dessutom blir det en liten försening av arbetet, med hur mycket får vi väl se.
Fredag 29 juni

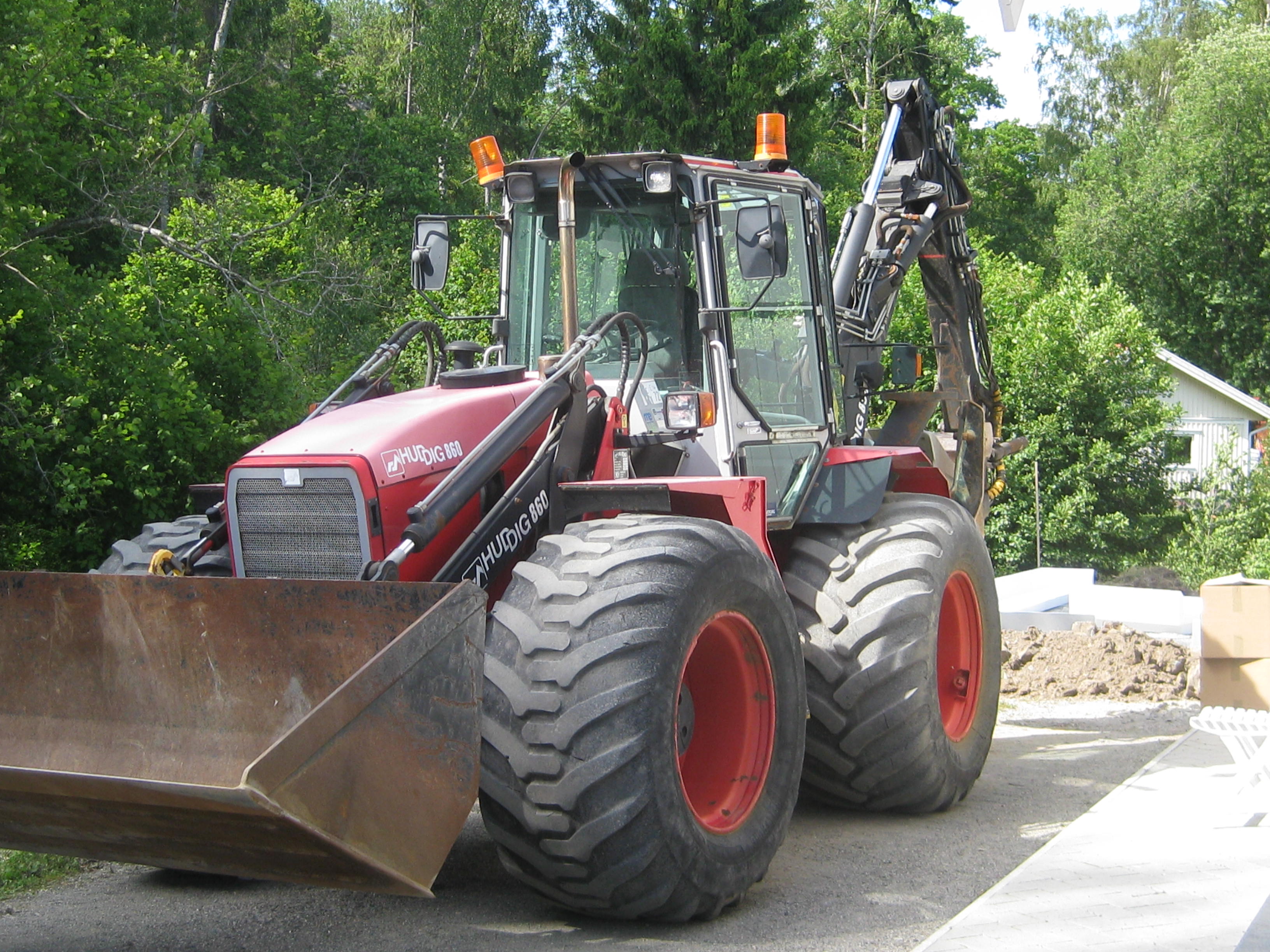

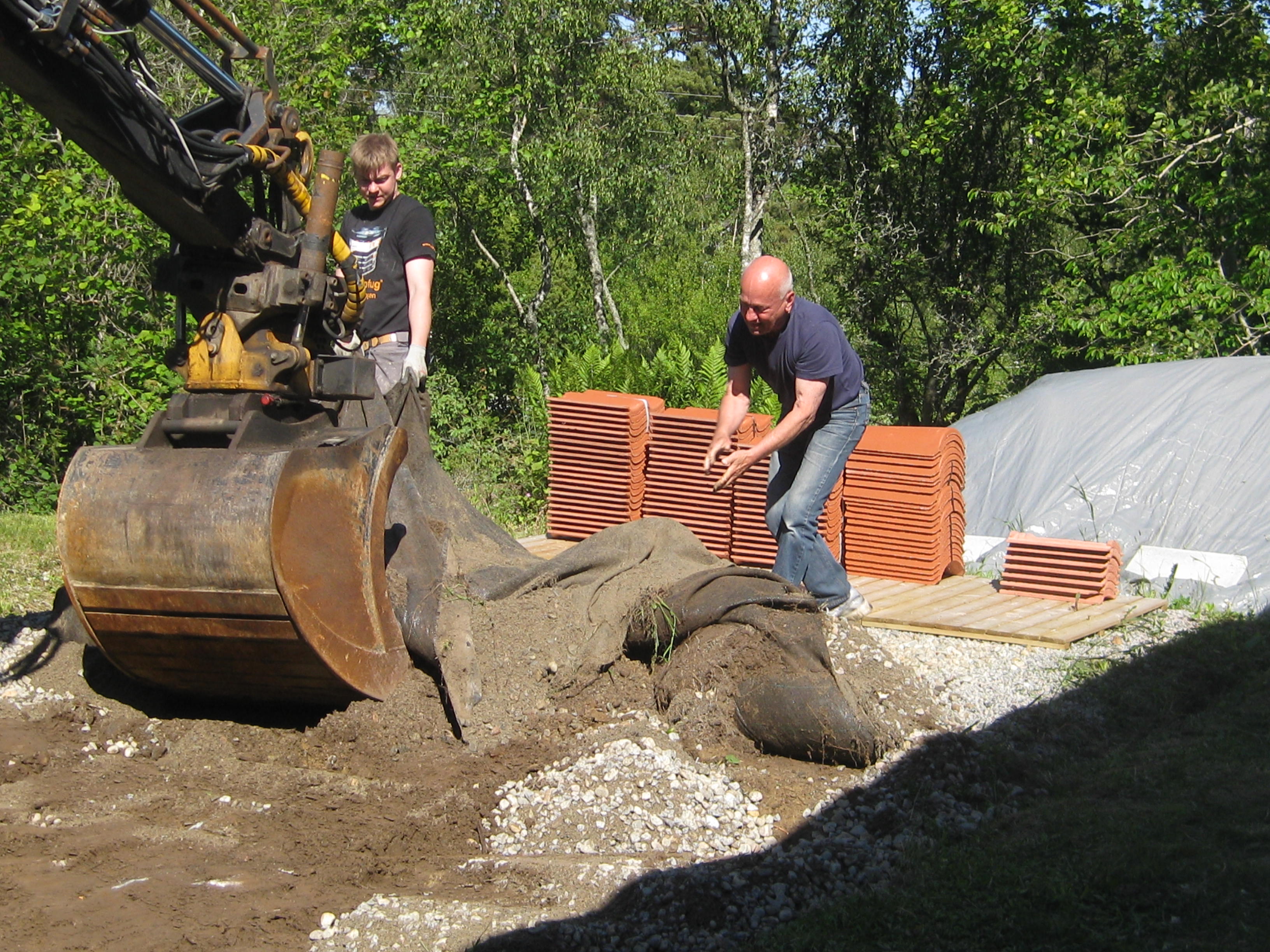

Dags då att gräva bort det som ”sprängts” av snigeldynamiten, för att kunna jämna till ytan. Killarna sliter hela dagen med detta. Mot slutet av dagen får vi också hjälp att gräva bort lite jord vid uppfarten. Det visar sig att vi kommer år elkabeln, som är nedgrävd på tok för grunt. Nynäshamns energi rycker ut mot övertidsersättning, och det visar sig som tur är att kabeln inte är av, utan att kontakten ryckts loss i elskåpet.
Måndag 2 Juli

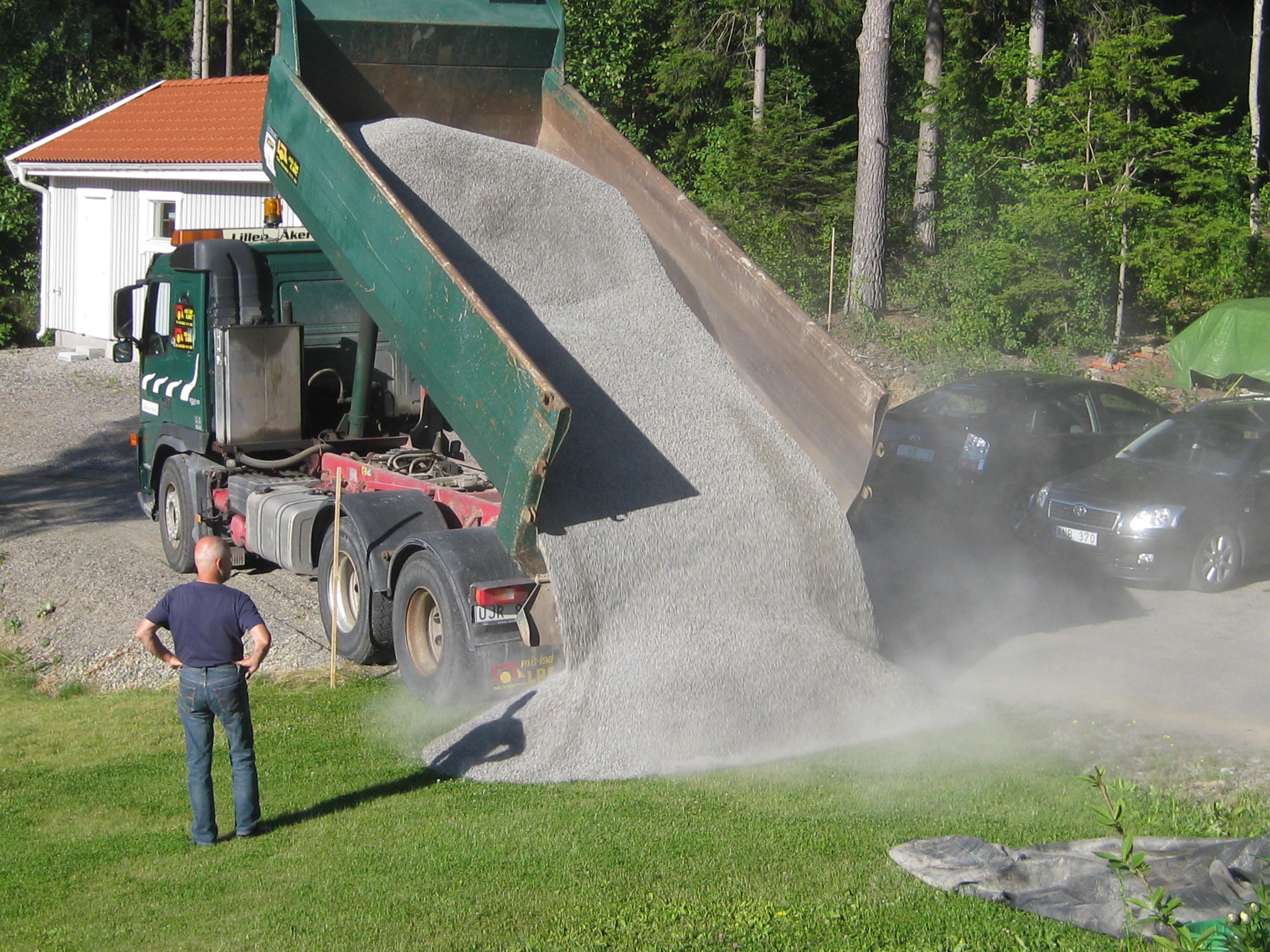

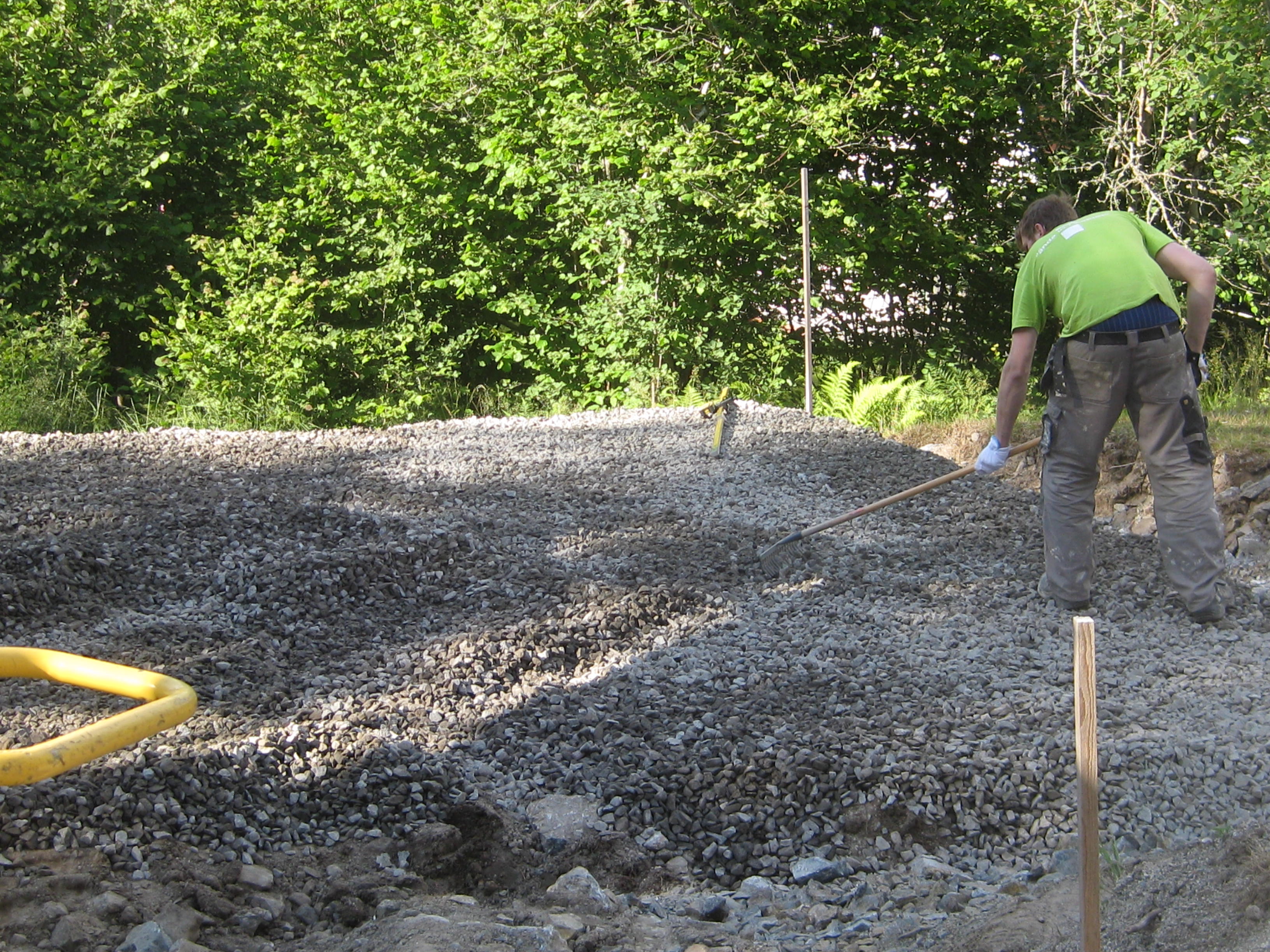

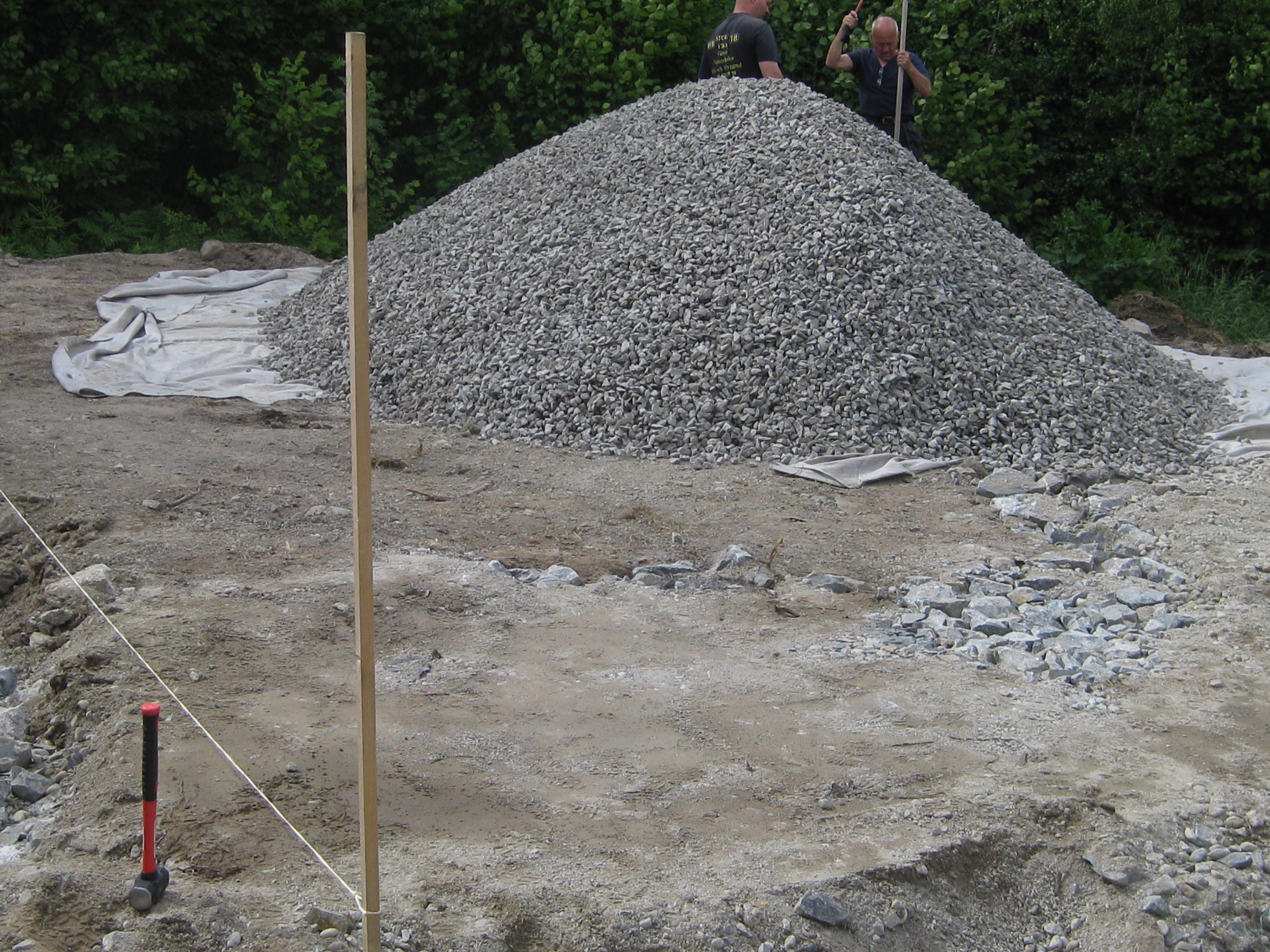

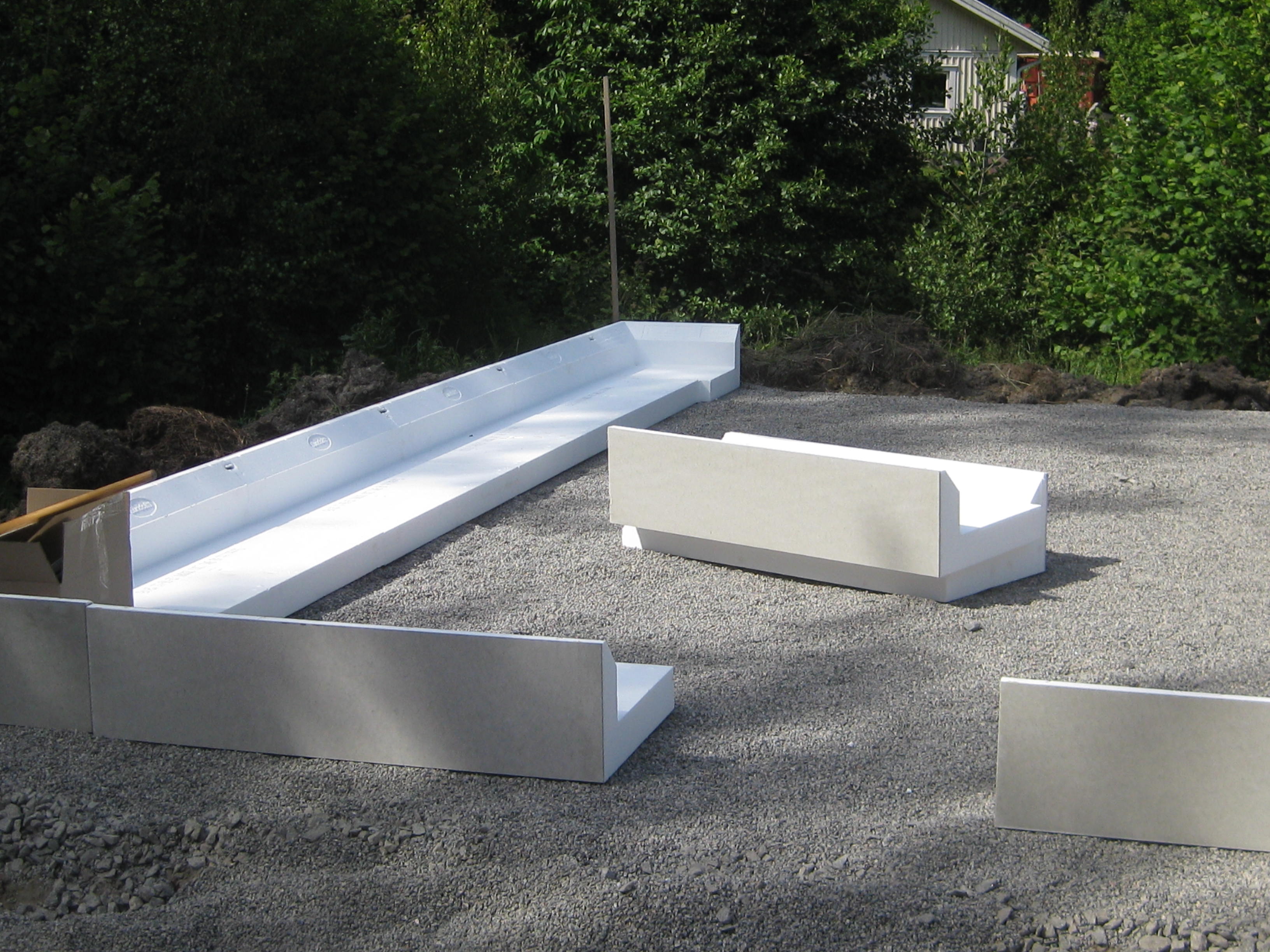

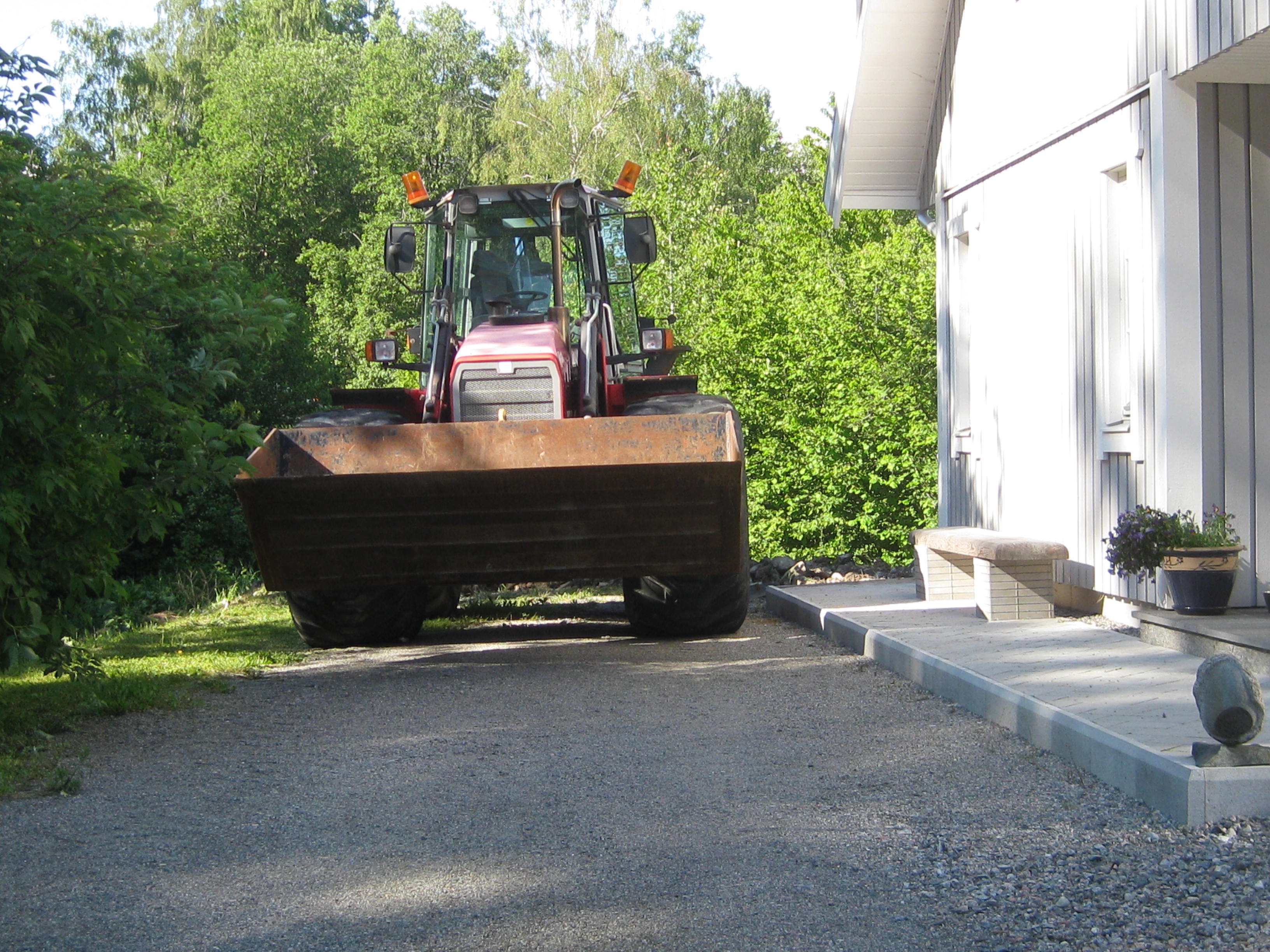

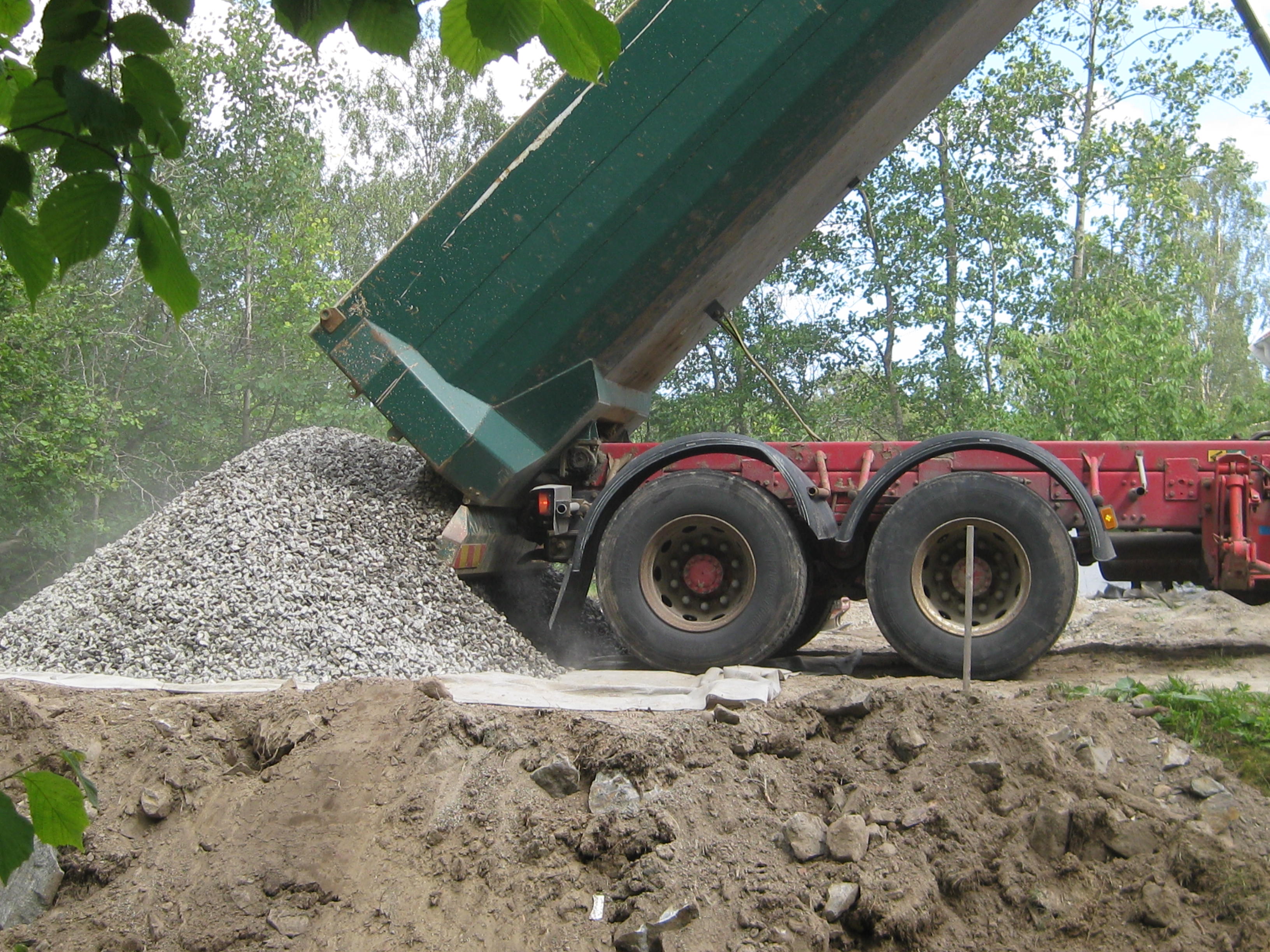

Arbetet fortsätter… Marken jämnas först till med padda. Sedan kommer ett lass med grovt grus som läggs ovanpå, och jämnas ut.
Tisdag 3 juli

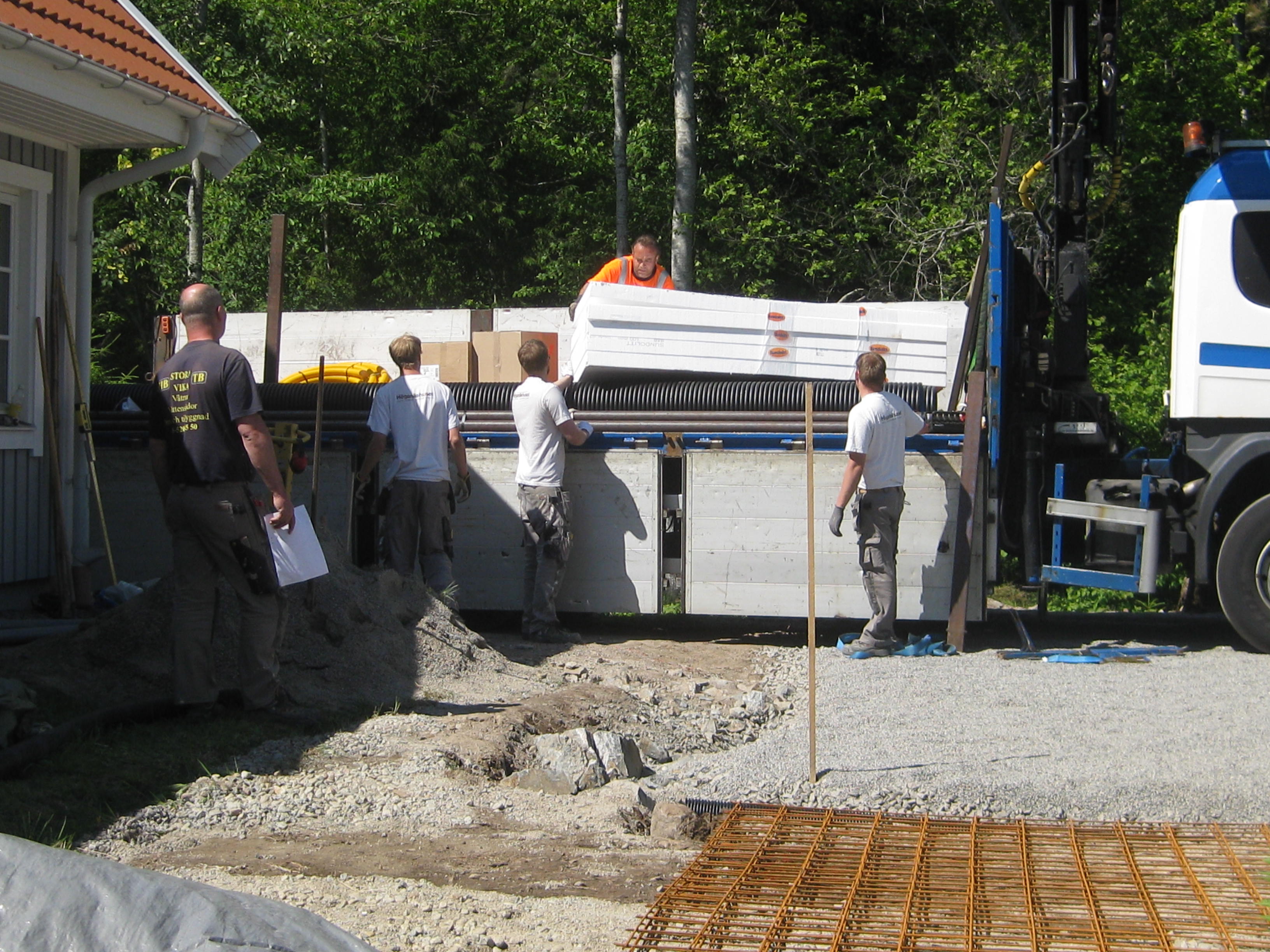

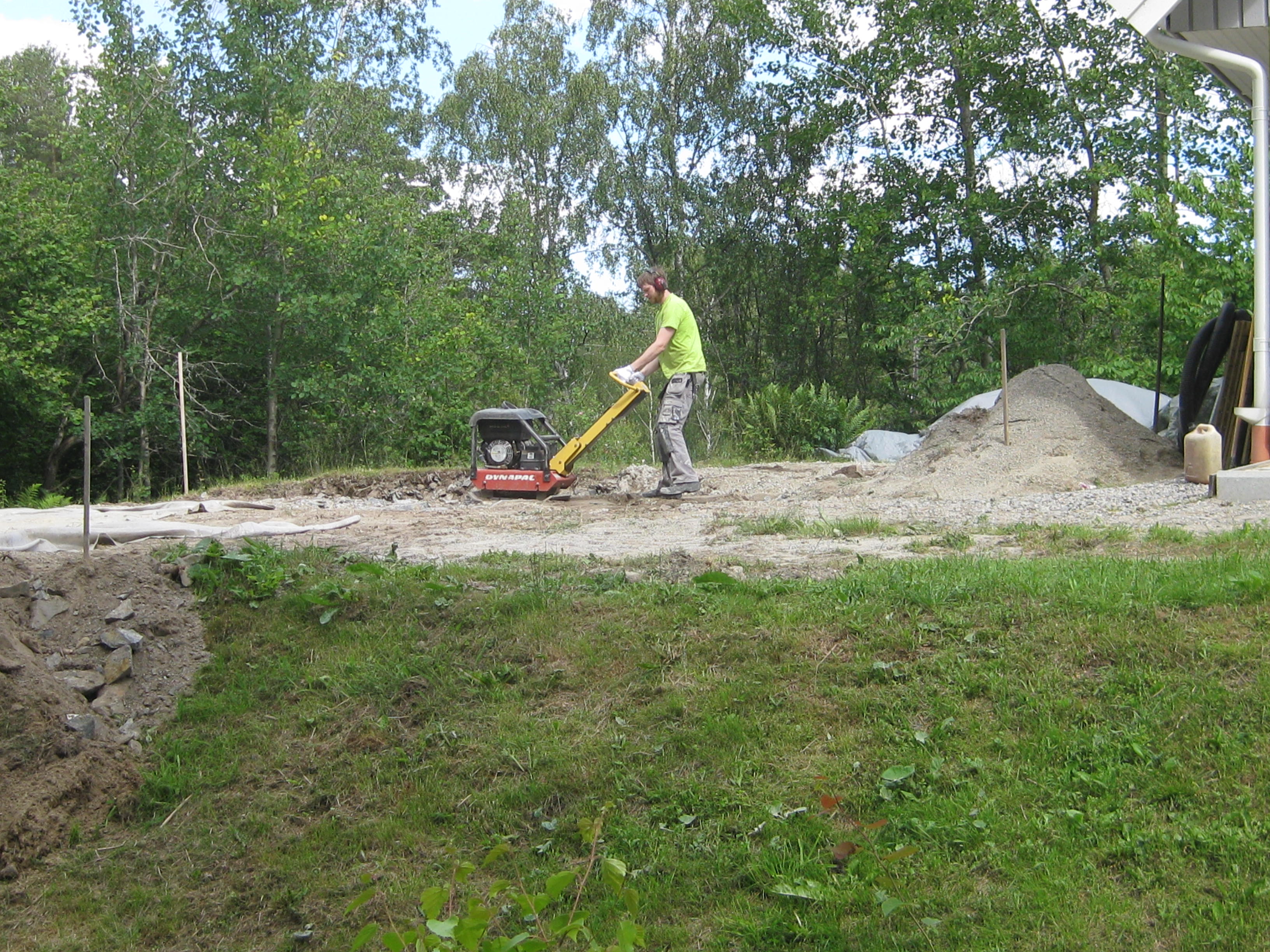

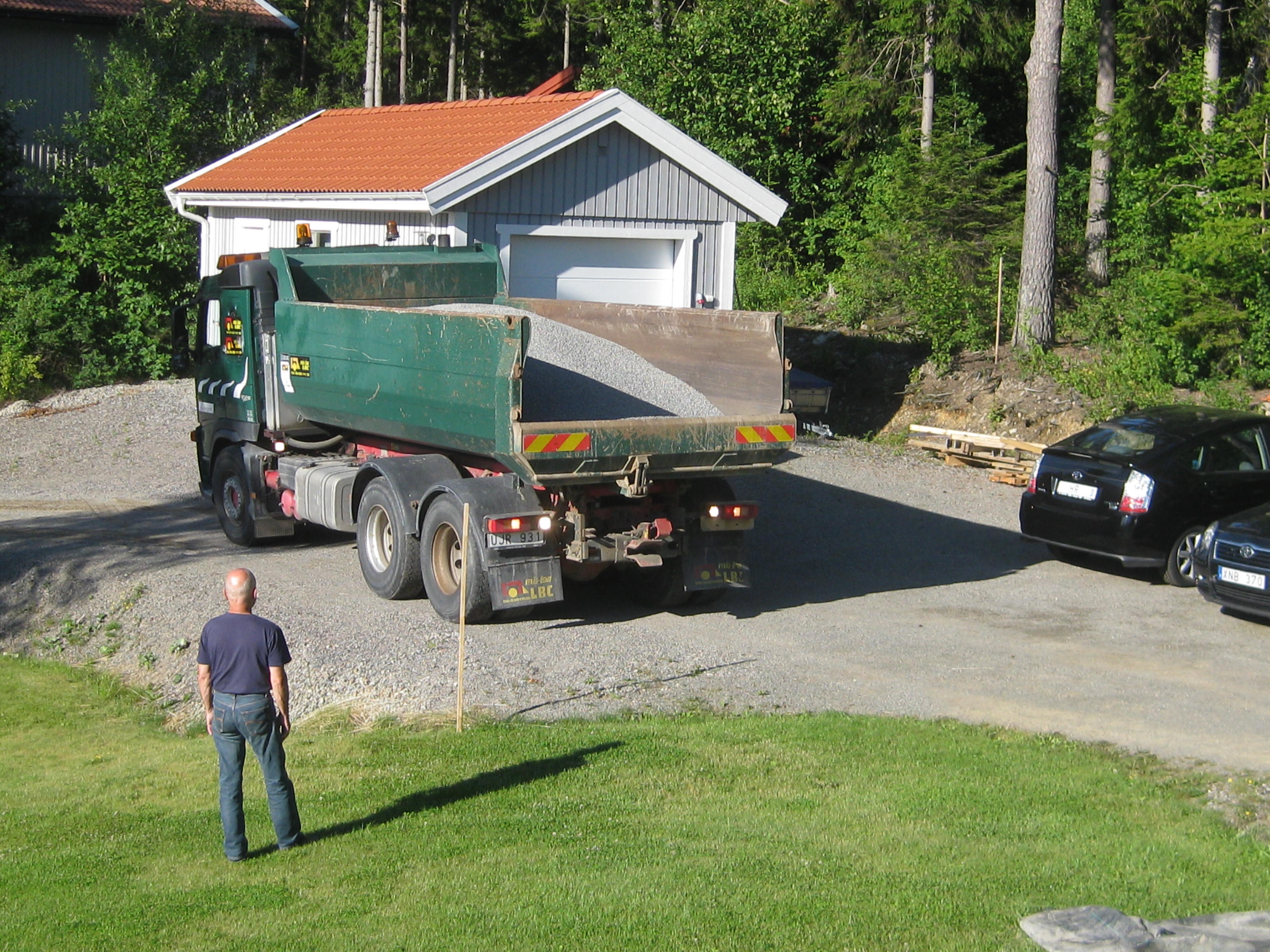

Redan i arla morgonstund (kl. 07.00) anländer en av grabbarna för att börja jämna till underlaget medelst padda. Ingen sovmorgon här inte! För mig alltså… 🙂 Strax därefter kommer första lastbilen med ett lass grus. Lite senare på dagen kommer lastbil nummer två med armeringsjärn och diverse som jag antar ska användas till gjutningen av plattan. Ytterligare en stund senare kommer lastbil nummer tre, med mera saker.
En och annan medlem av familjen undrar skrämt vad det är som pågår…. Men när maskinerna tystnat och arbetsstyrkan åkt hem för dagen vågar man sig nyfiket fram för att undersöka sakerna… 😉
Onsdag 4 juli

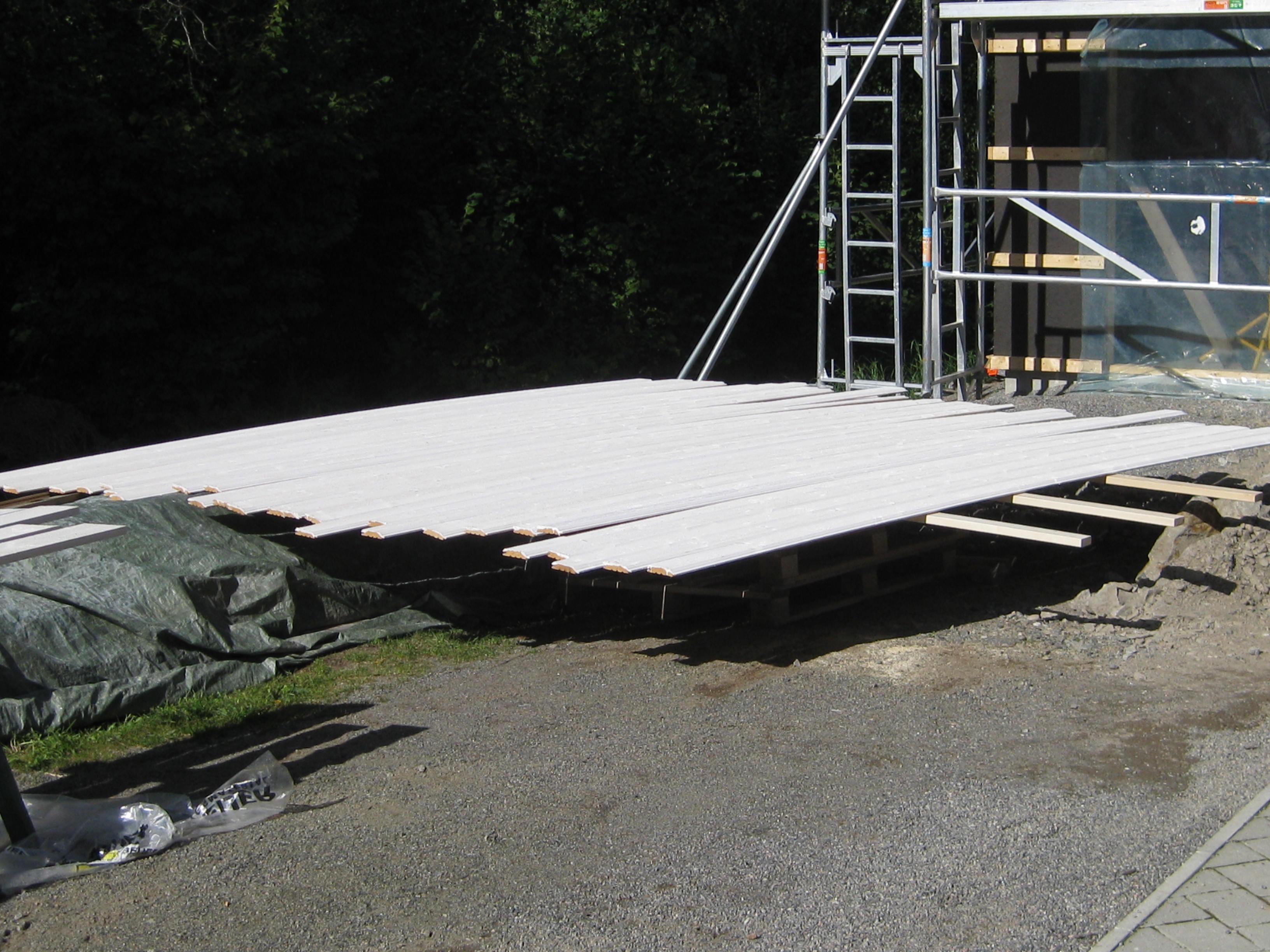

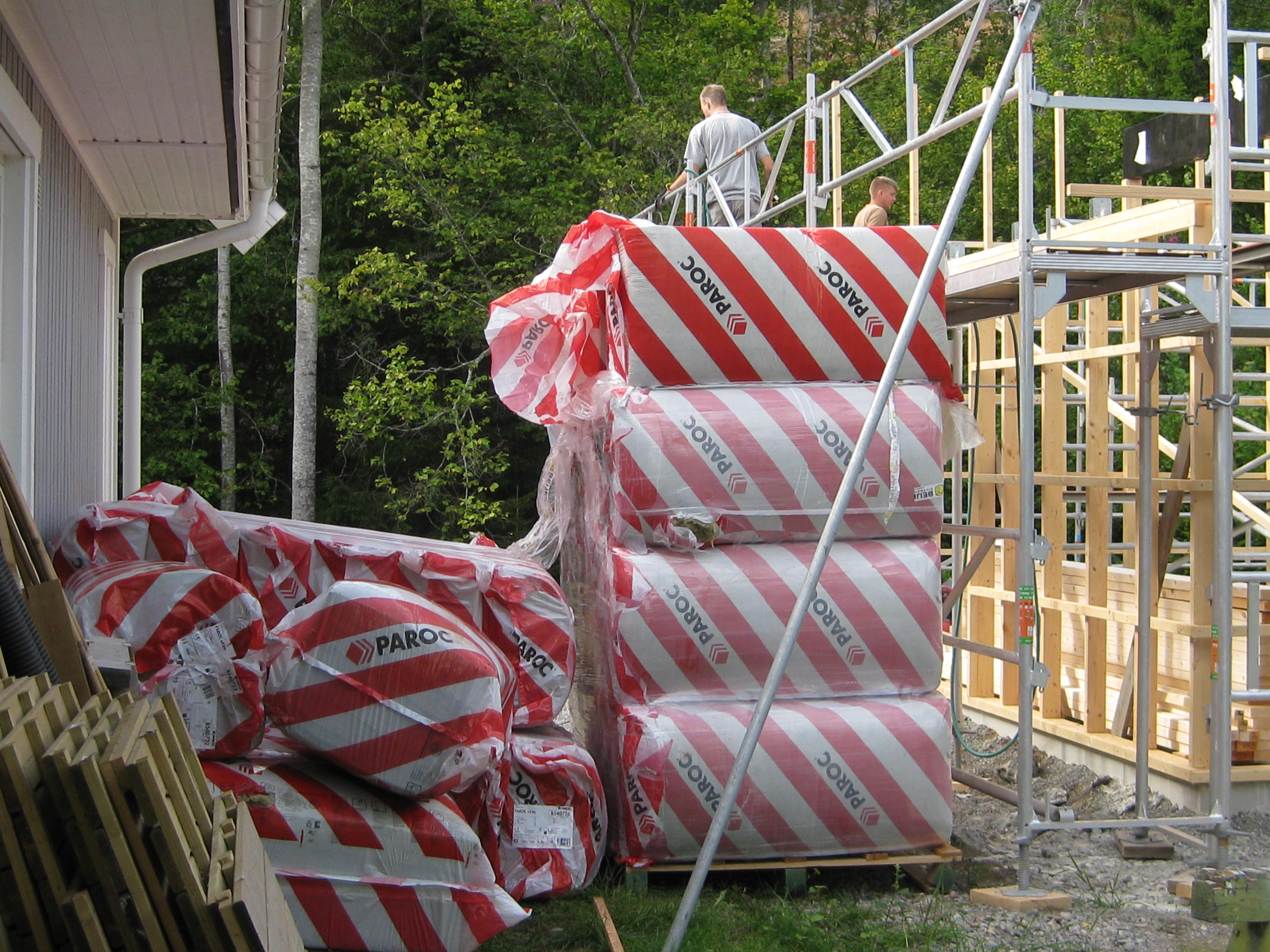

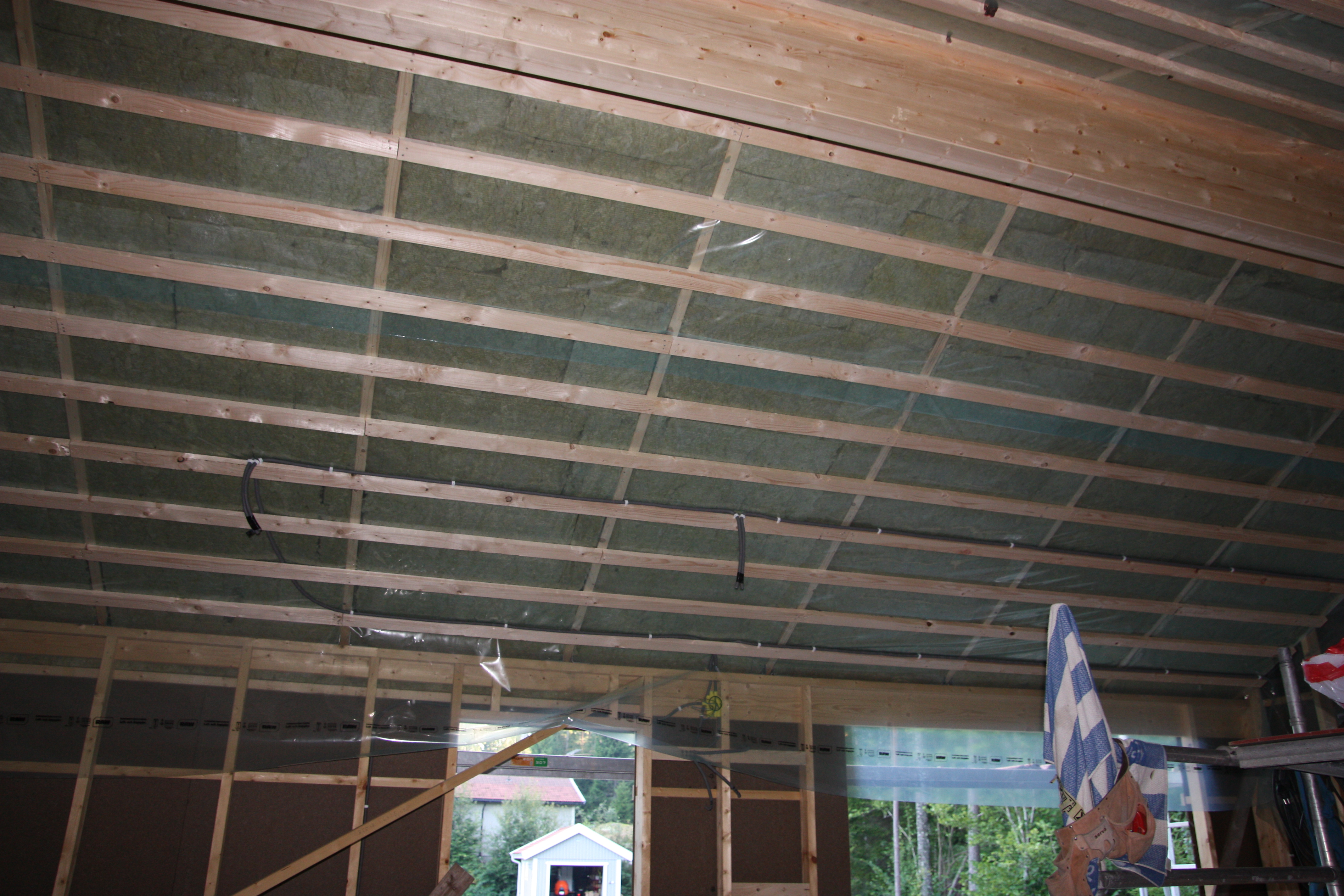

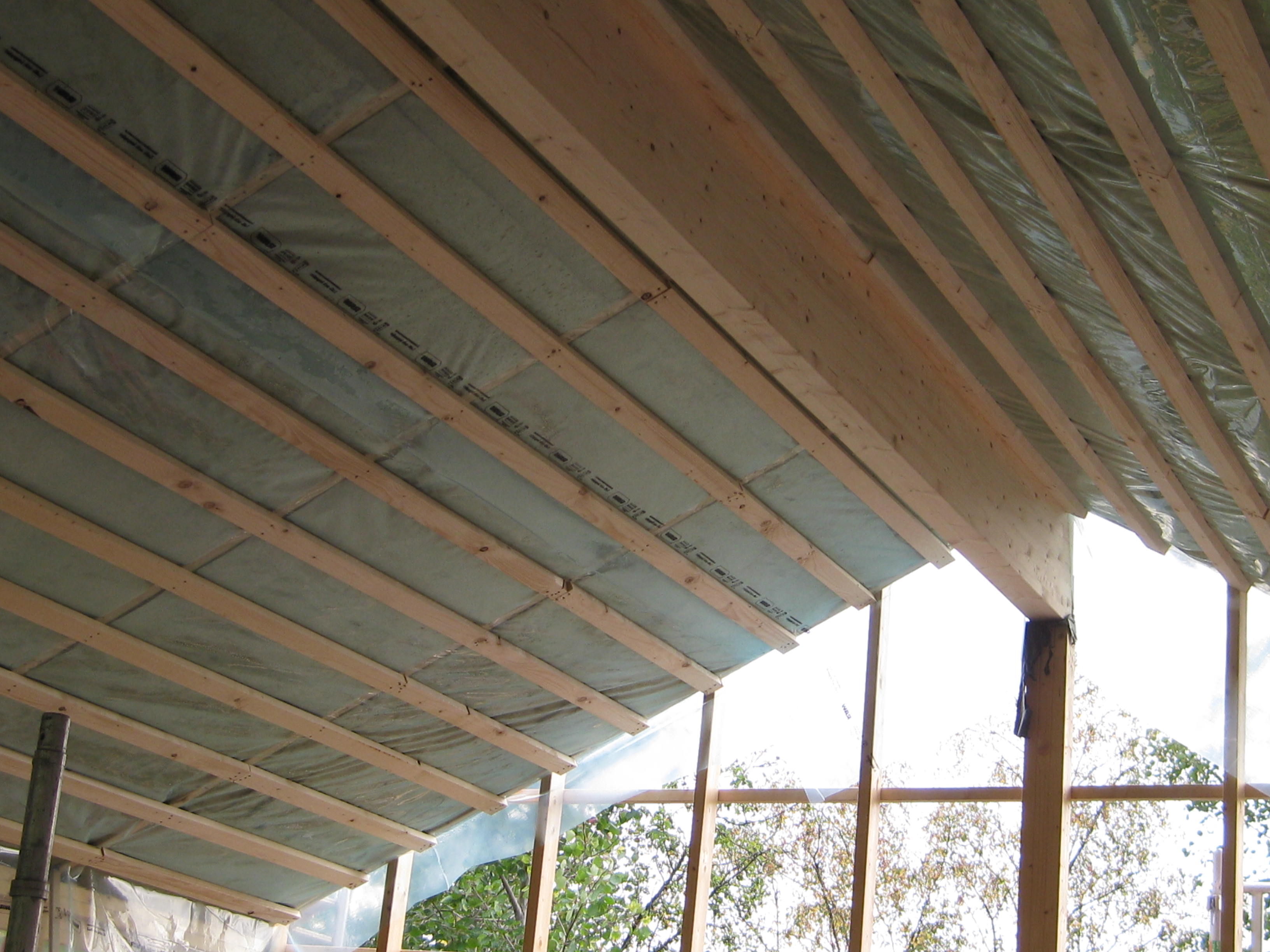

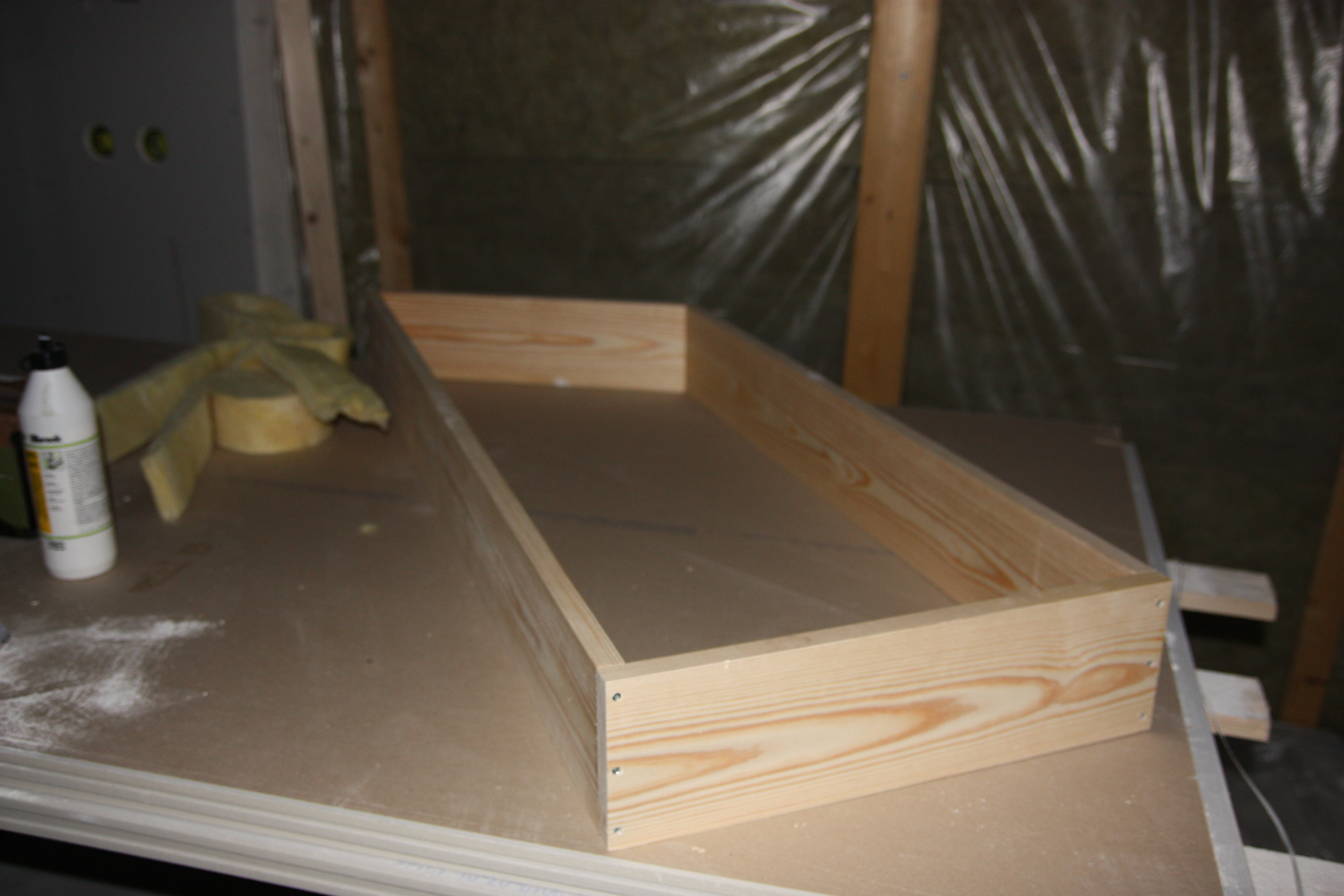

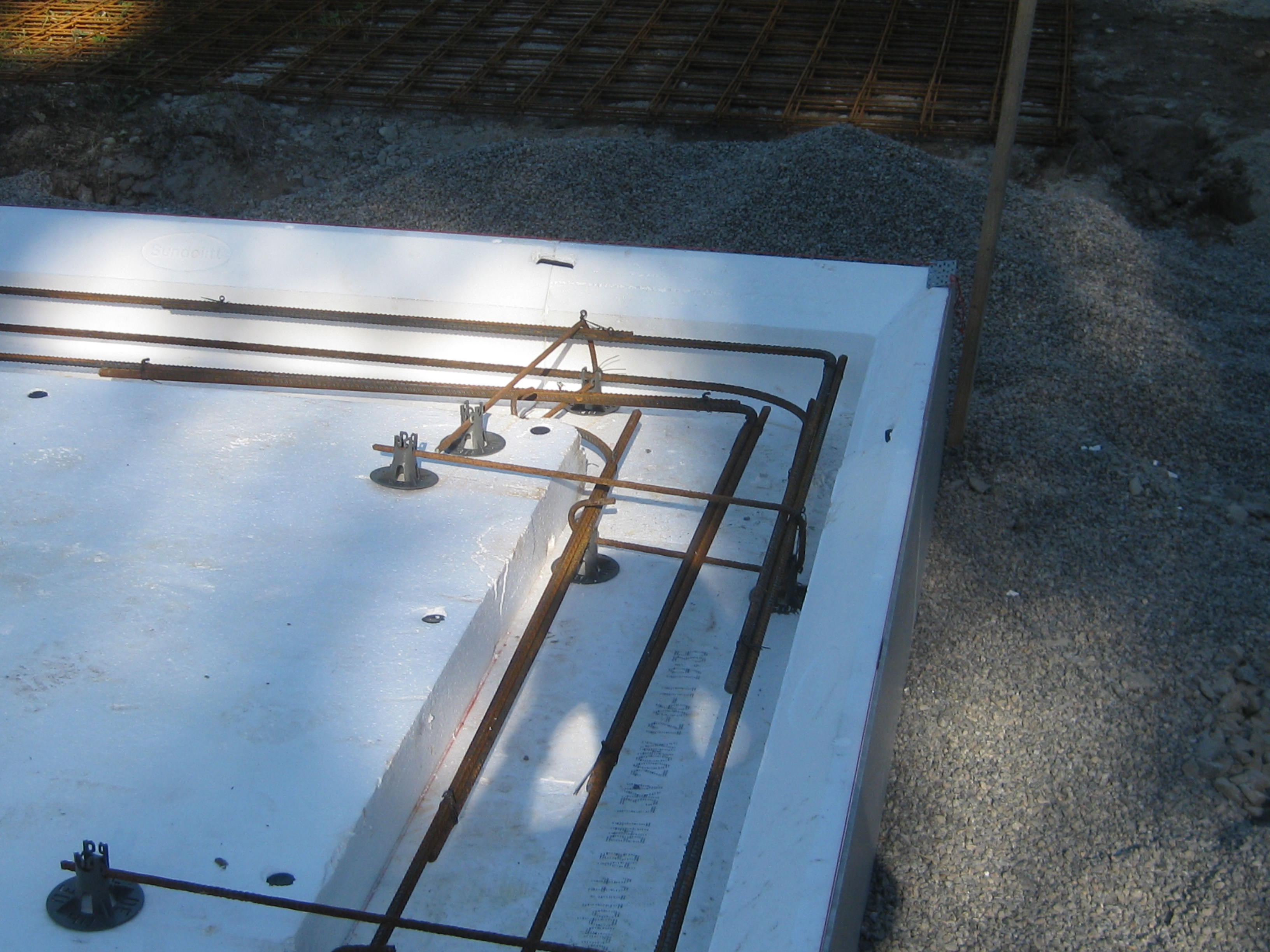

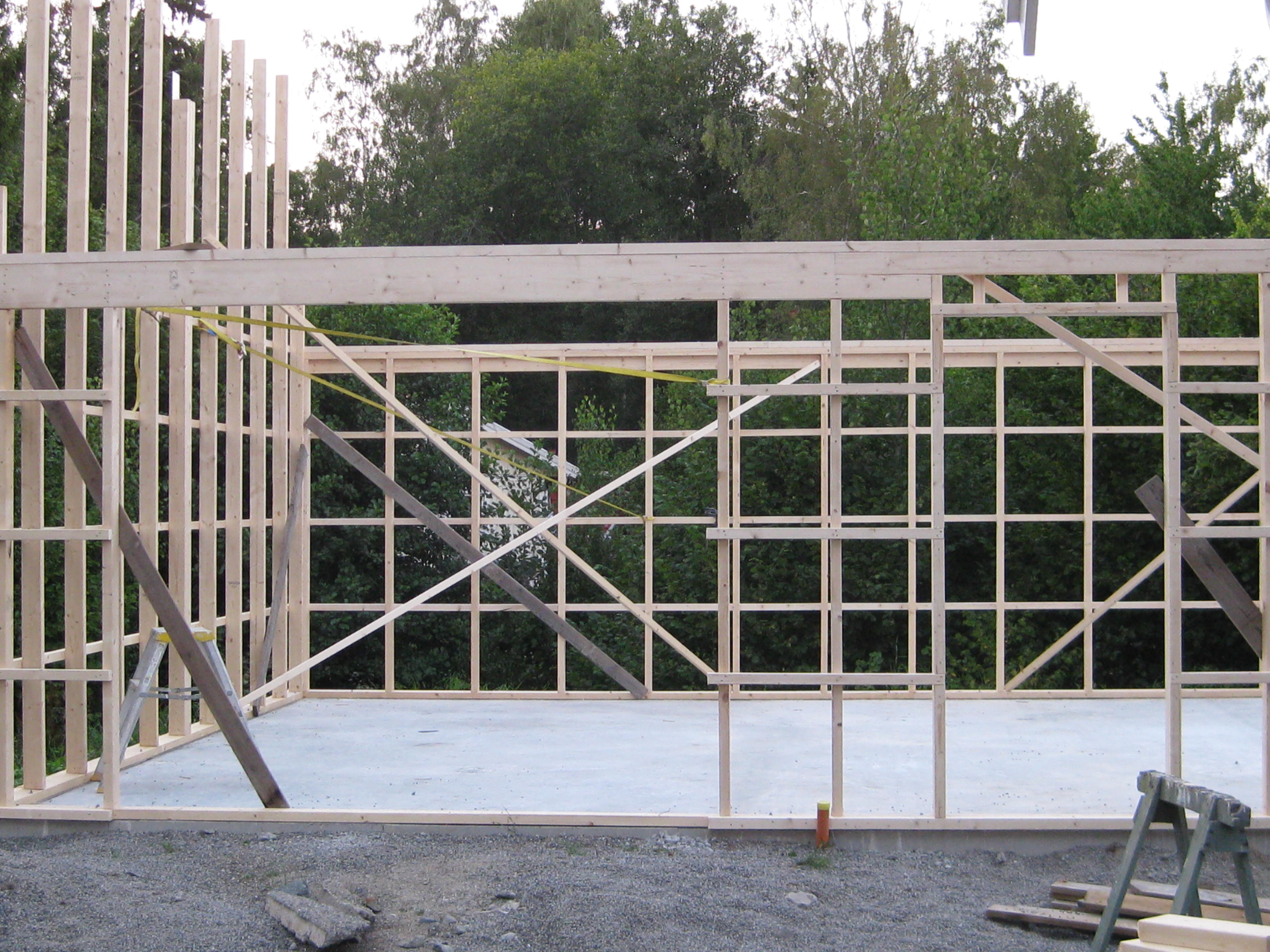

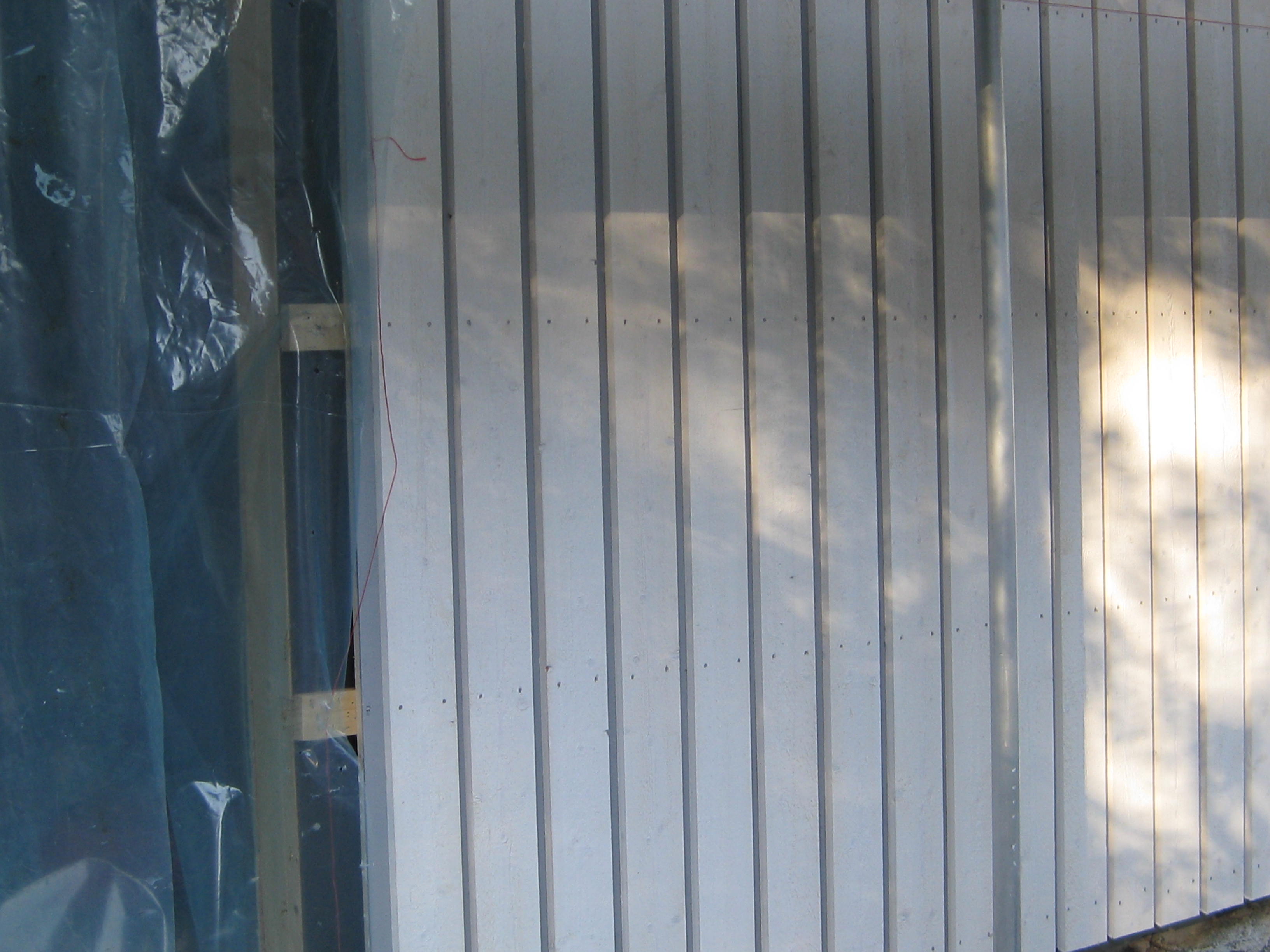

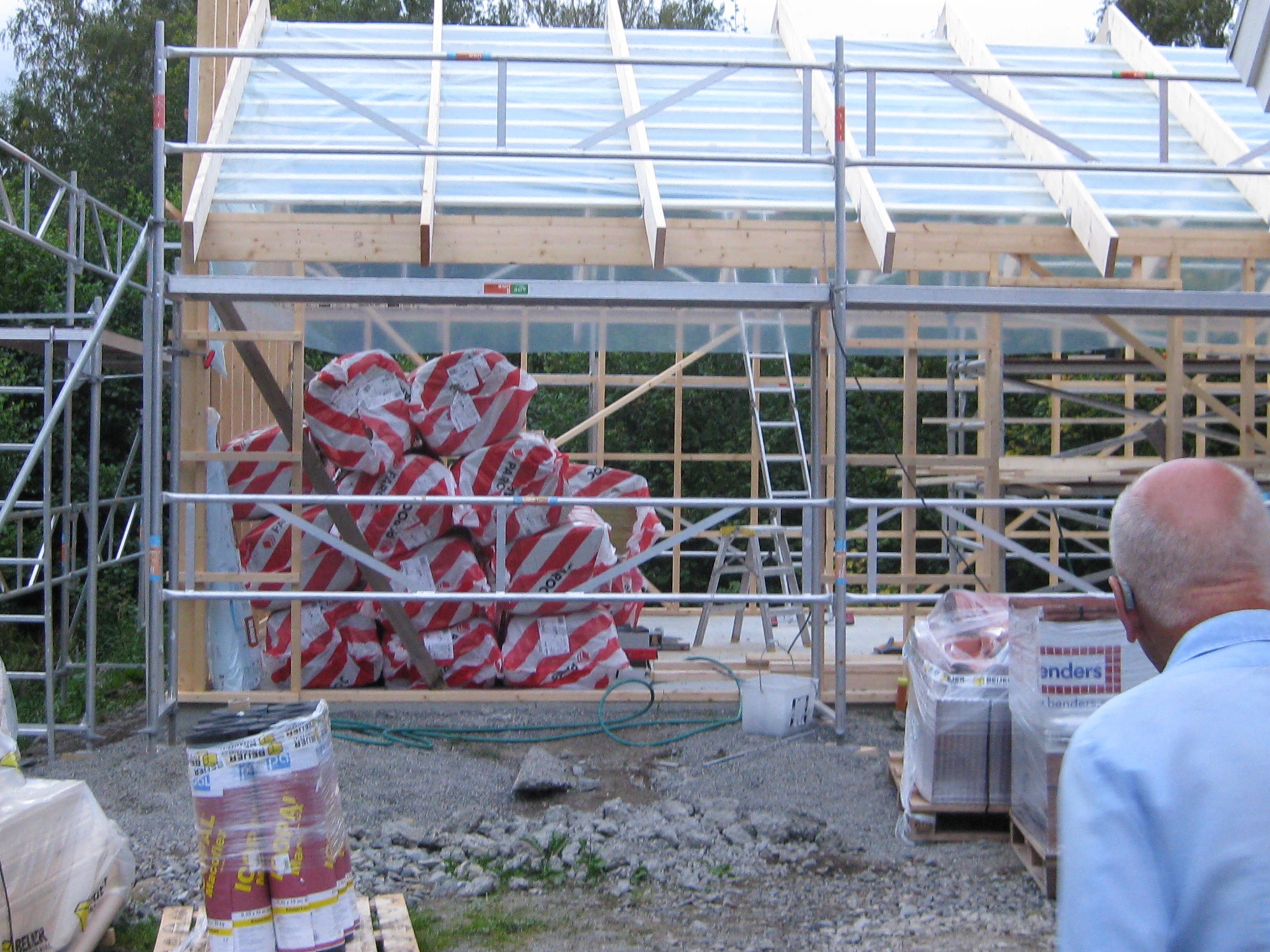

Bygget går vidare! Isolering läggs i golvet.

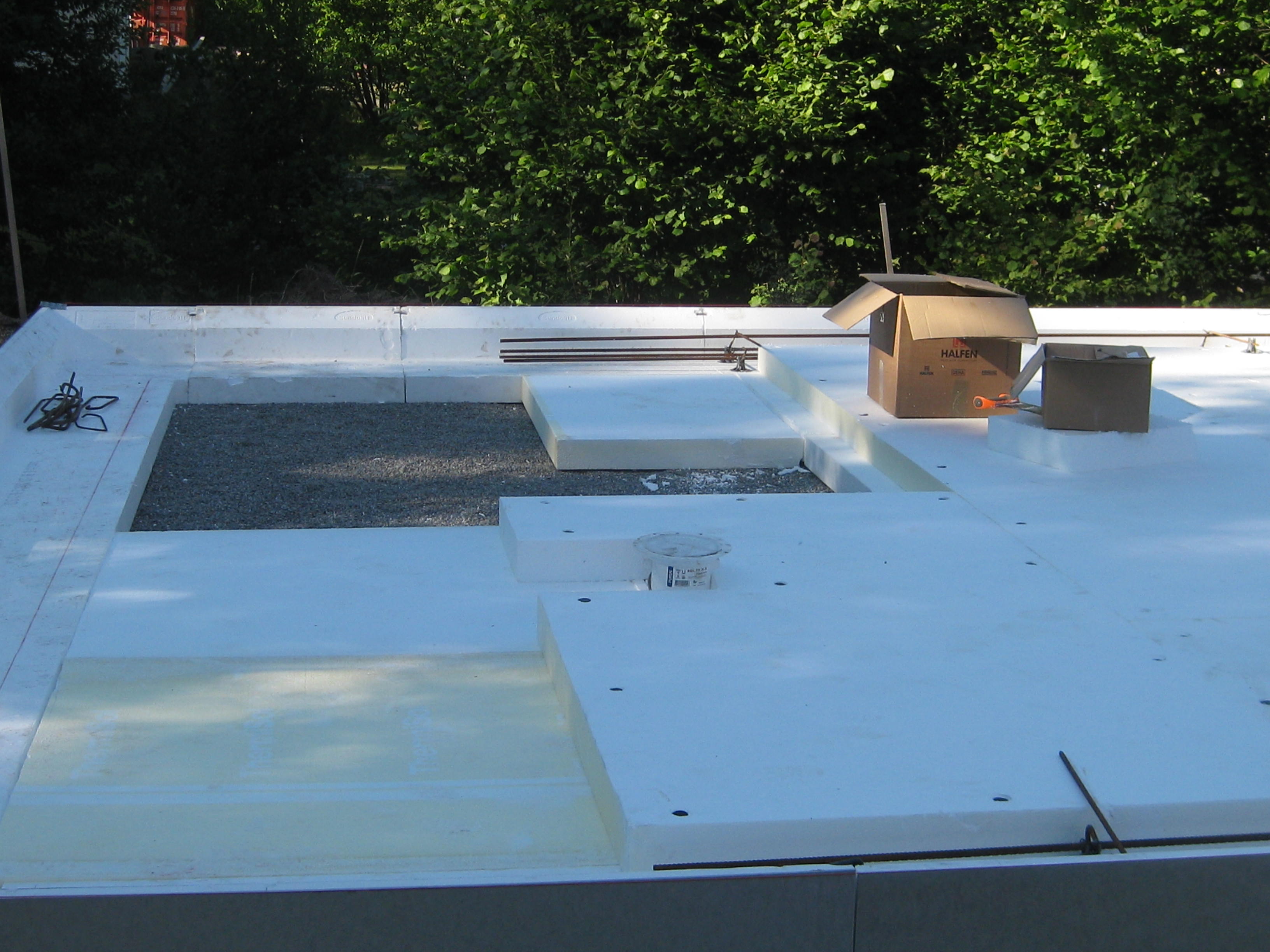

Fredag 6 juli

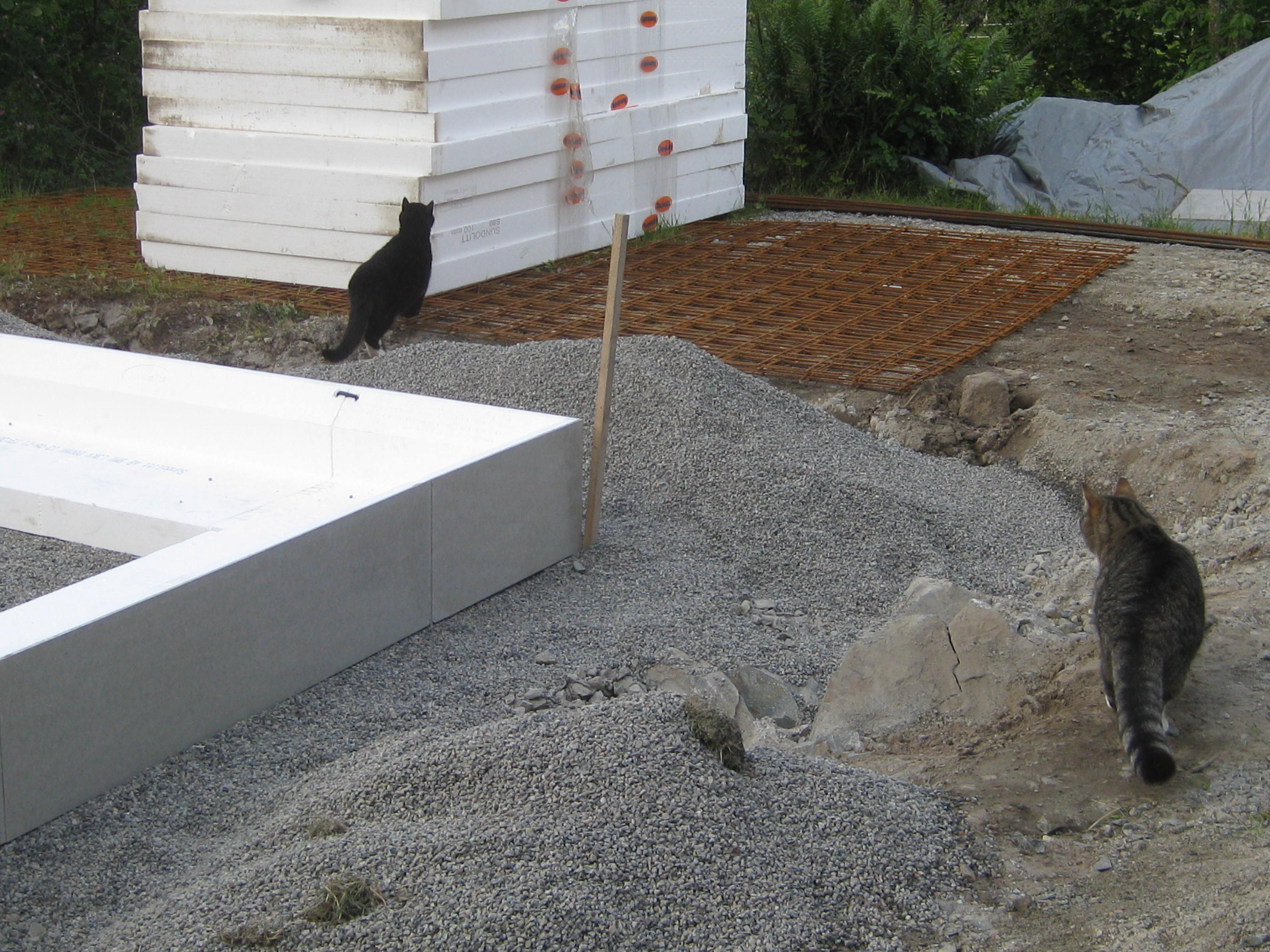

Onsdag 11 juli

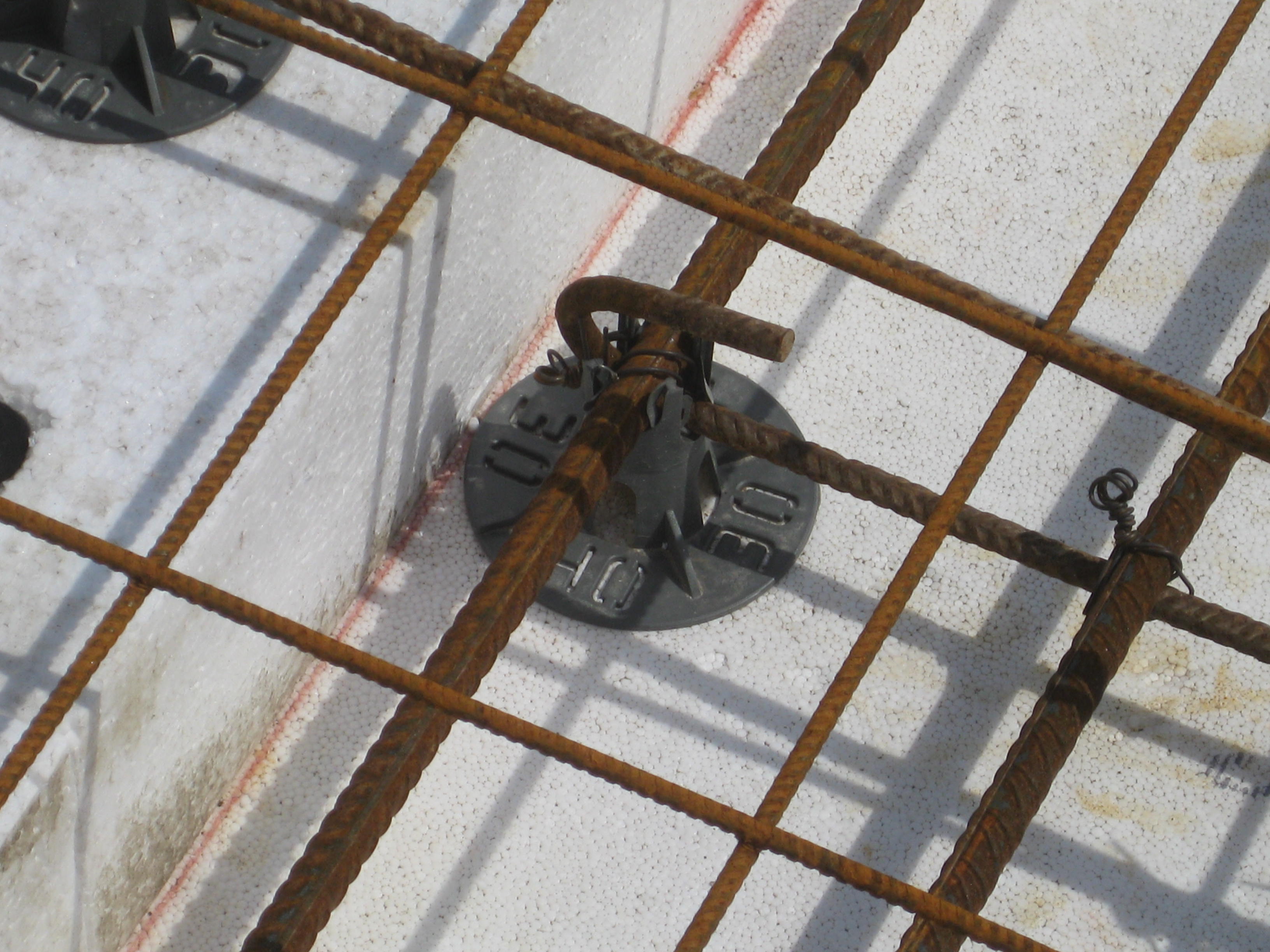

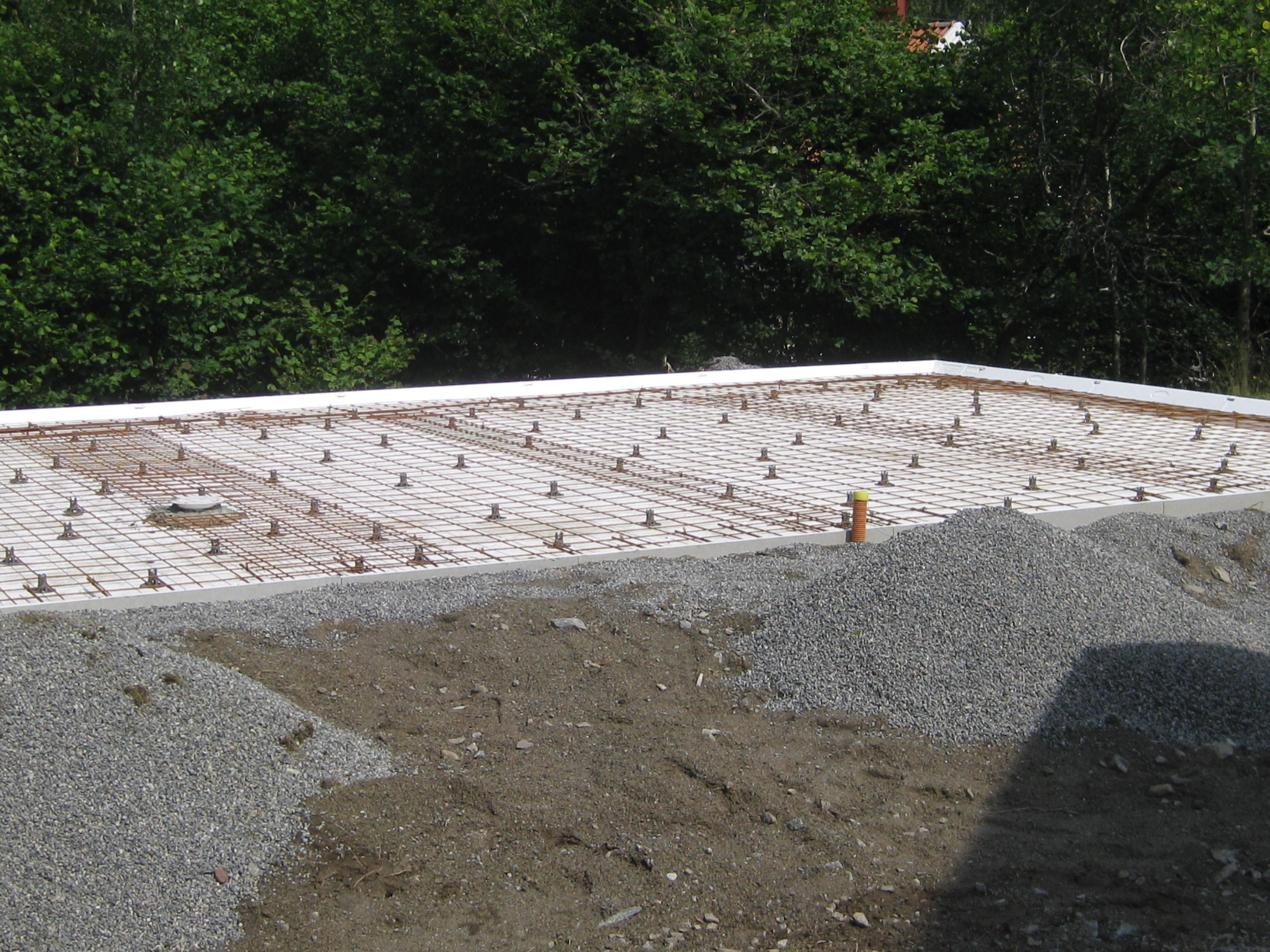

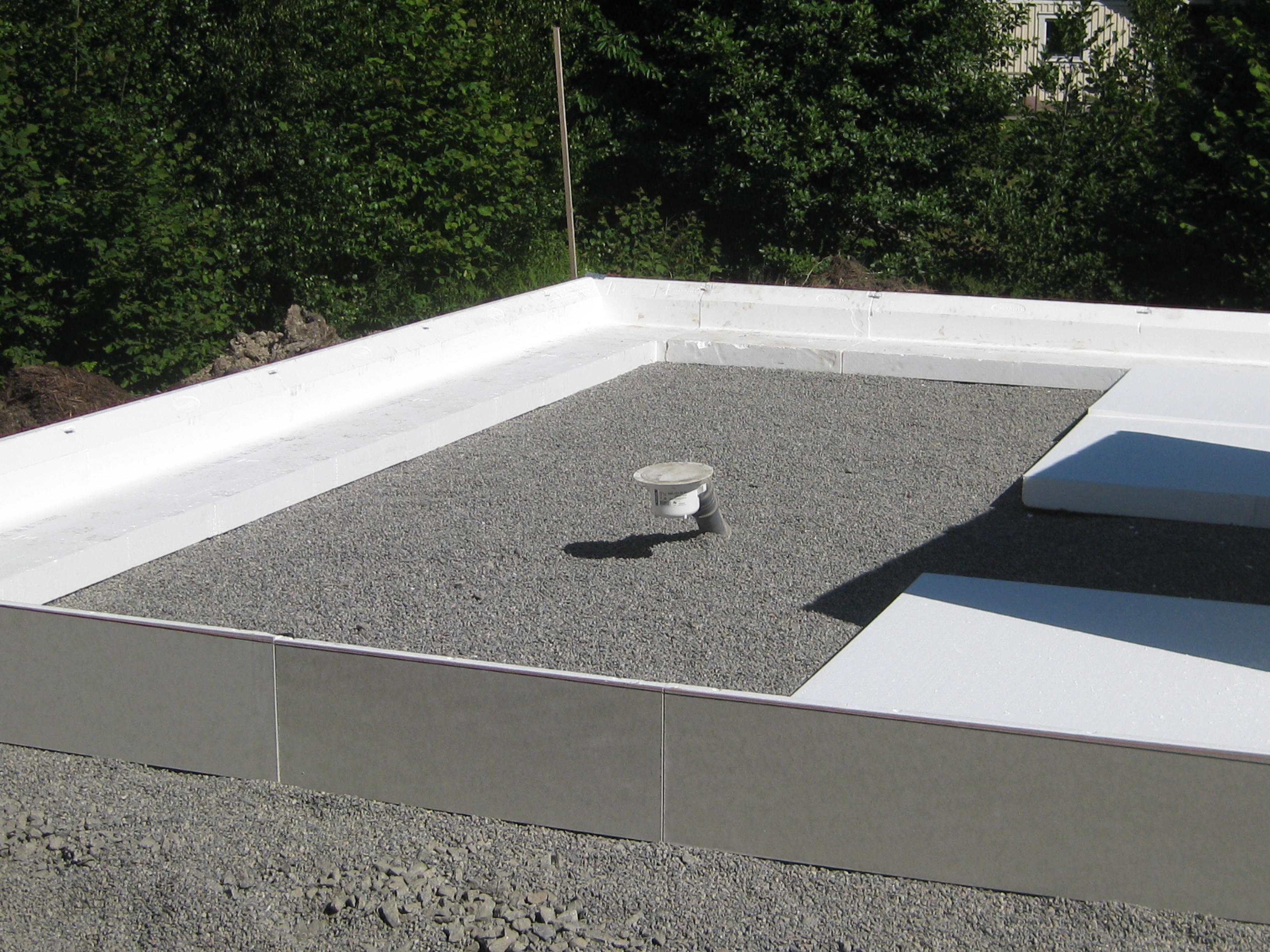

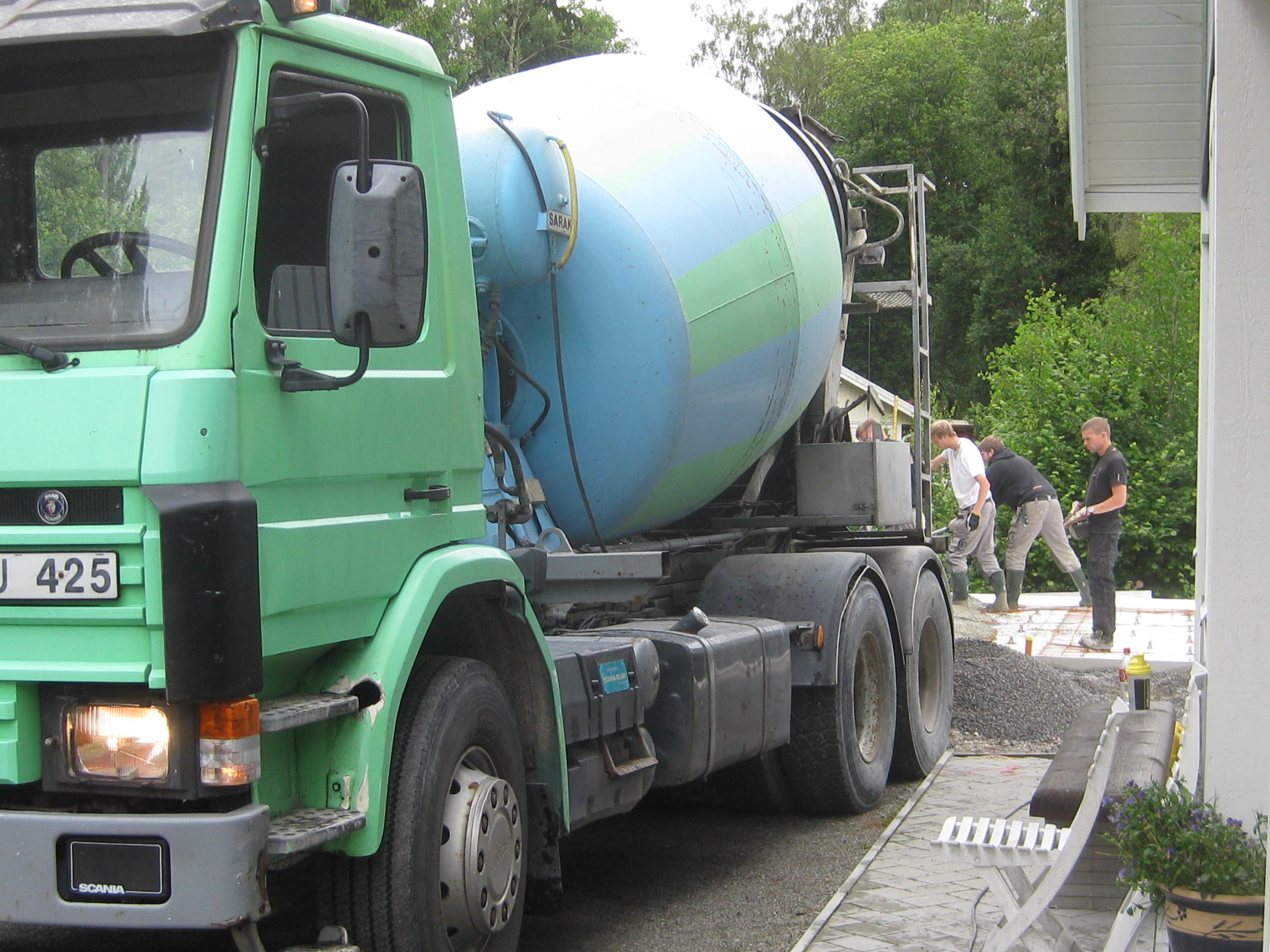

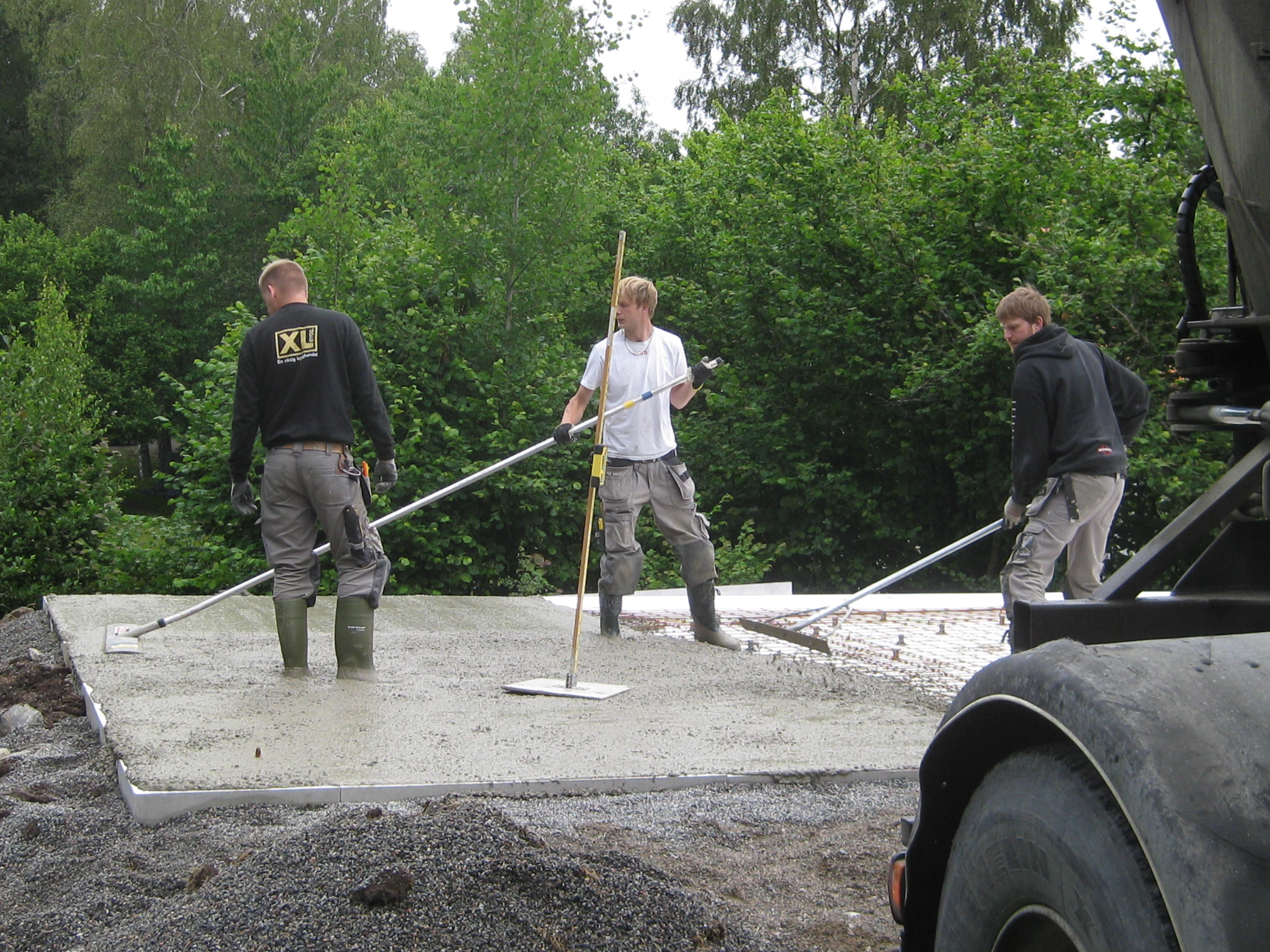

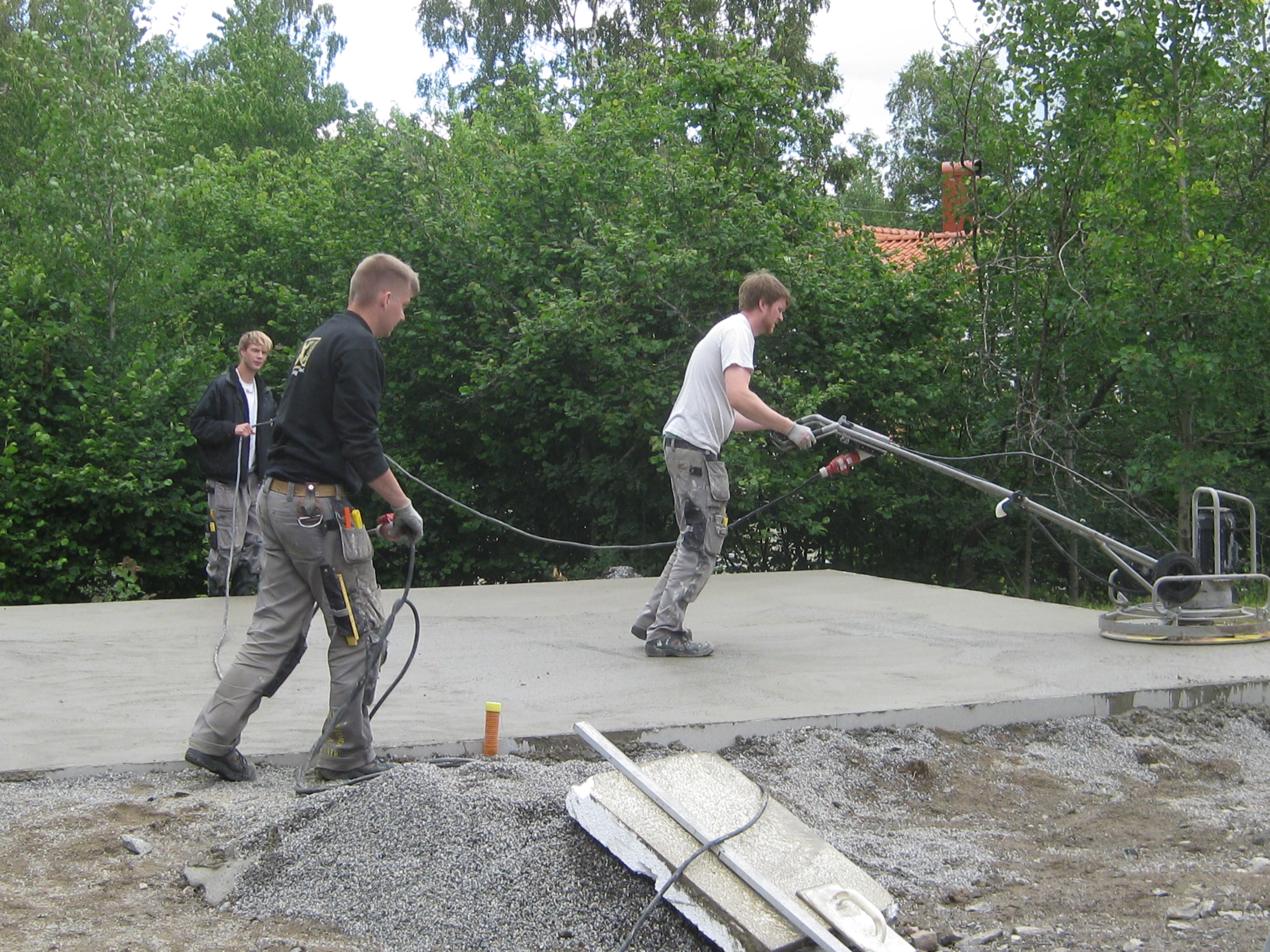

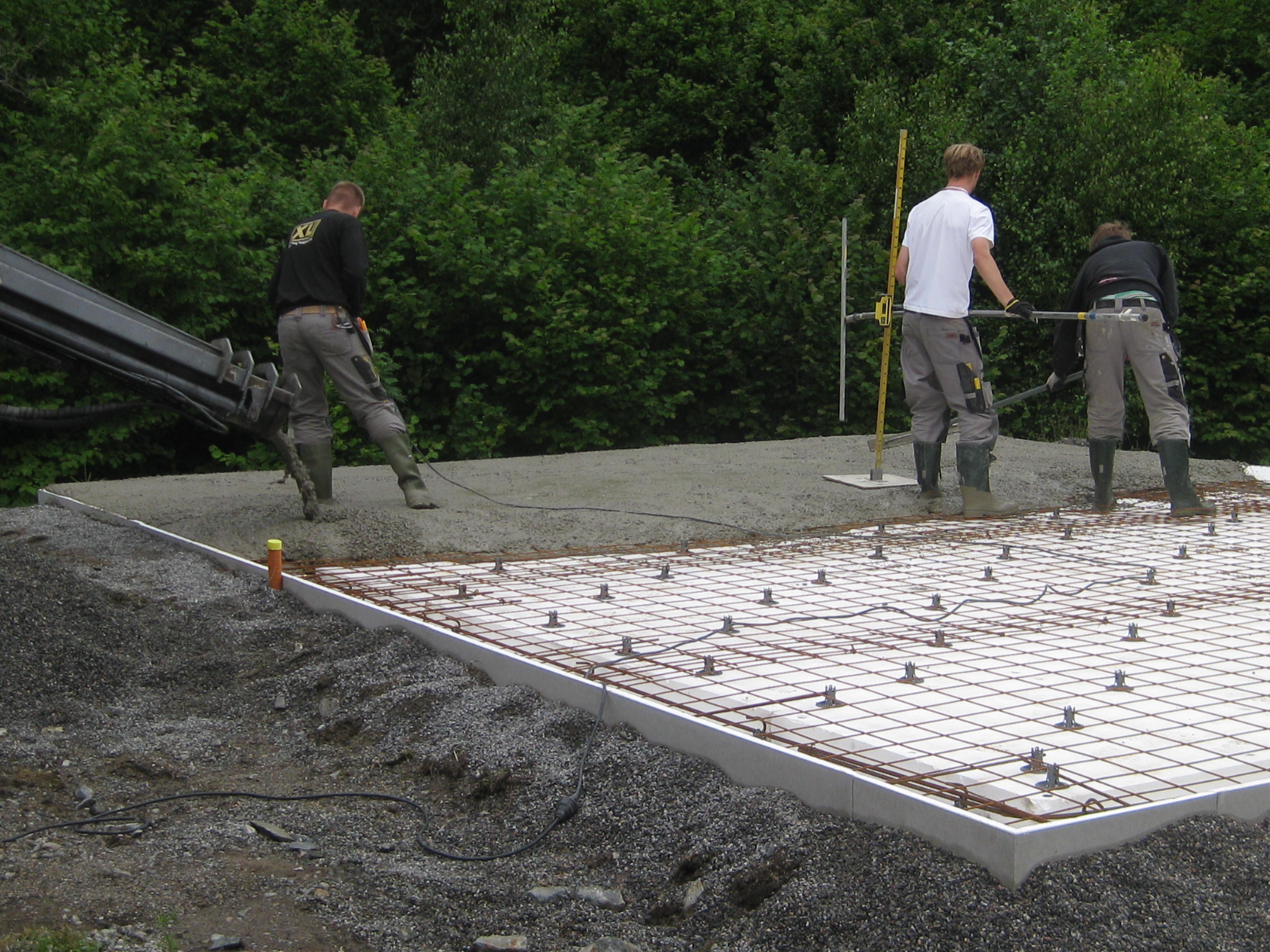

Dags för betong!

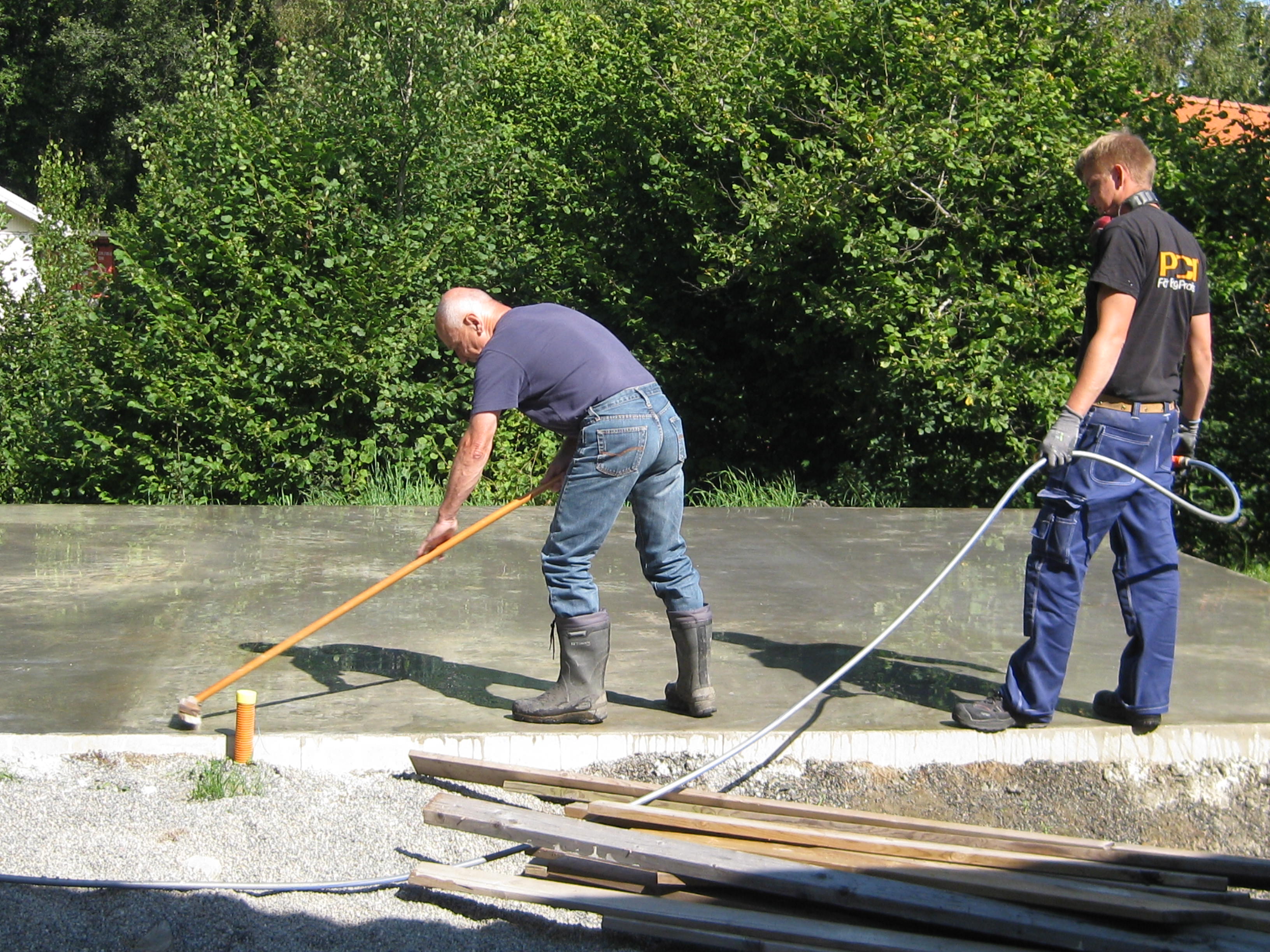

Lördag 14 juli

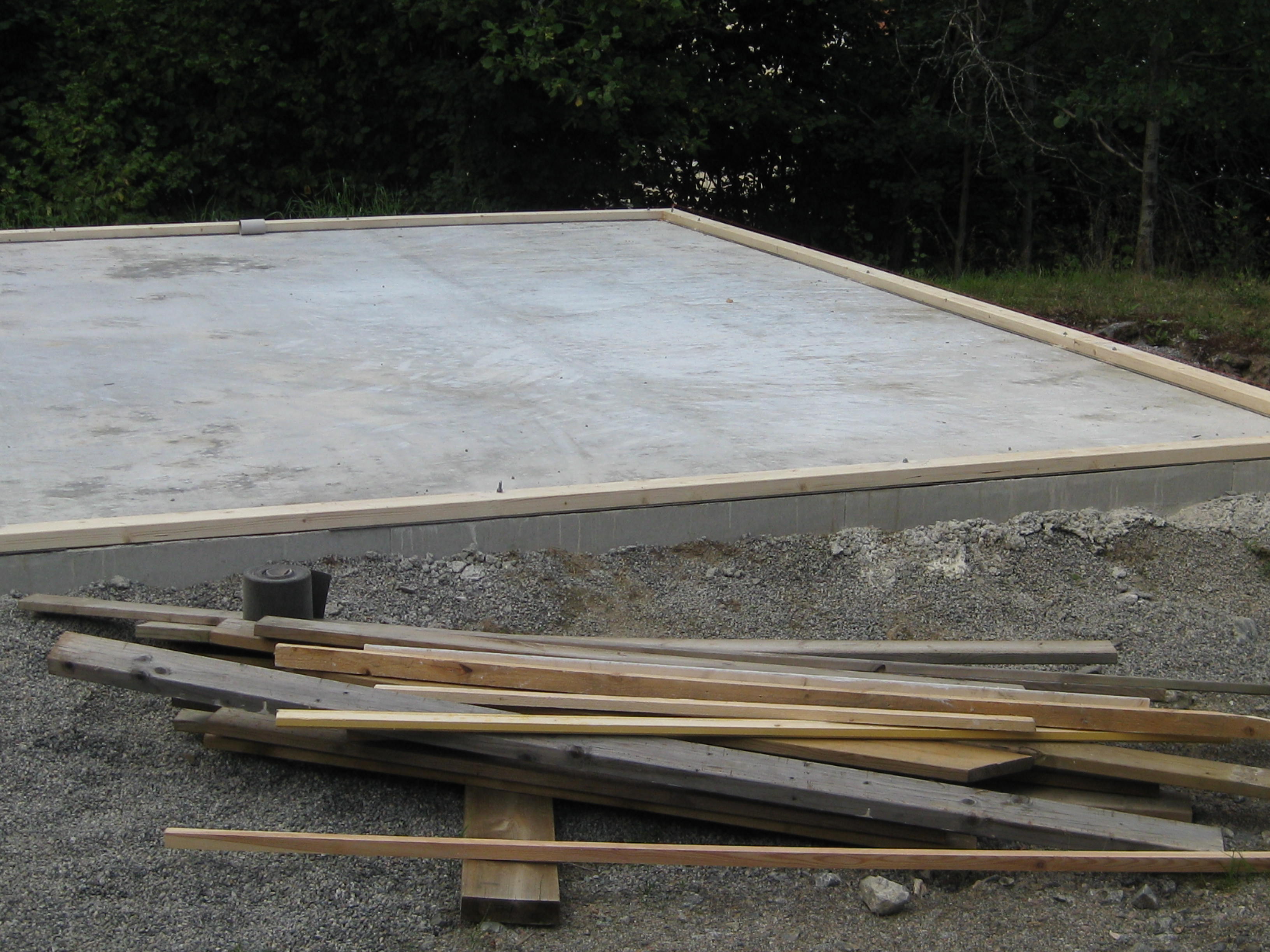

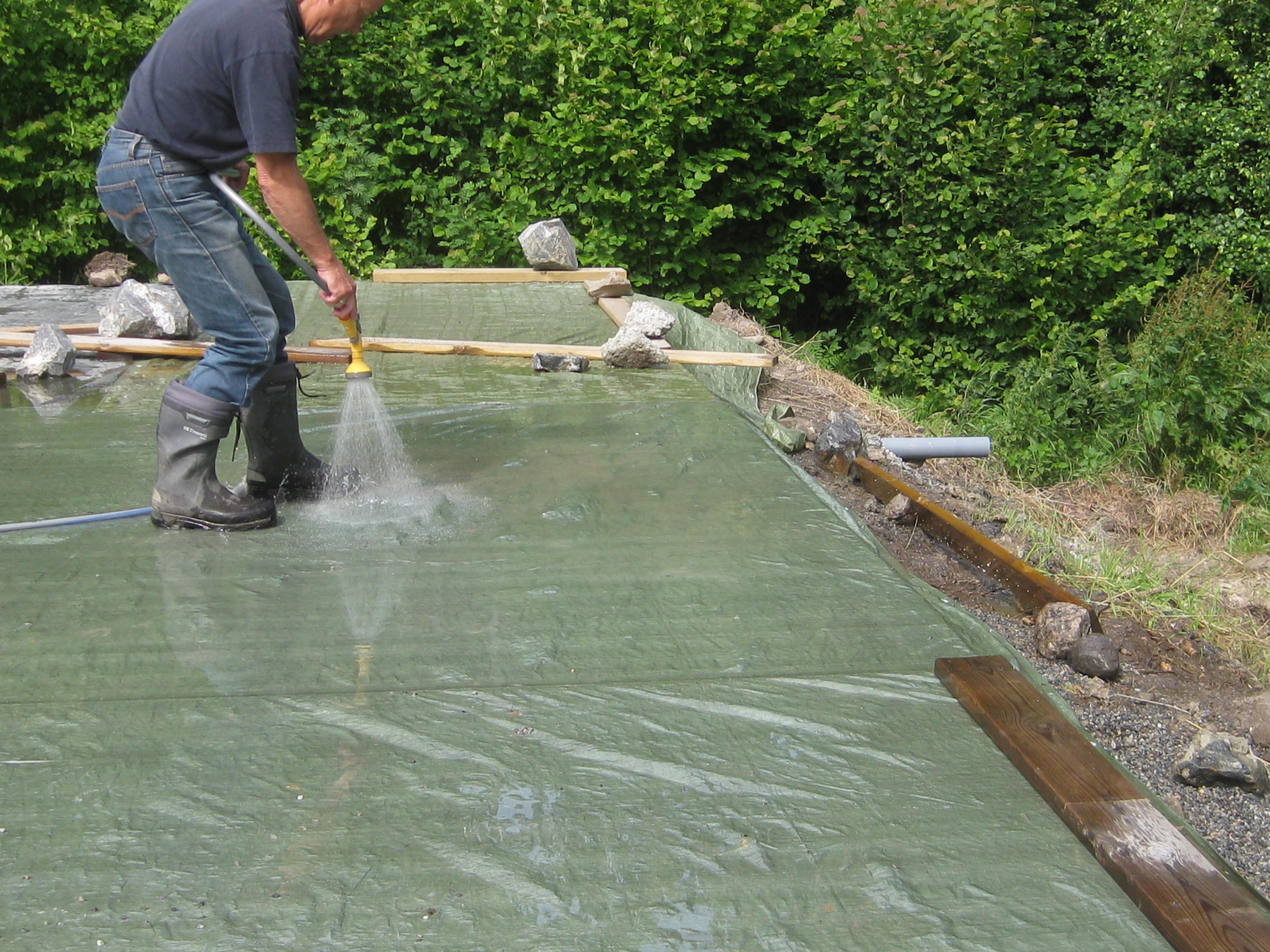

Nu gäller det att hålla plattan fuktig, så att betongen härdar och inte spricker. Håkan sprutar vatten då och då. Byggkillarna tar nu semester, och återkommer om sisådär en månad.
Måndag 13 augusti

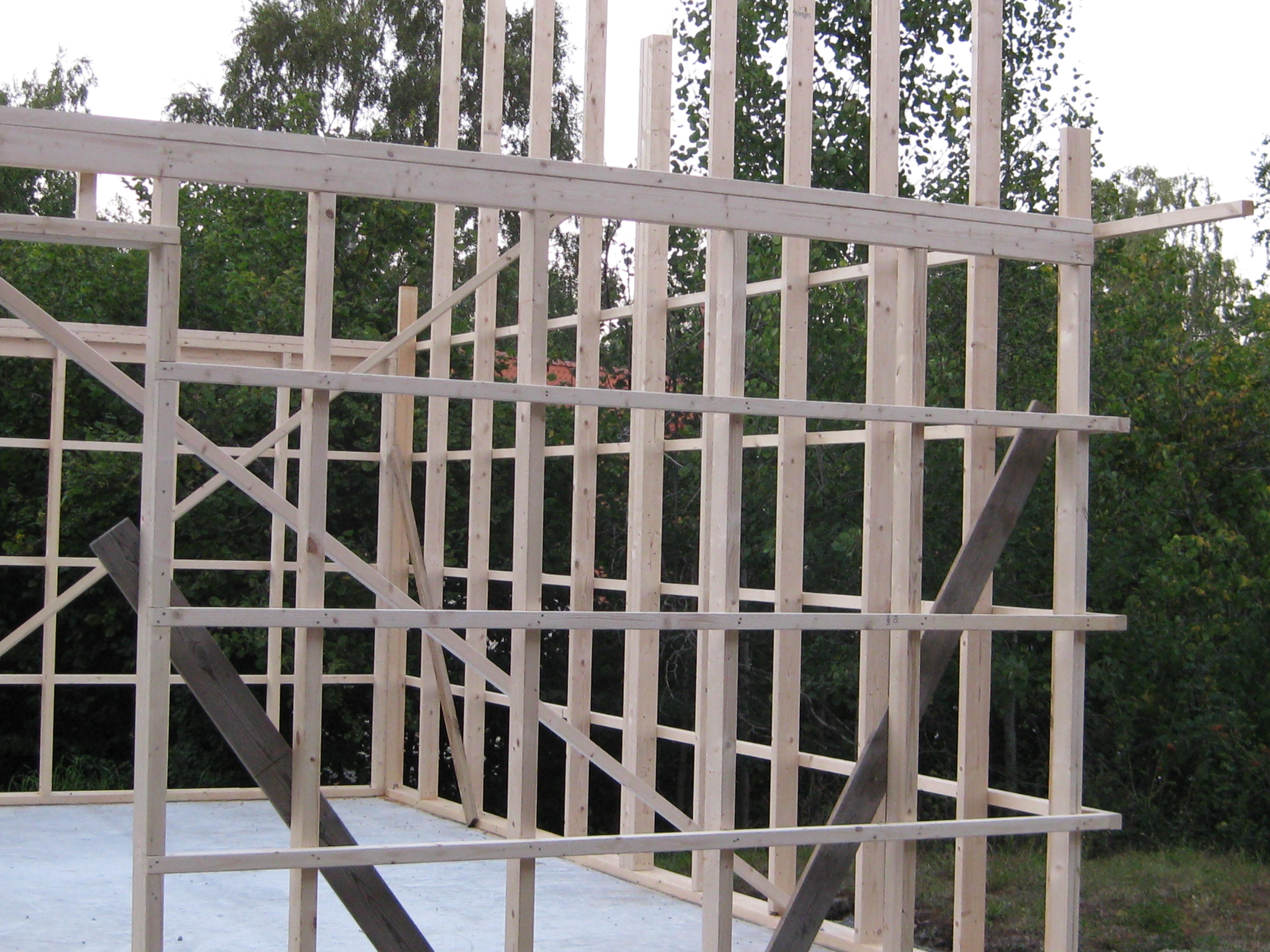

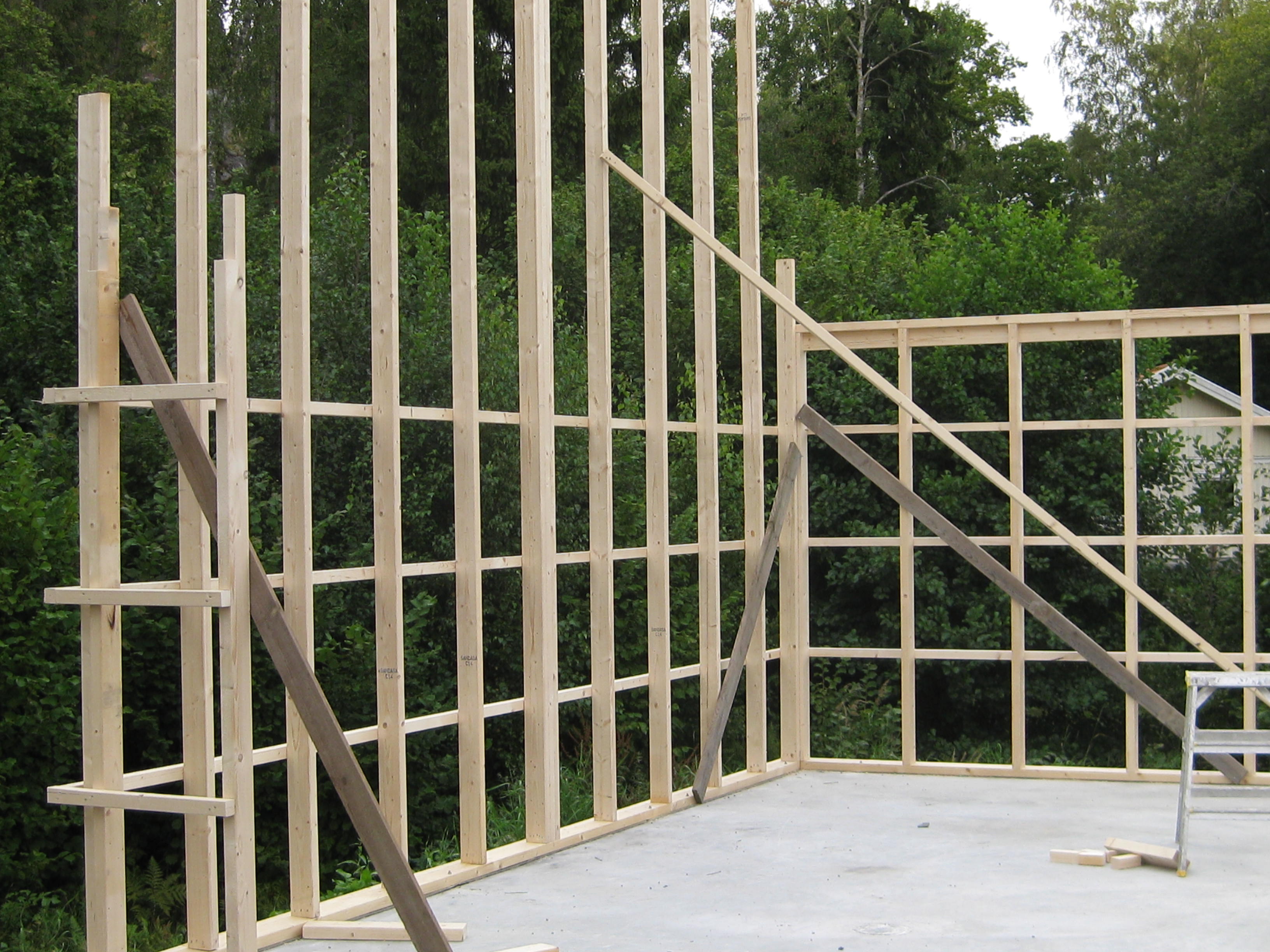

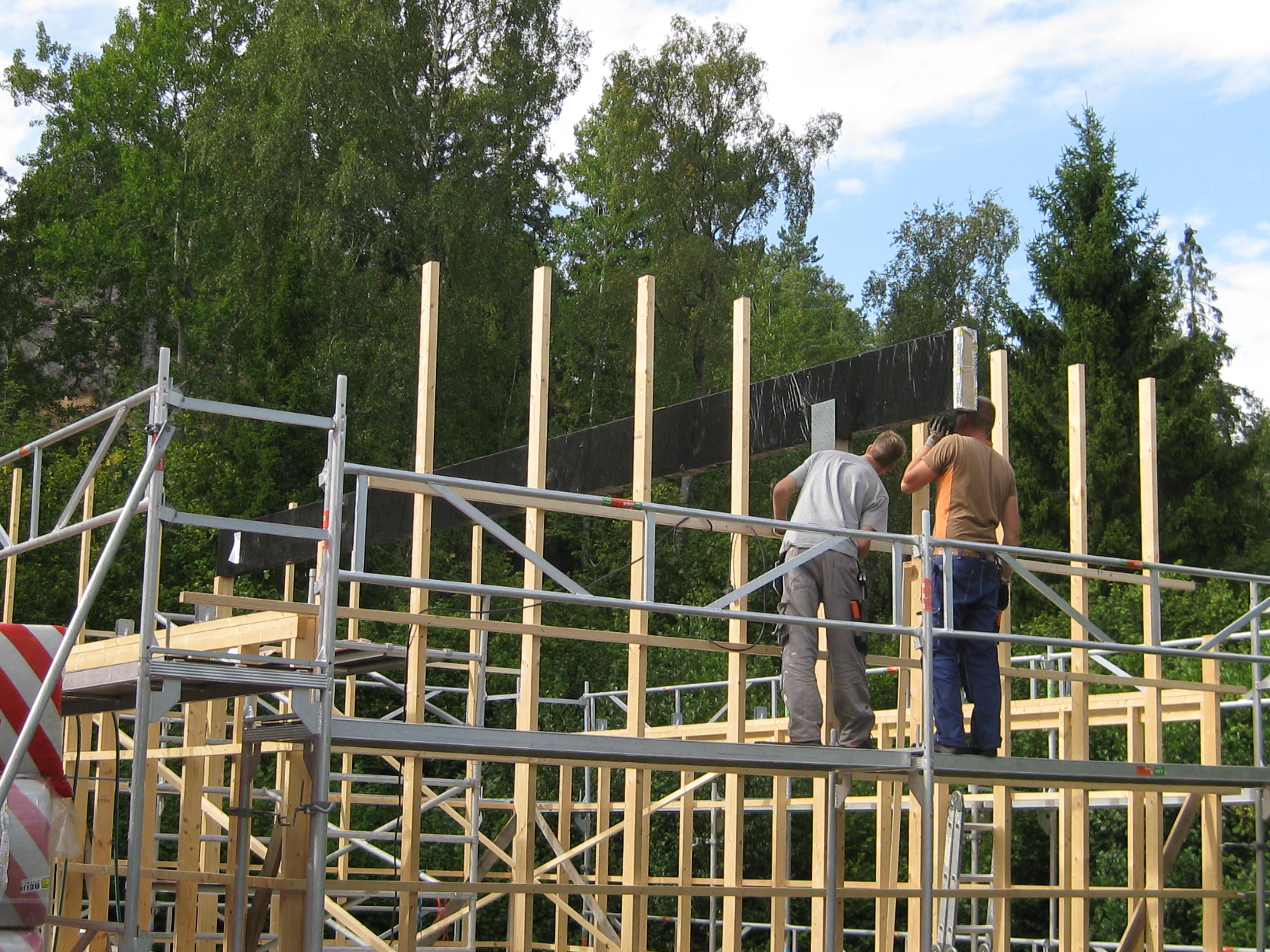

Semestern är slut och Johan är tillbaka! Nu ska han börja med själva byggandet!

Måndag 20 augusti

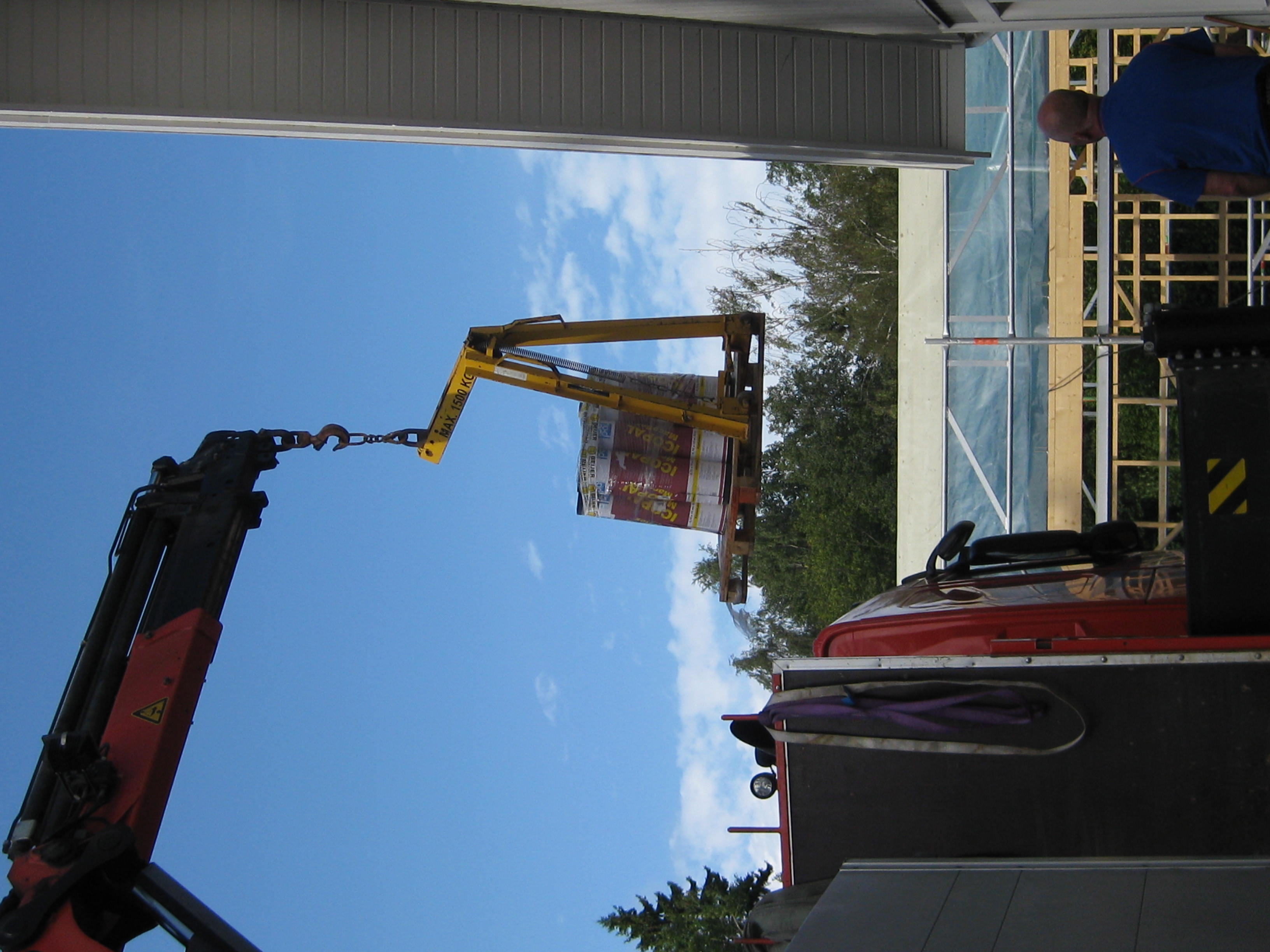

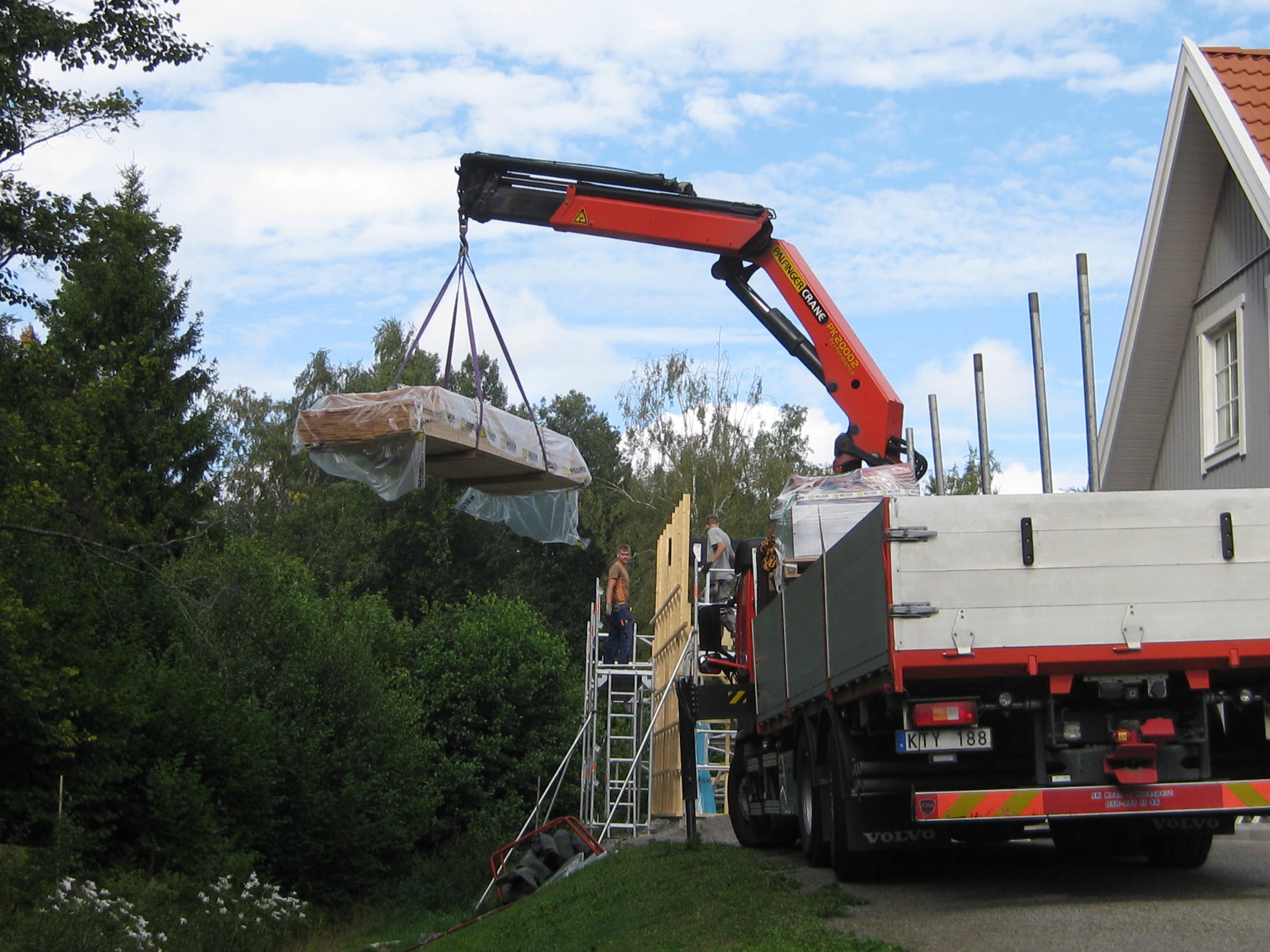

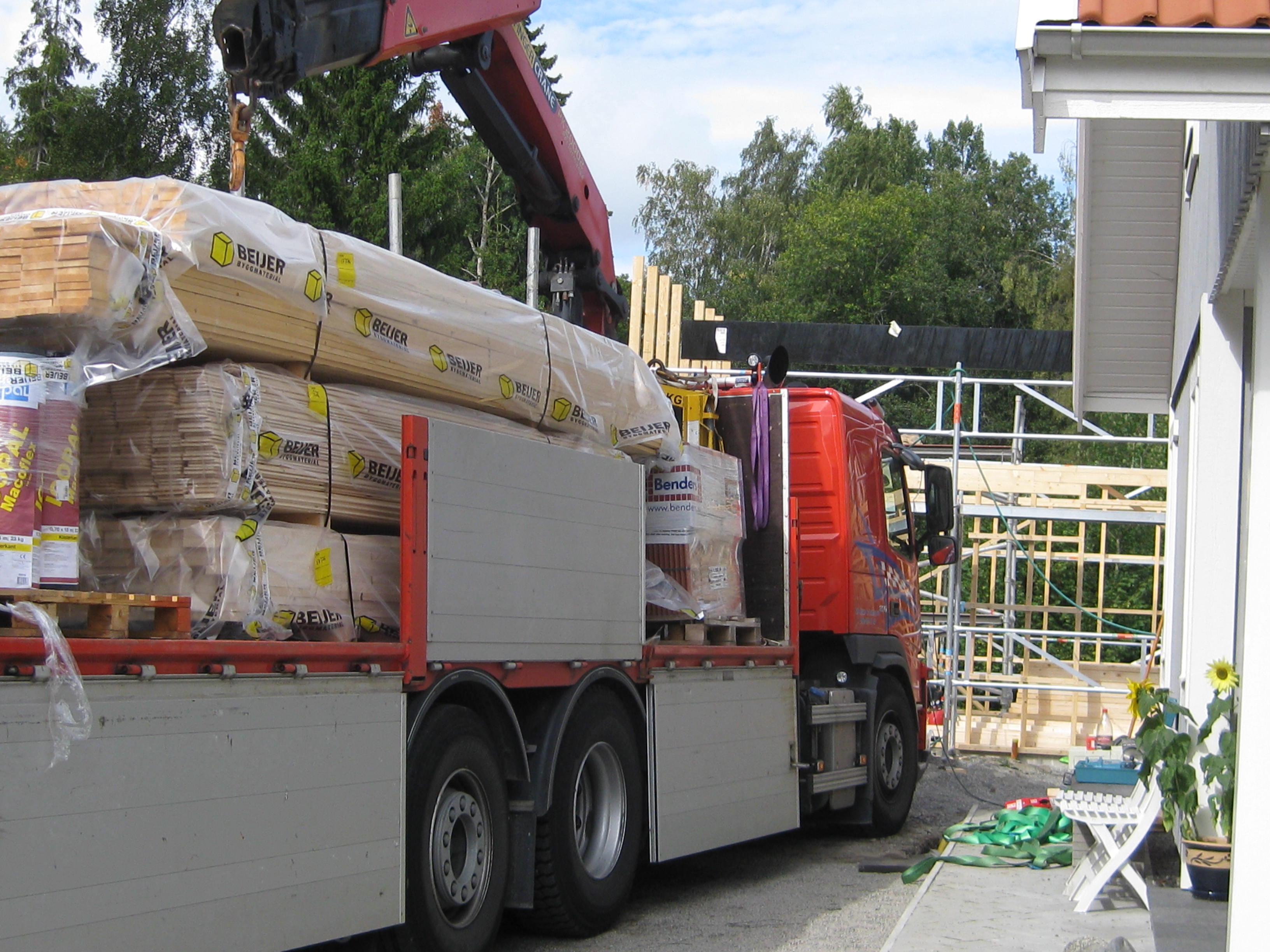

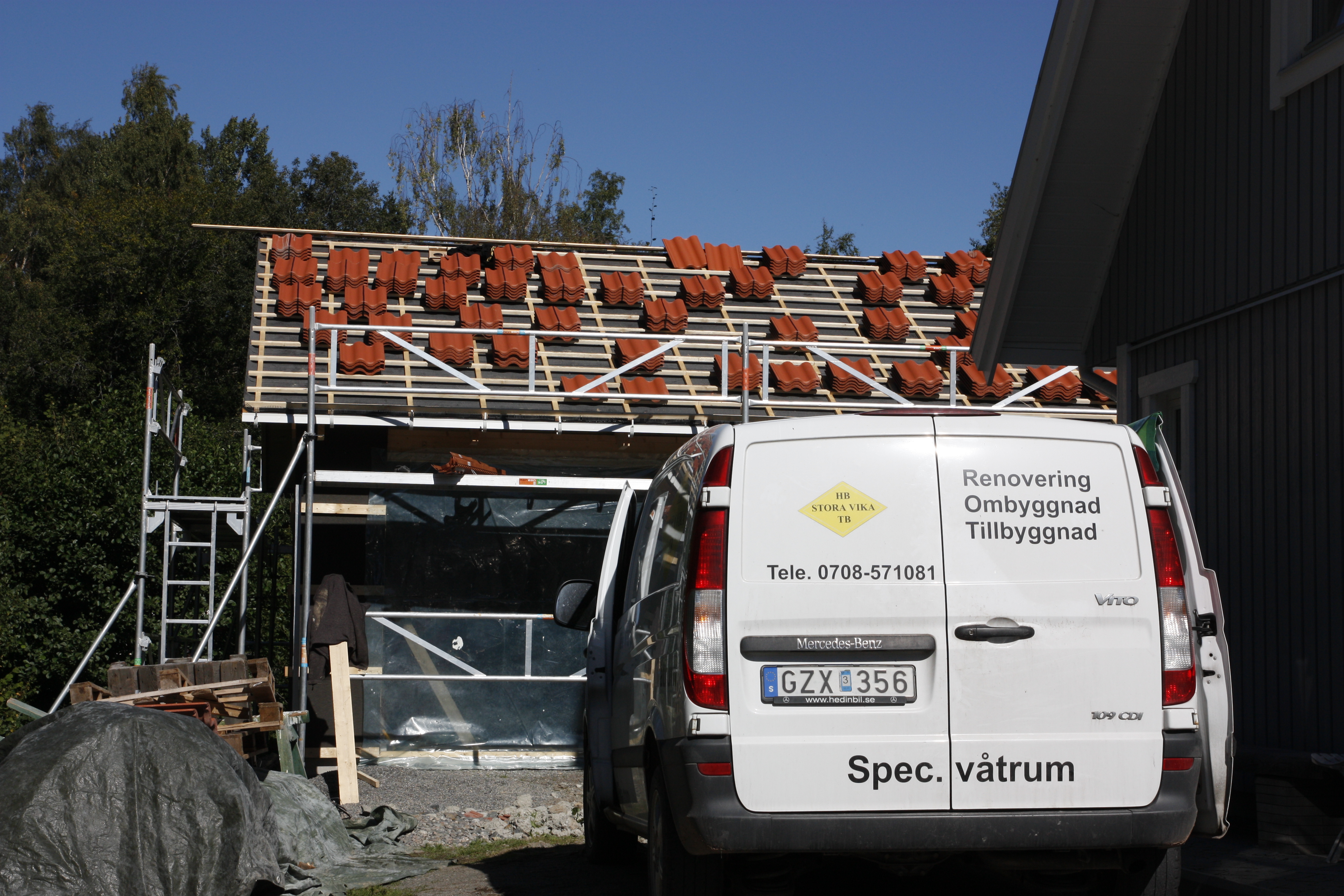

Ny arbetsvecka! På morgonen kommer en leverans av diverse byggvaror! Takstolar, taktegel, isolering, mm.
Tisdag 21 augusti

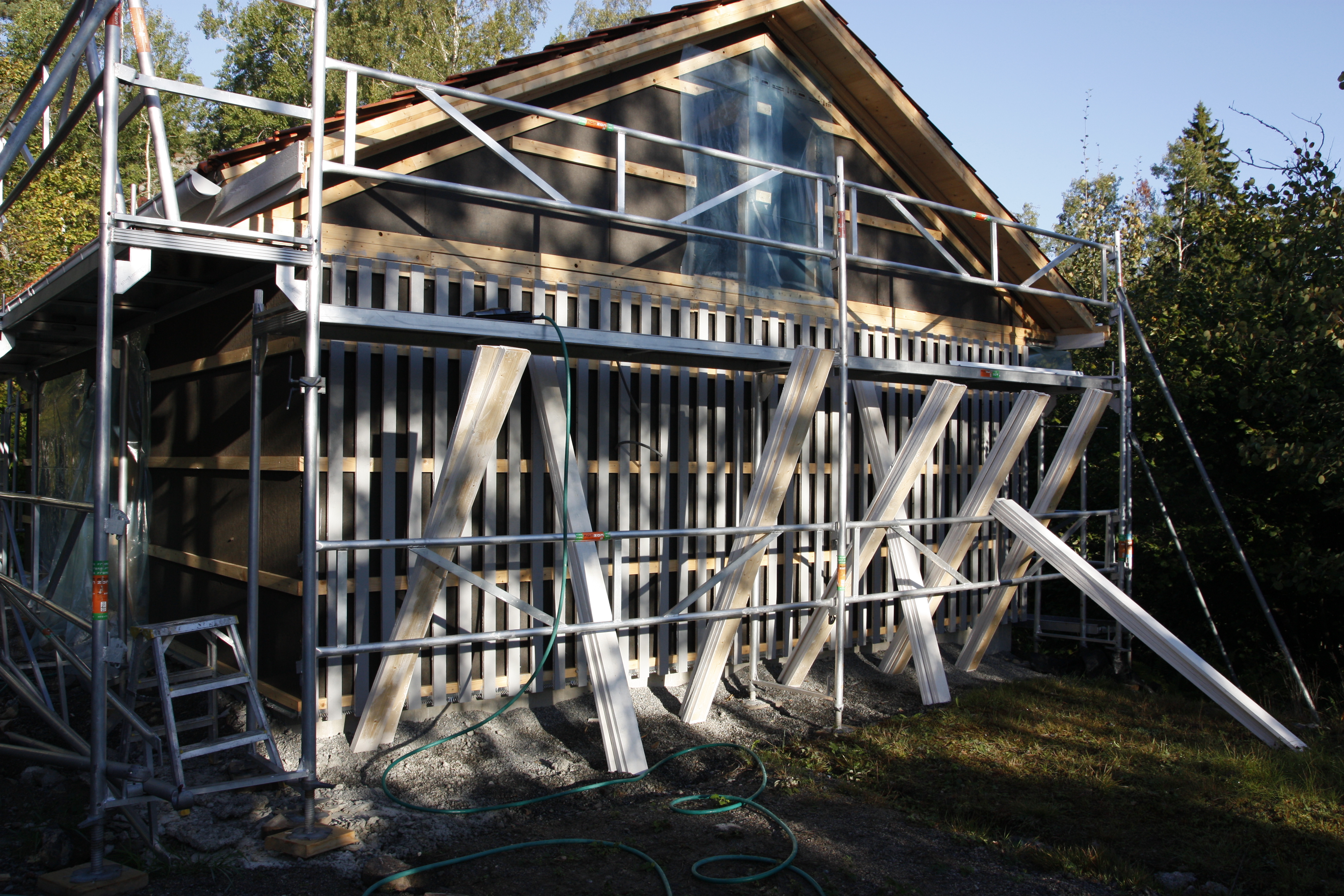

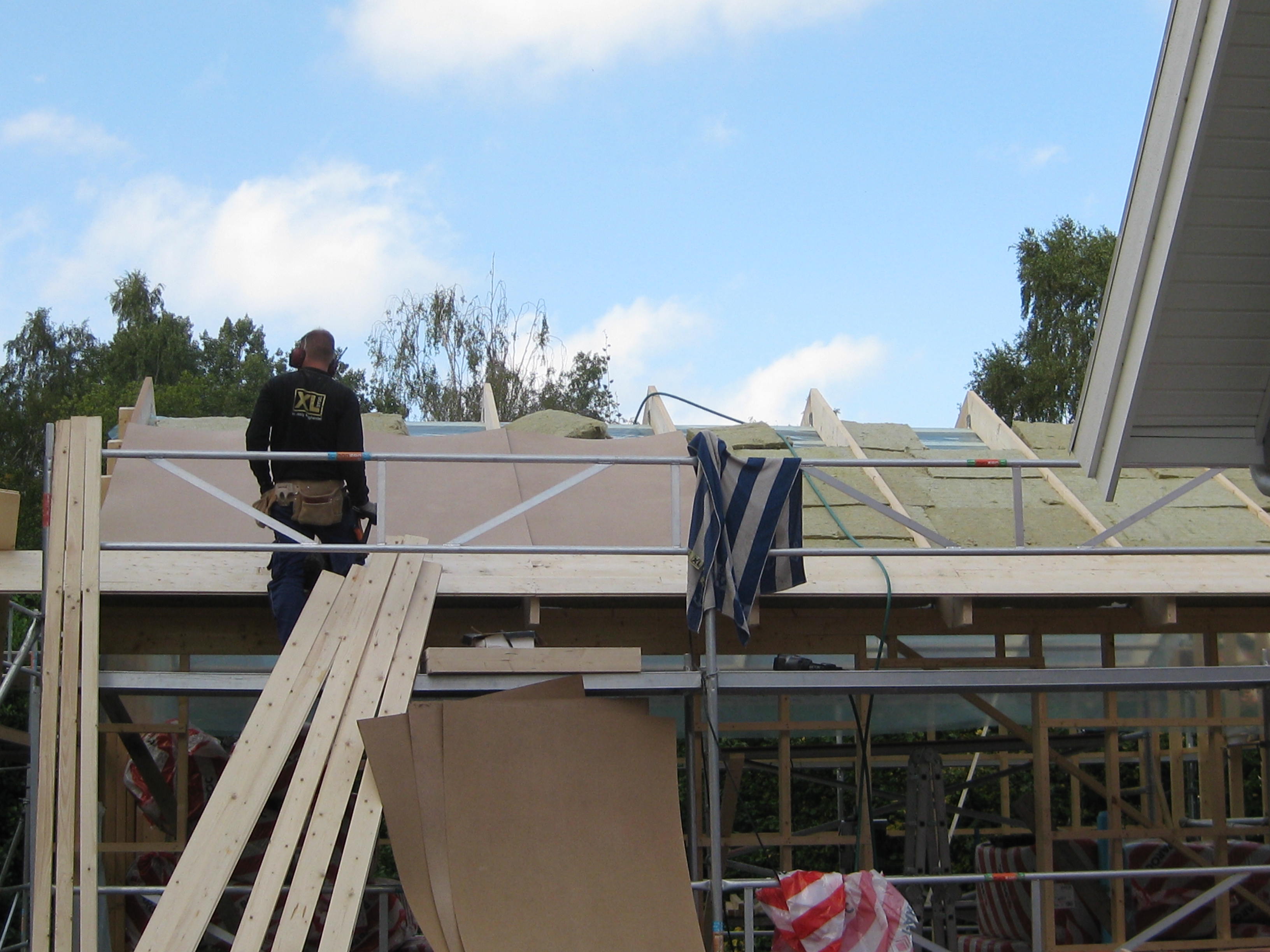

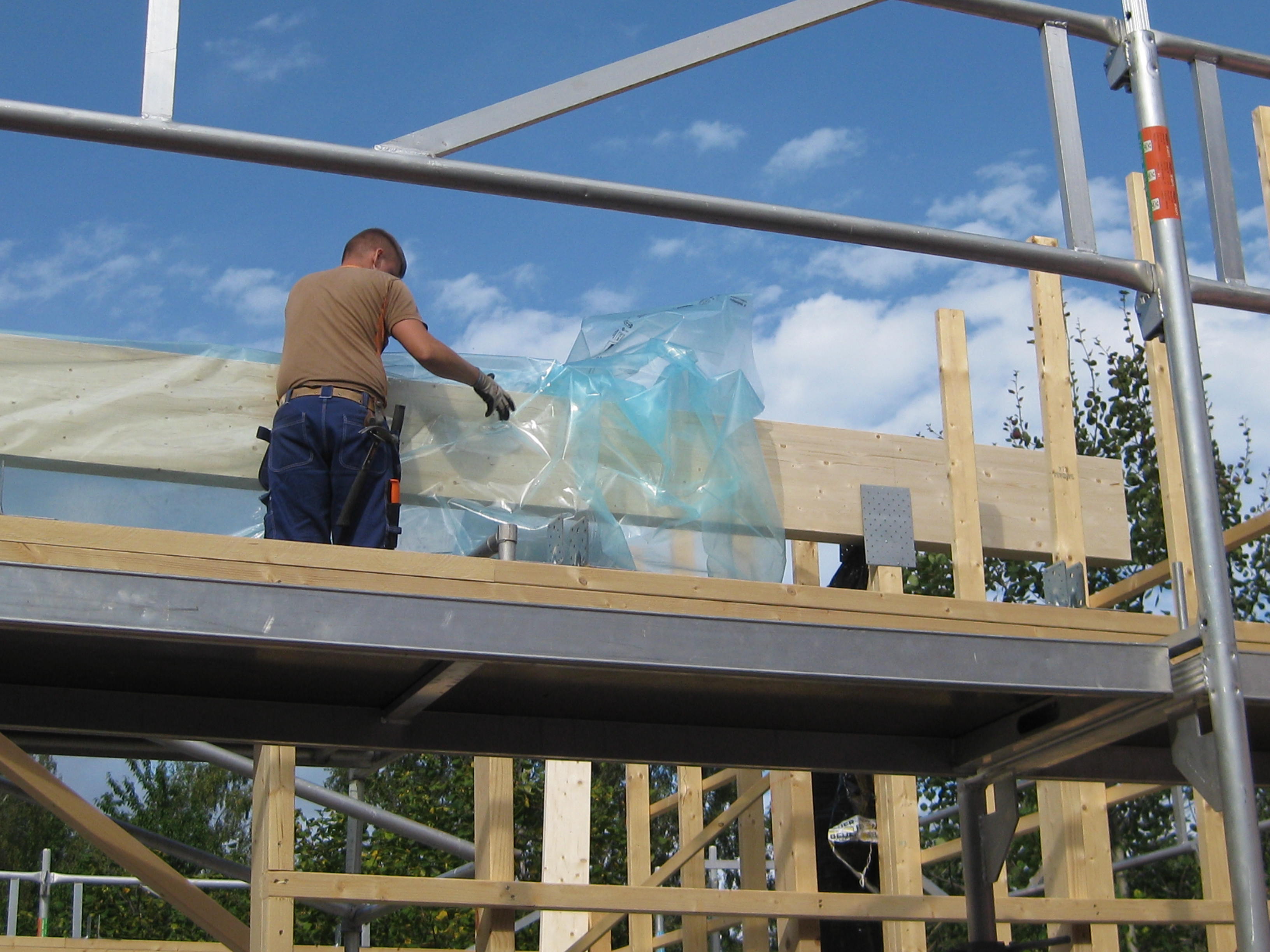

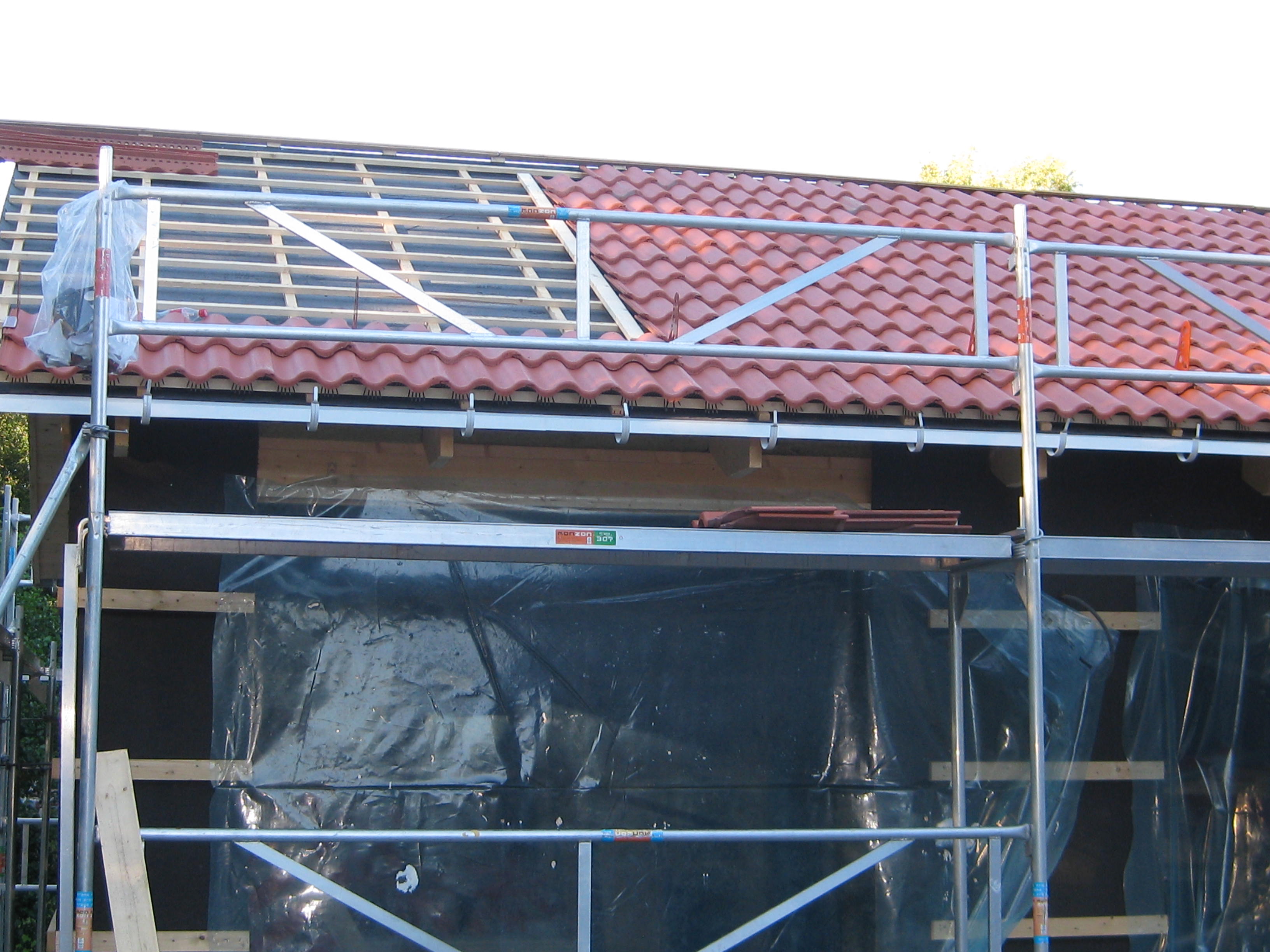

Nu följer några intensiva dagar. Inte för oss, men för Johan, som kommer före klockan sju på morgonen, och jobbar nästan tills det mörknar på kvällen. Och inte tar han några långa raster heller, bara en kort stund mitt på dagen för att slänga i sig lite lunch. Vilken arbetsmyra! Men han jobbar hårt för att hinna få taket vattentätt innan det väntade regnet! 🙂

Onsdag 29 augusti

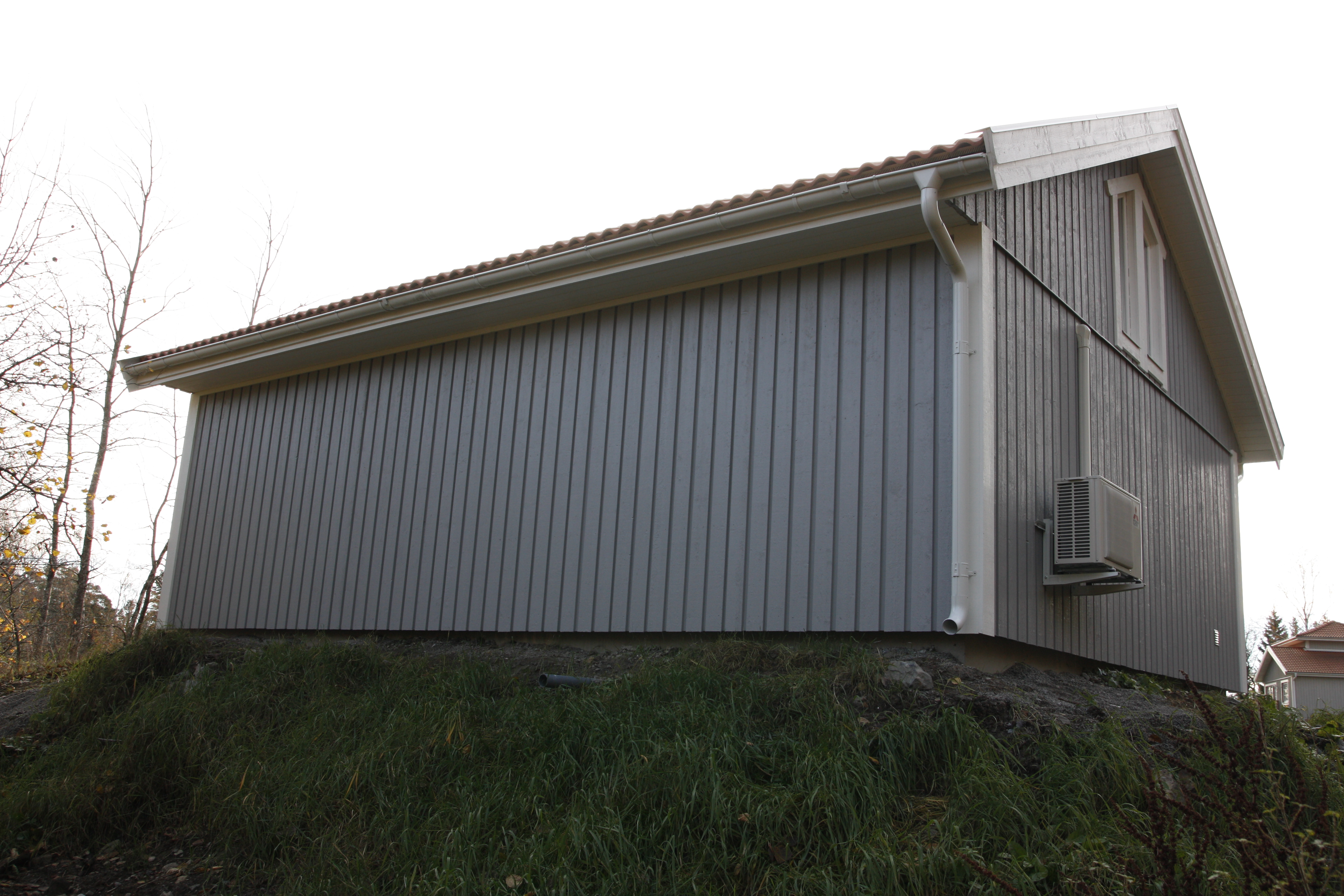

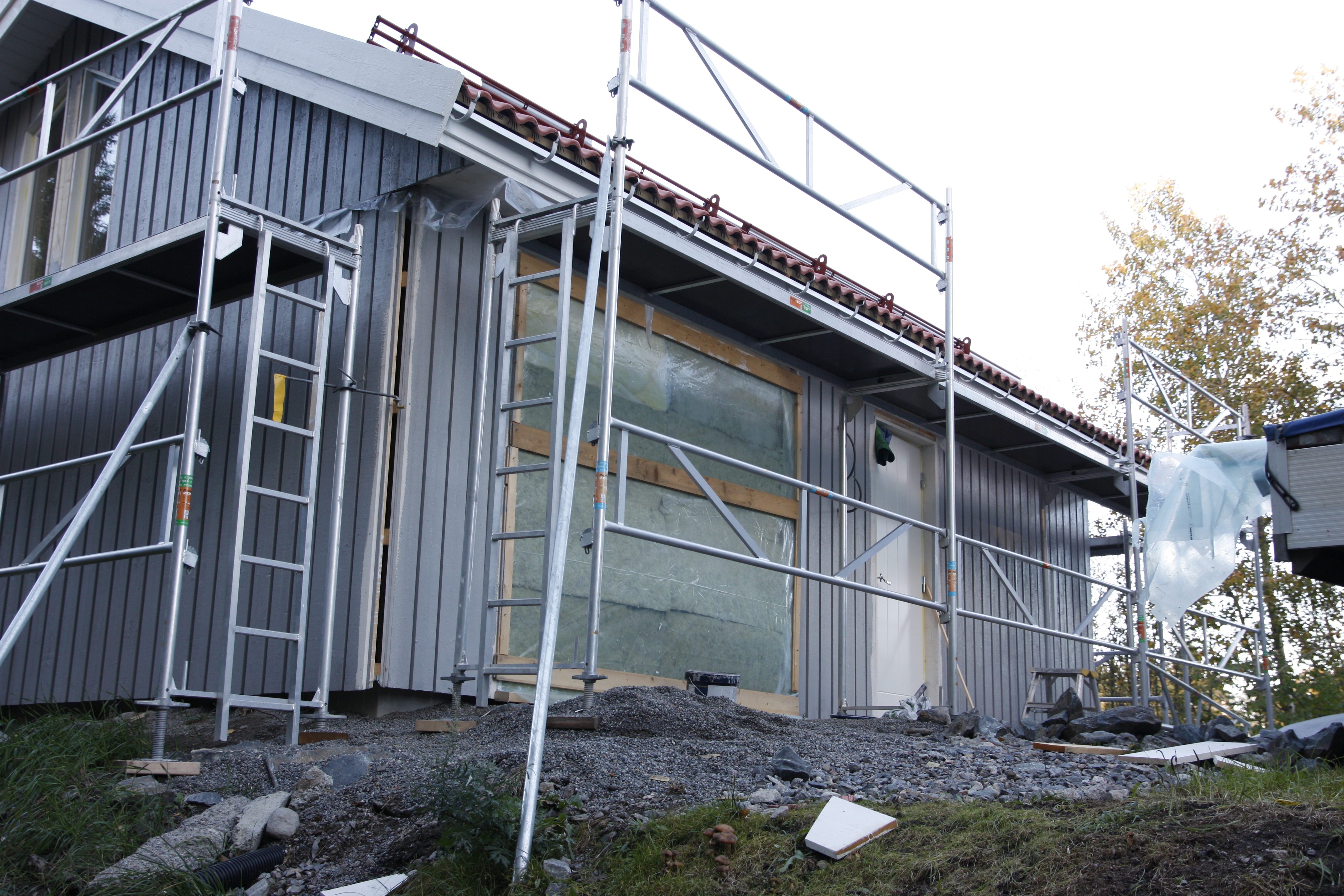

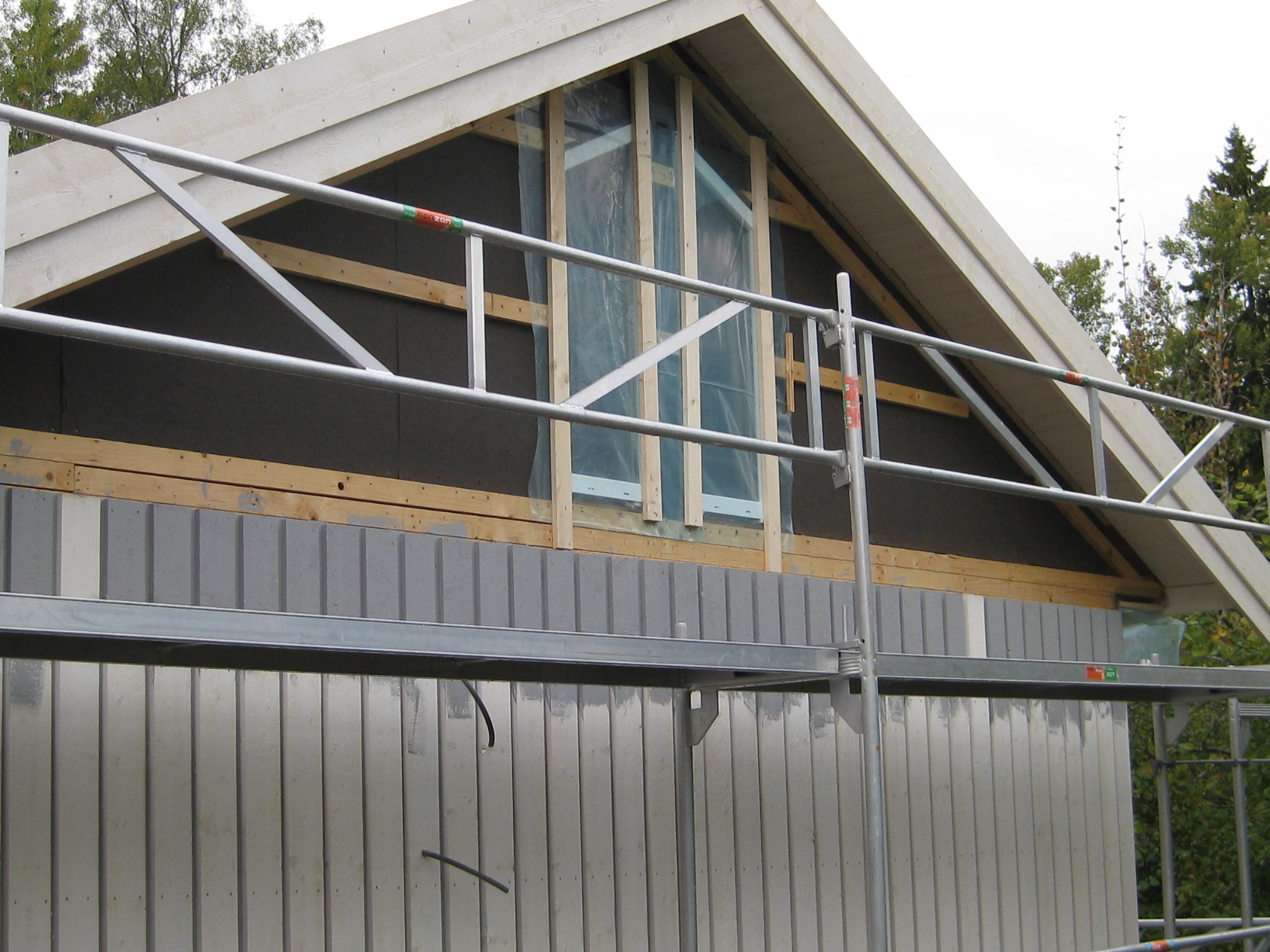

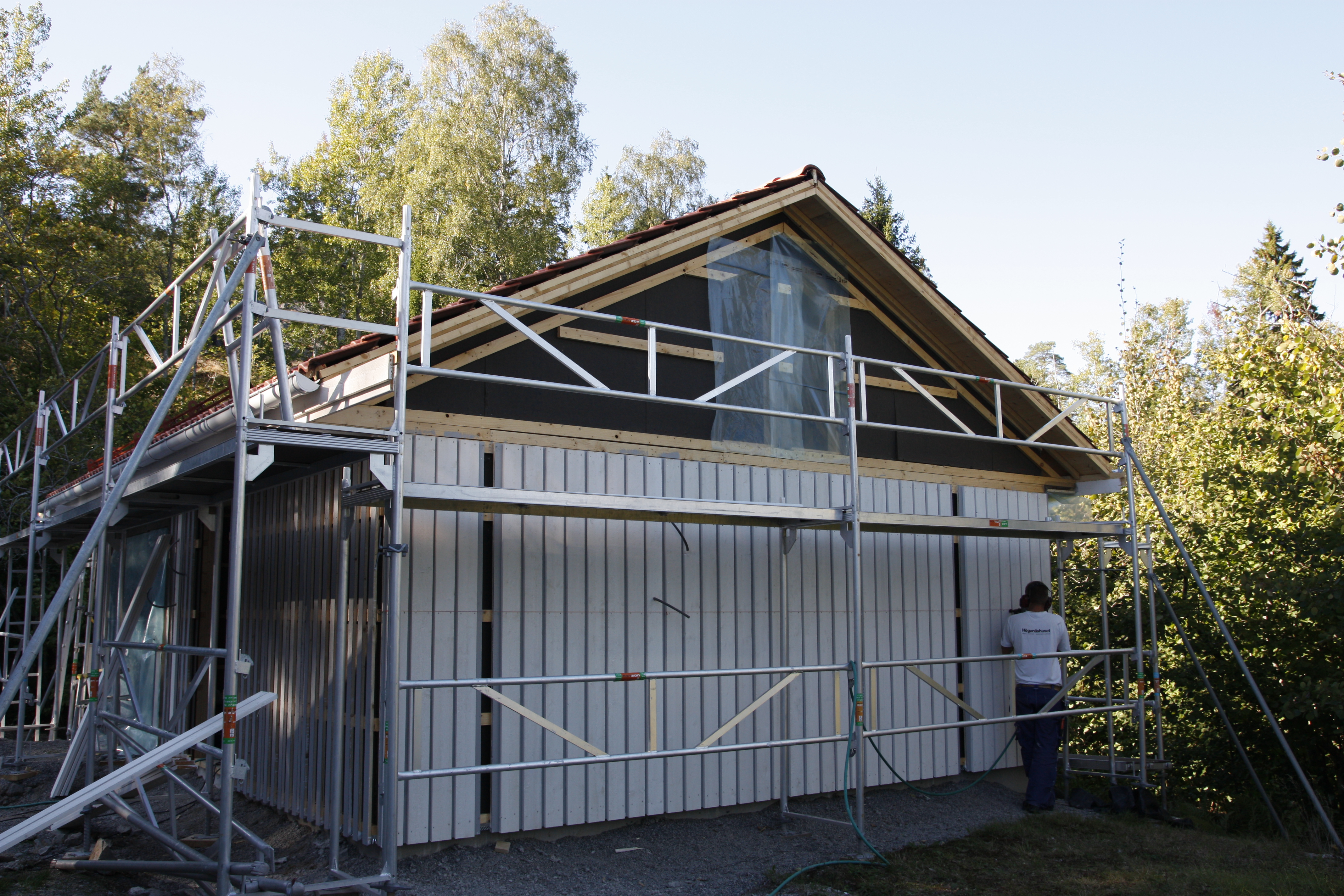

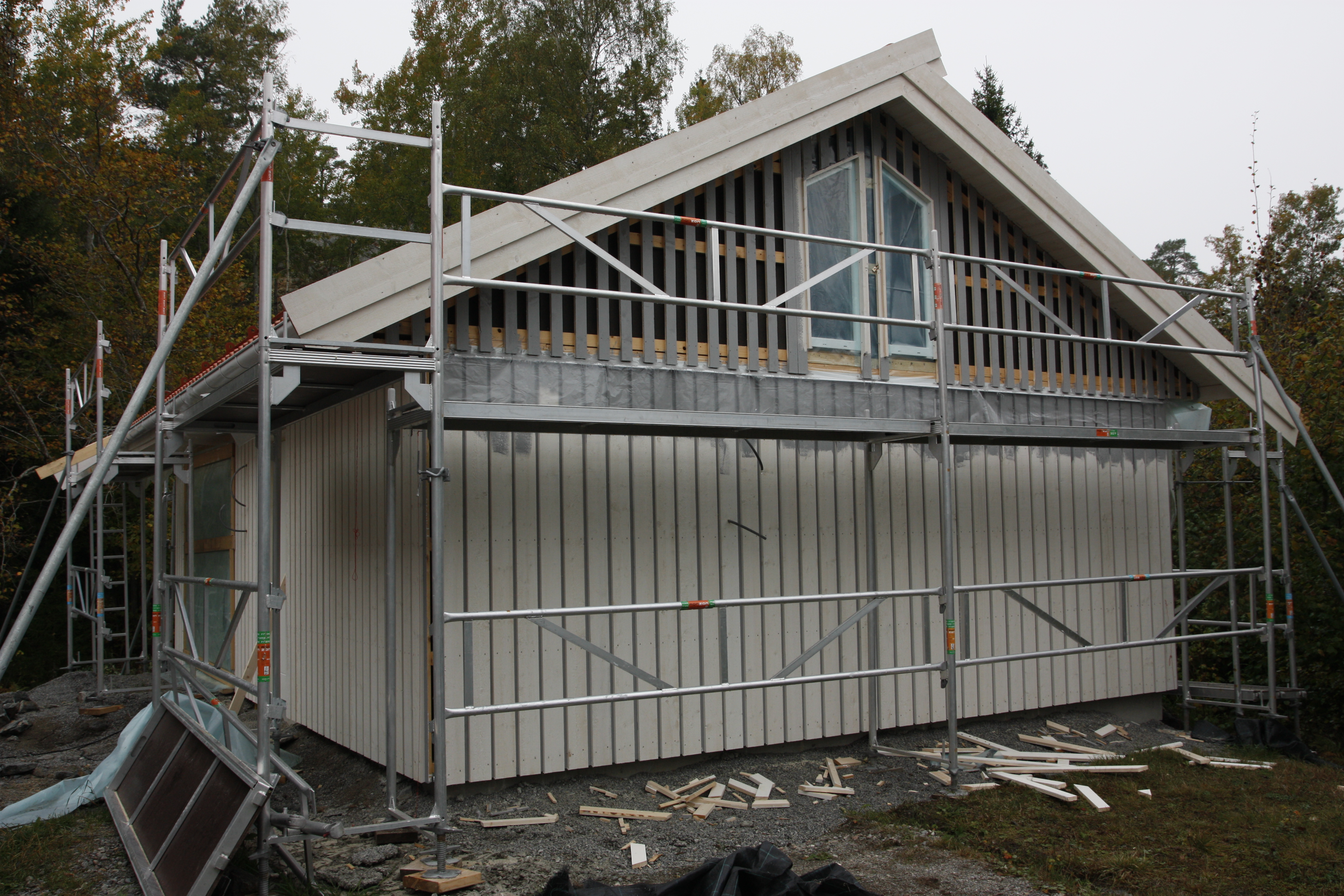

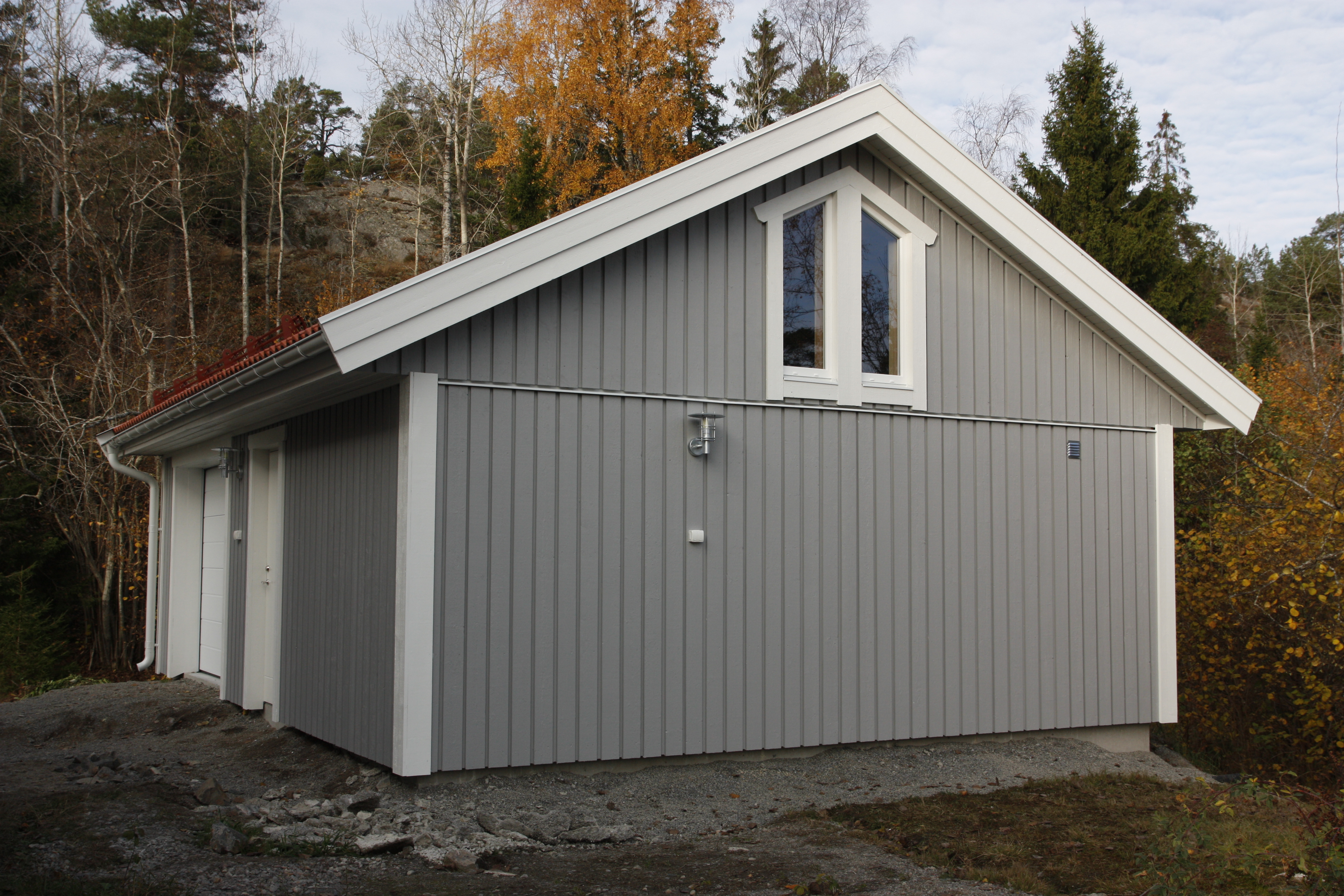

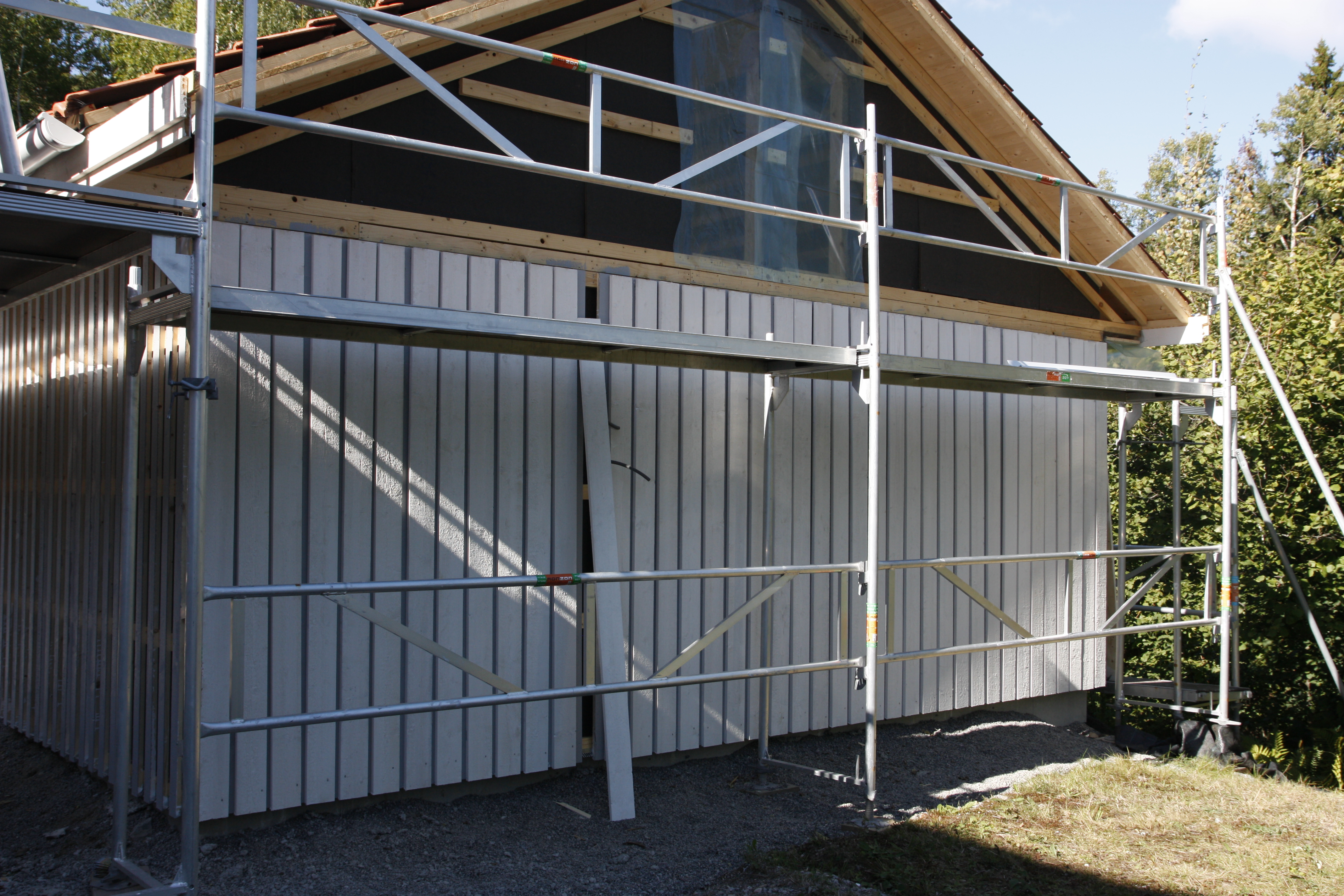

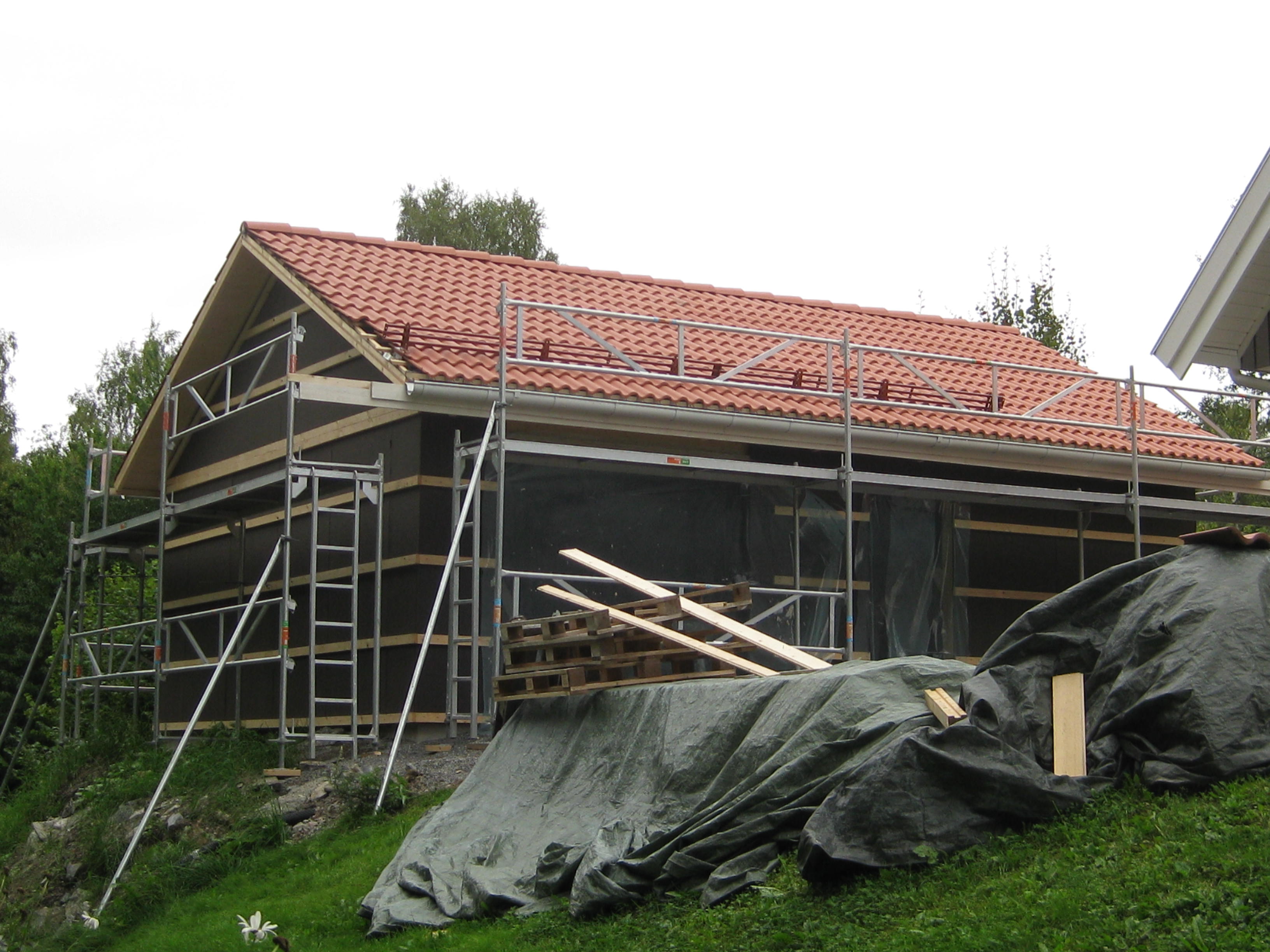

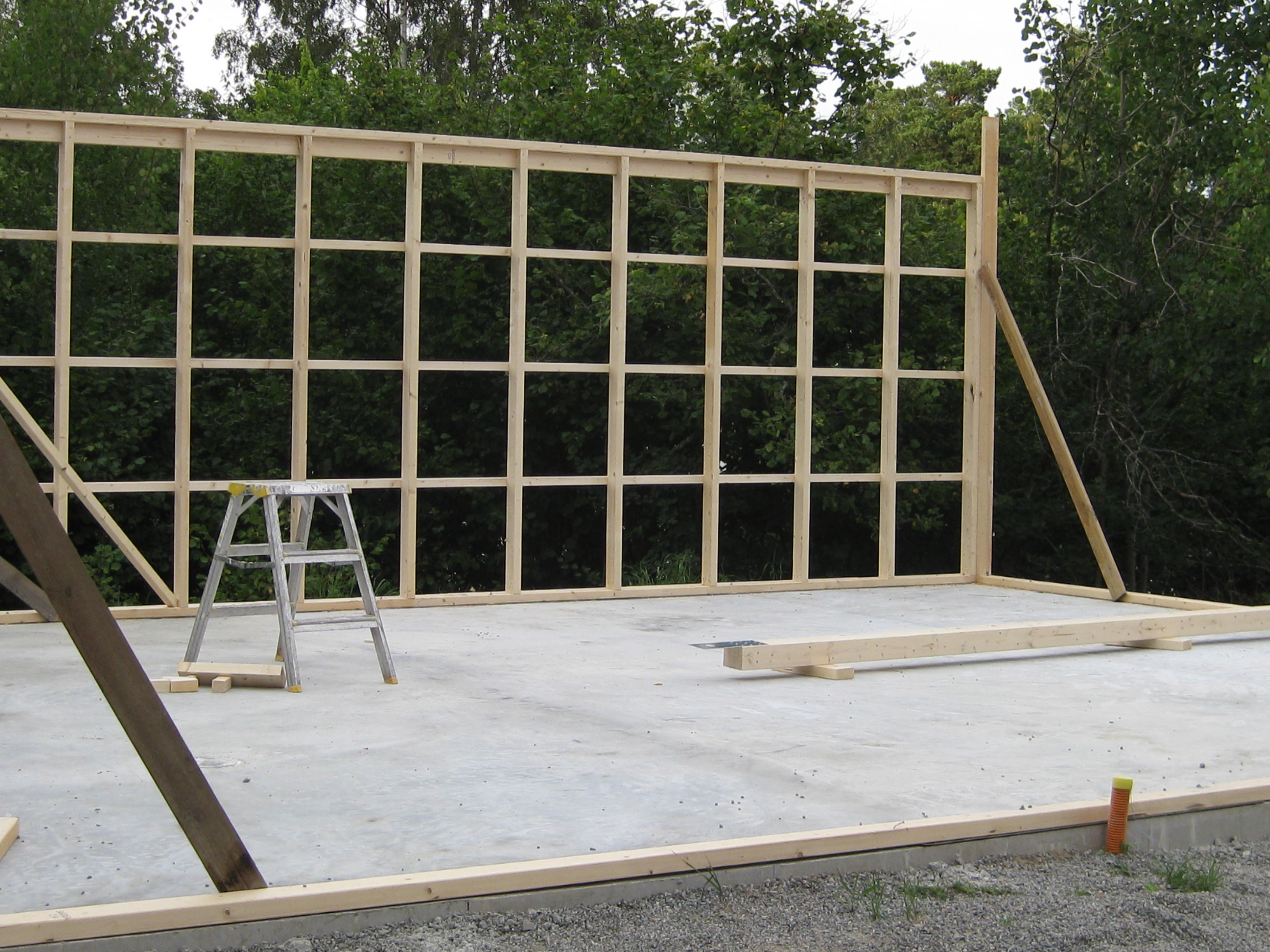

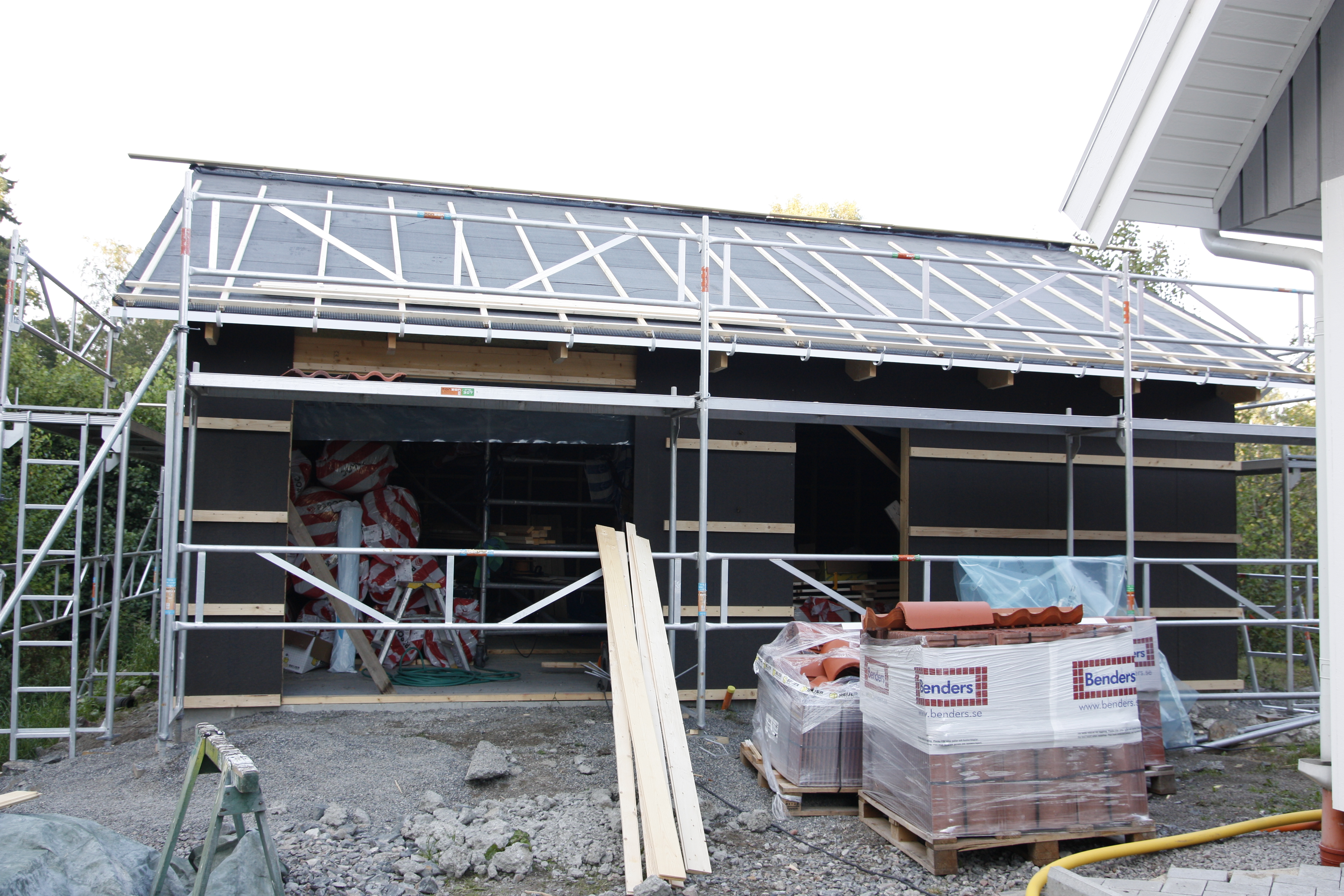

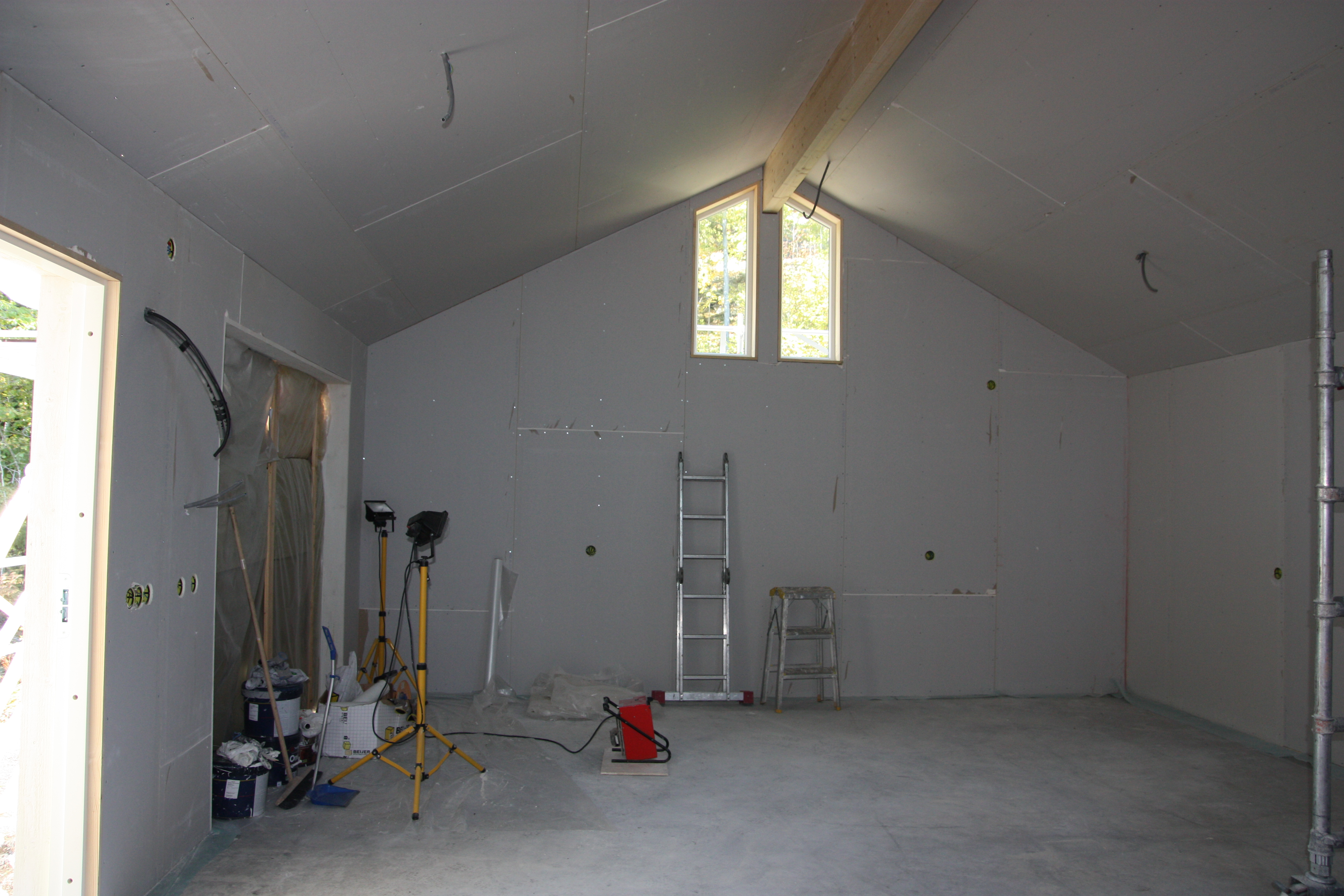

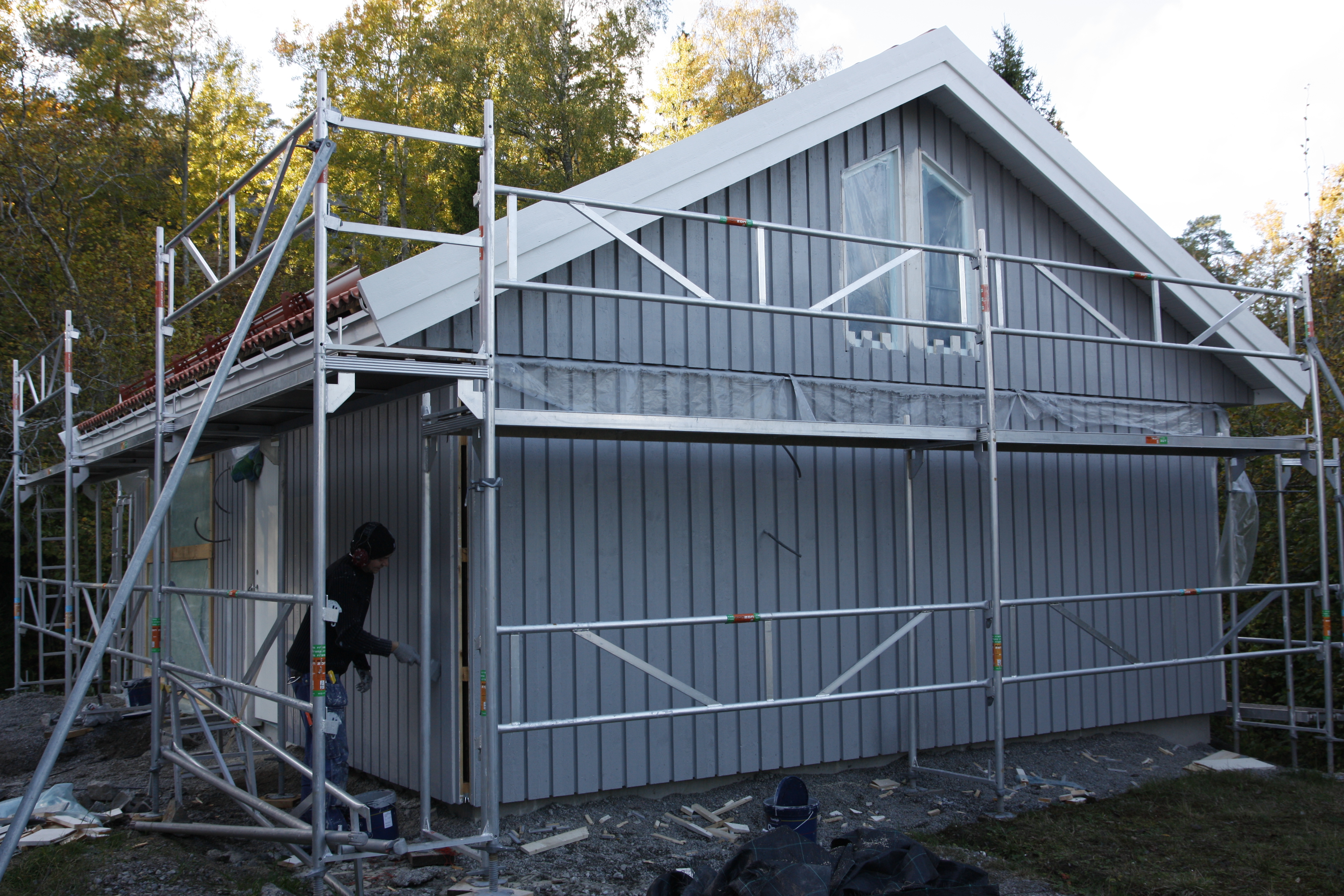

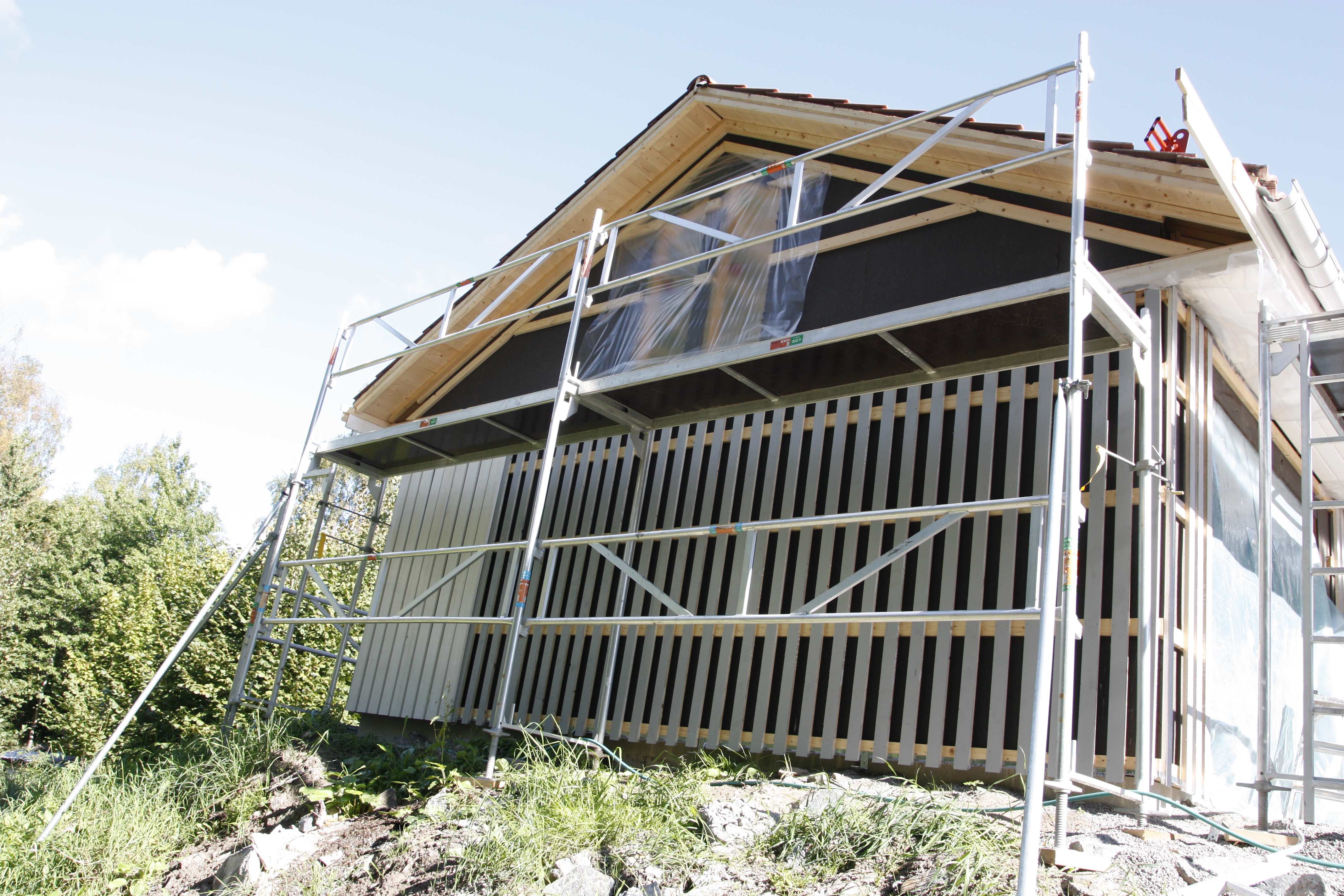

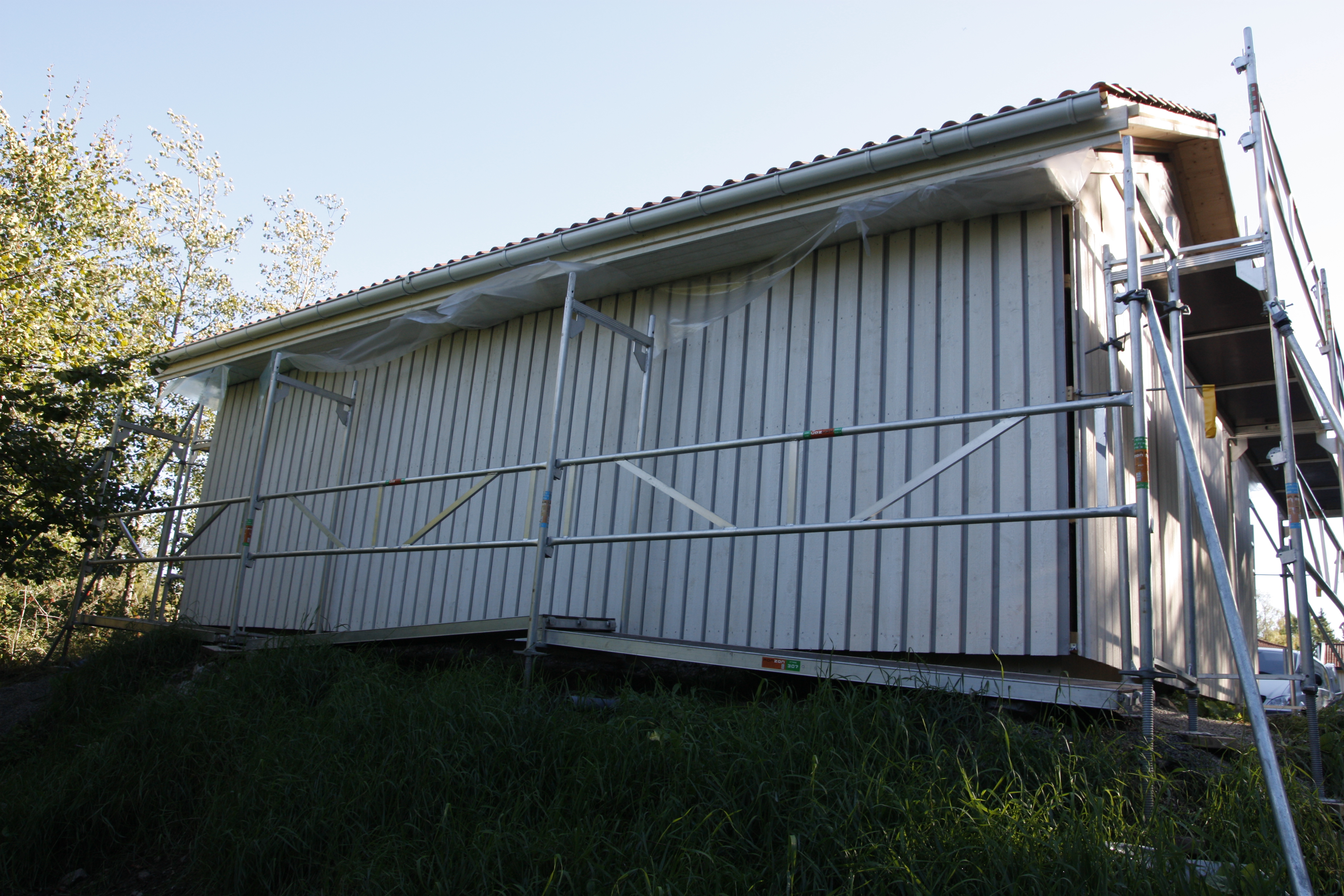

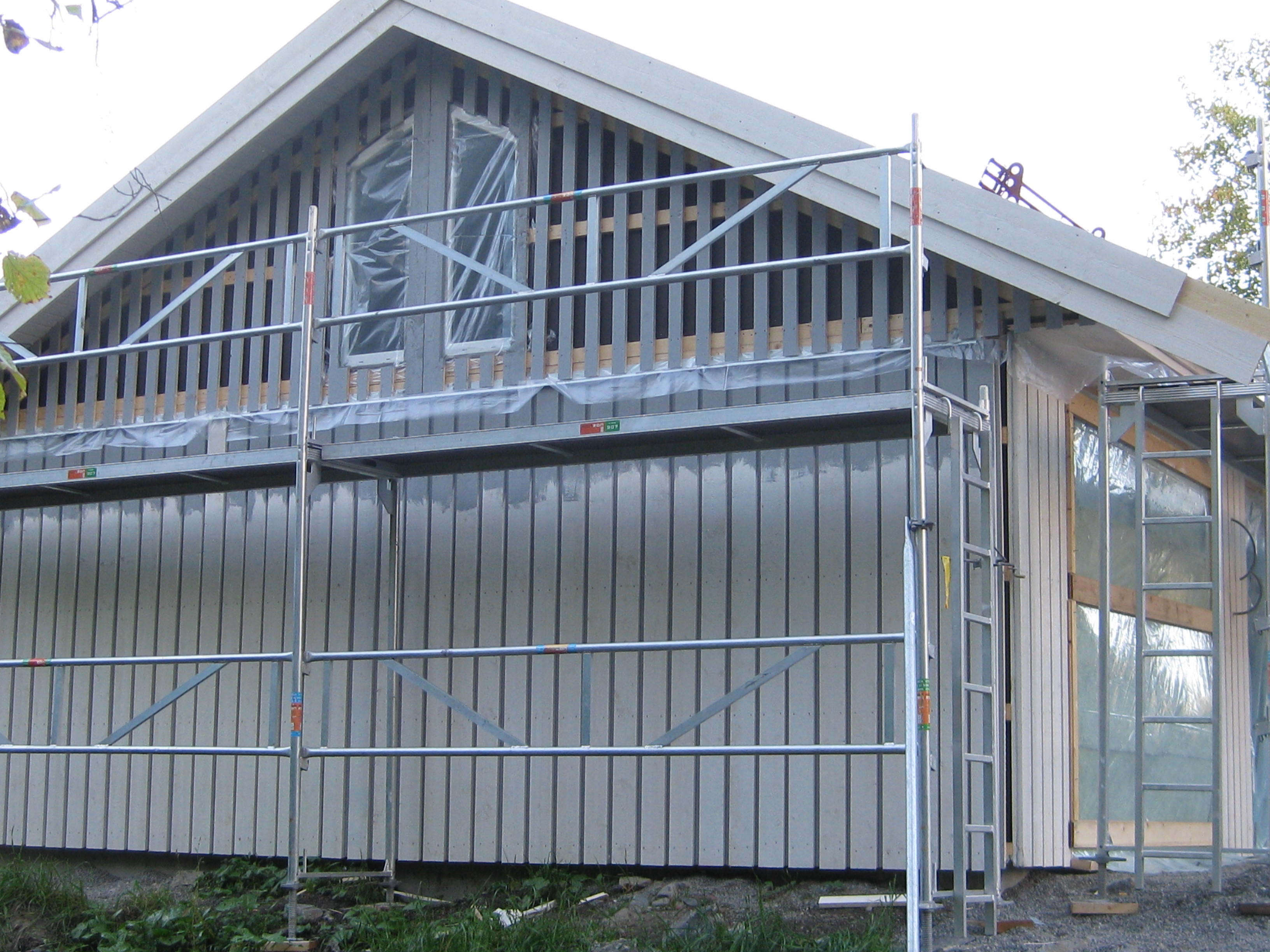

Såhär ser det ut med bygget just nu:

Fredag 31 augusti

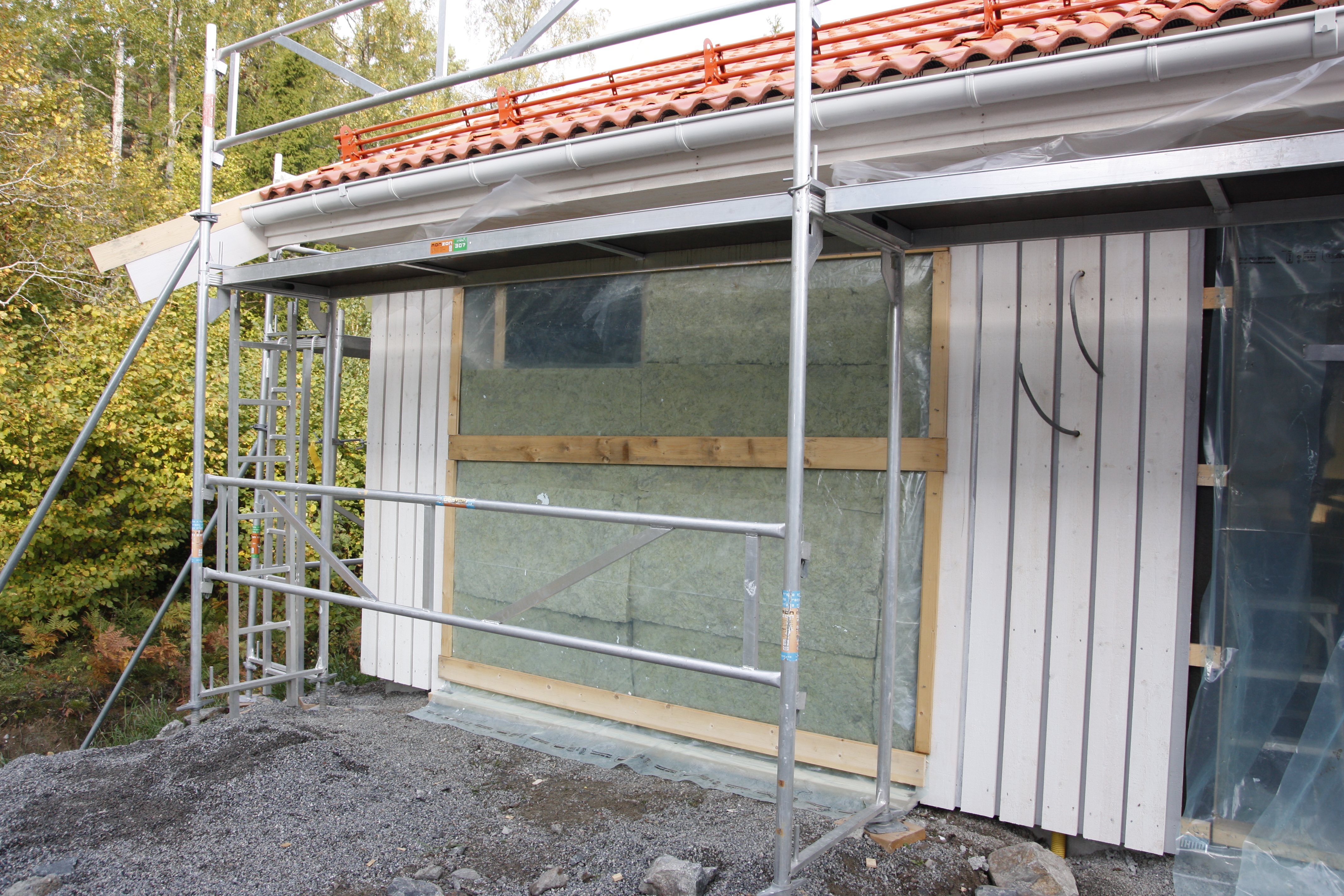

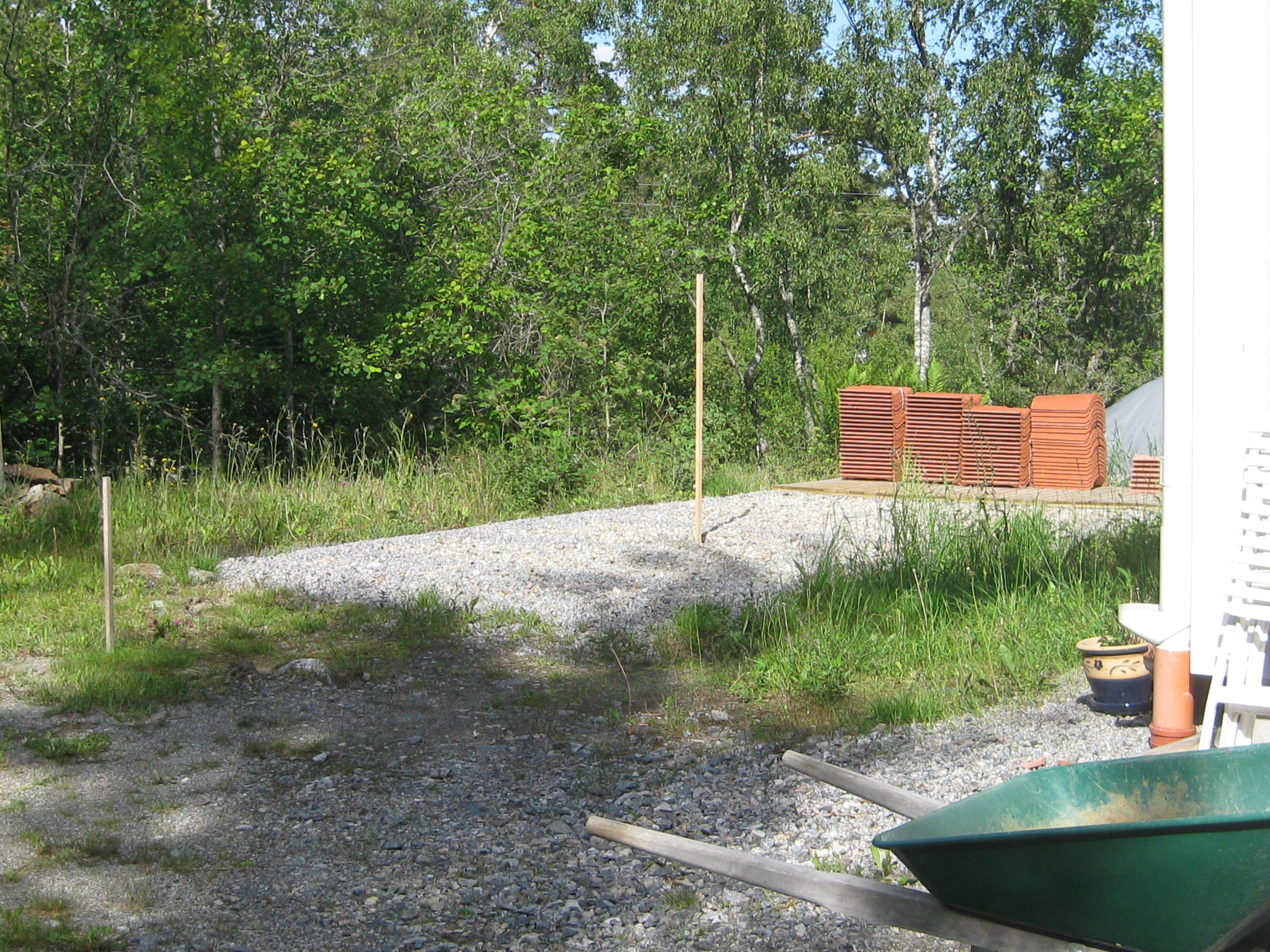

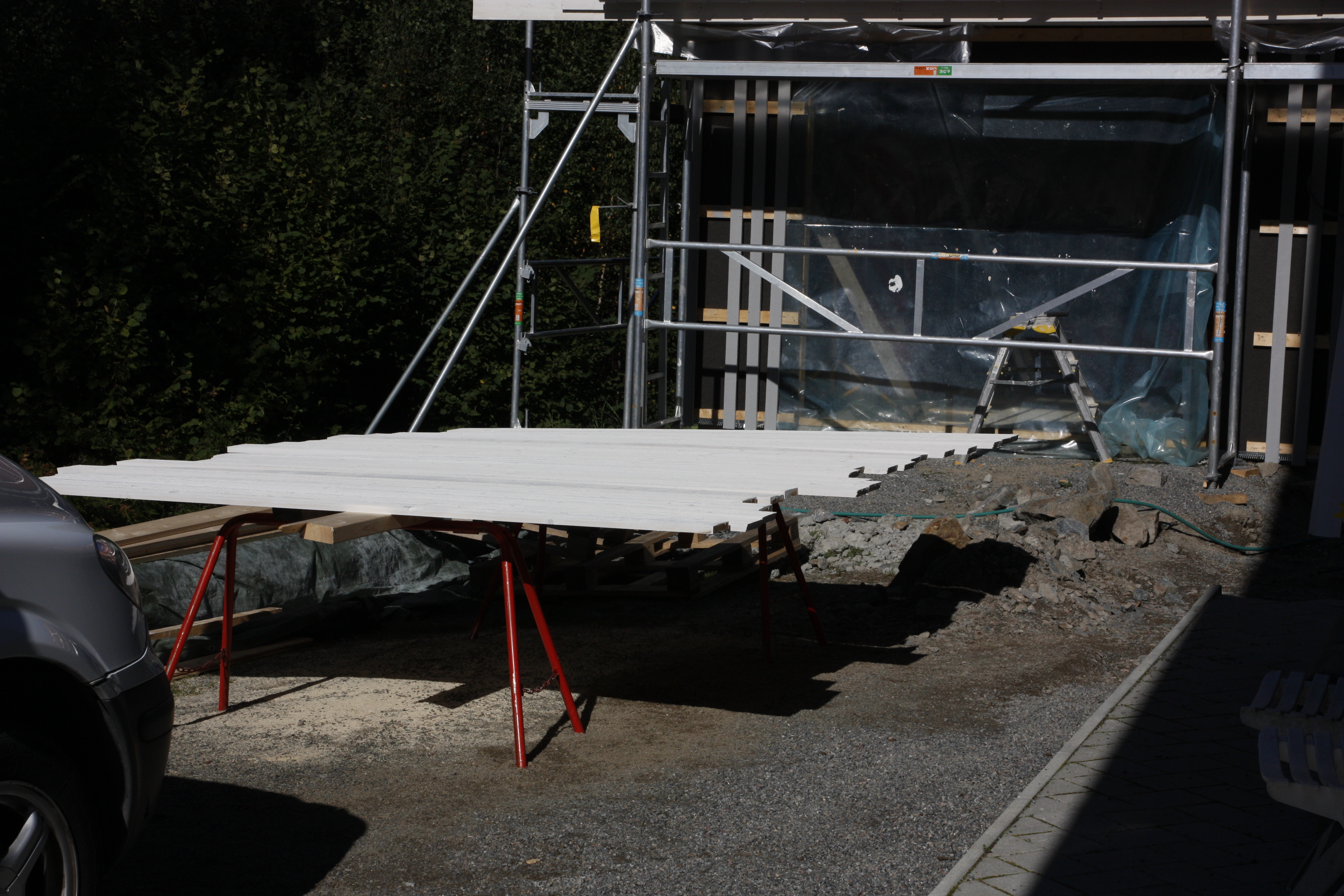

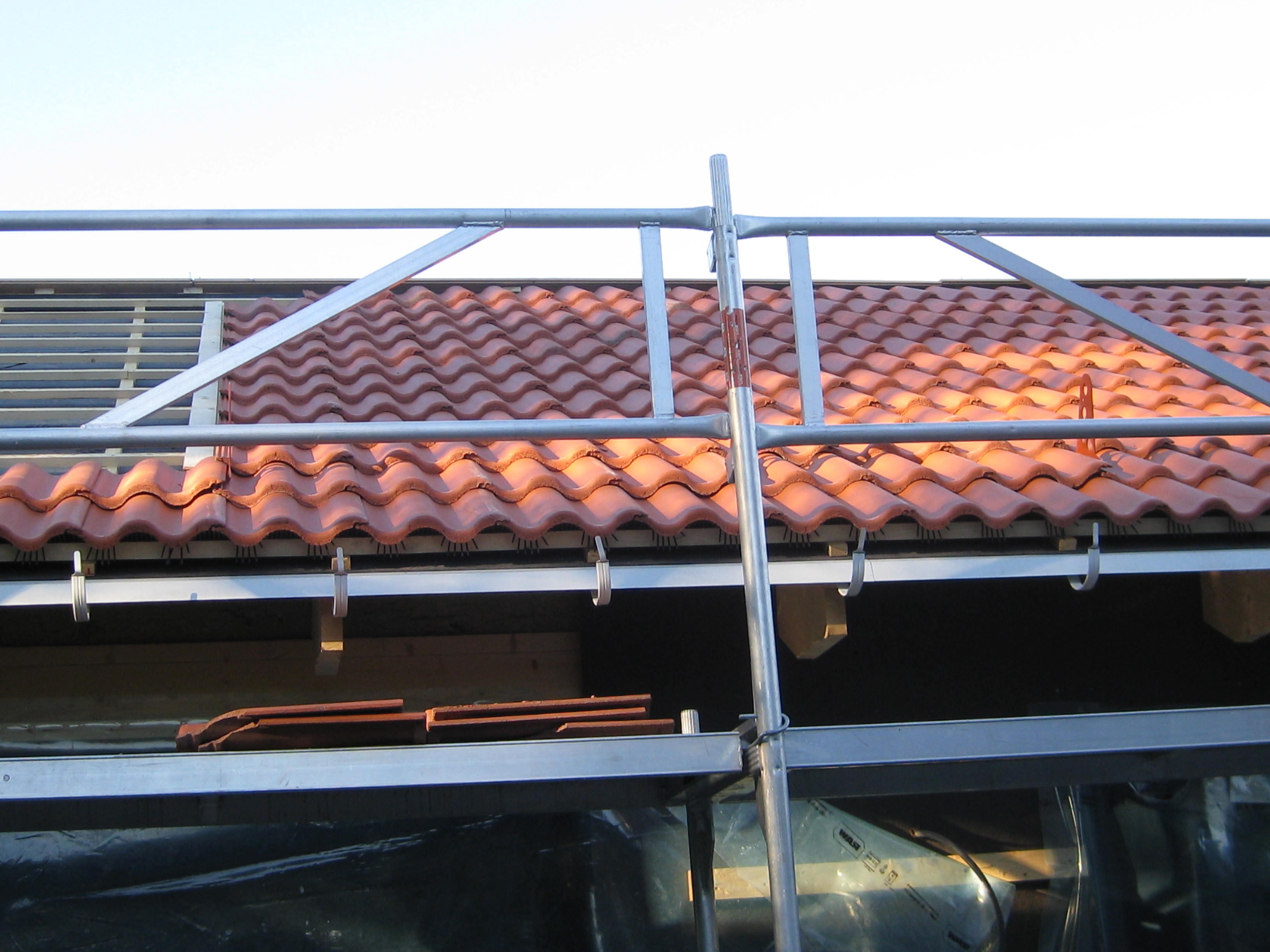

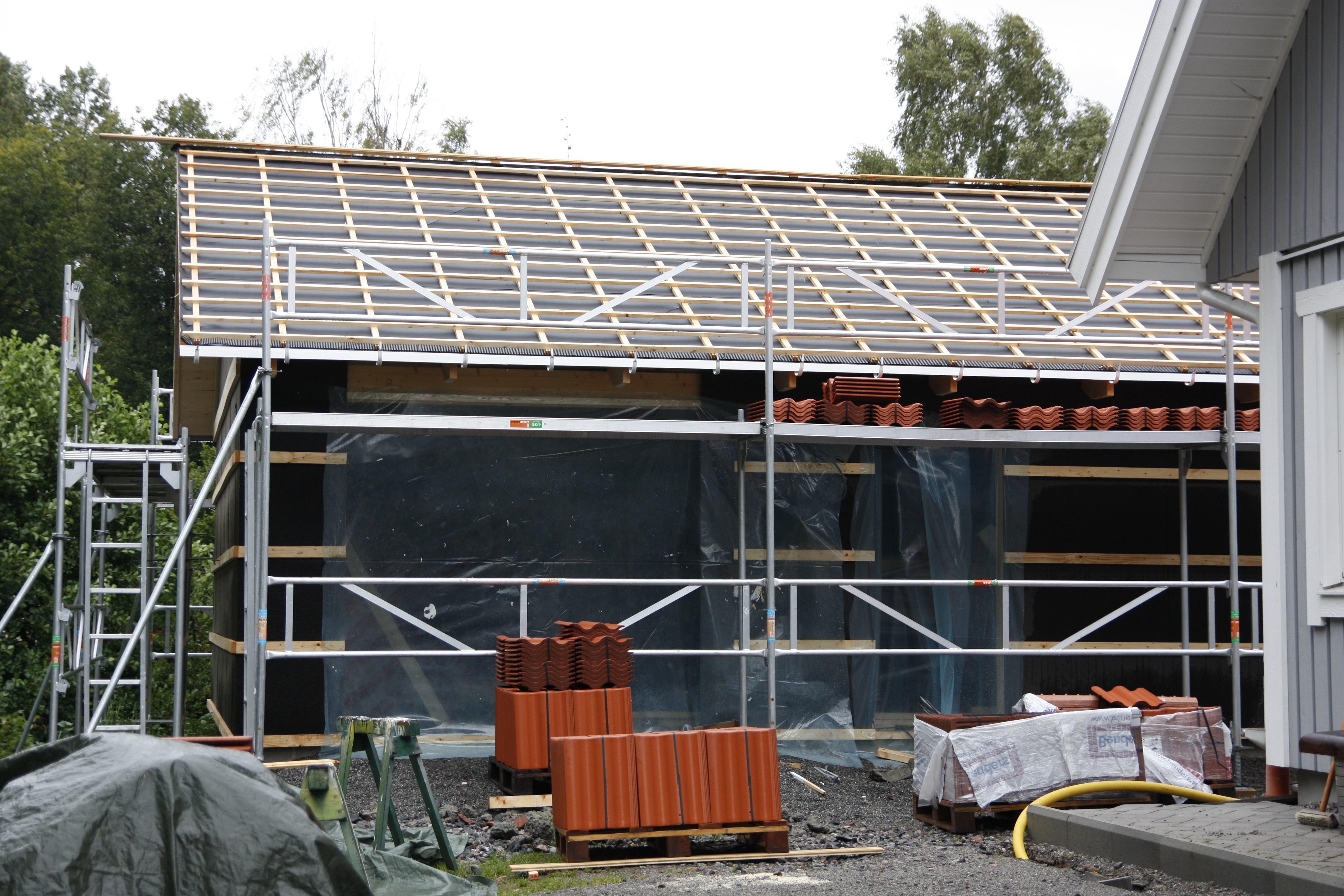

Takpannor är levererade, och ska strax upp på taket. Det pågår även insoleringsjobb på insidan.

Måndag 3 september

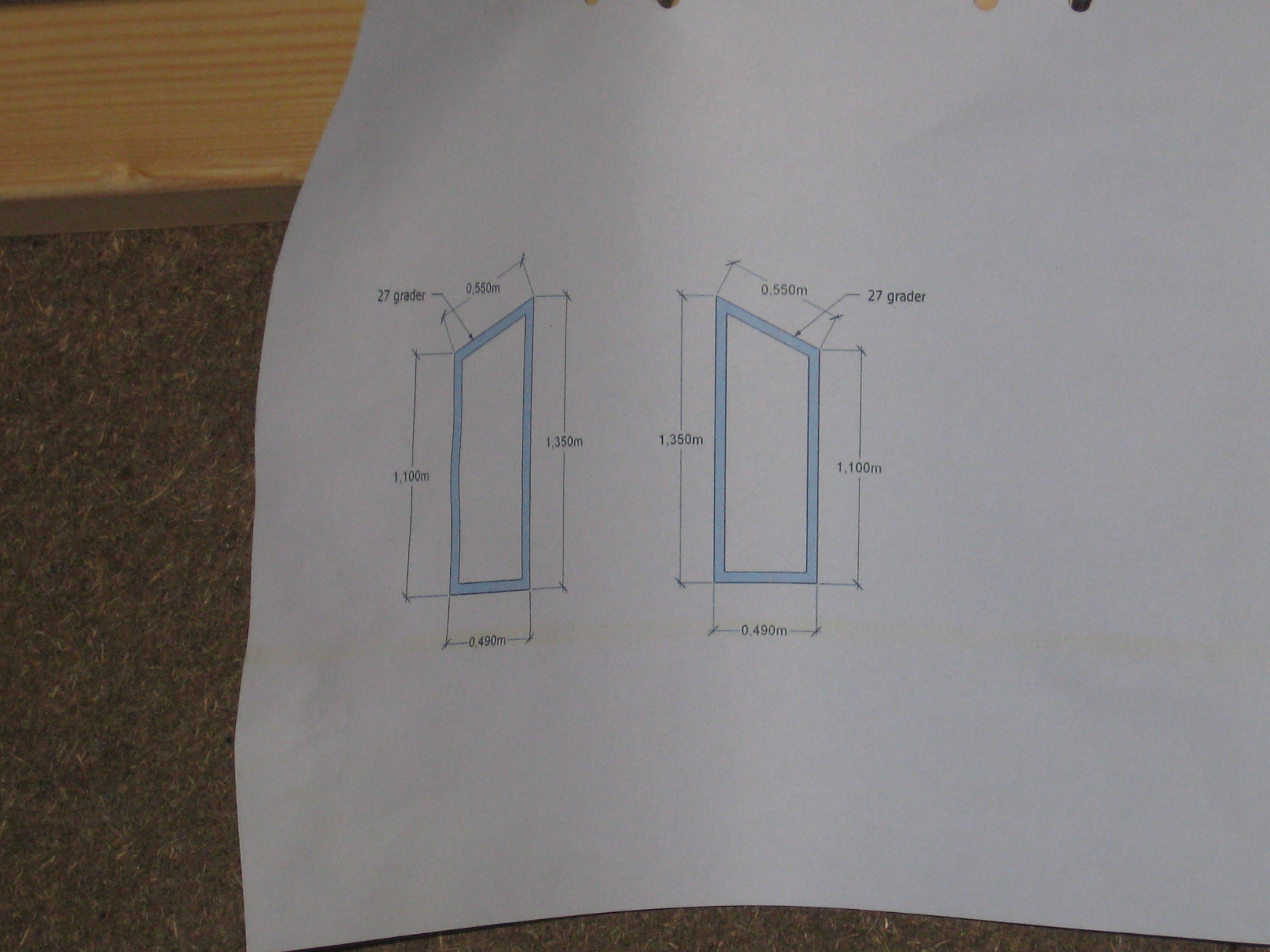

Dags att börja lägga takpannor! Johan får lite assistans med att lyfta upp teglet på taket. Ritningen på fönstren sitter uppe, så det är nog nästa steg. Elektrikern har också varit här och gjort sitt jobb med kabeldragning.

Tisdag 4 september

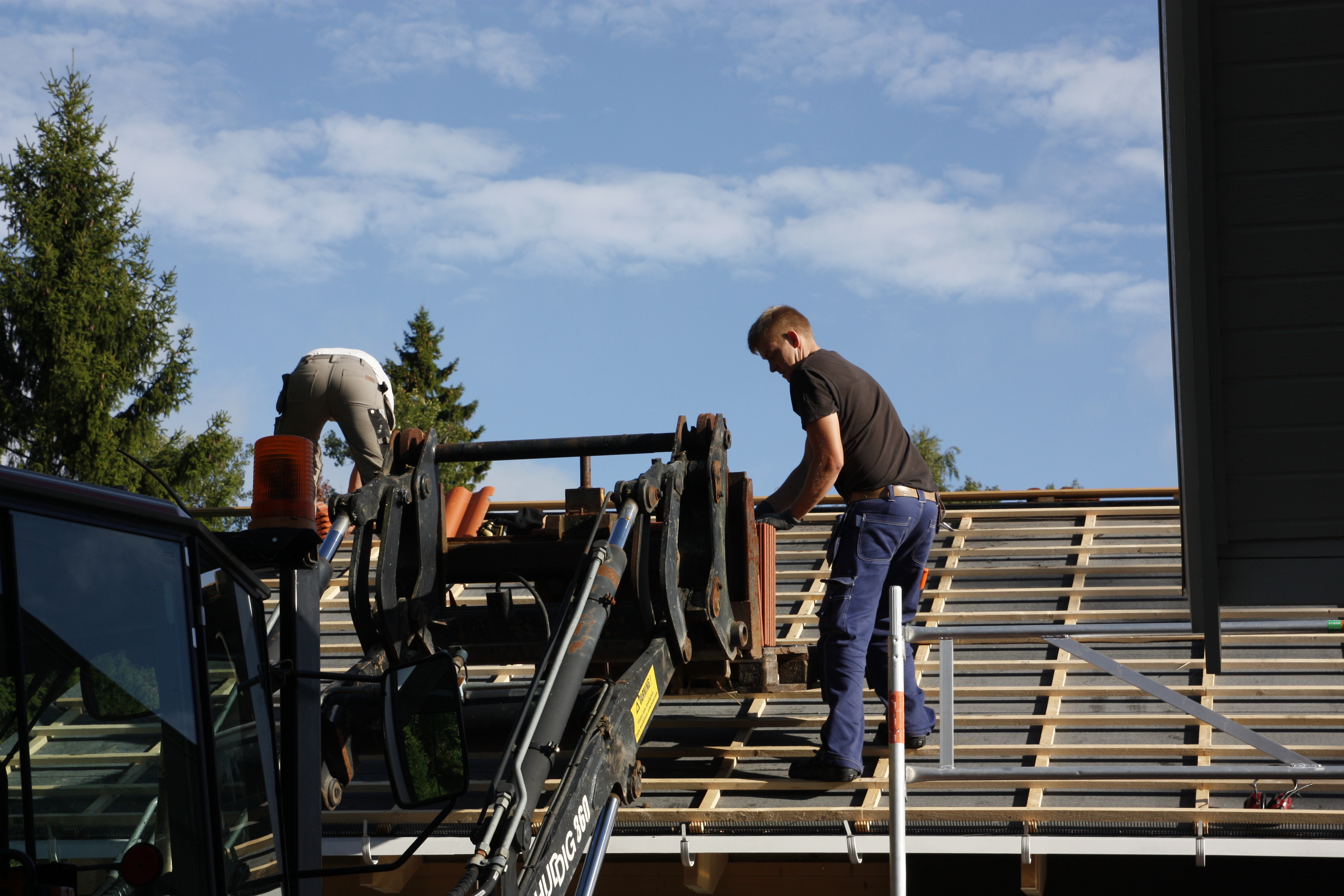

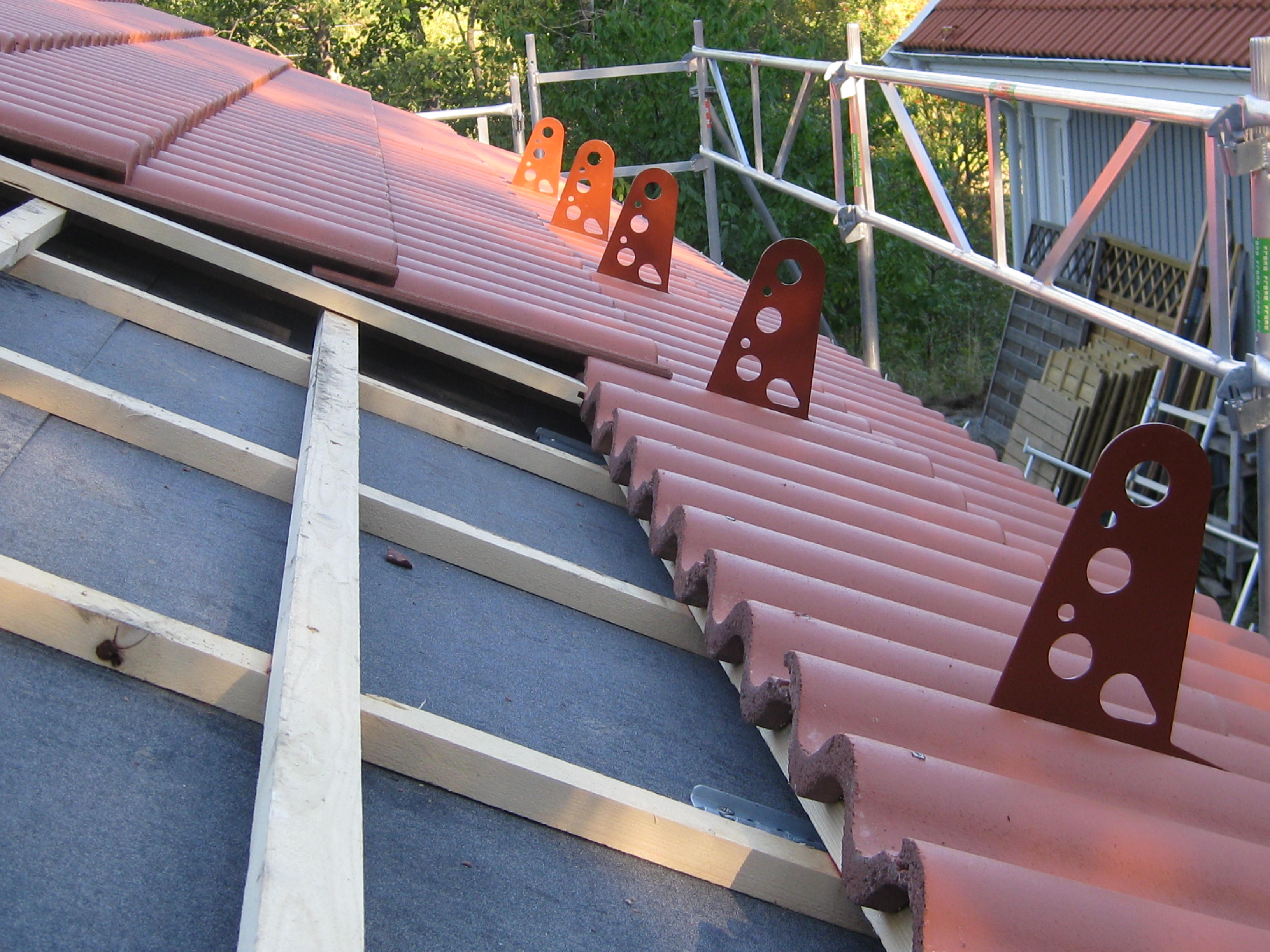

Hela taket är klart! Imponerande snabbt jobbat!

Onsdag 5 september

Hål är gjorda för fönstren!

Torsdag 6 september

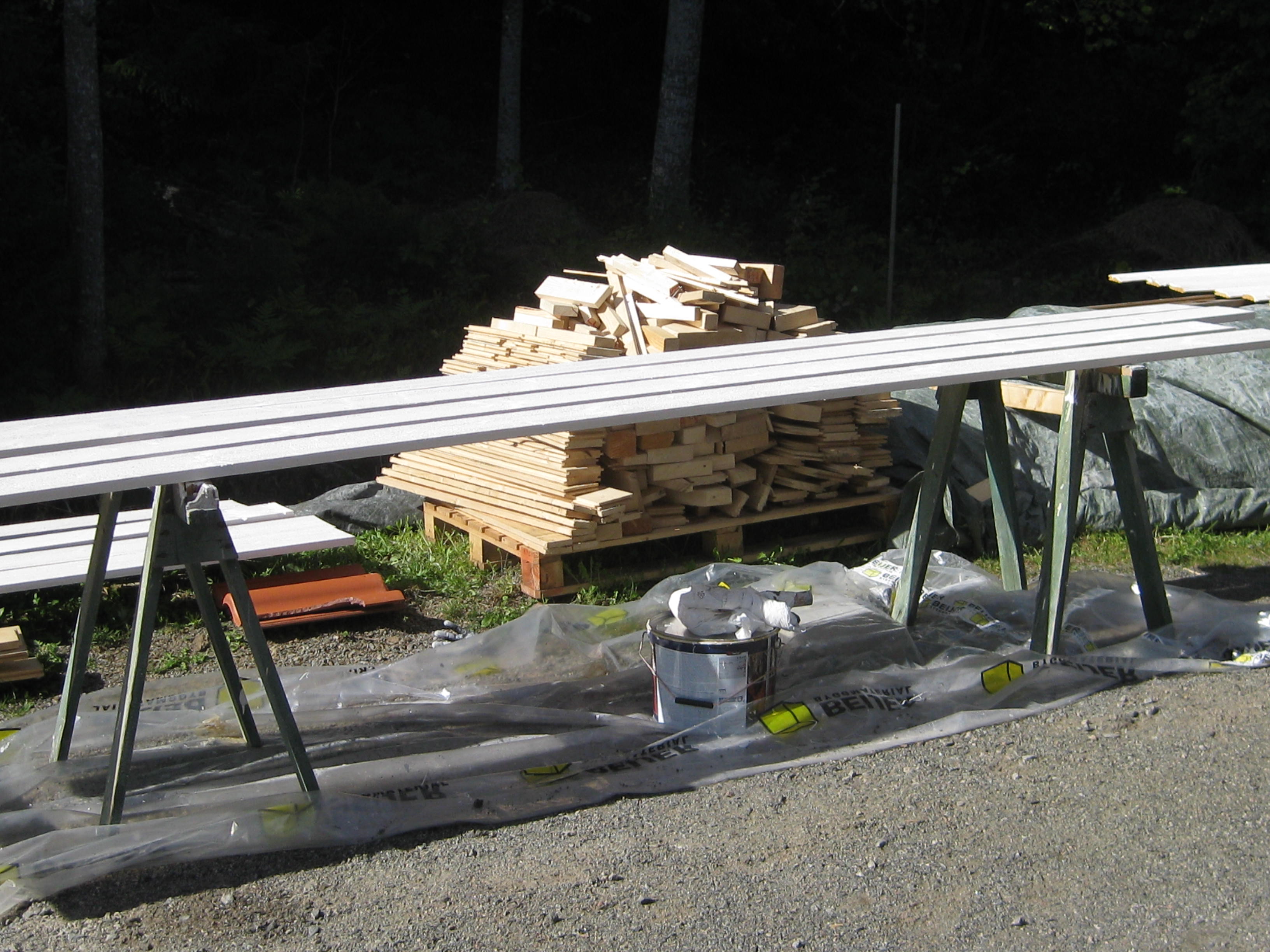

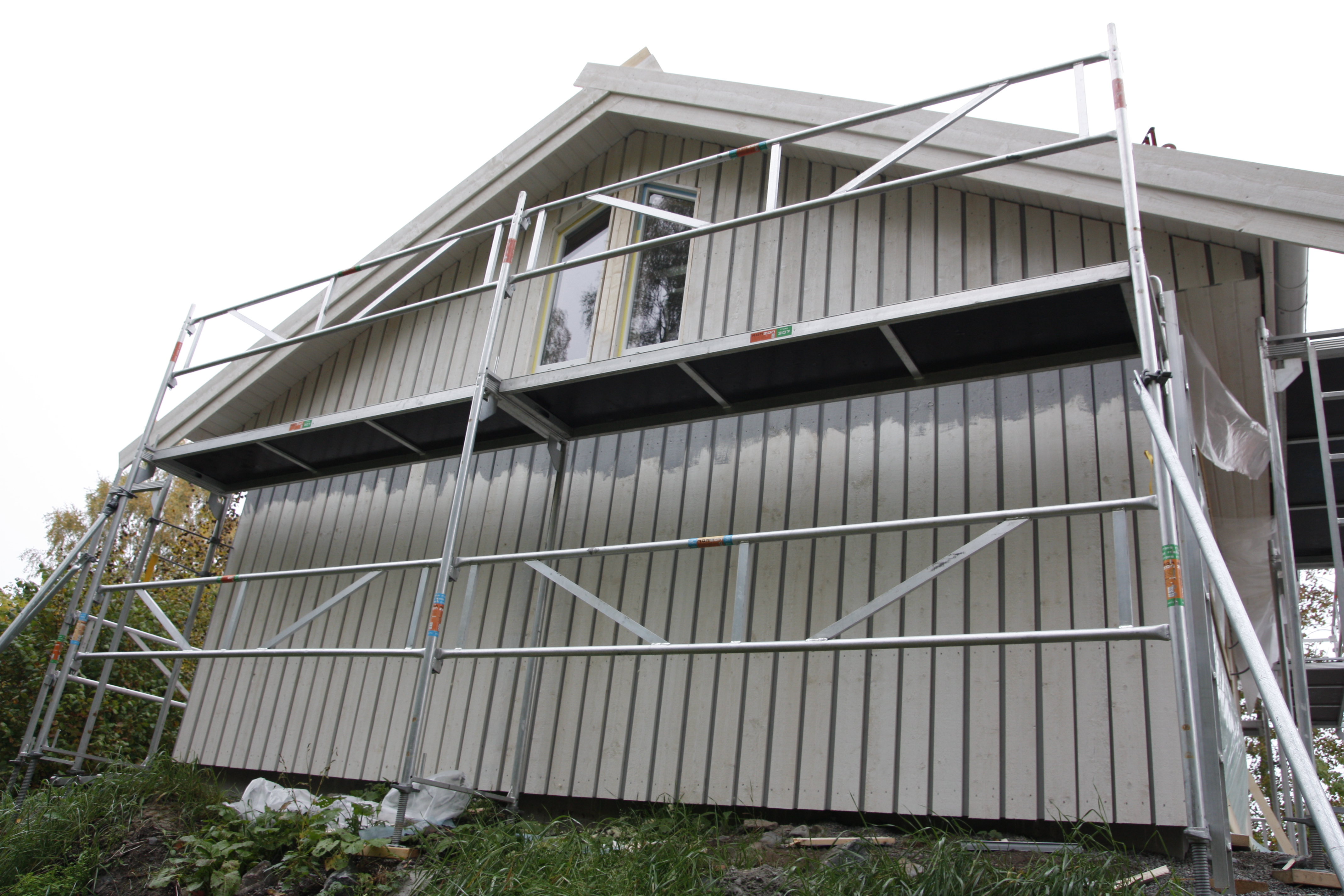

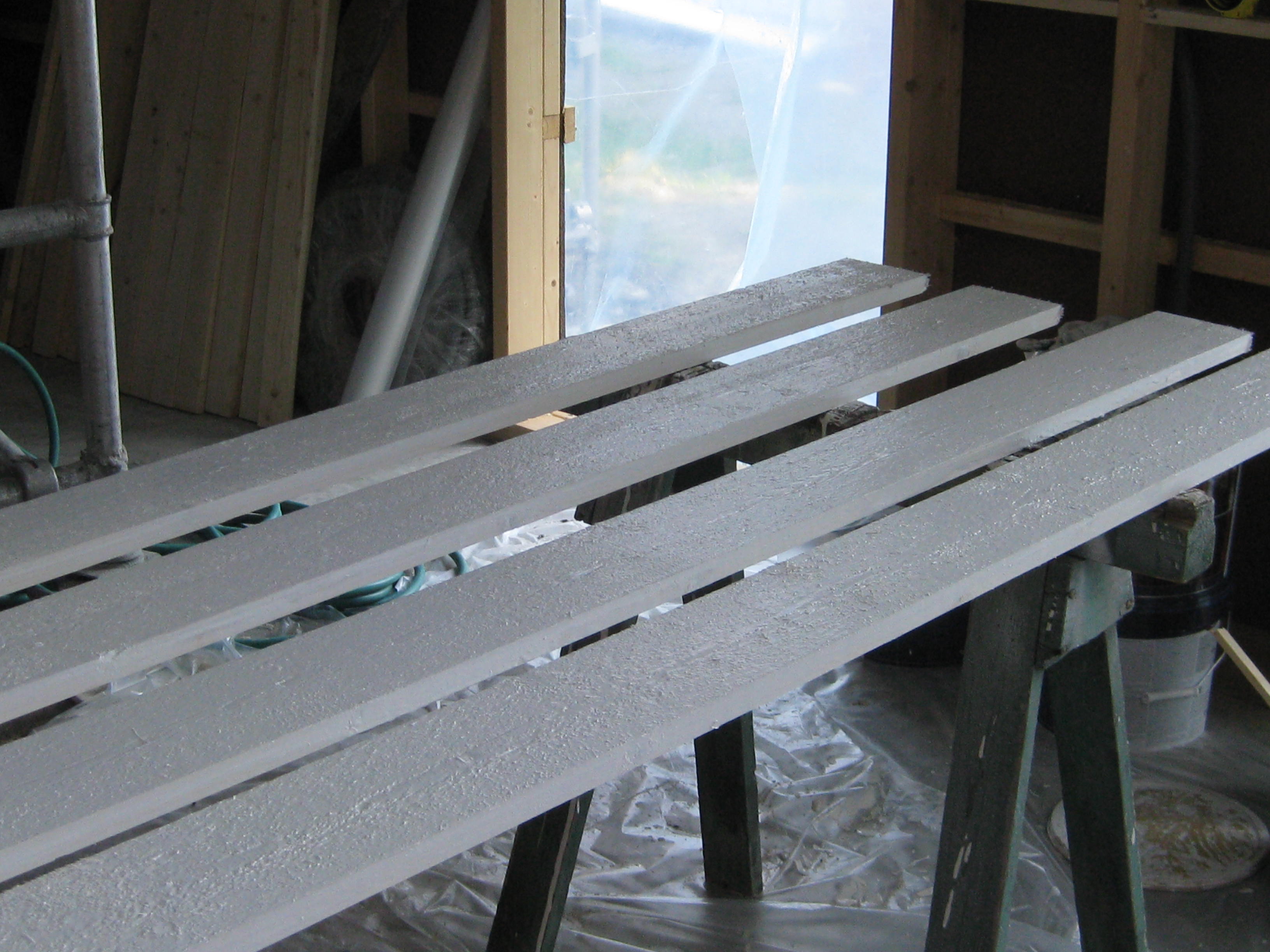

Johan målar brädorna innan han spikar upp dom på fasaden.

Onsdag 12 september

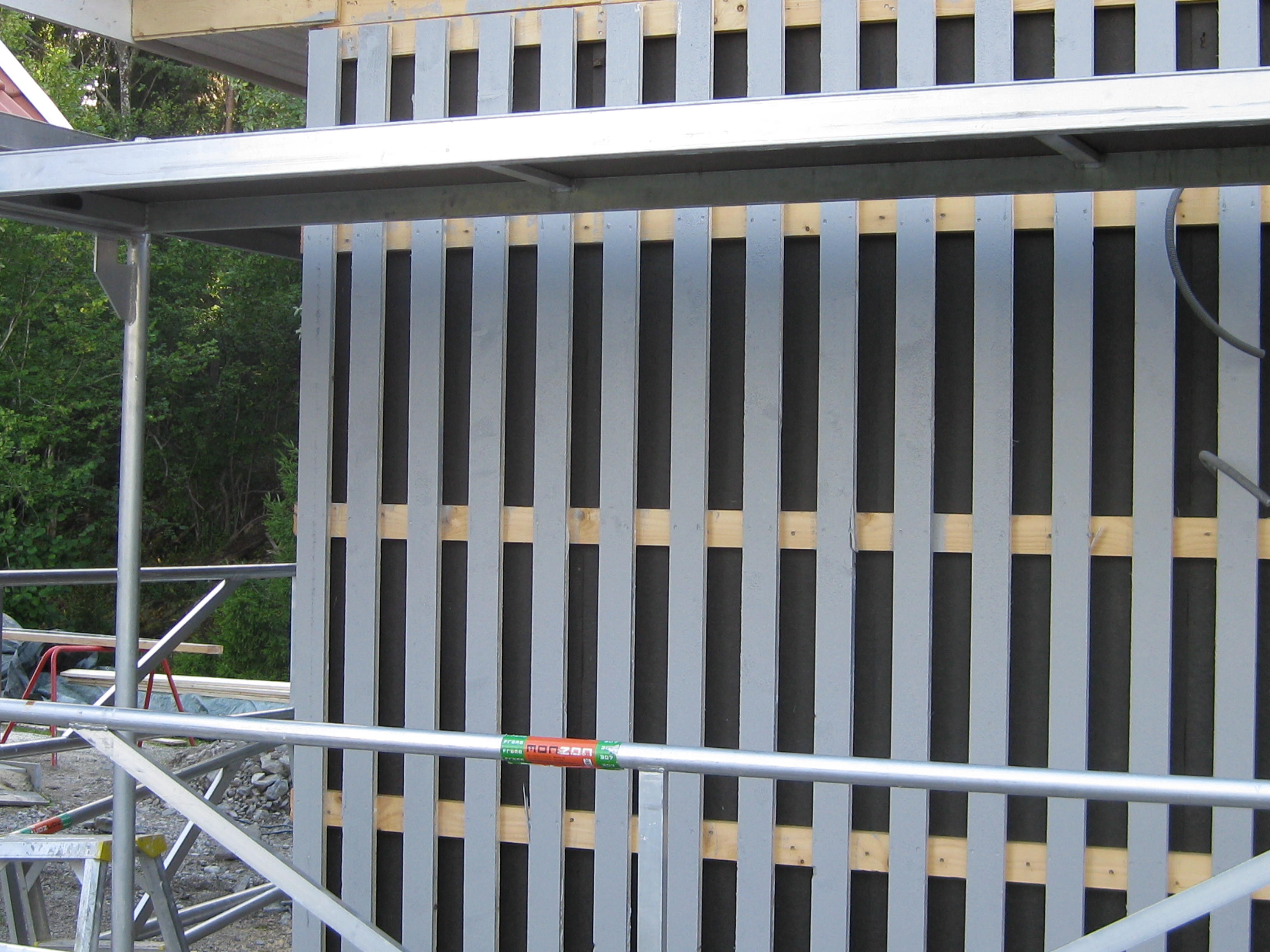

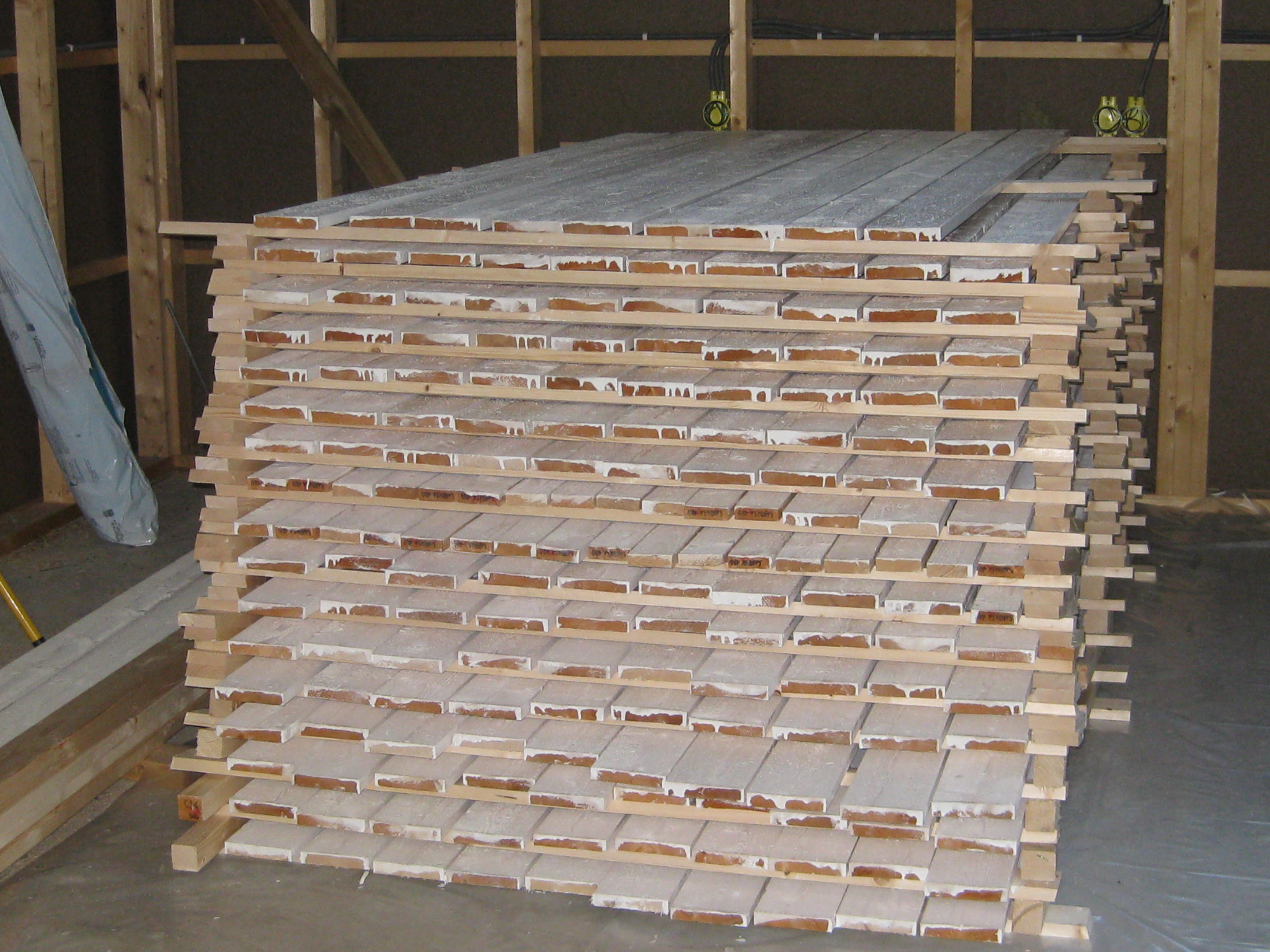

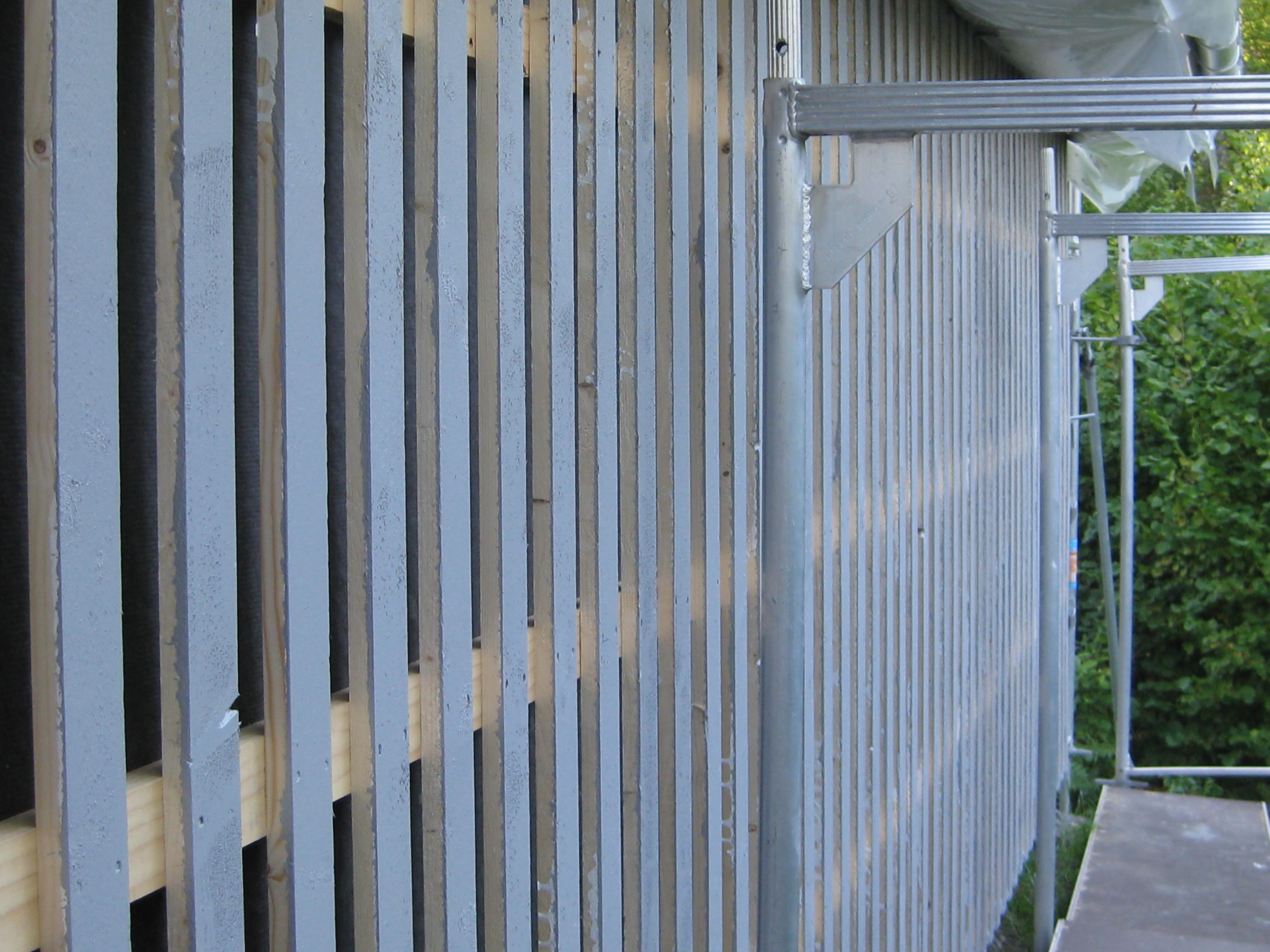

Johan har målat brädor hela dagen, tror jag. Han har i varje fall lämnat en imponerande hög inne i garaget när han går hem för dagen. Tre sidor av huset är nu inklätt med grundmålade brädor.

Torsdag 13 september
Brädor ska spikas upp på fasaden. Håkan försöker förklara för mig hur det går till. Johan har nämligen något slags spikpistol, som verkar fungera ungefär som en k-pist, spikarna matas fram liksom… Låter som rena rama fiktionen…. :-0
Måndag 17 september

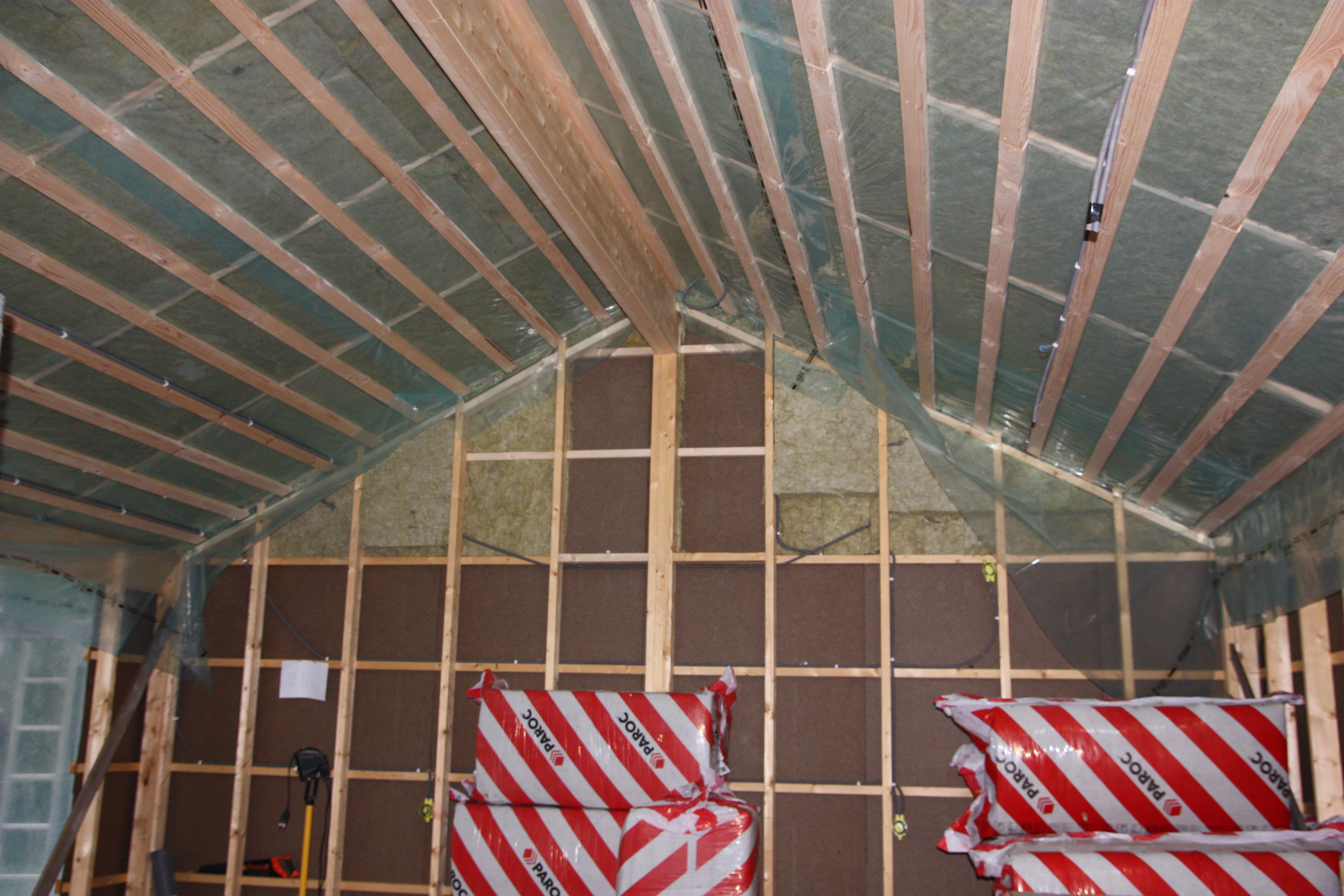

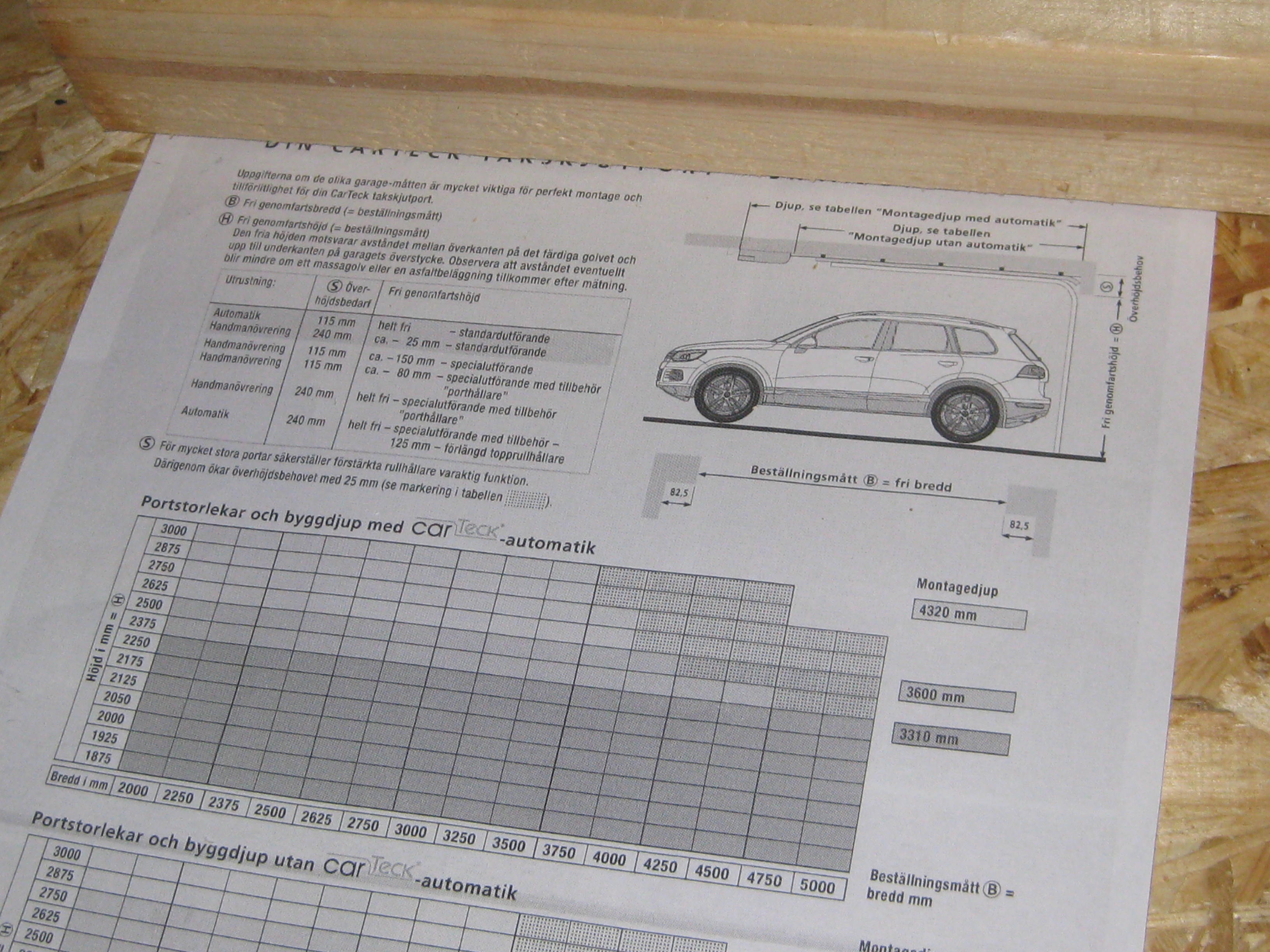

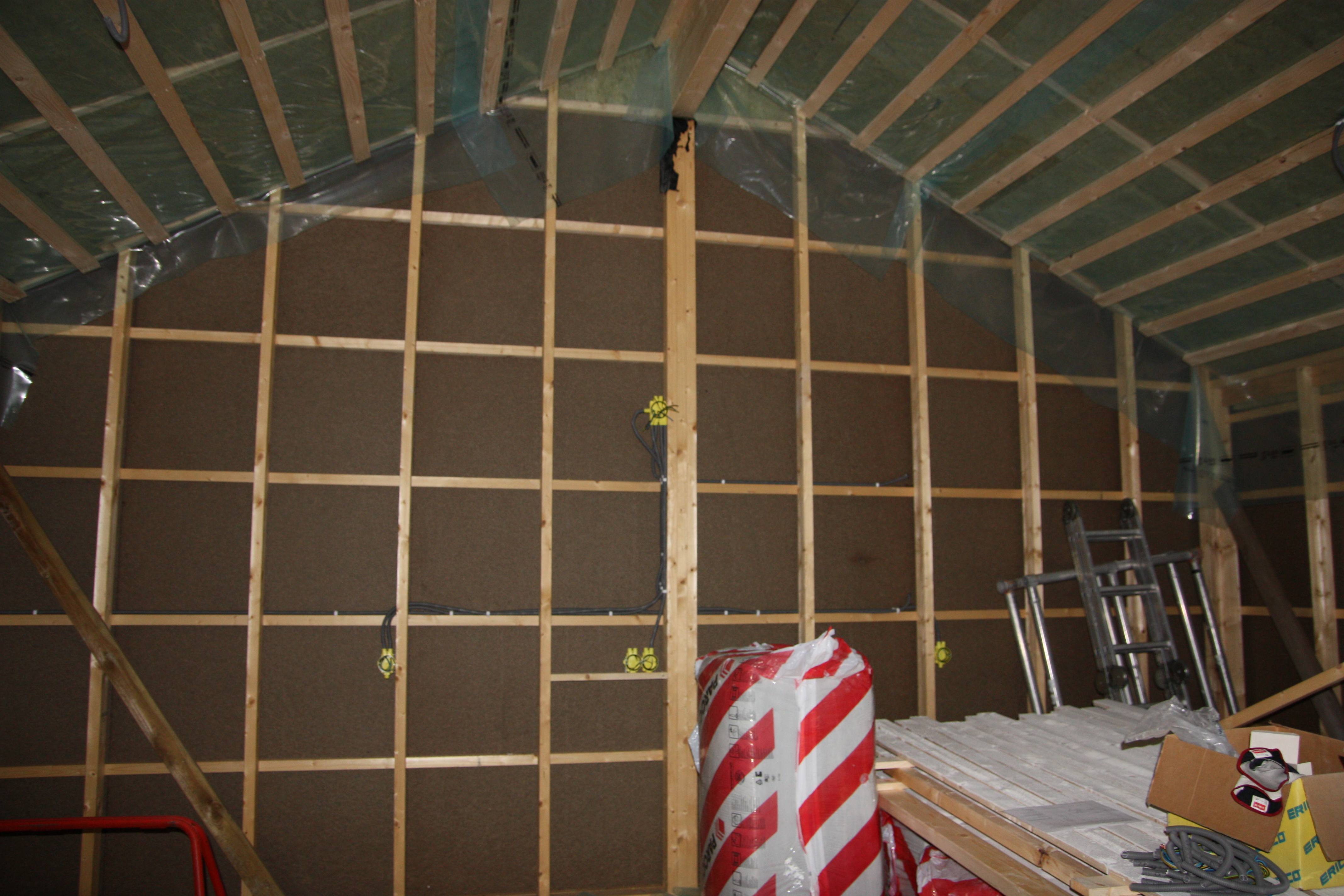

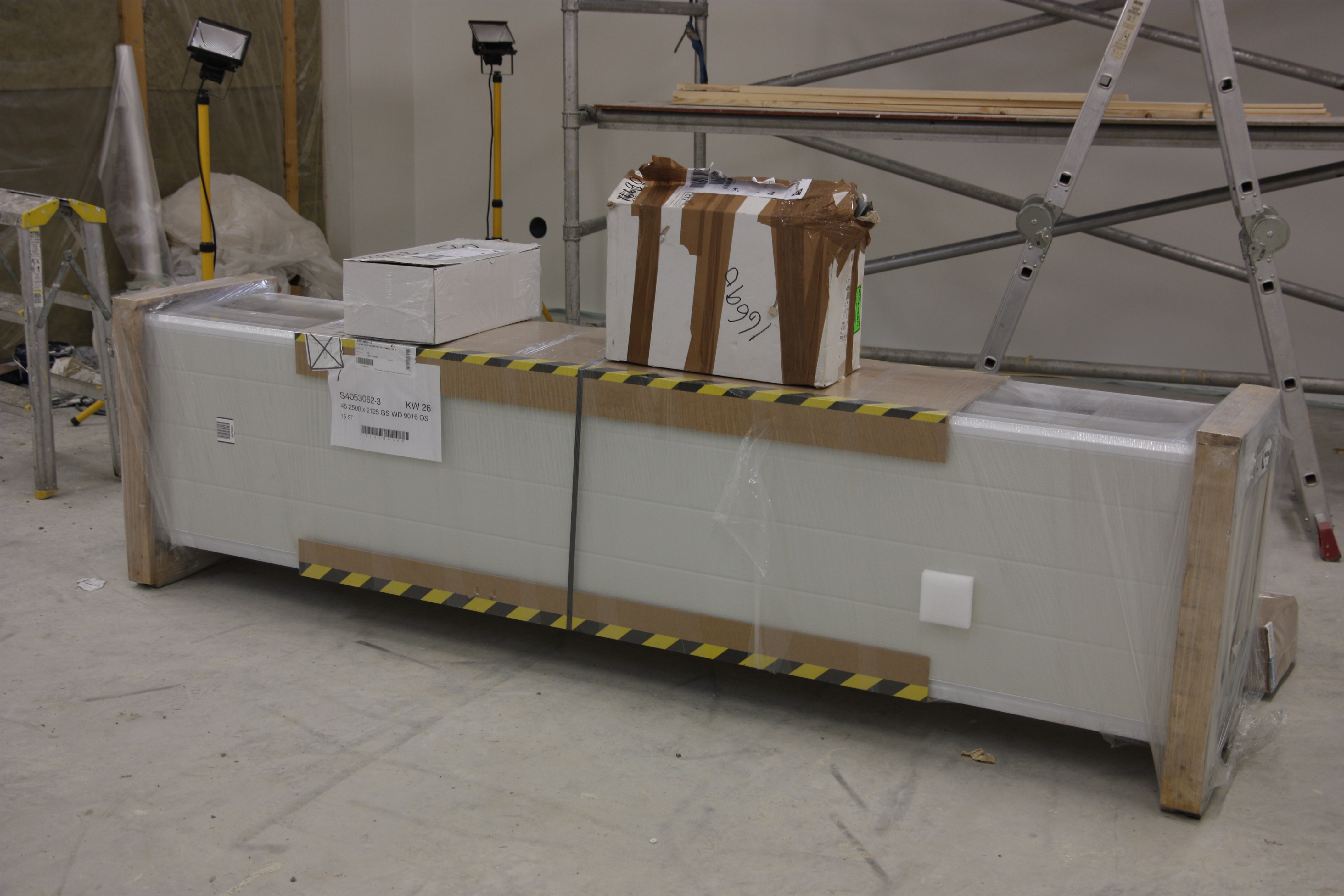

Isoleringen håller på att komma på plats och över det sätts plywoodskivor. Det försiggår ett intensivt arbete (av Håkan) med att hitta en garagedörrsleverantör. Det är lite ”som vanligt” när det gäller hantverkare. Det tar ett tag att få offerter, och vi söker efter en specialvariant som kan monteras snett upp i taket. En firma från Södertälje lovar att skicka ut en kille för att titta. Han har ännu inte dykt upp (två veckor senare). Till slut får vi kontakt med en Kerstin på en firma i Bålsta. Det verkar vara en rejäl kvinna. Hon kommer och tittar, pratar med Johan, och lovar leverans inom fem veckor.
Tisdag 18 september

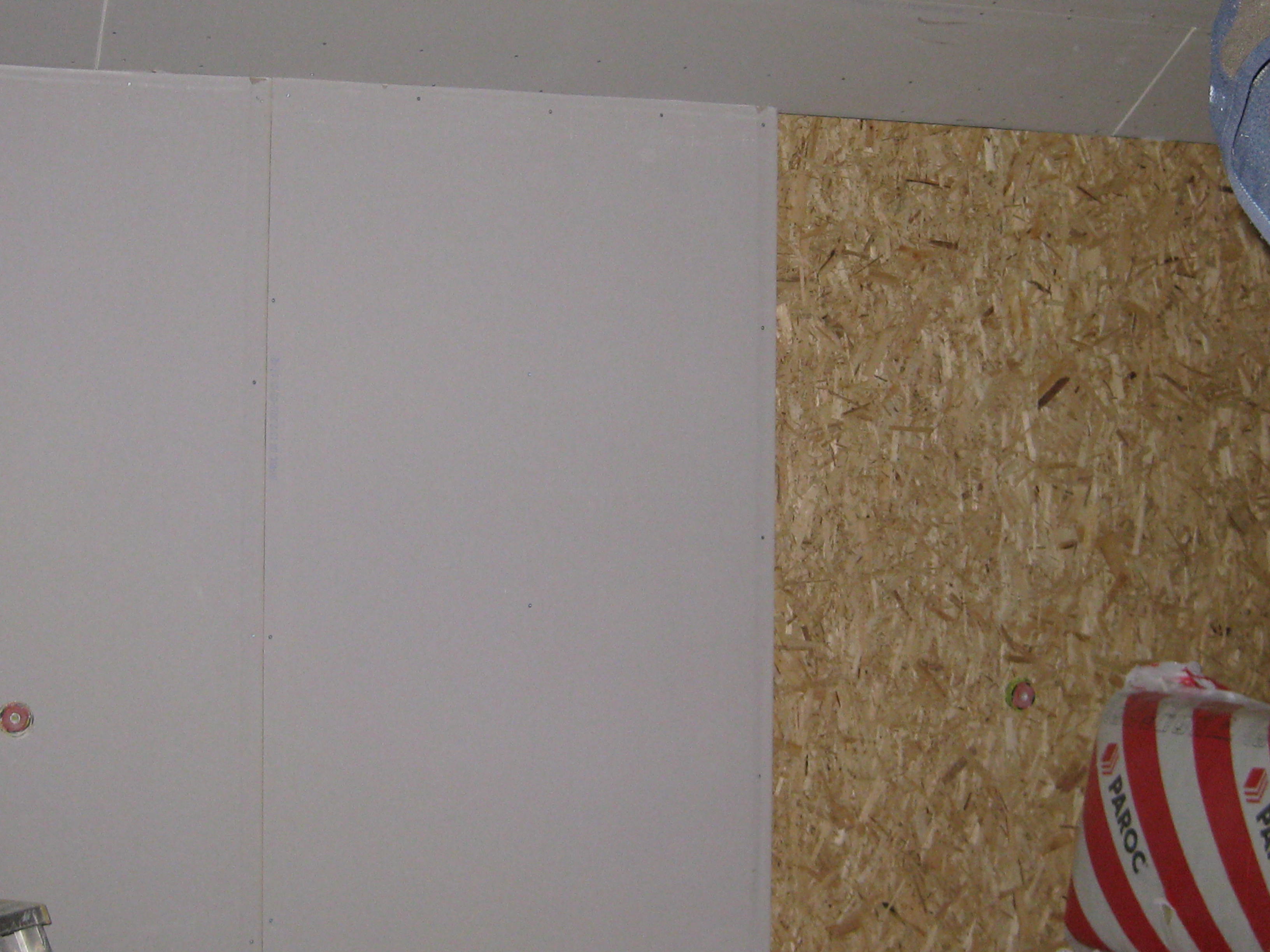

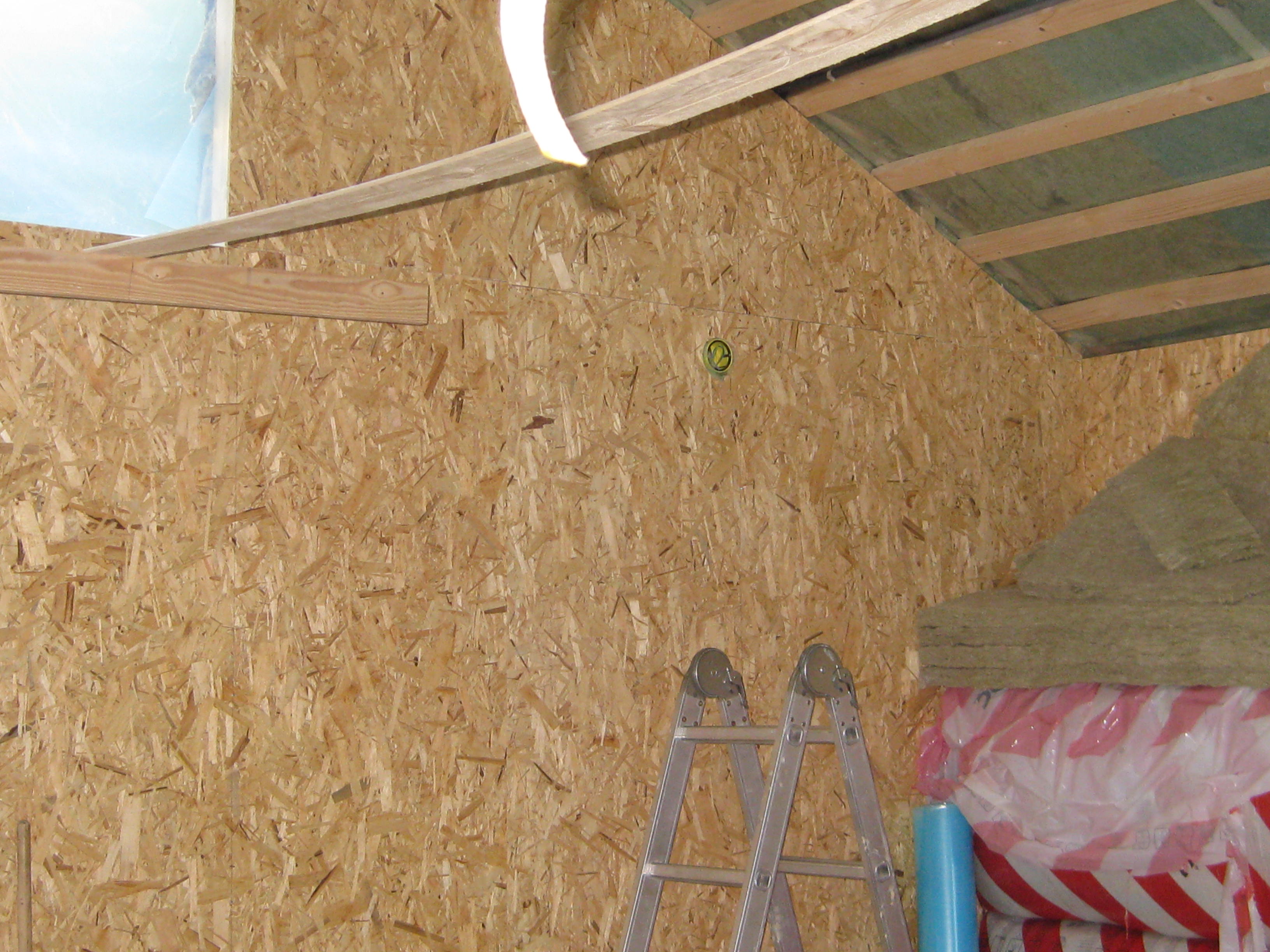

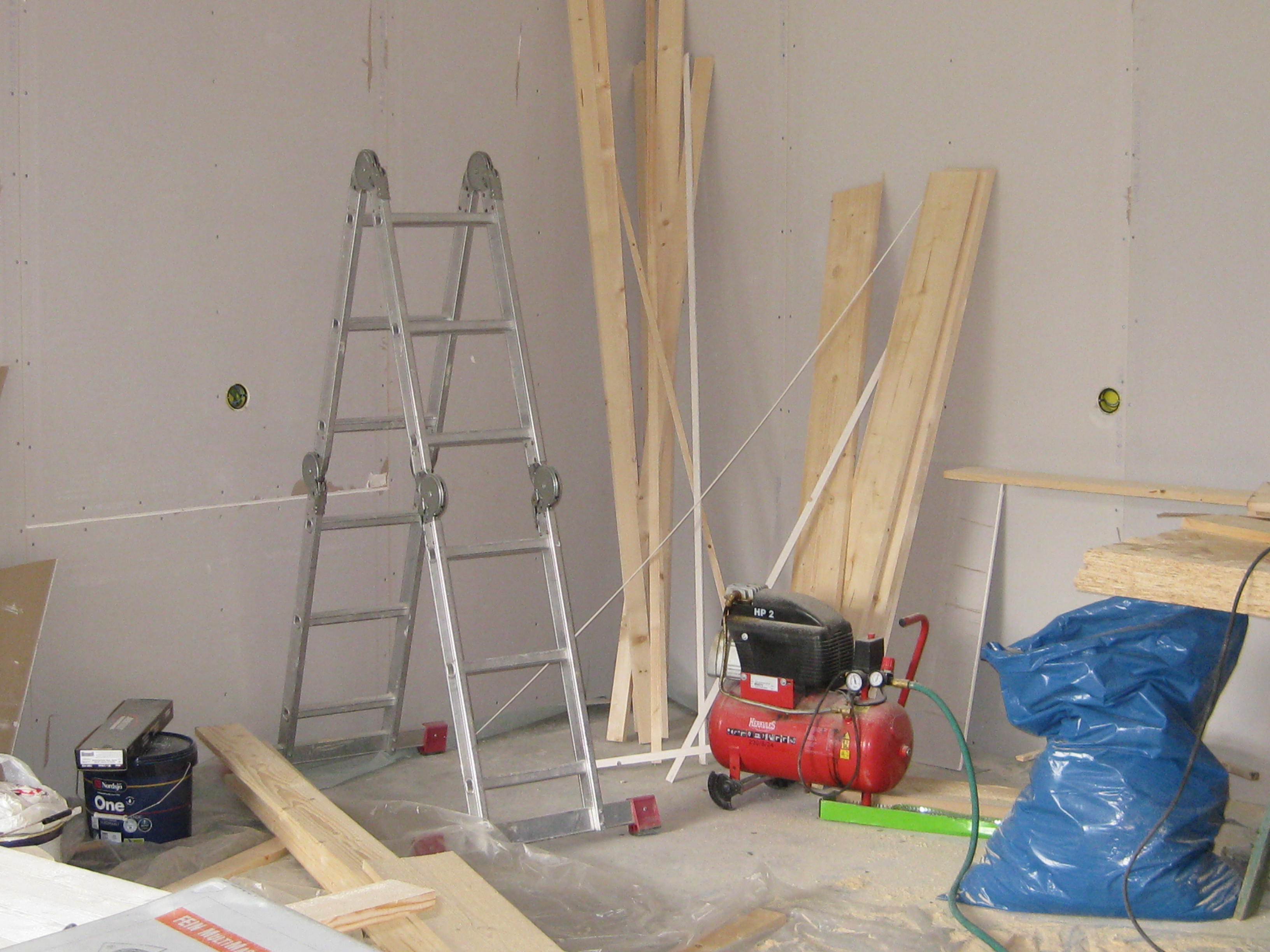

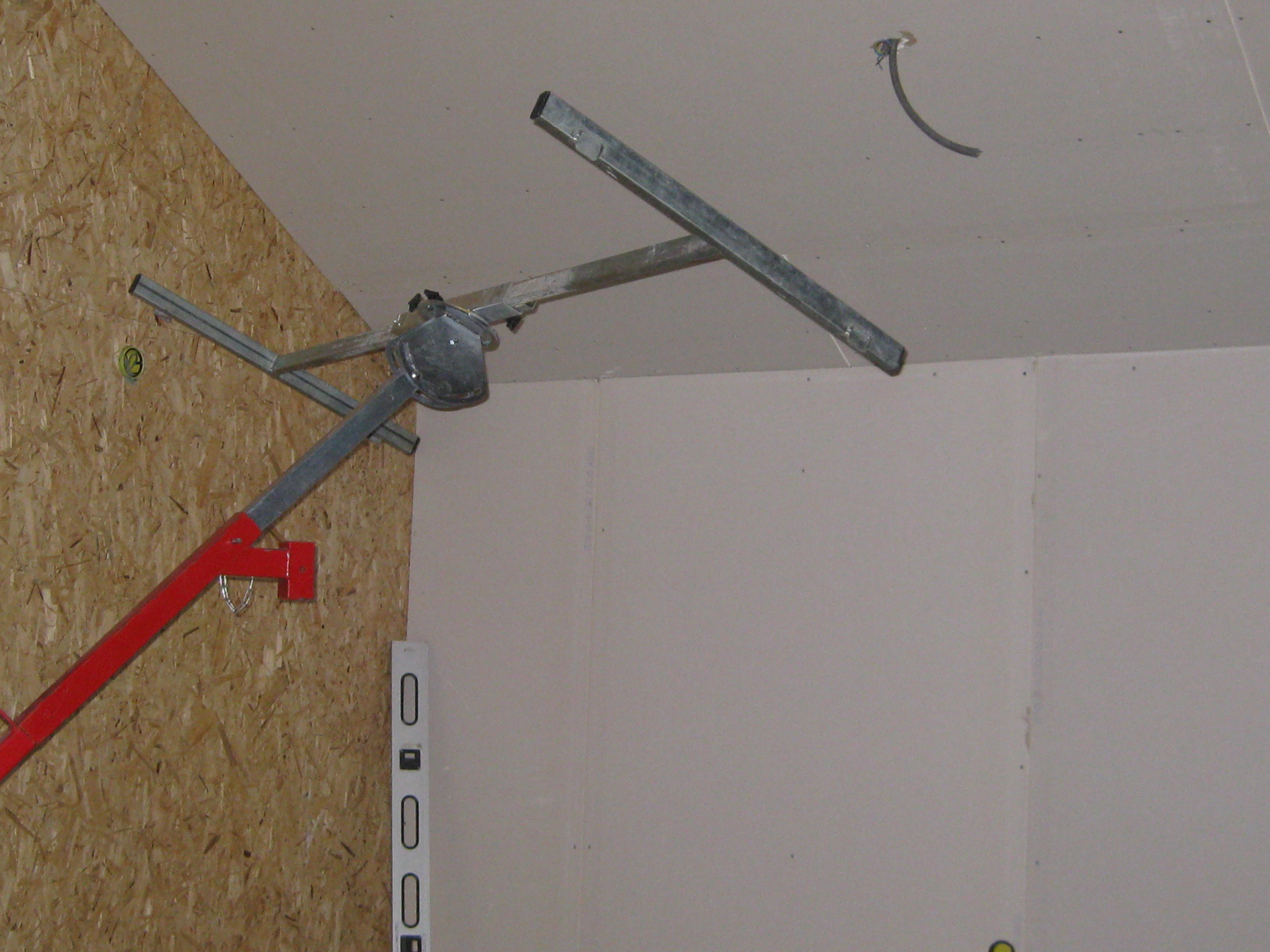

Gipsskivor spikas upp. Johan har en specialanordning för att få upp skivorna i taket. Han jobbar ju ensam hela dagarna!
Måndag 28 september
Fönstren är på plats. Vet inte vilken dag det skedde. Jag hänger inte riktigt med i Johans tempo! 😉
Onsdag 10 oktober

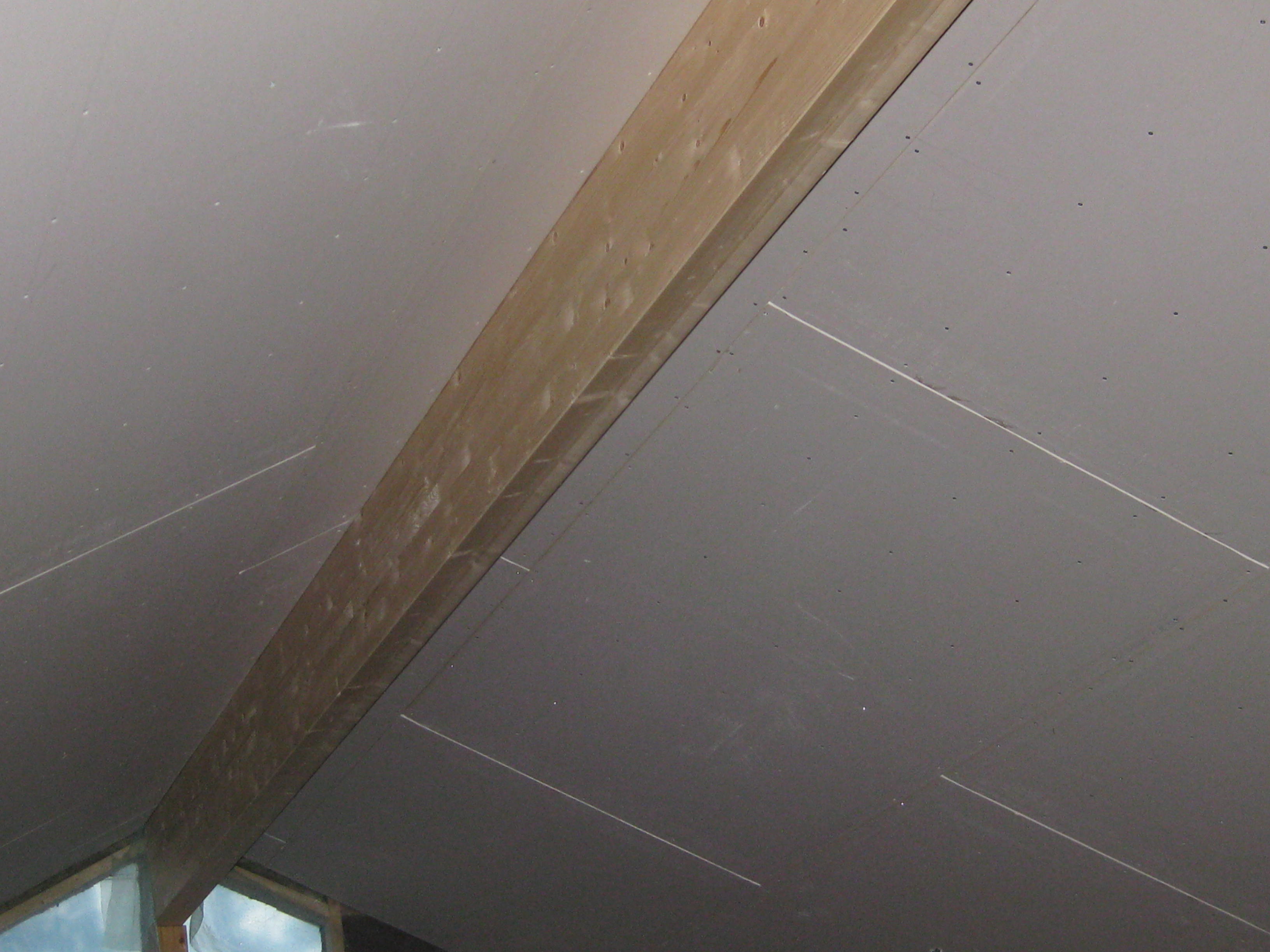

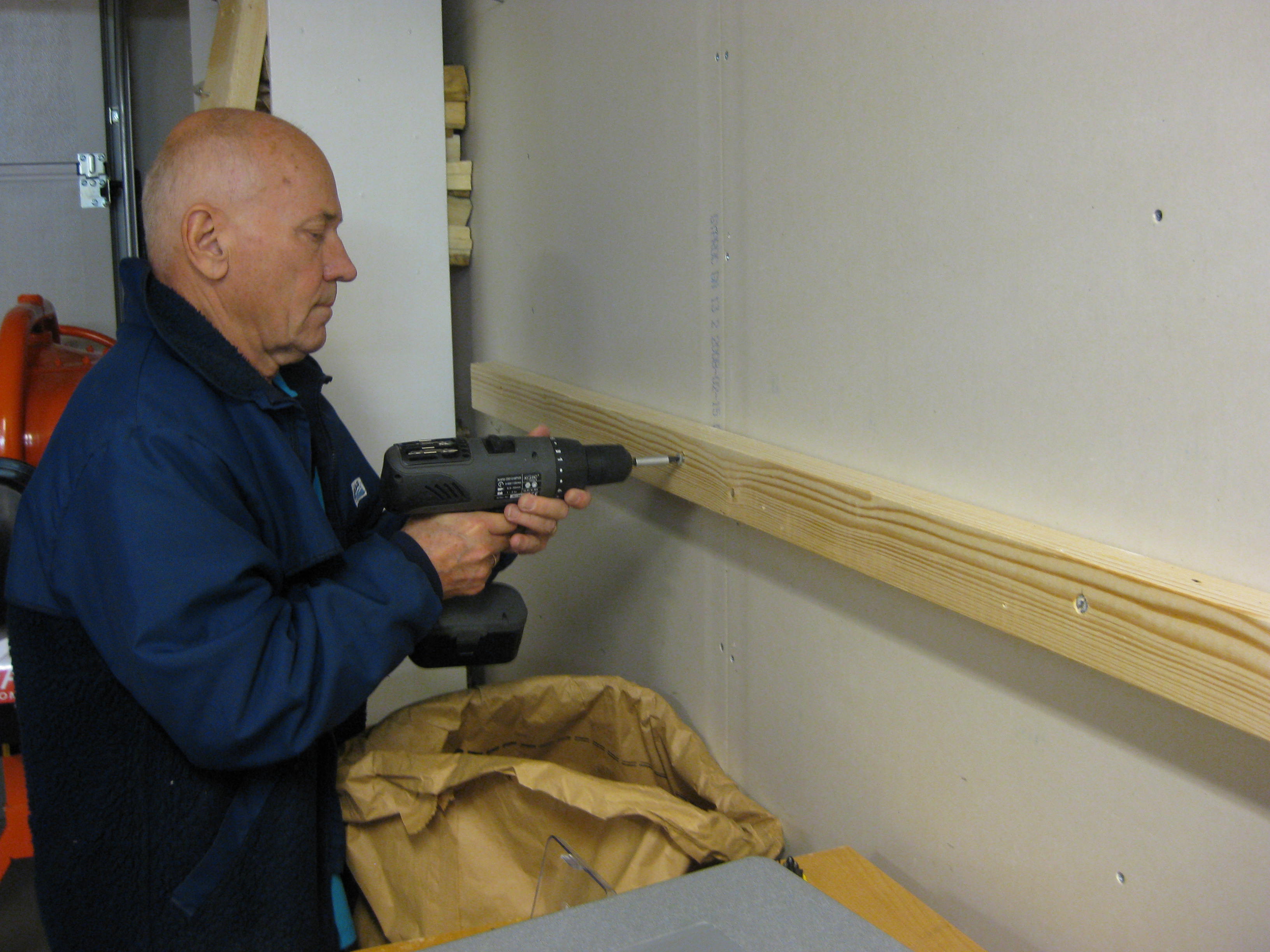

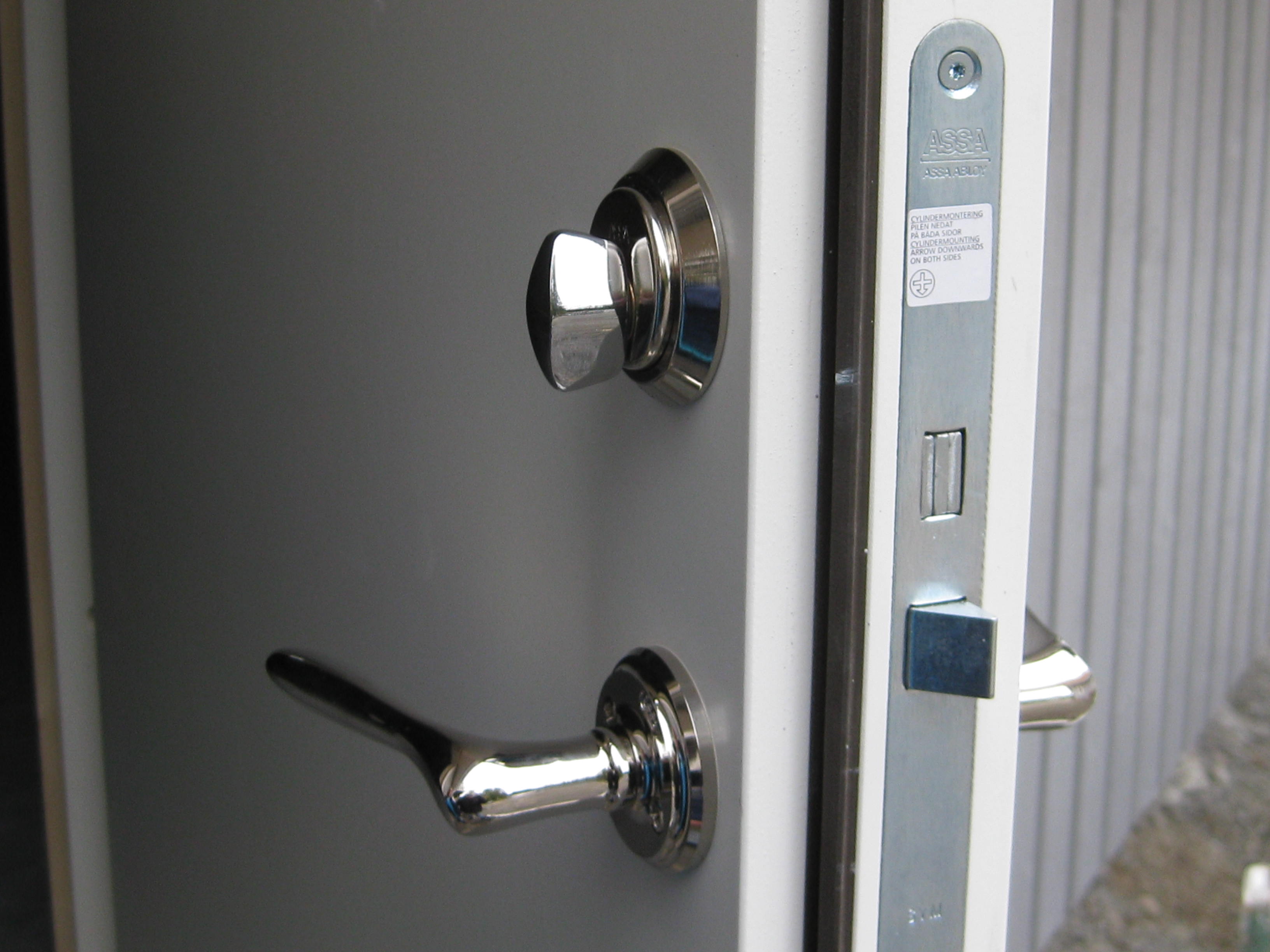

Håkan har monterat lås på dörren. Inomhus pågår spackling.

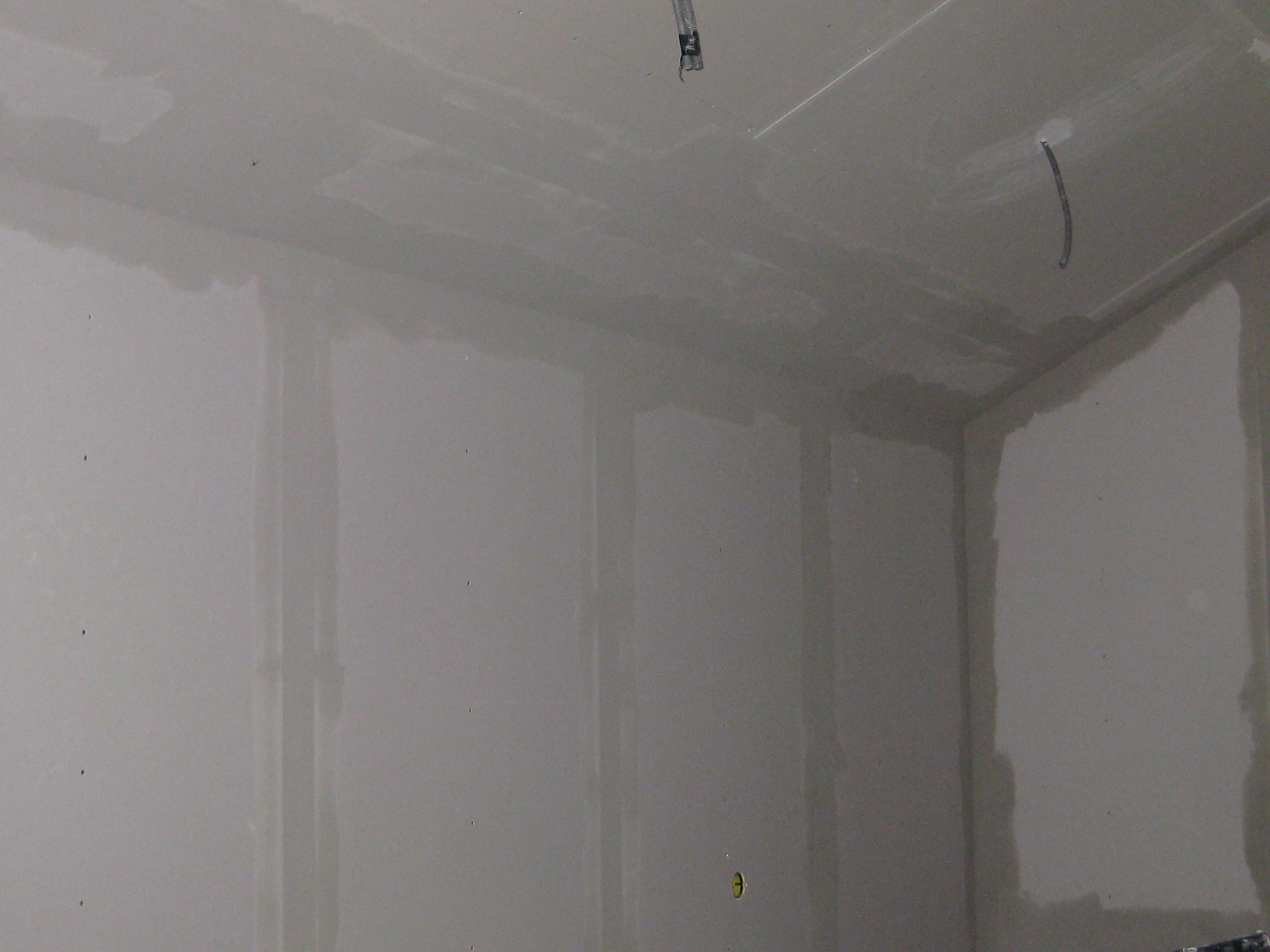

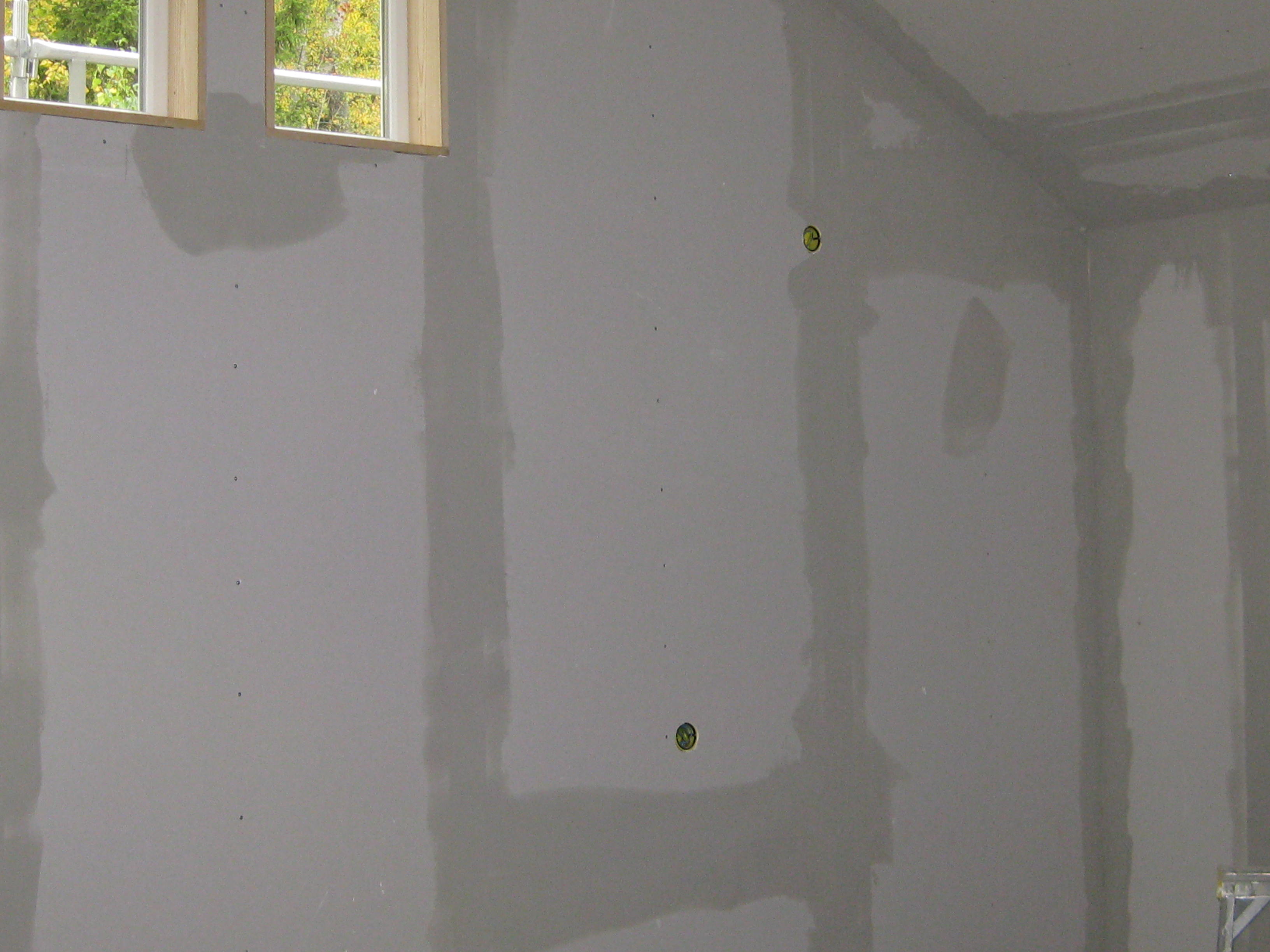

Söndag 21 oktober

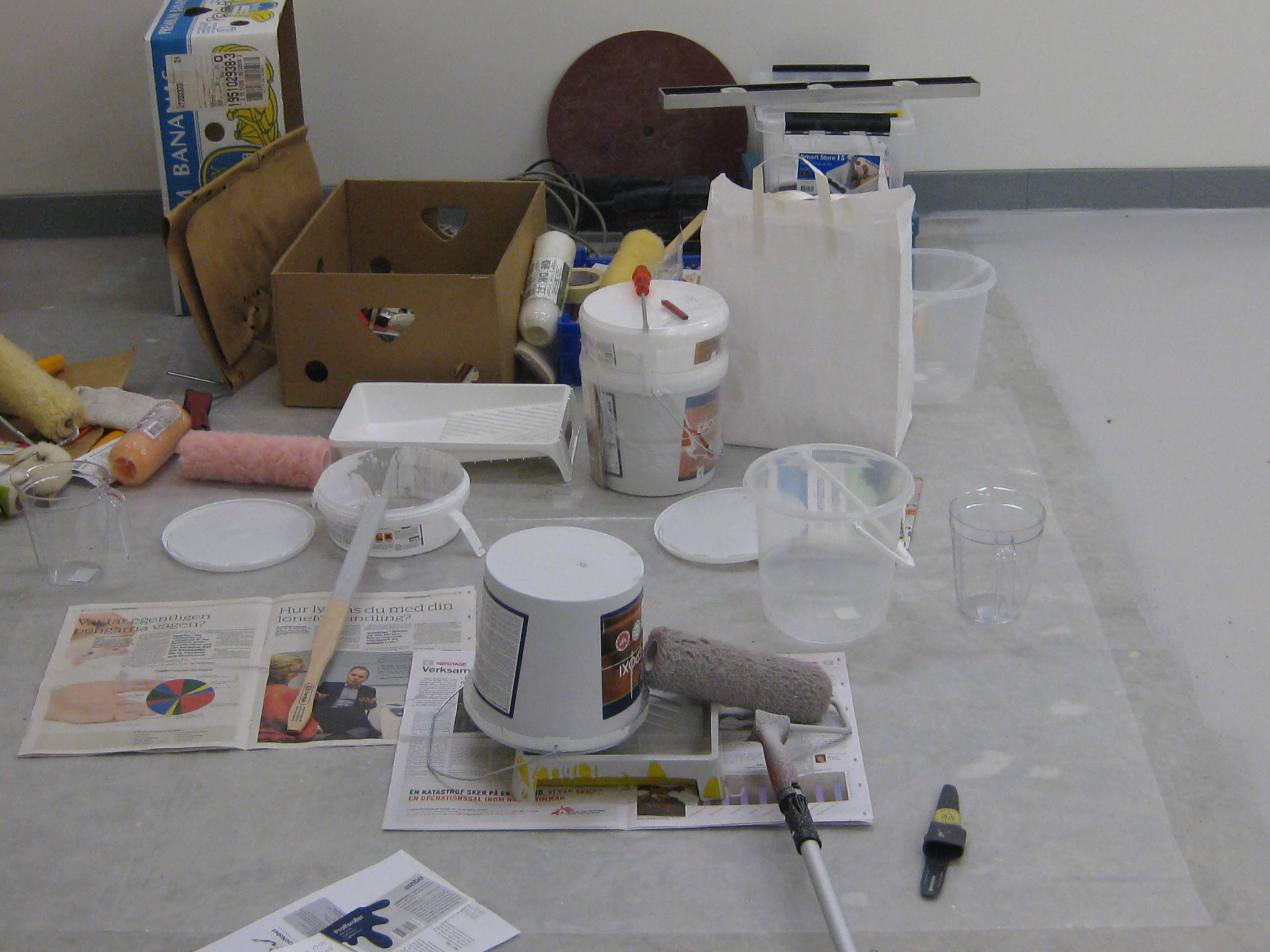

Jag vet nu inte vilken dag arbetet har utförts, men det har blivit målat inomhus helt färdigt, spacklat i taket och elektrikern har påbörjat arbetet med armaturer och uttag.

Måndag 22 oktober

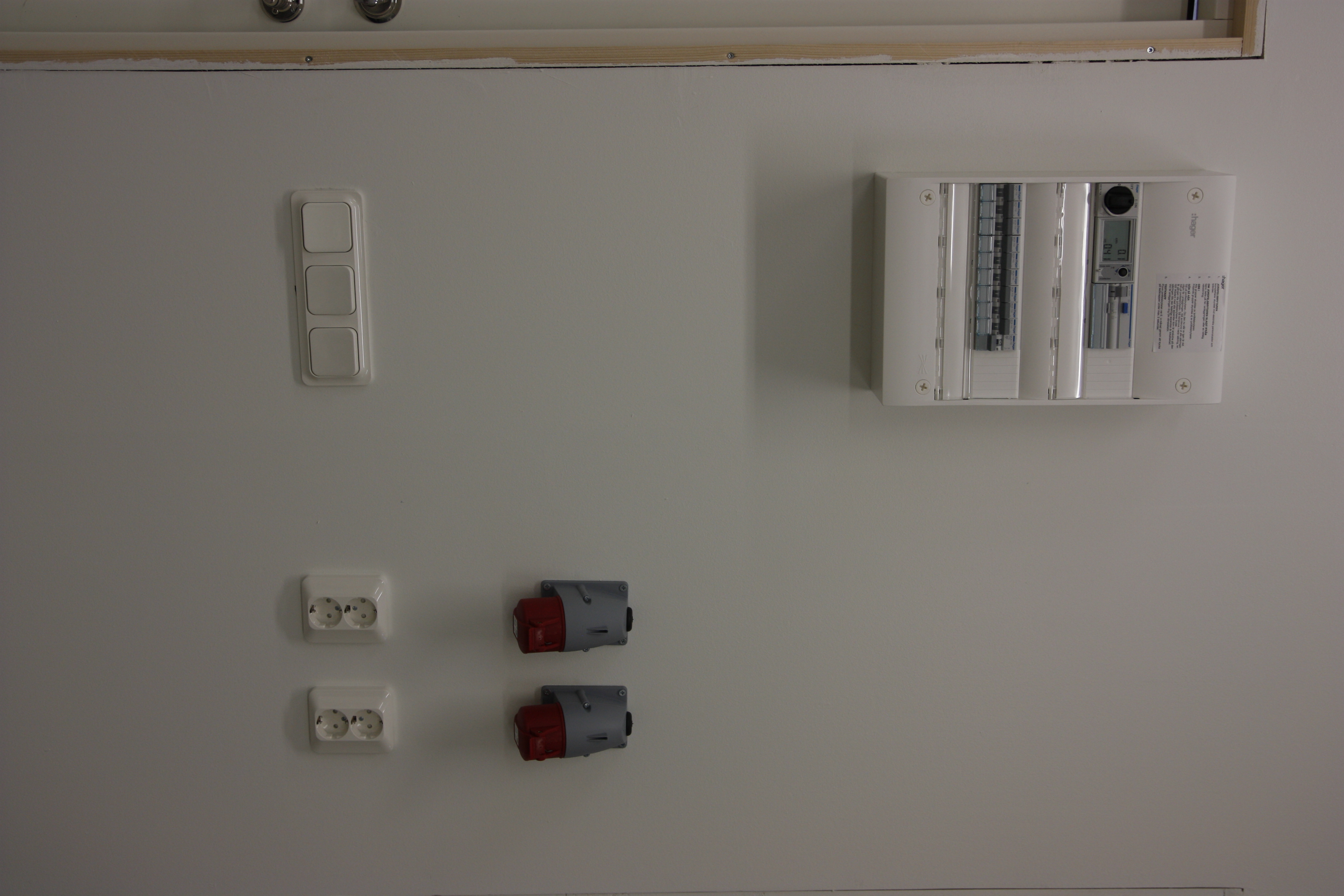

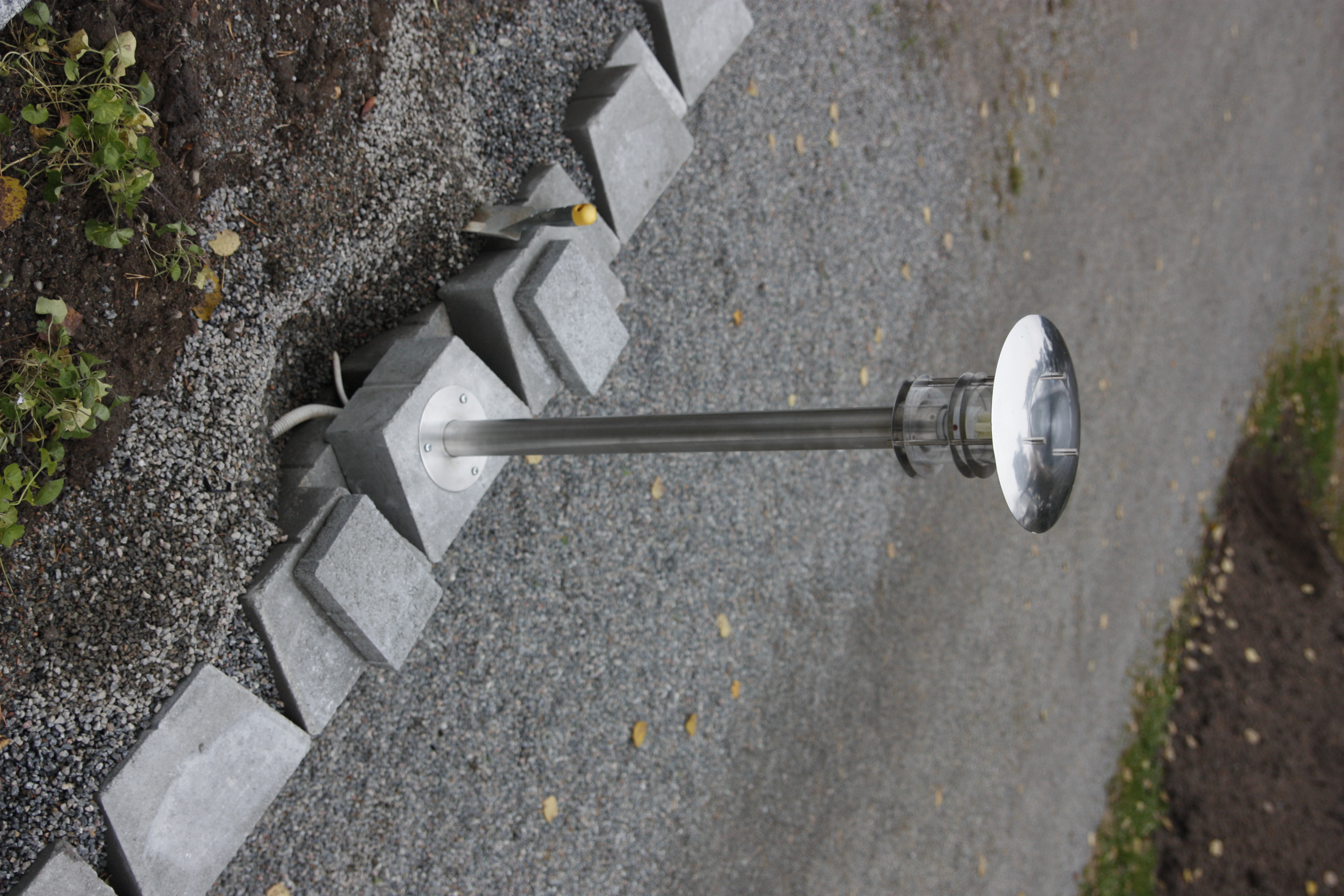

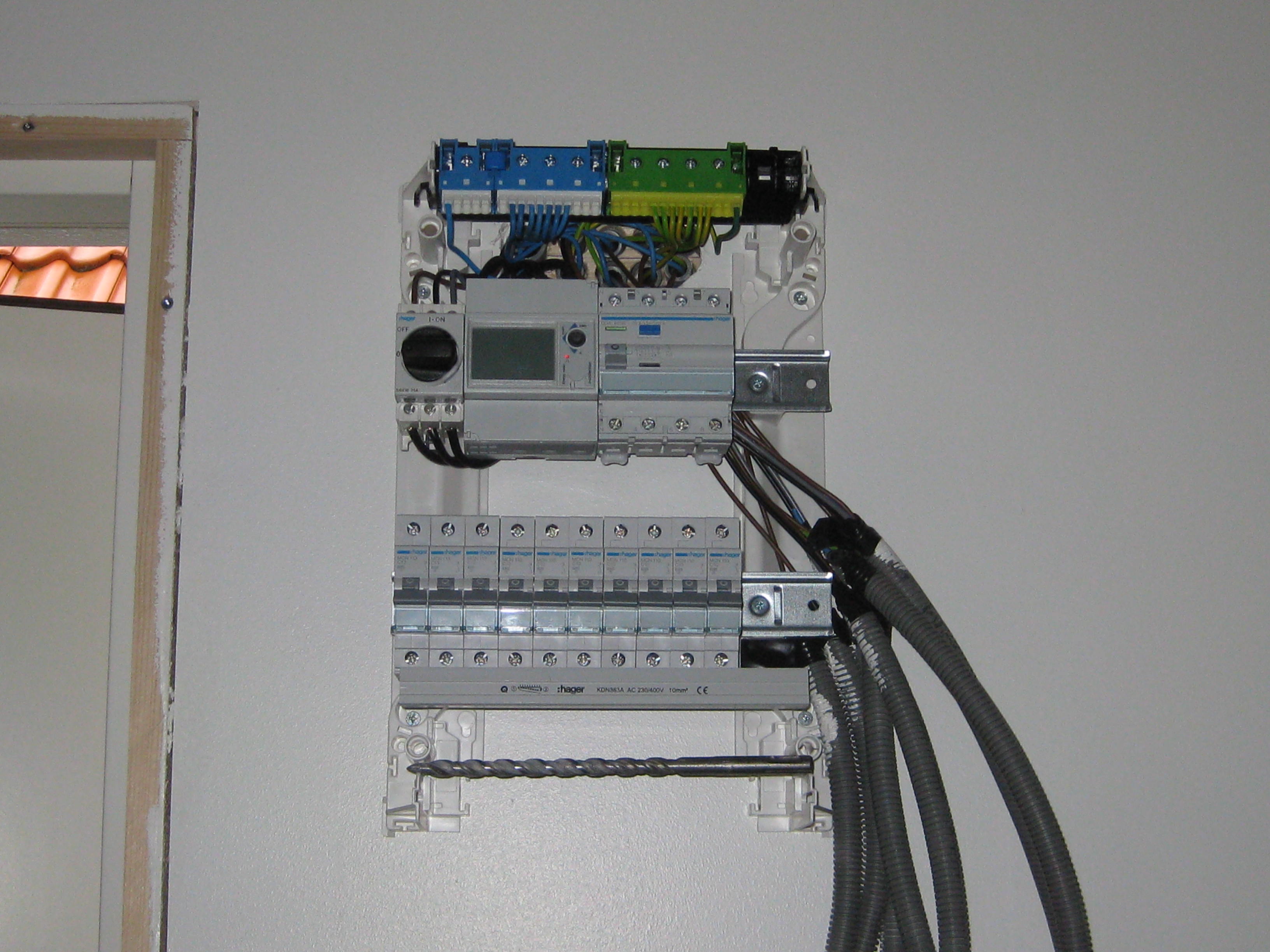

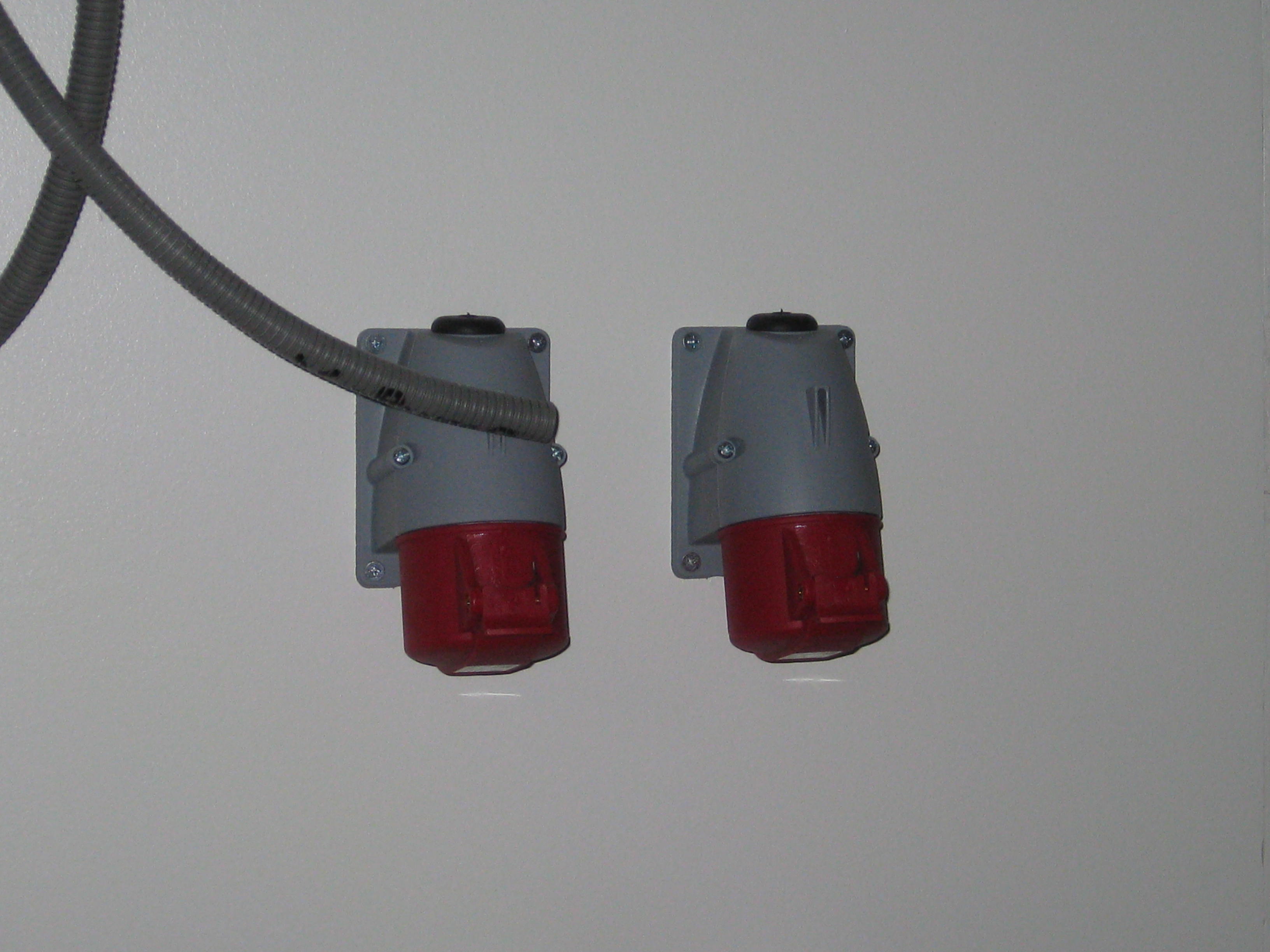

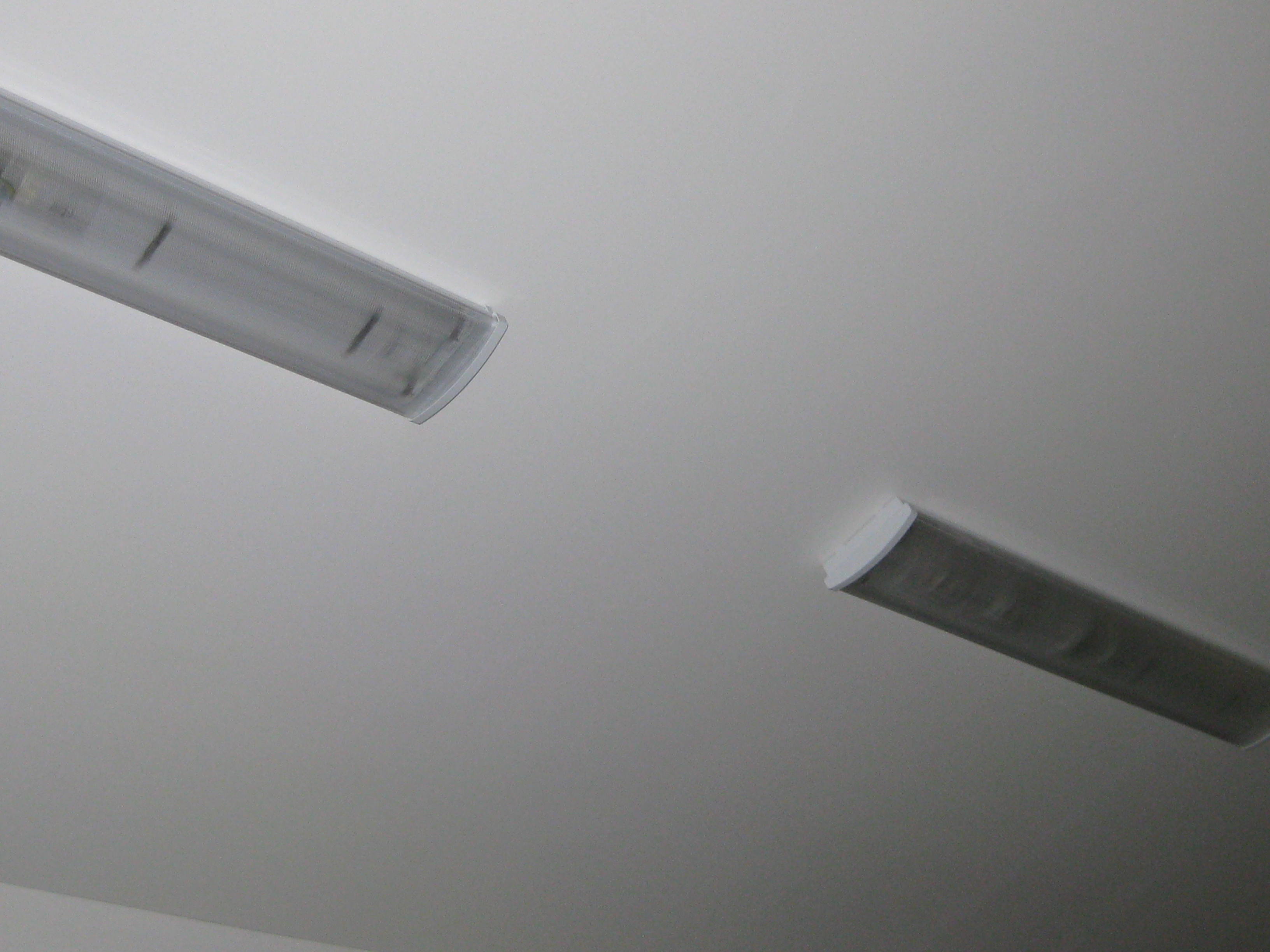

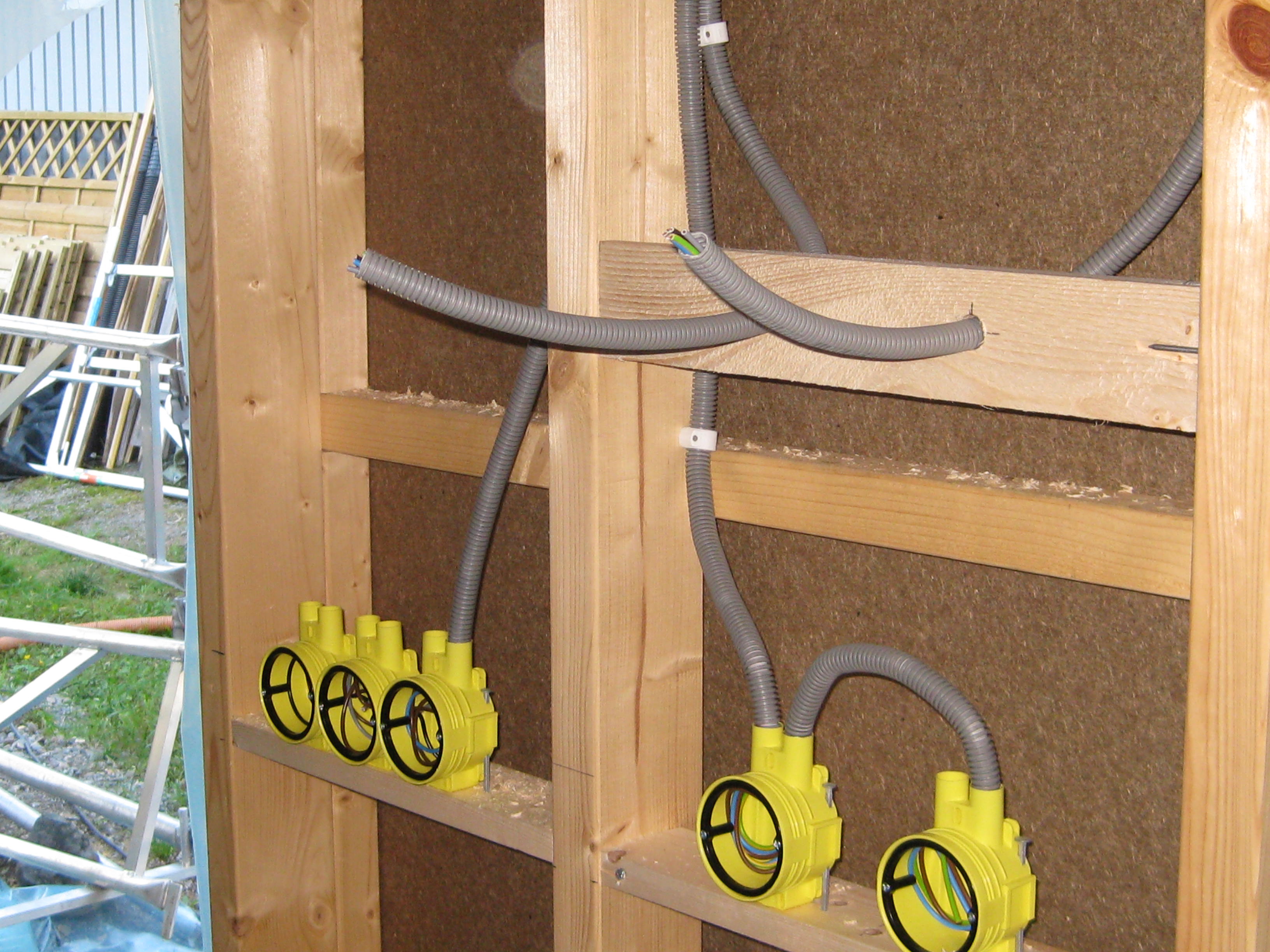

Elektrikern kommer och avslutar sitt arbete i garaget! Han hjälper oss även att koppla in en lampa på den nybyggda muren.

Garageporten levereras, och Johan håller på att avsluta arbetet på utsidan.
Tisdag 23 oktober

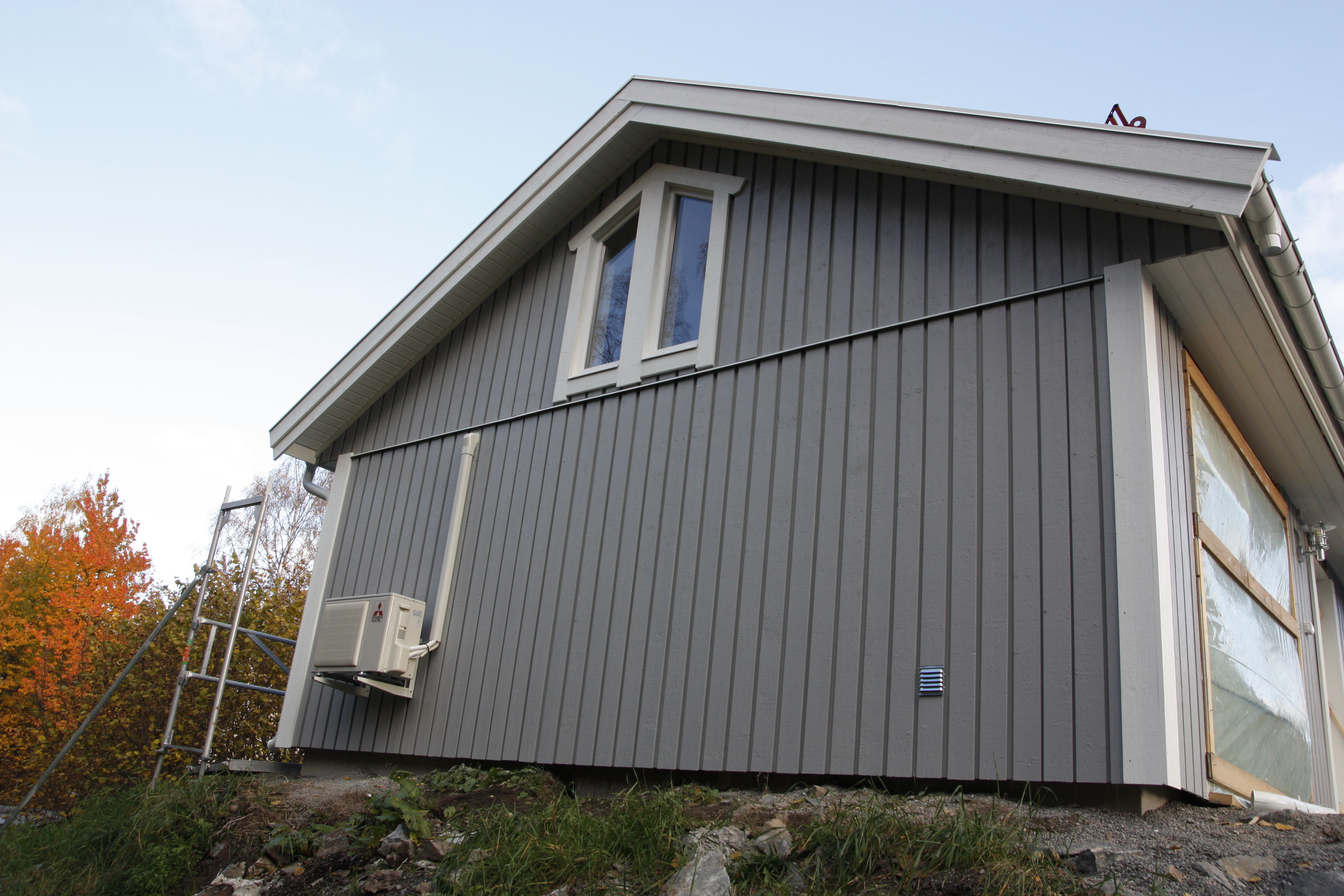

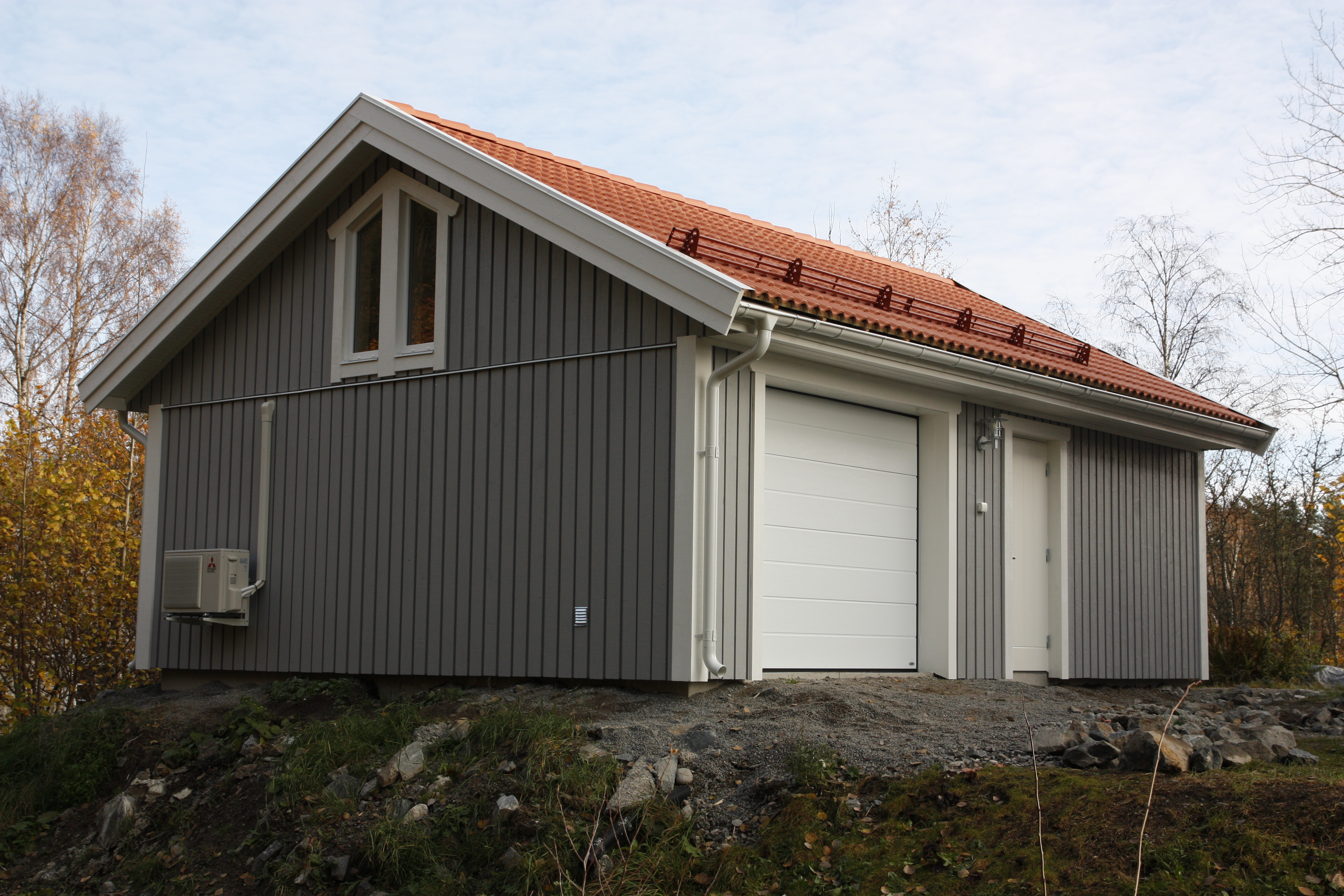

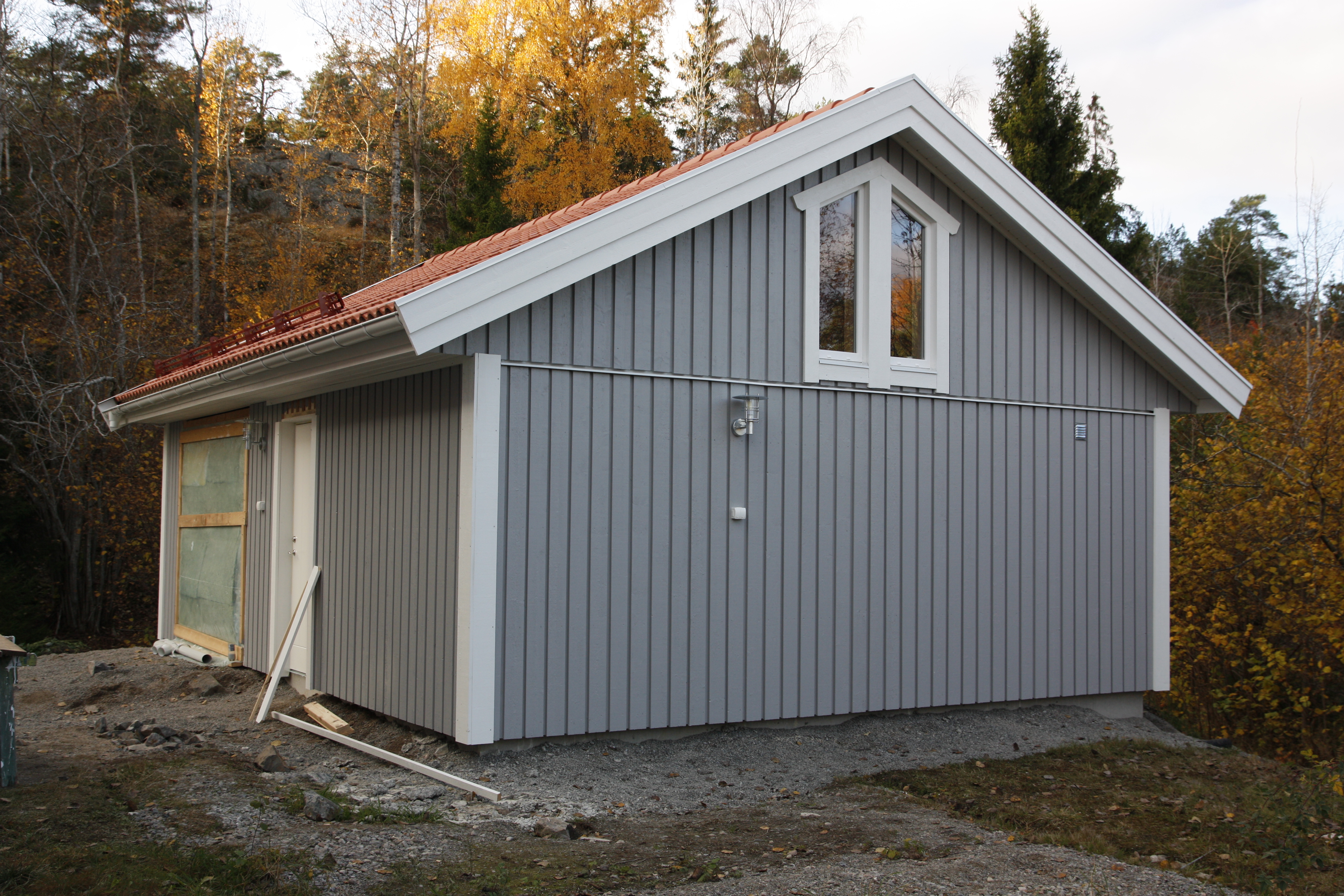

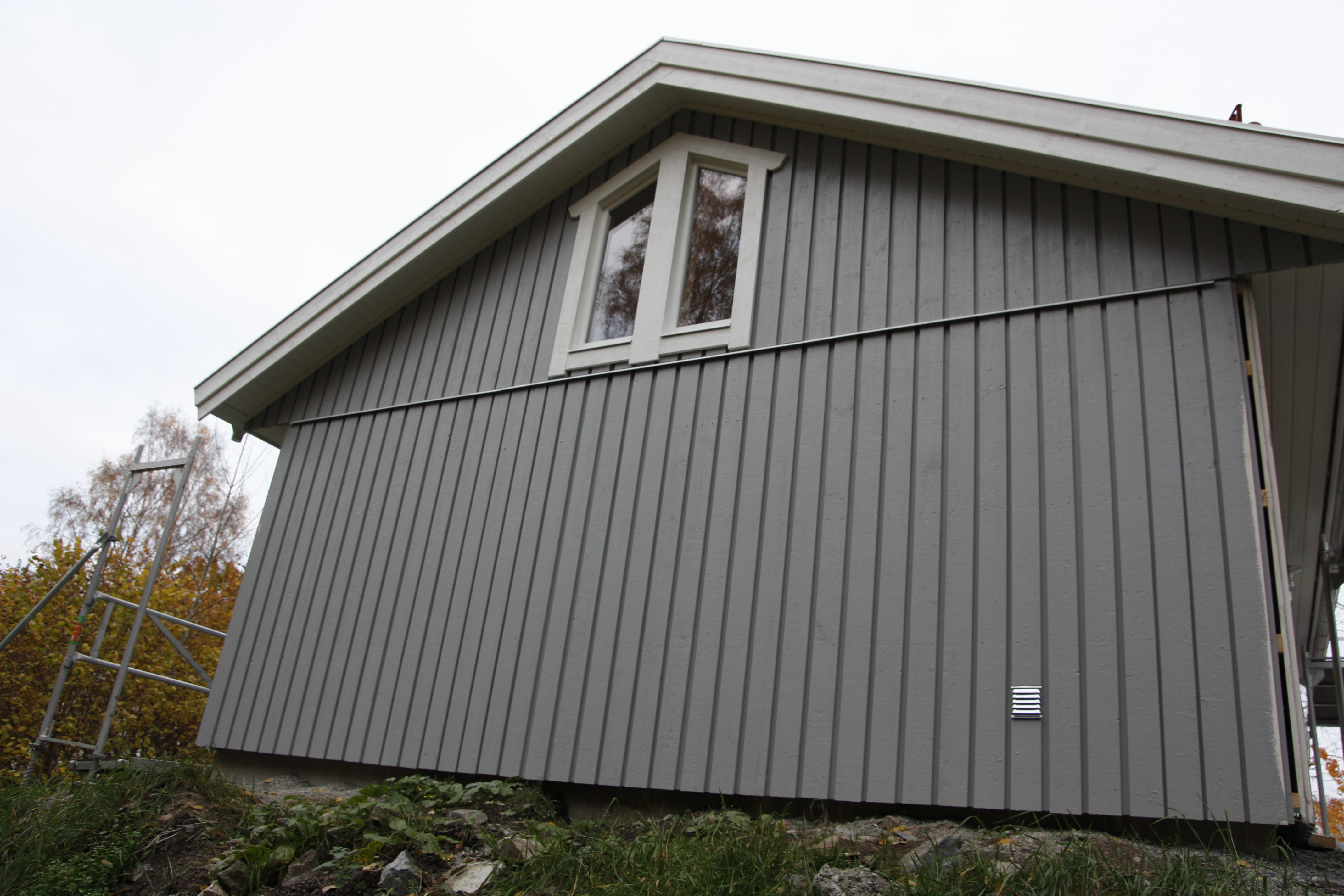

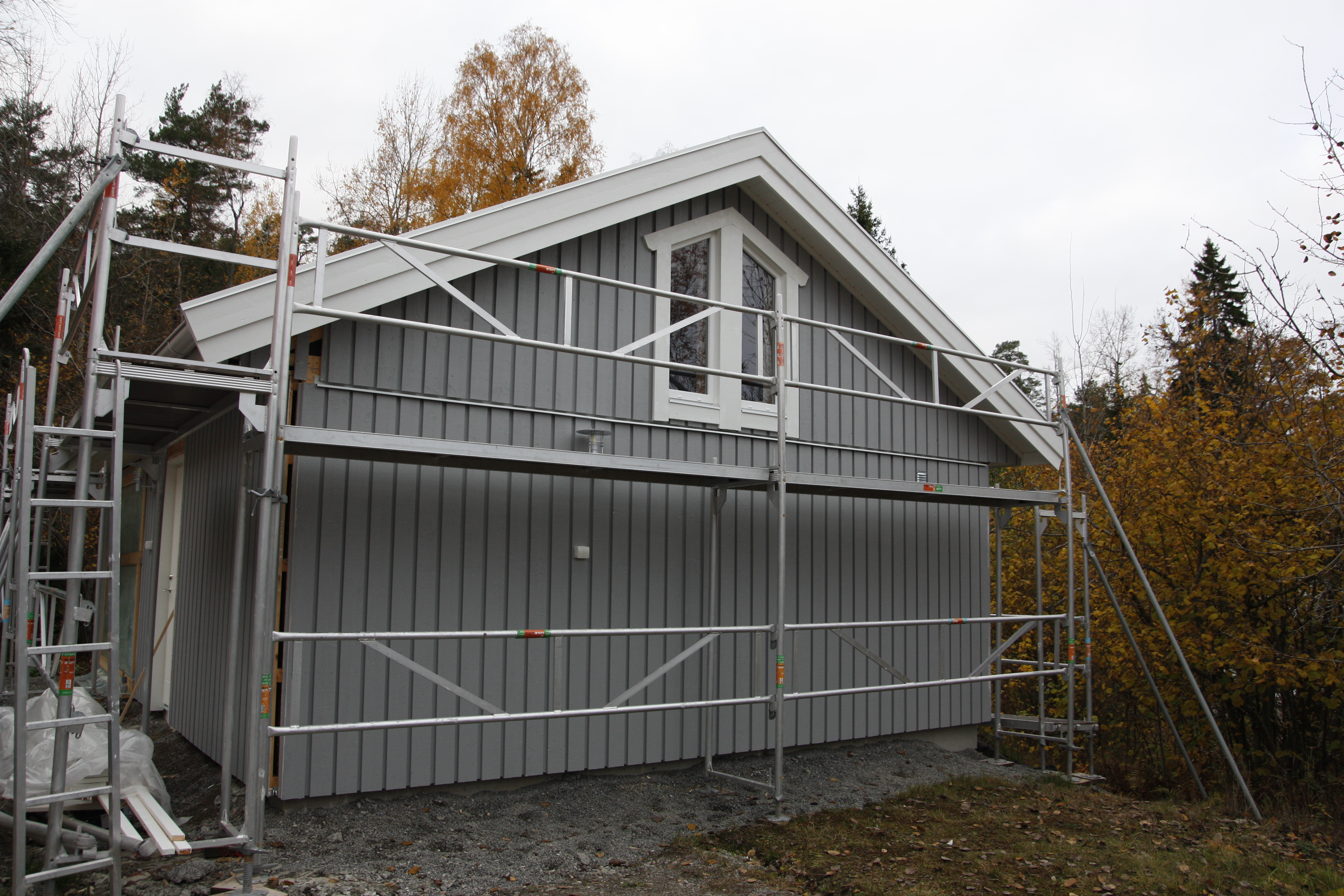

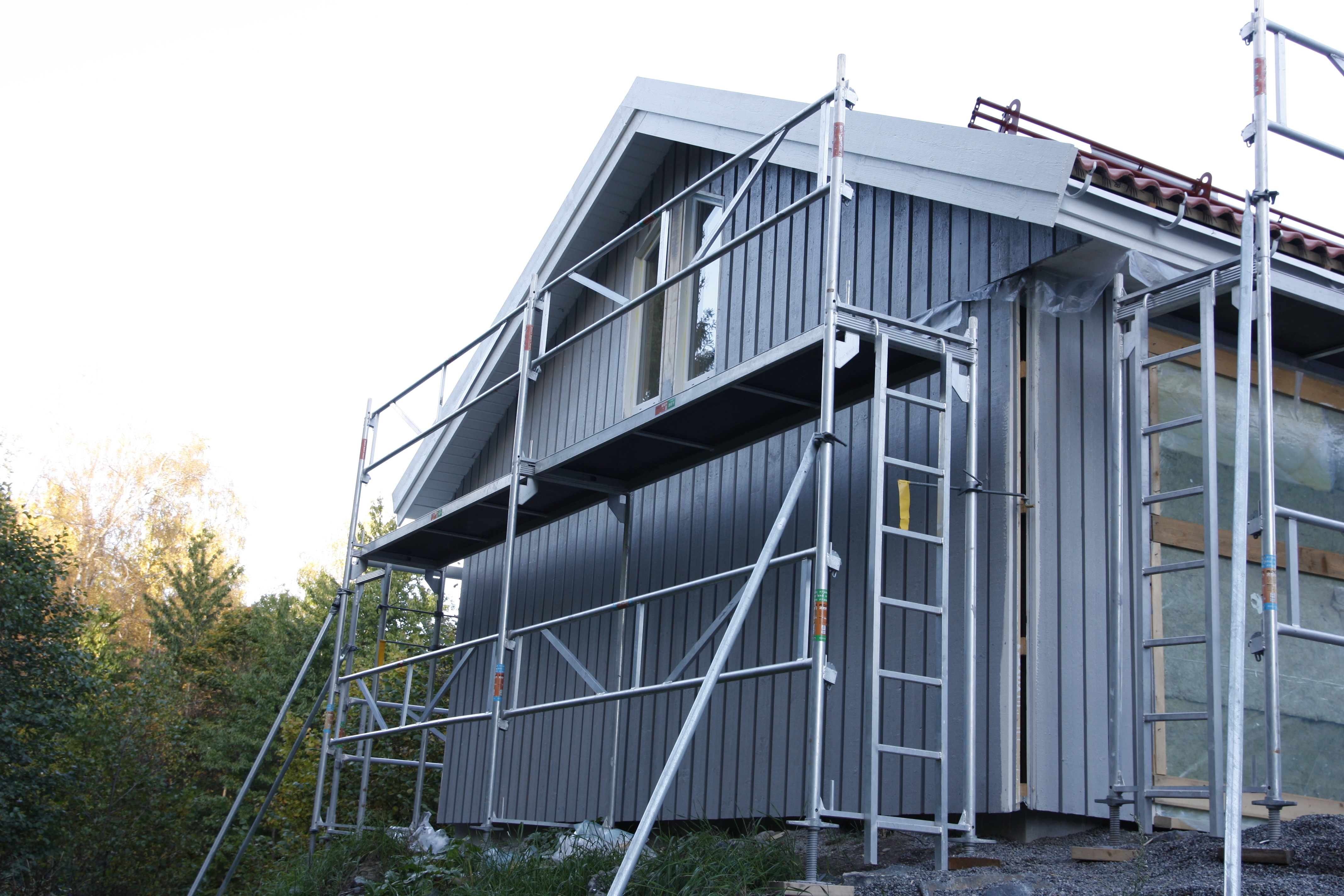

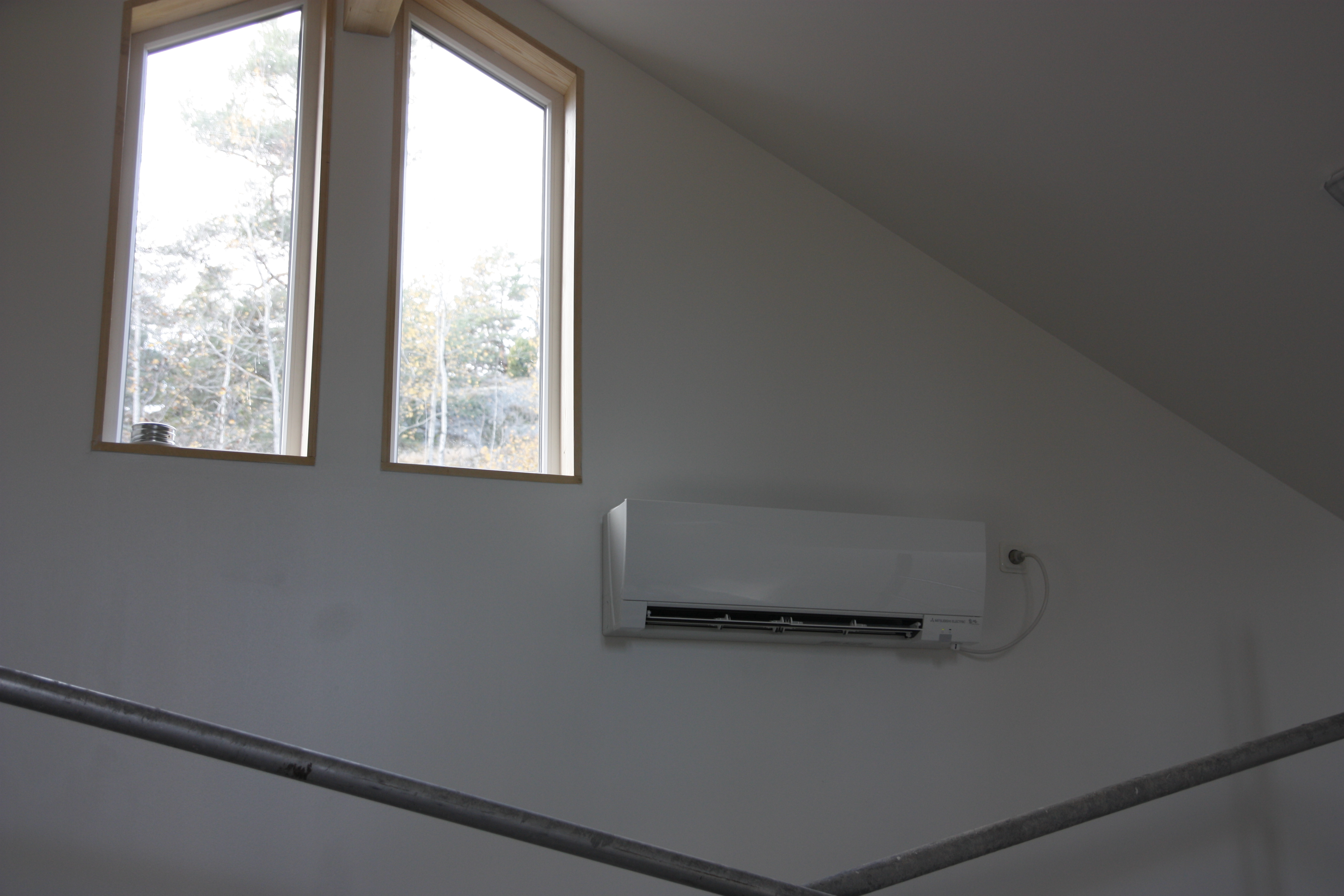

Värmepumpen installeras! En liten, behändig och tyst sak! Johan har gjort färdigt på utsidan, alla brädor är på plats, allt är färdigmålat (!), och han plockar ned och forslar bort ställningarna… Vi närmar oss invigning!

Onsdag 24 oktober

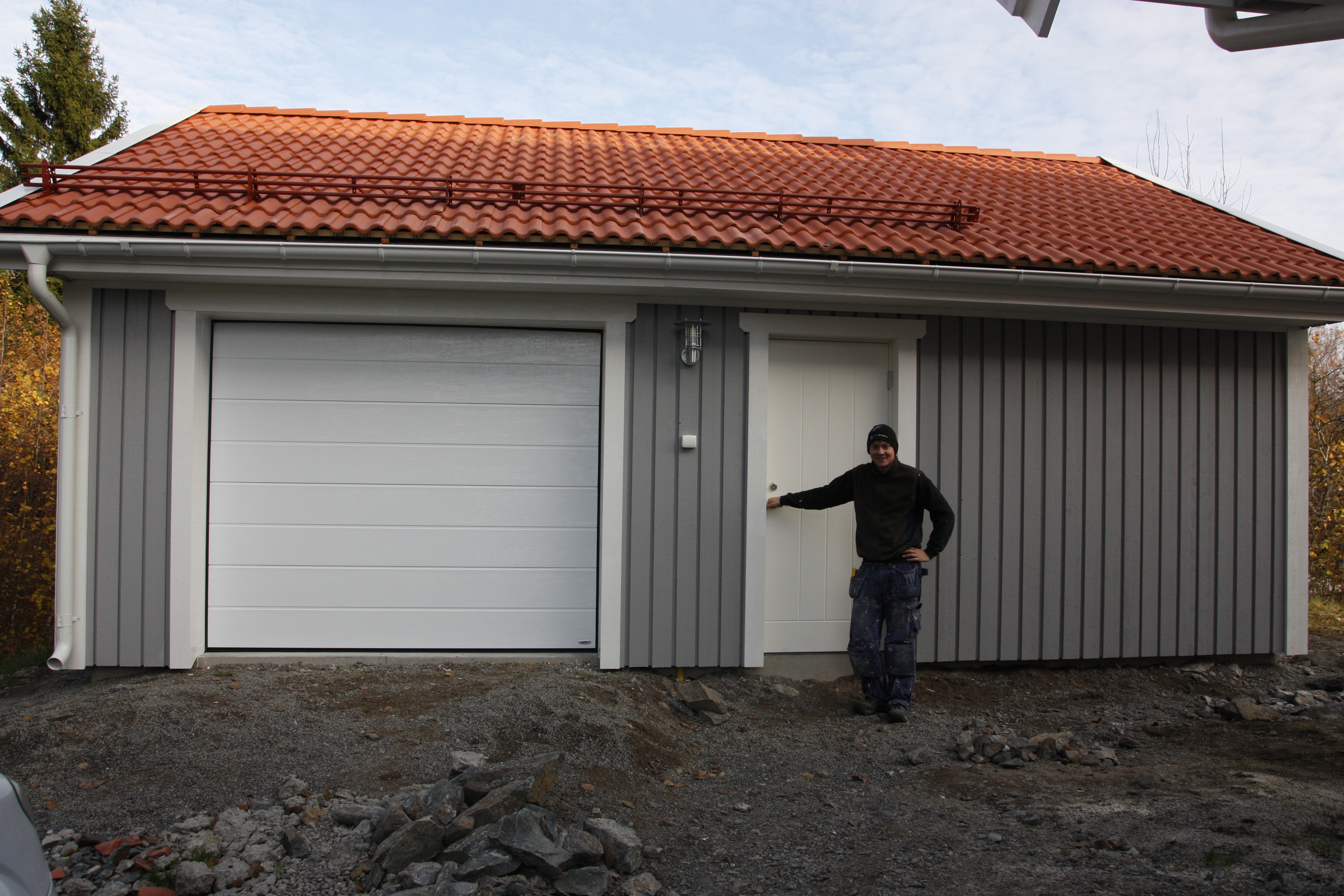

Idag monterades garagedörren. En stolt garageägare demonstrerar hur man öppnar porten…. 😉 Och sedan inspekterar vi bygget allihop!

Torsdag 25 oktober
Johan är klar med det sista han ska göra, bl.a. att sätta dörrfoder runt porten. Vilken kille!

Fredag 26 oktober

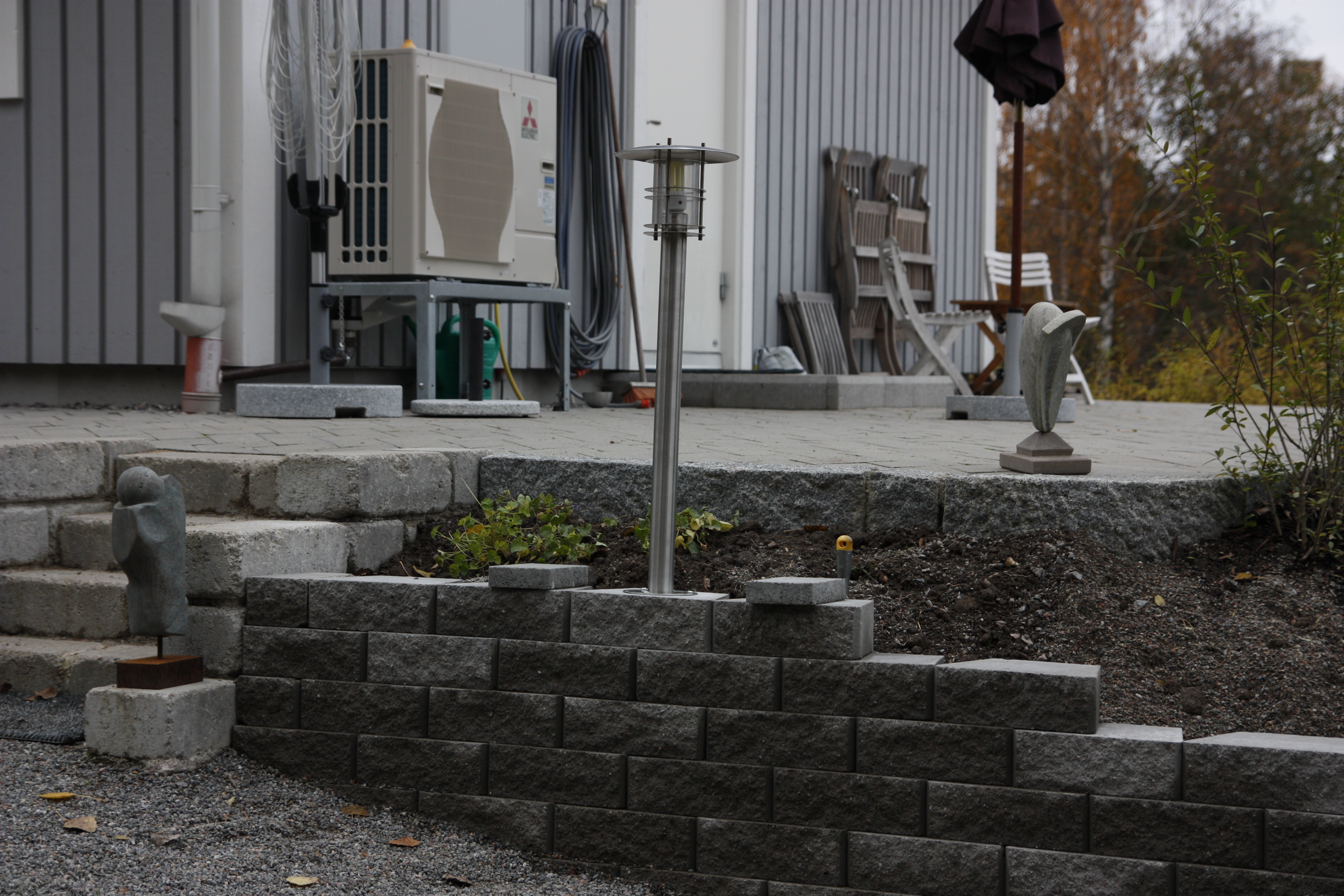

Idag kommer Fredrik och lägger sockel. Klockan 10.45 är han klar med det. Det innebär att kl. 10.45 denna dag var garaget FÄRDIGT! 🙂 På eftermiddagen samma dag vidtog förberedelser inför garageinvigningen…

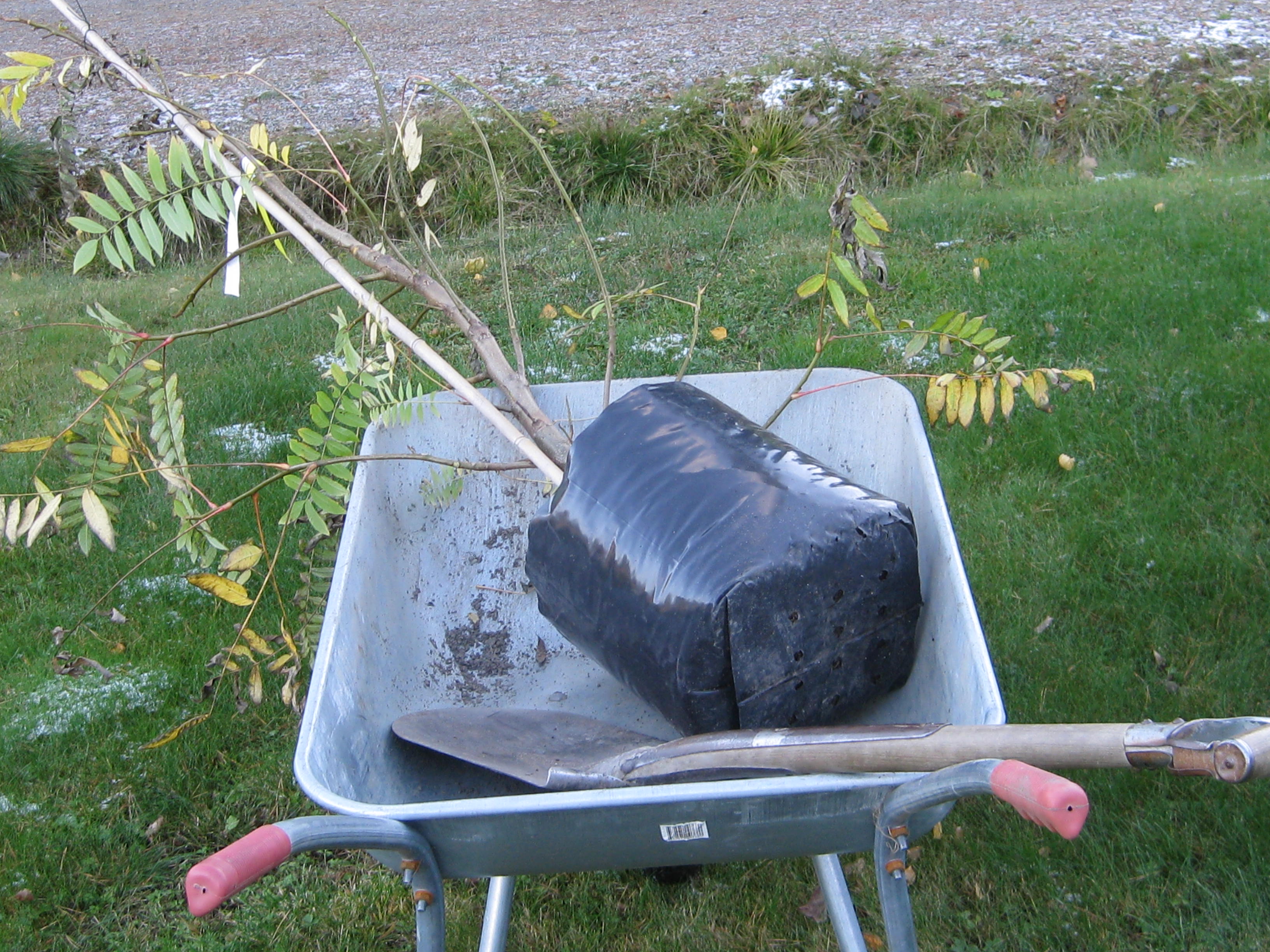

Och ungefär samtidigt kom leveransen av 40 syréner, dvärgpil, poppel och kaukasisk vingnöt… Vi hann få ner vingnöten och hälften av syrénerna innan mörkret föll…

Lördag 27 oktober
Invigningsdag. Förberedelserna börjar direkt efter frukost. Möblering, dukning och bakning av cupcakes står på programmet. Gästerna anländer, och Gunnel klipper bandet i strålande solsken -och ”pärleporten” öppnas!

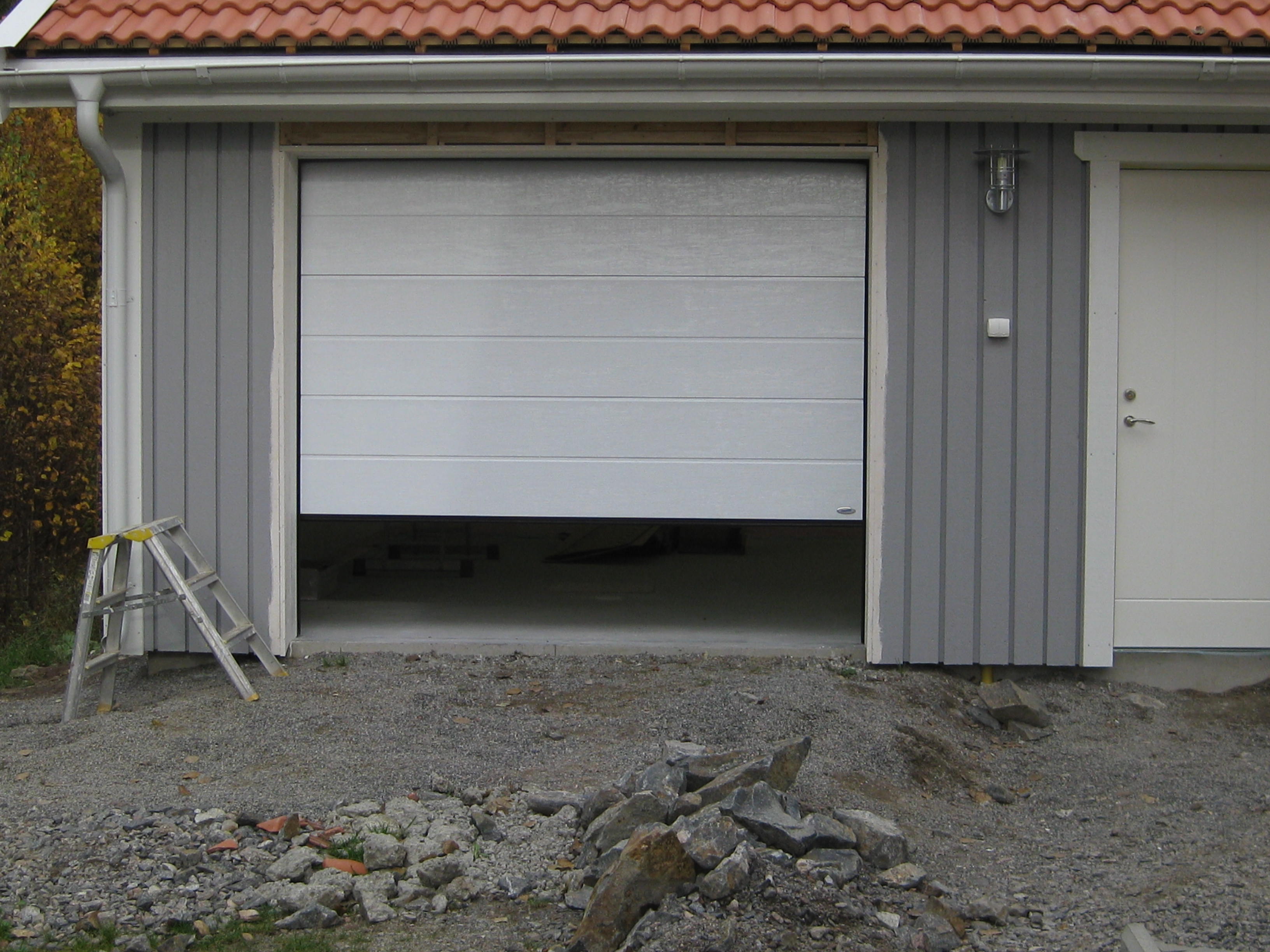

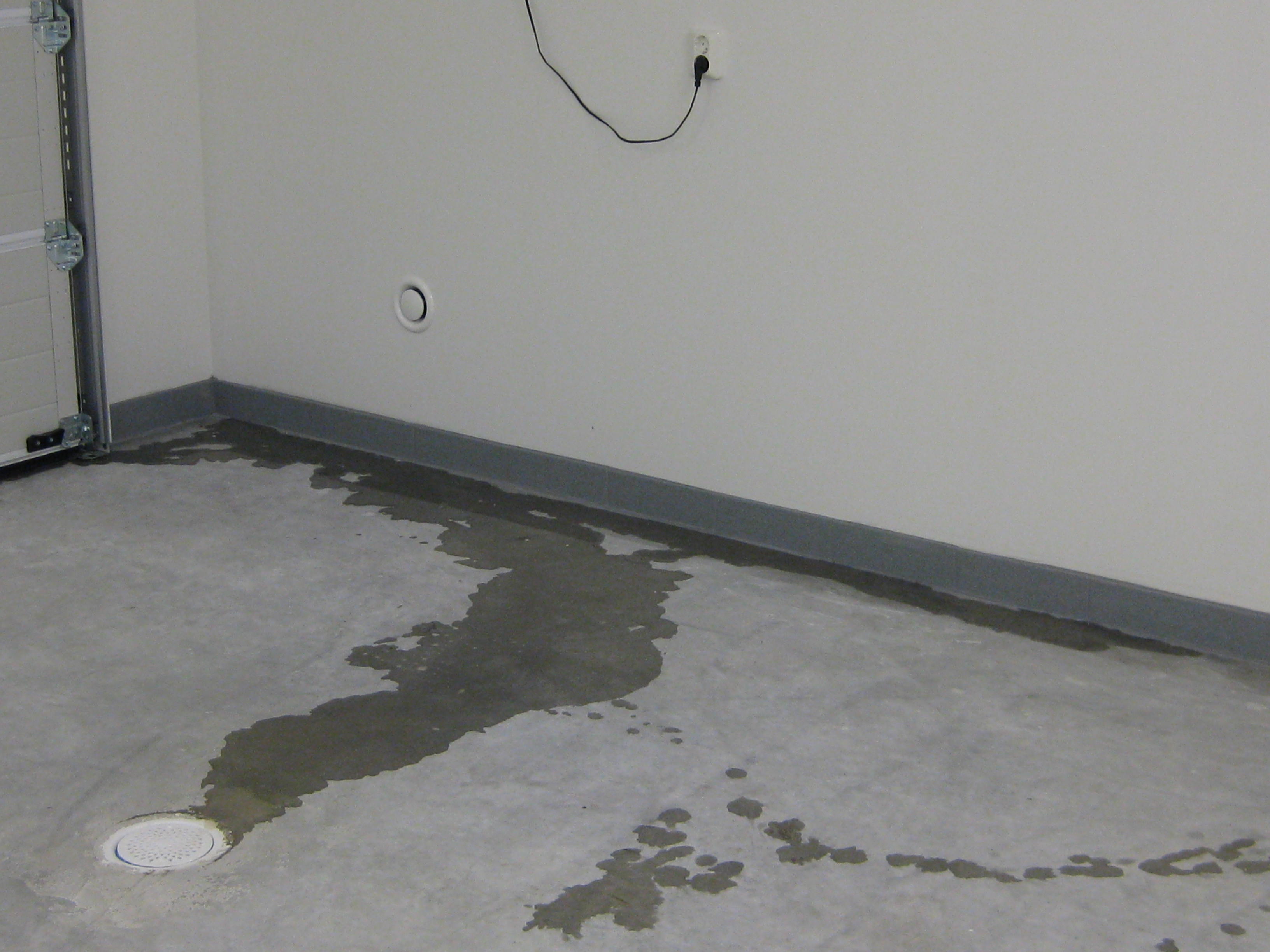

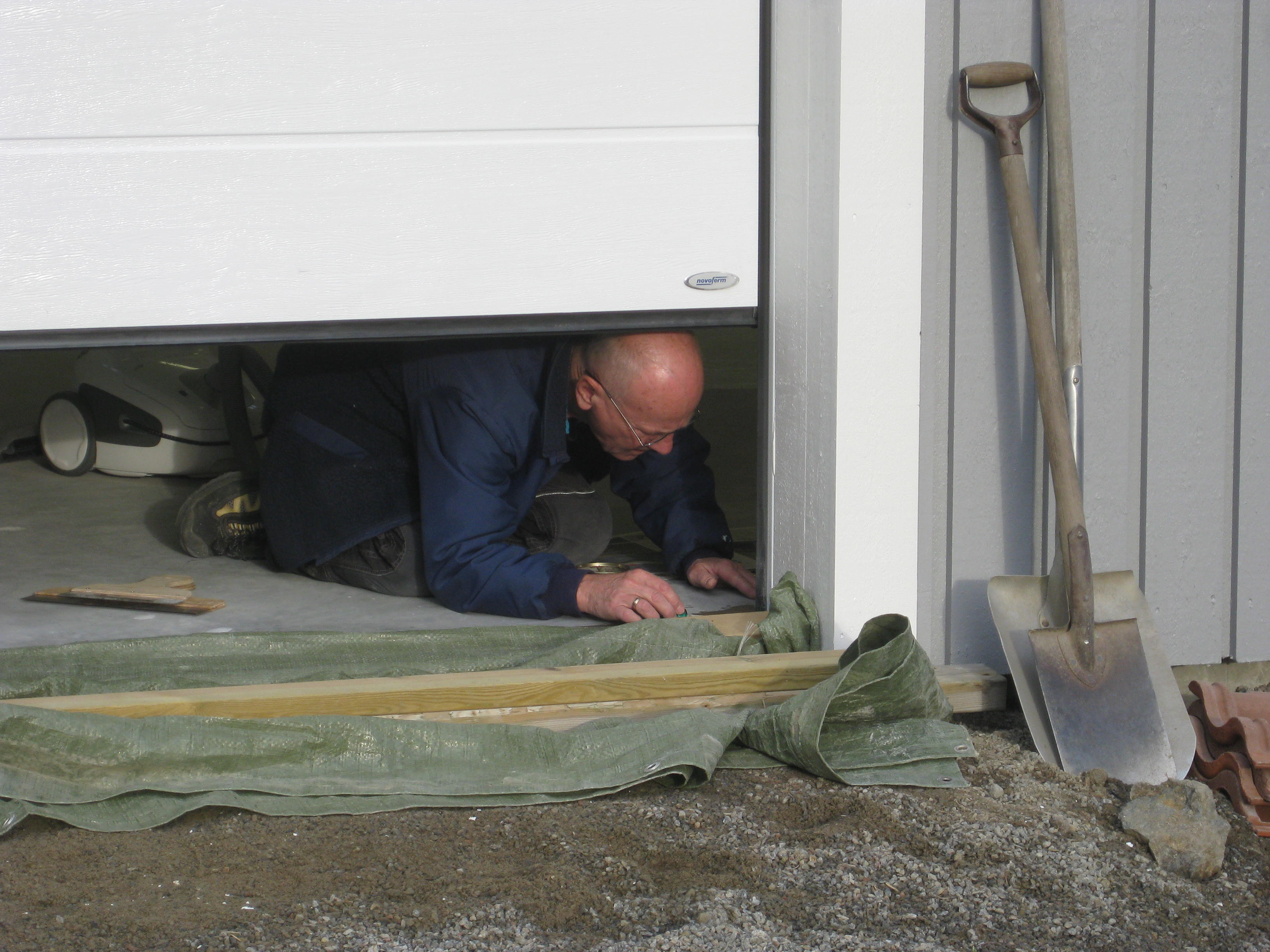

Måndag 29 oktober

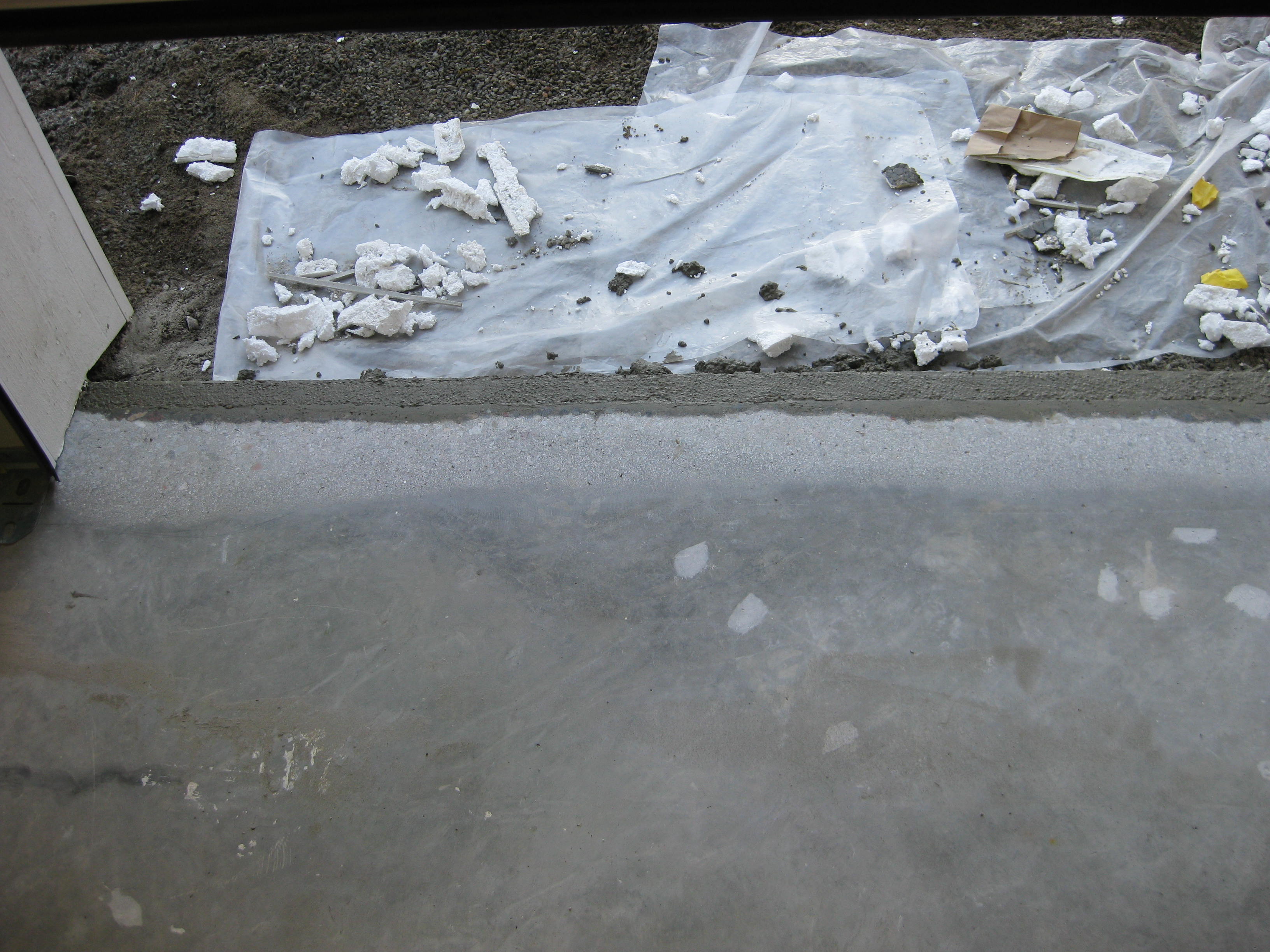

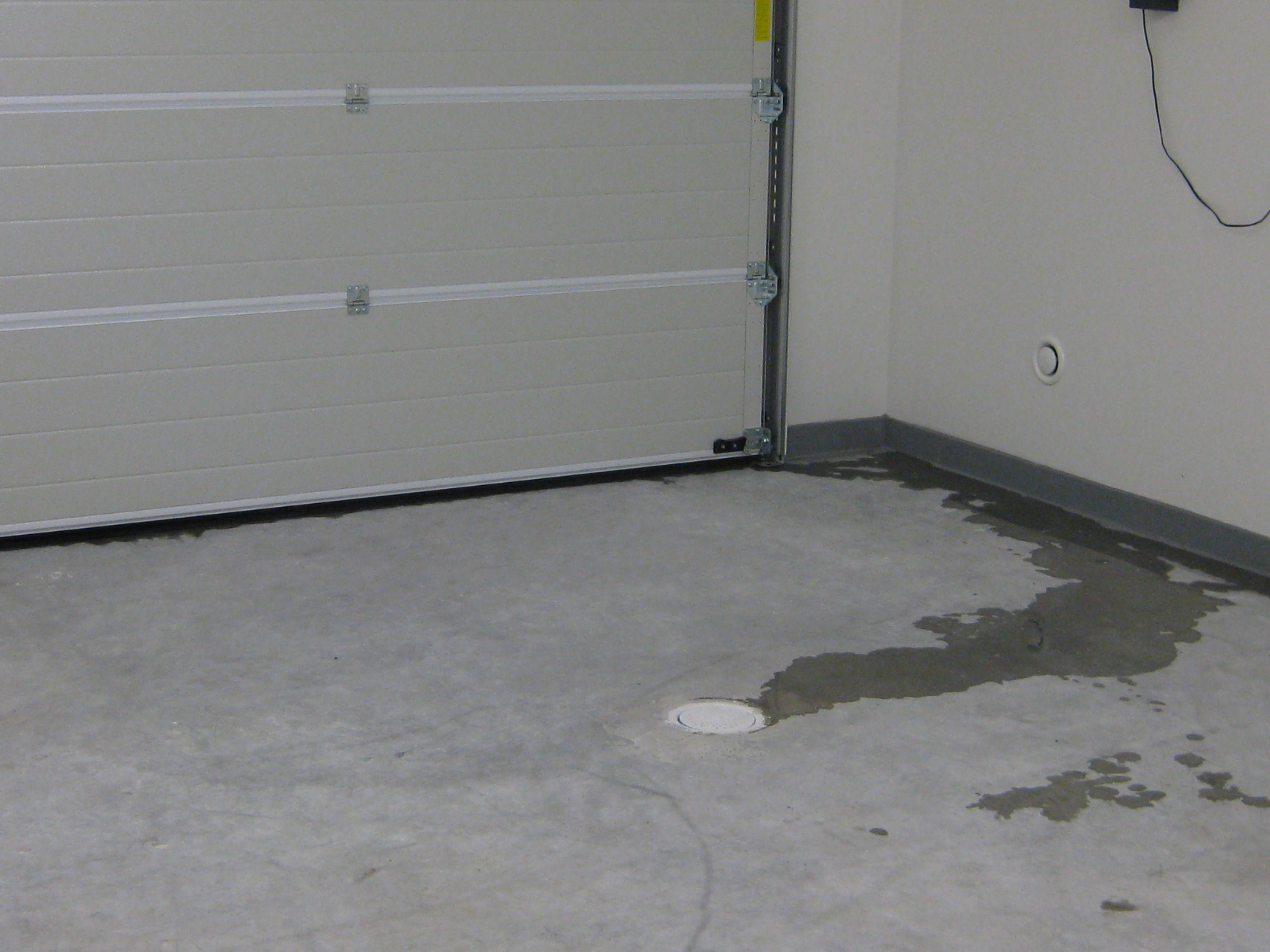

Första höststormen drar in. Till vår stora förvåning upptäcker vi att det kommer in vatten i garaget, via garageporten…. Måste åtgärdas! Alltså måste byggkillarna hit igen…. De lovar att komma under veckan. Under tiden tar Håkan itu med golvet, där han skrapar bort ojämnheter.

Tisdag 30 oktober

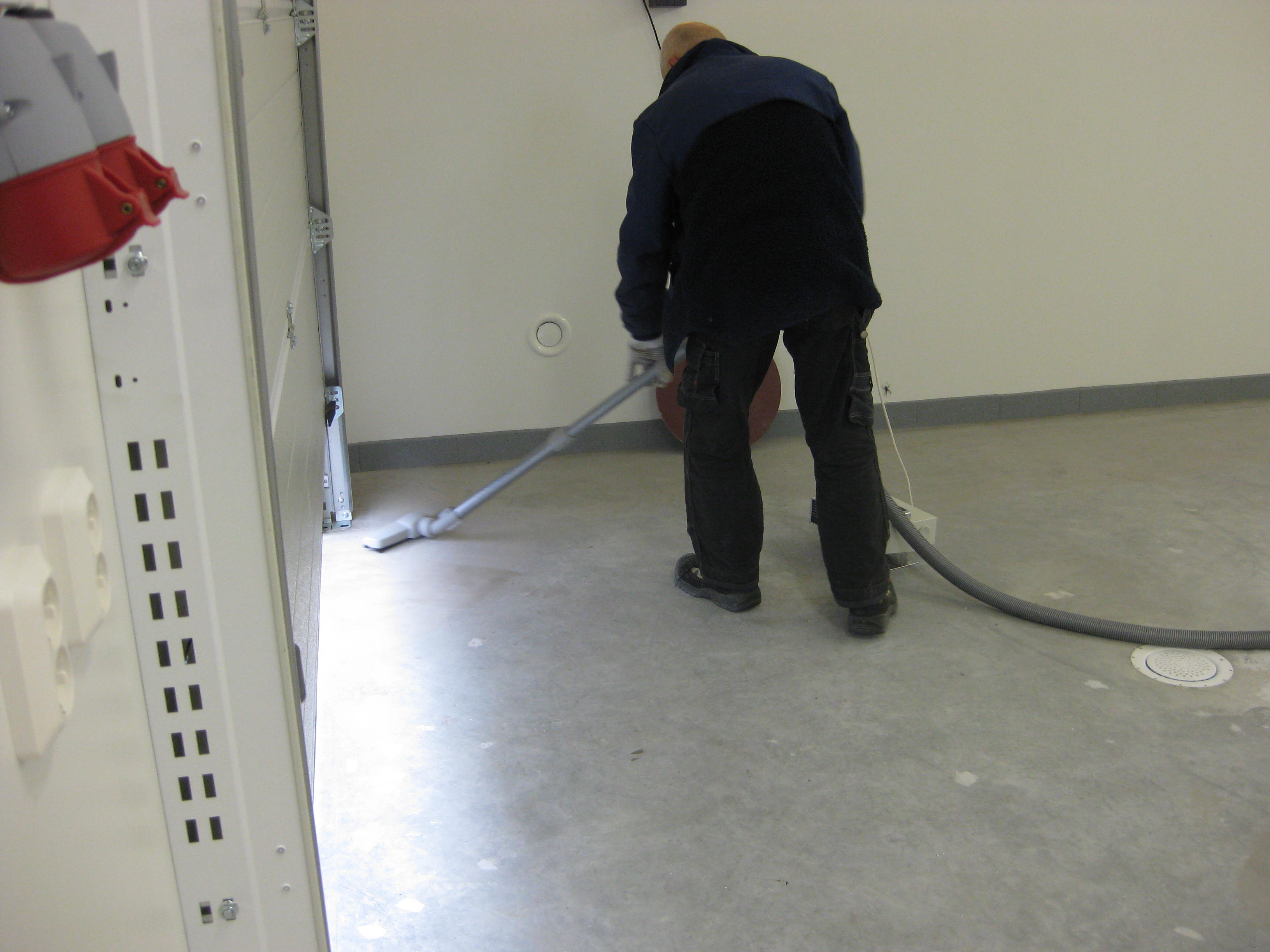

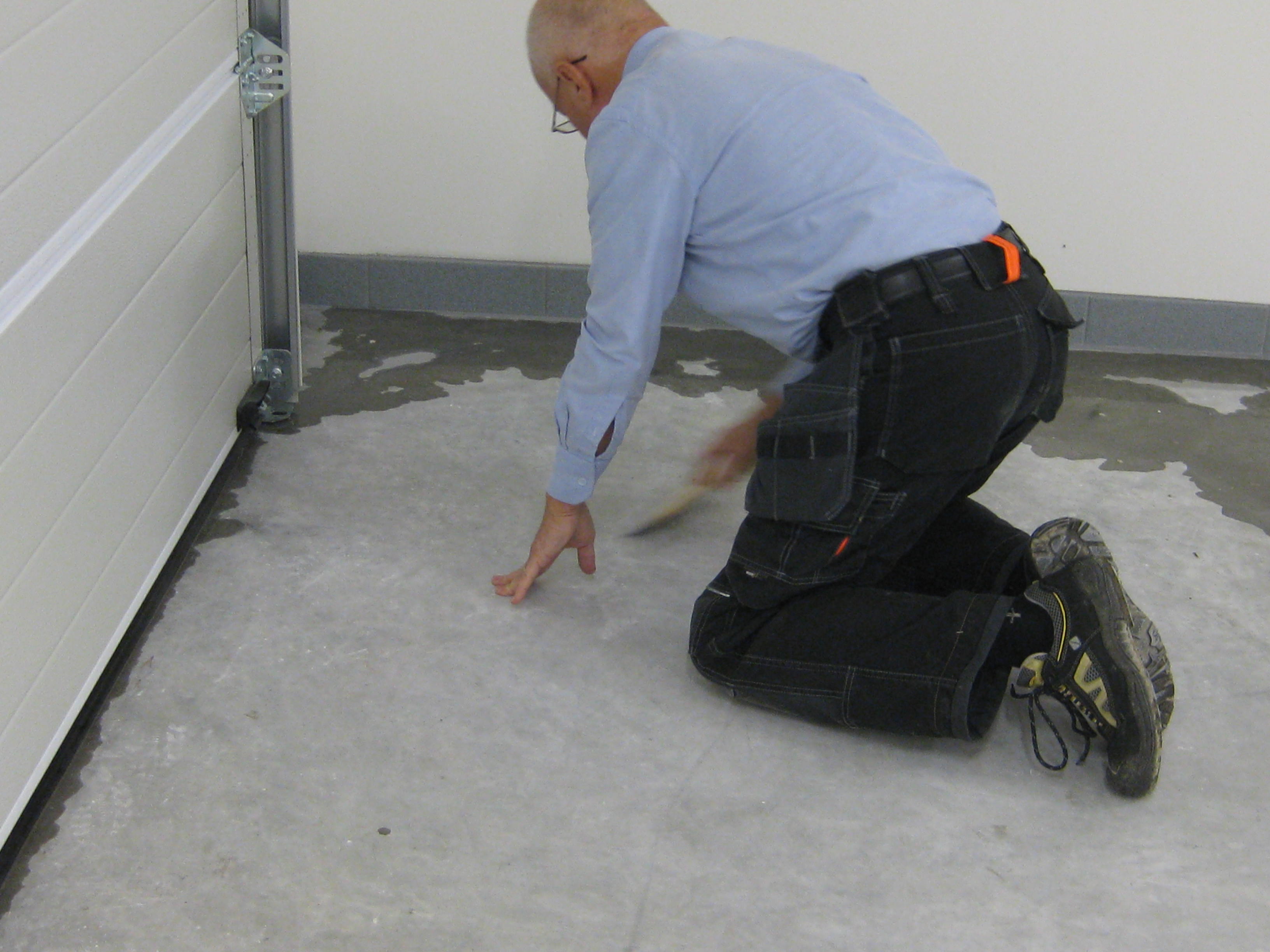

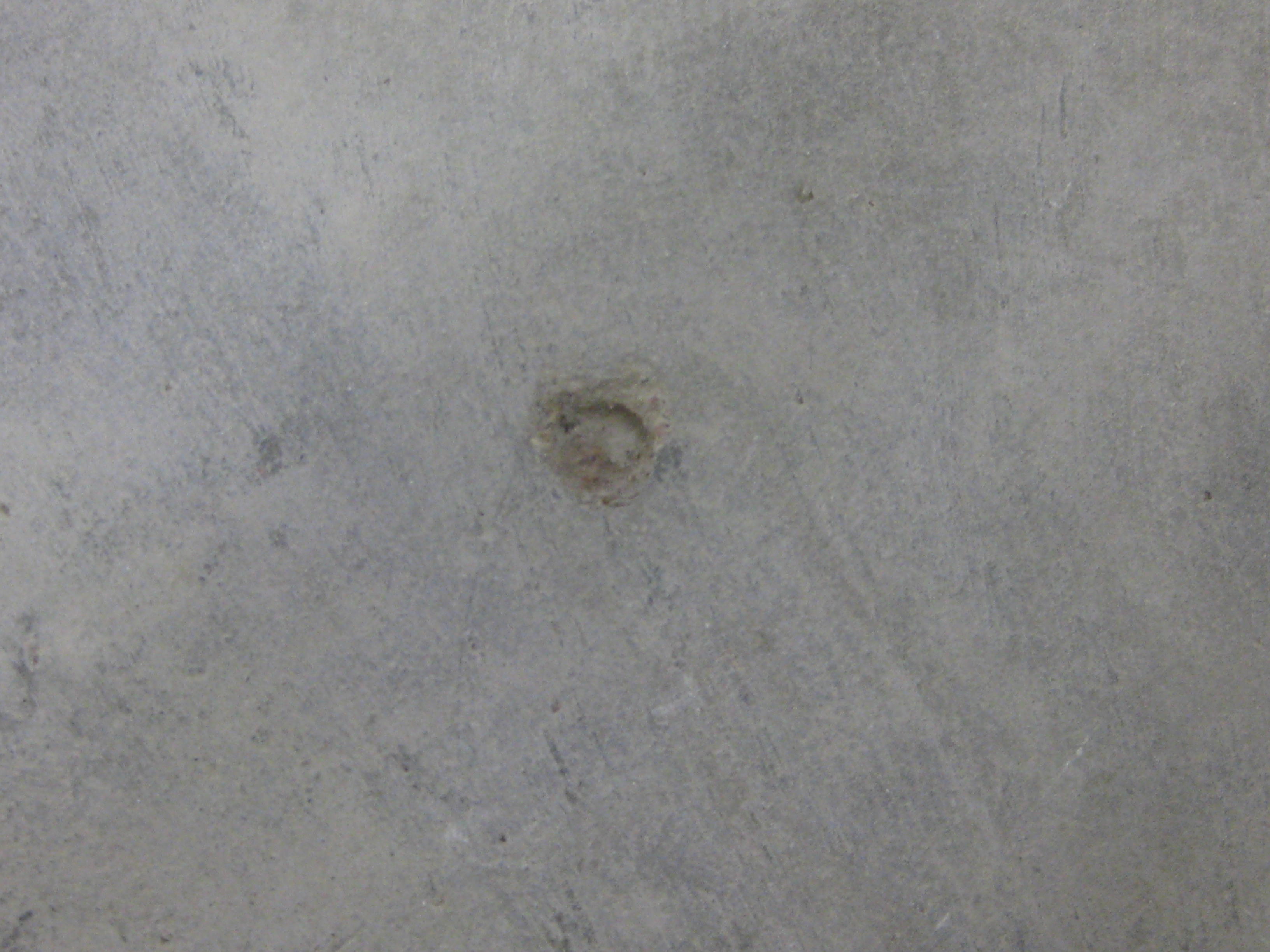

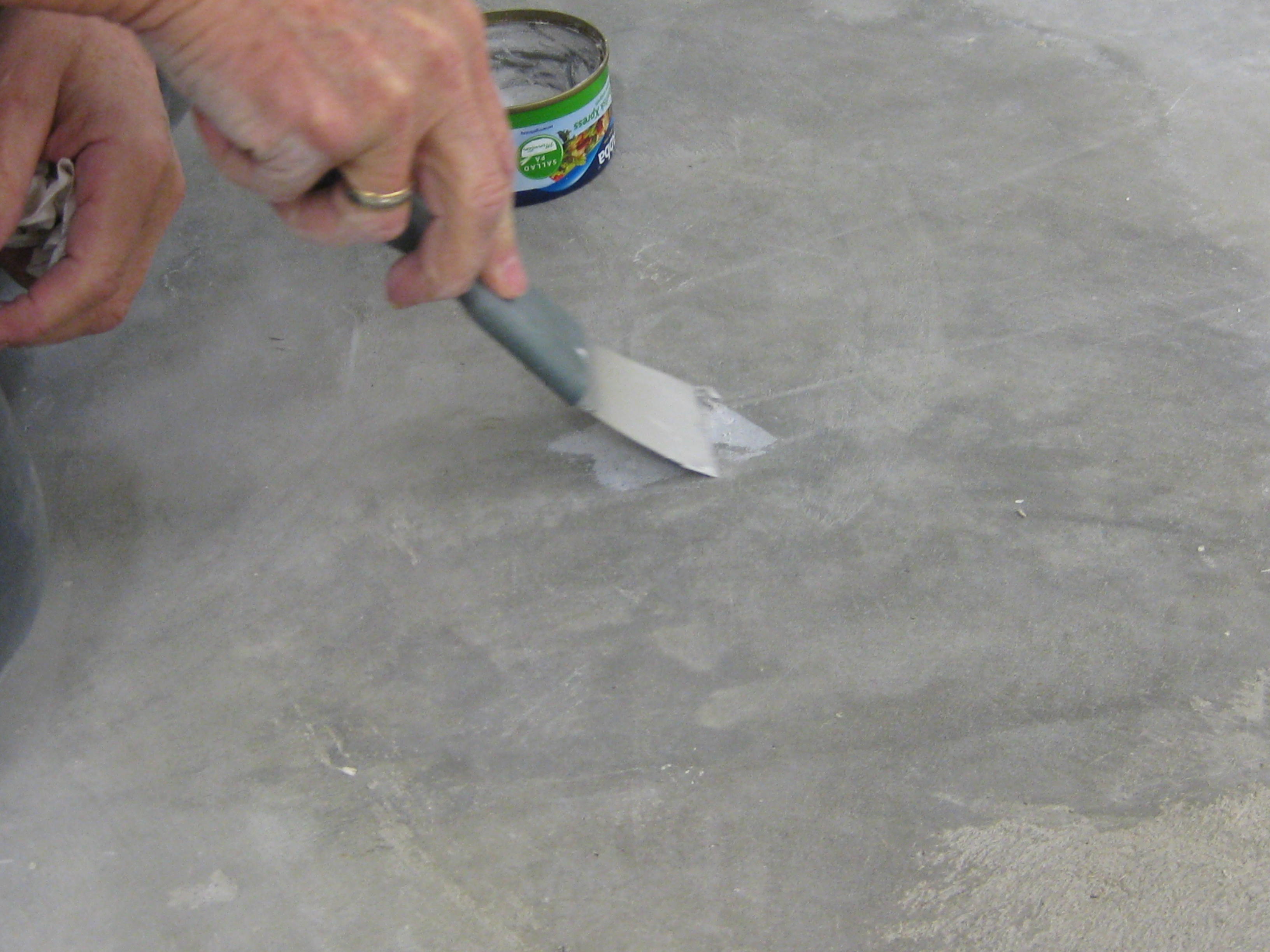

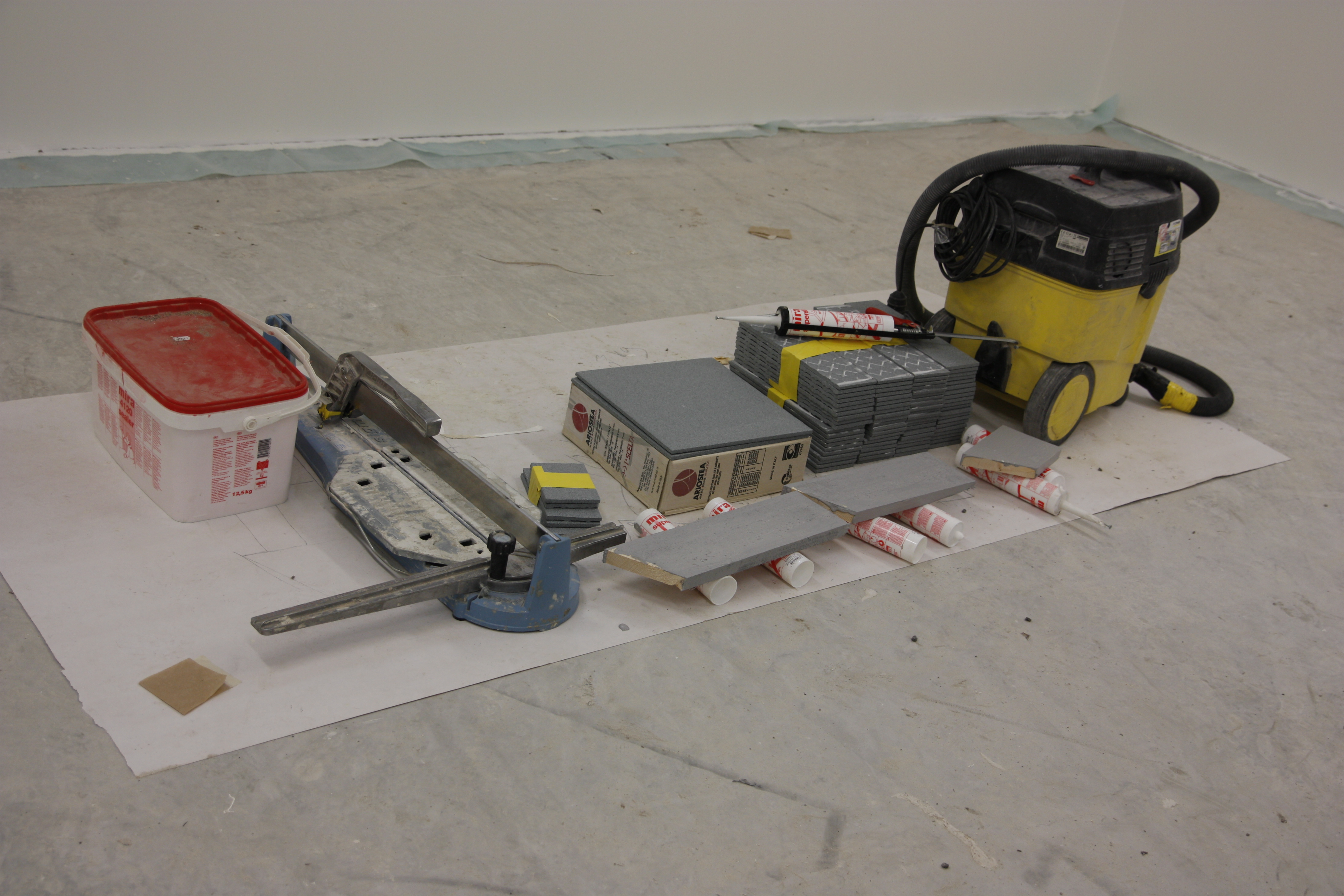

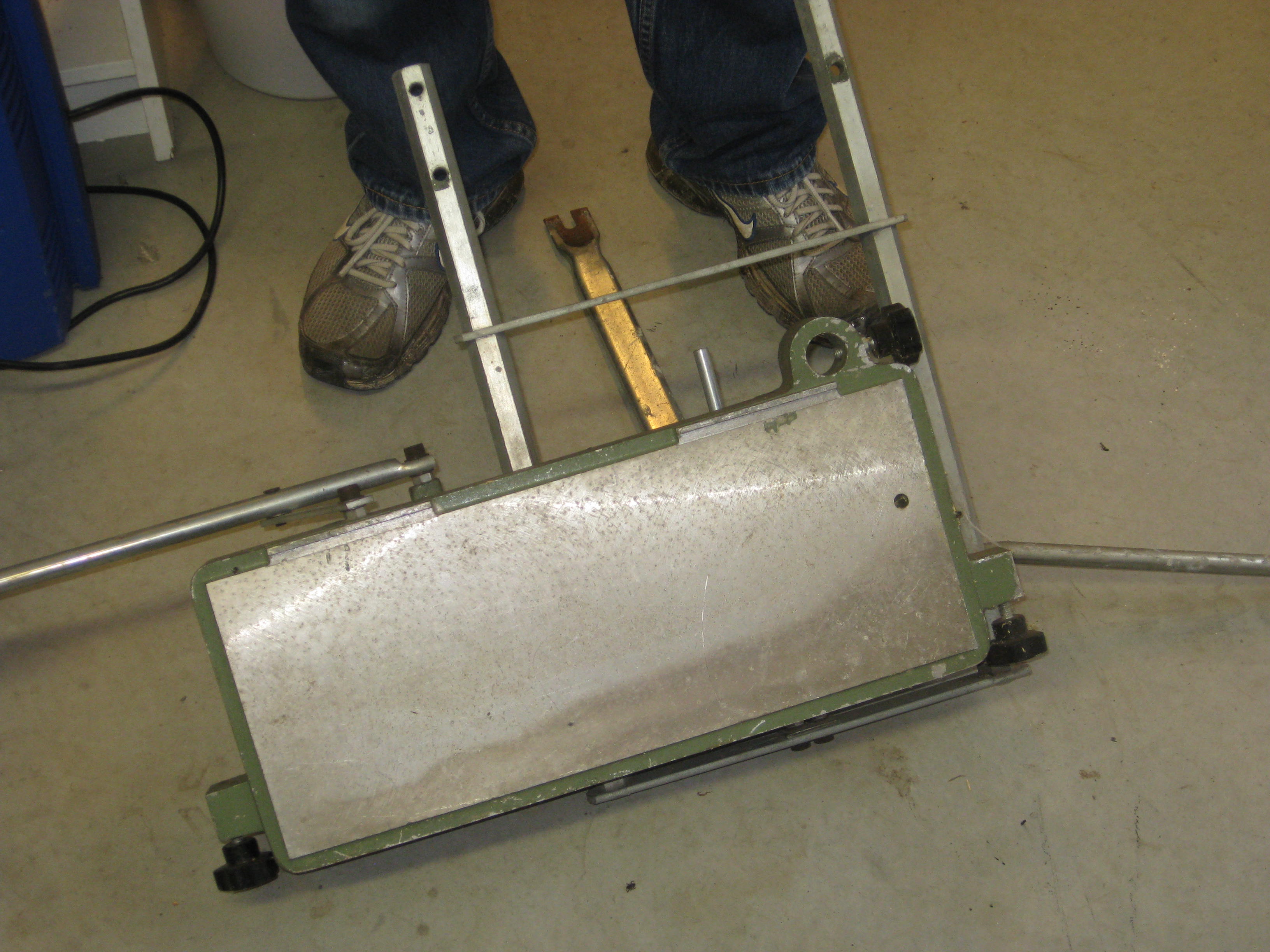

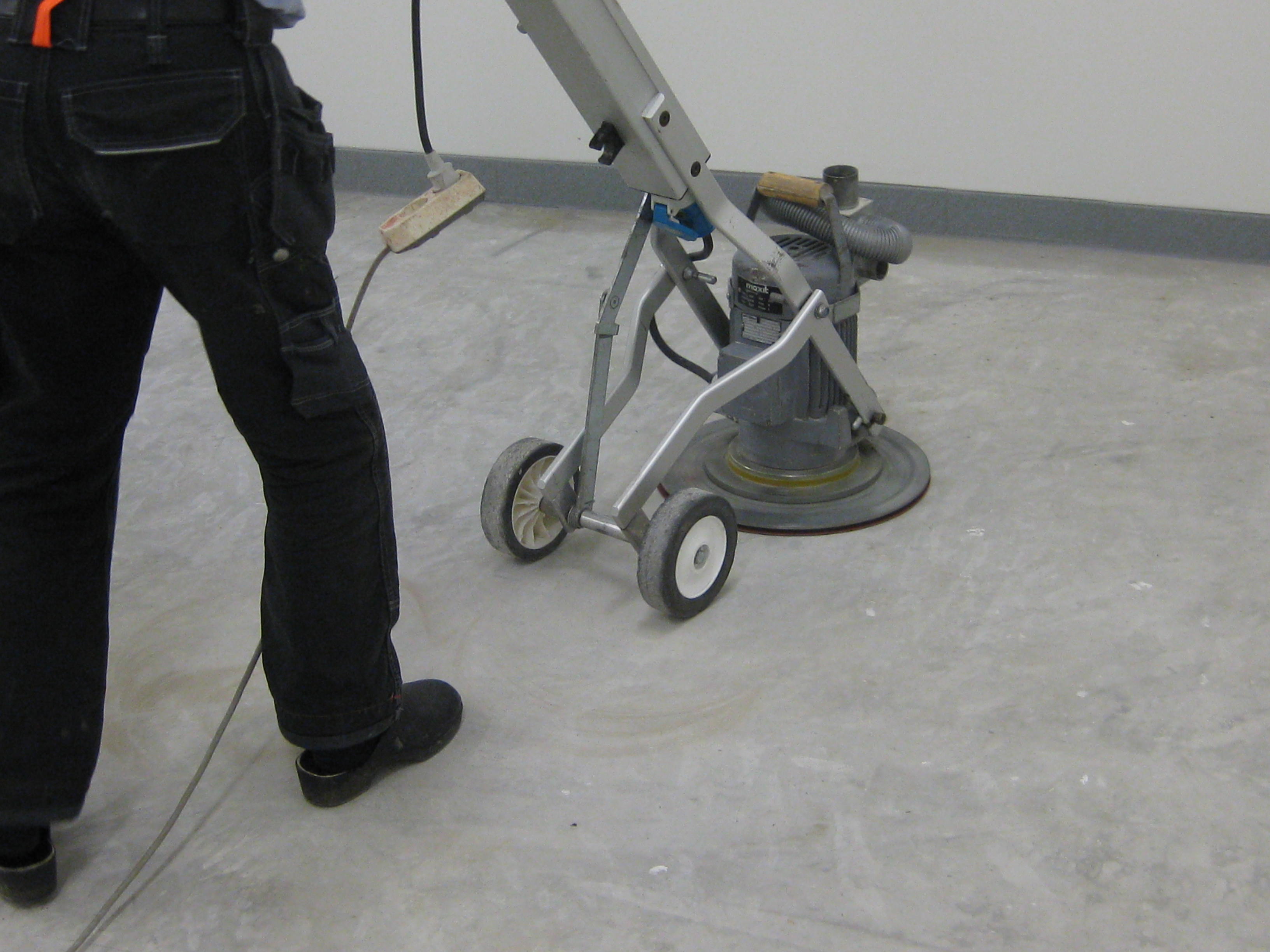

Vi har lånat en slipmaskin för att slipa golvet, som vi tänker måla innan vi tar garaget i bruk. Håkan jobbar med den otympliga maskinen under dagen. På kvällen hjälps vi åt att hitta små hål i golvet, som spacklas igen. Så mycket mer kan vi inte göra innan porten och golvet blir åtgärdat så att vi inte får in vatten. Bara att vänta.

Måndag 4 november

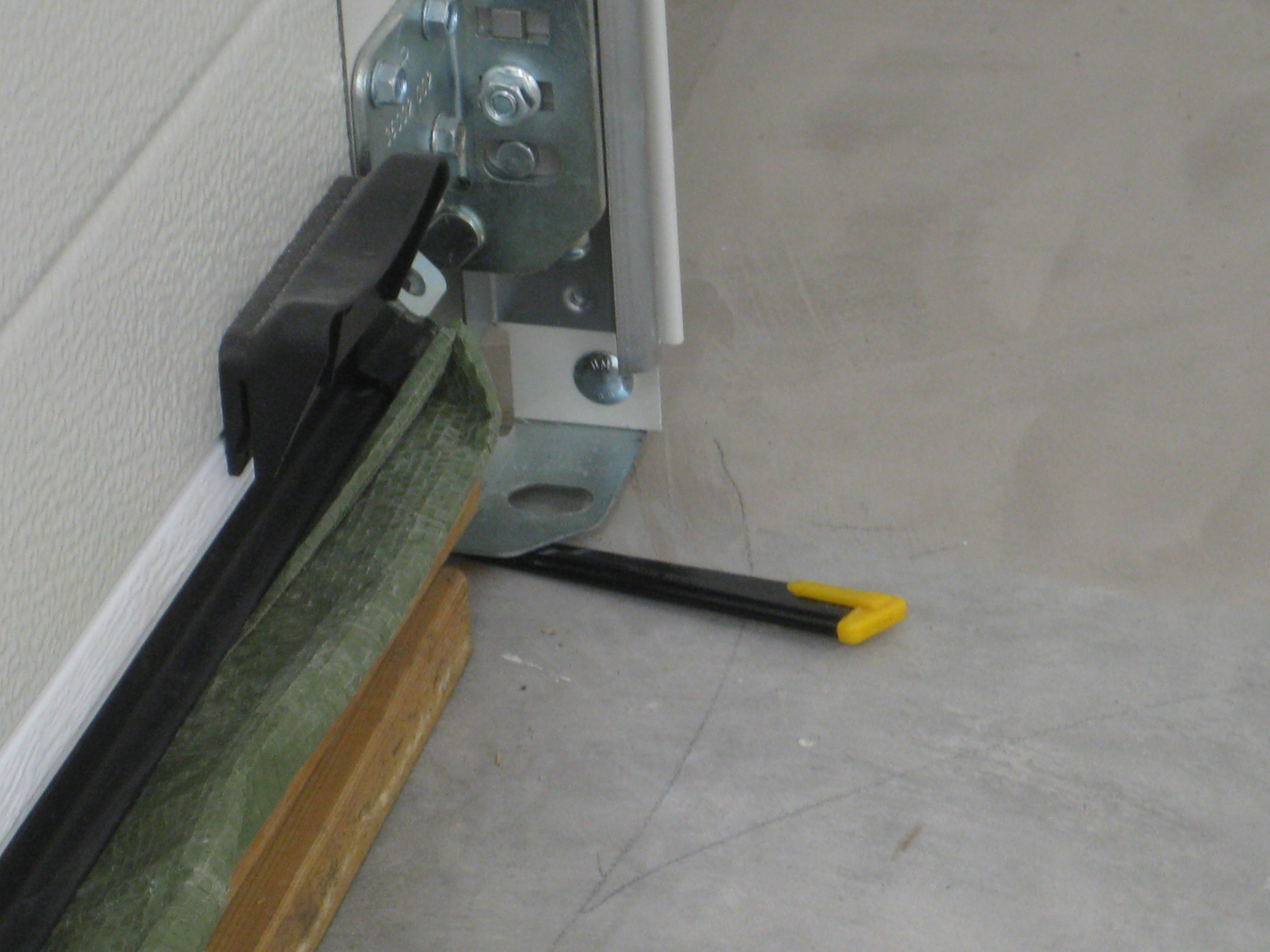

Håkan har börjat måla halva golvet i garaget. Den andra halvan kan vi inte göra förrän byggkillarna varit här och åtgärdat vatten-insläppet. Man kan se att portens ena ände likson ”hänger i luften”, man kan sticka in en kniv därunder. Alltså måste man bättra på med mera betong i den änden. Och det ska byggkillarna göra -vilket år som helst.

Tisdag 5 november

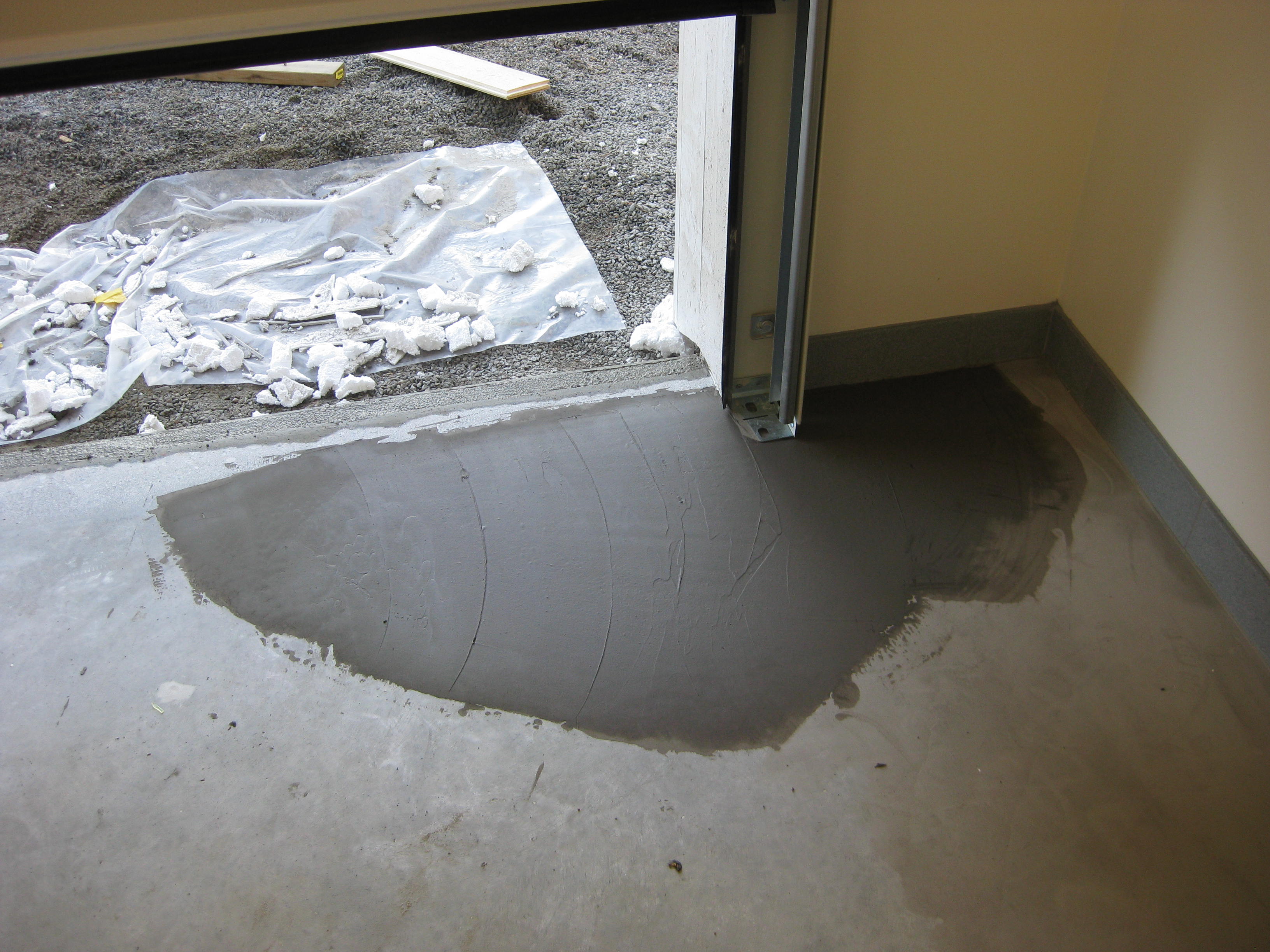

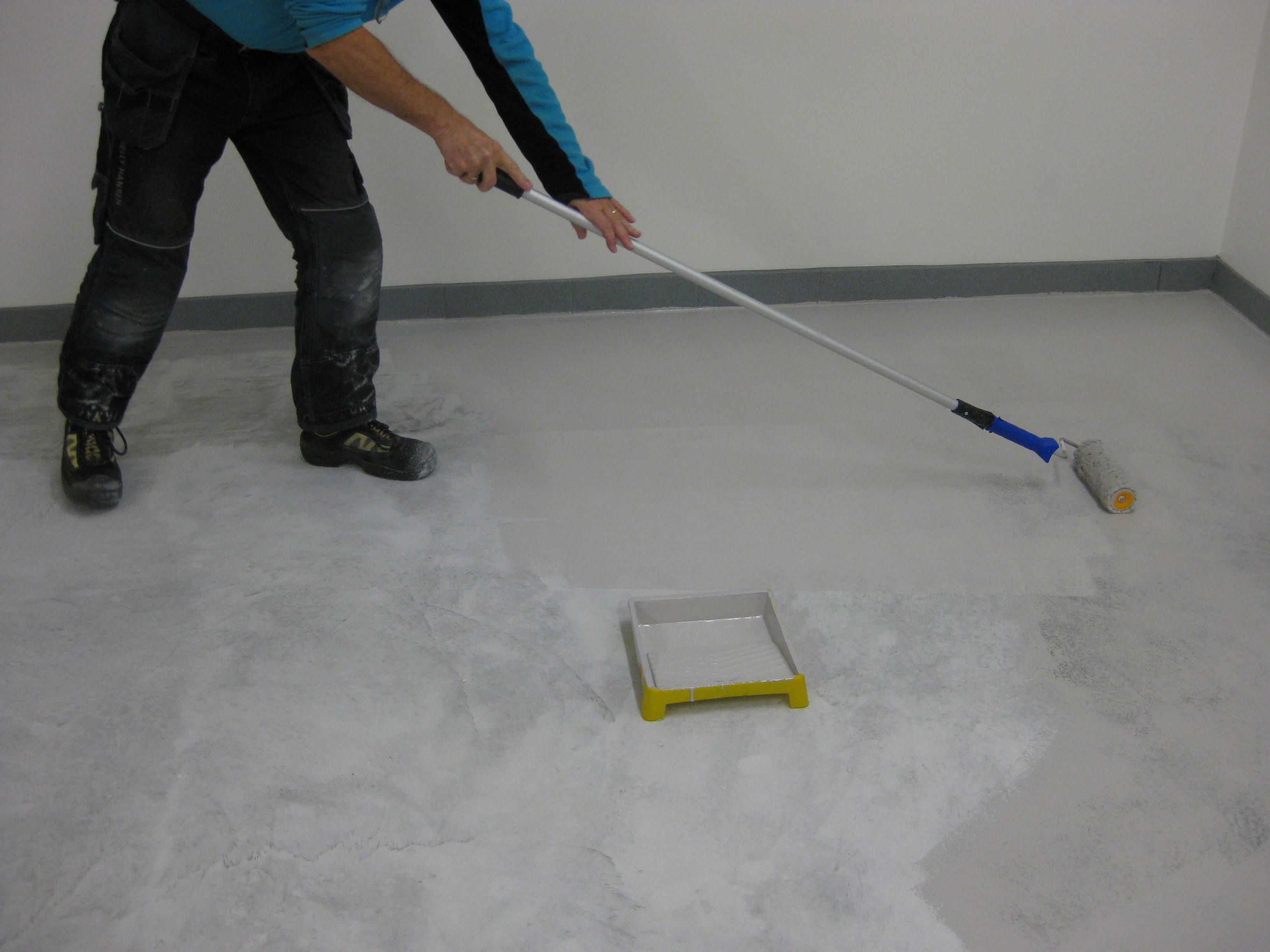

Halva golvet gås över med färg en andra gång. När det har torkat ordentligt, framåt helgen, kan vi i princip flytta in saker på den halvan. 🙂

Fredag 9 november

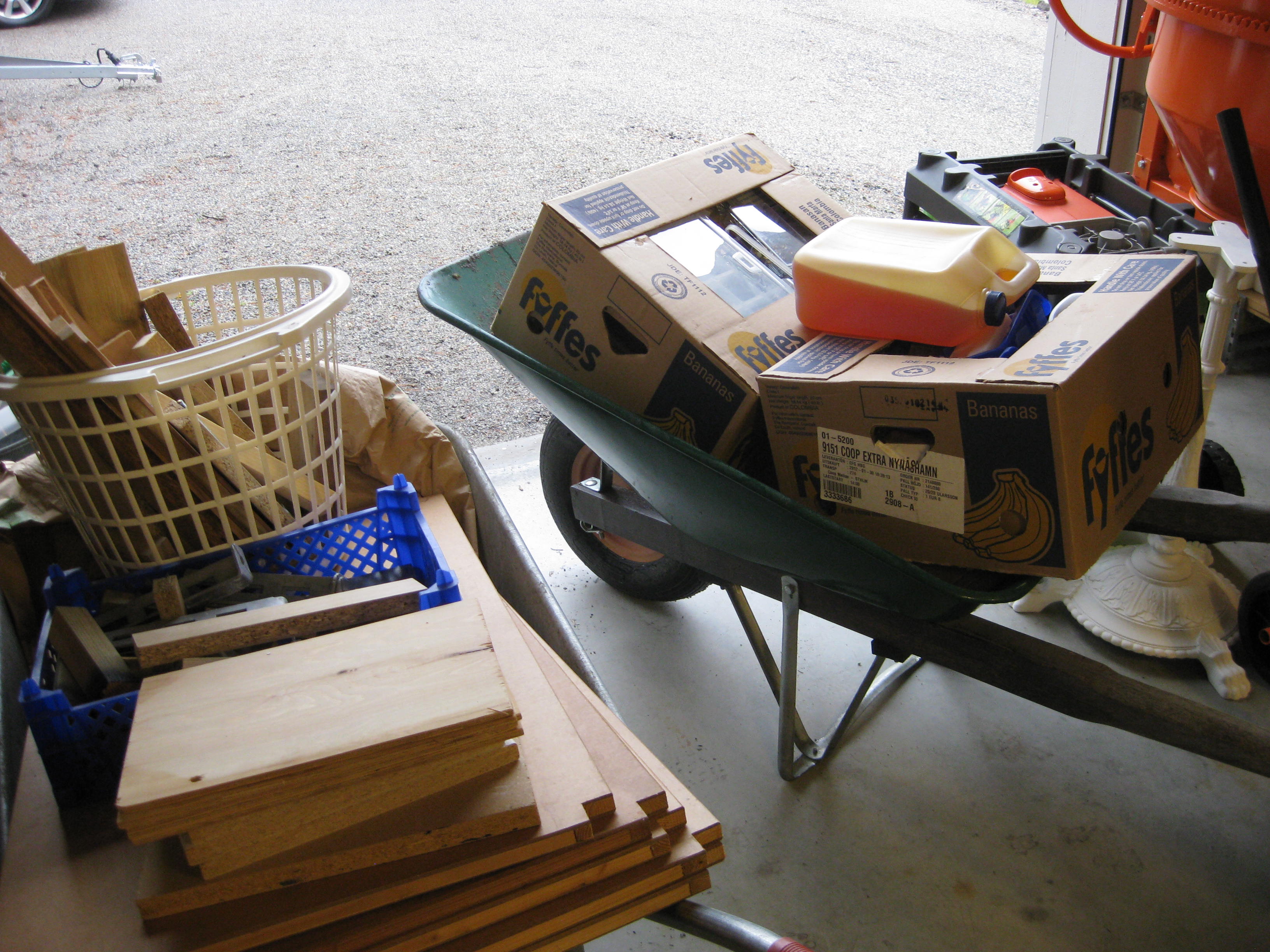

Vi börjar rensa och städa i gamla garaget, och flyttar över saker till nya garaget.

Lördag 10 november

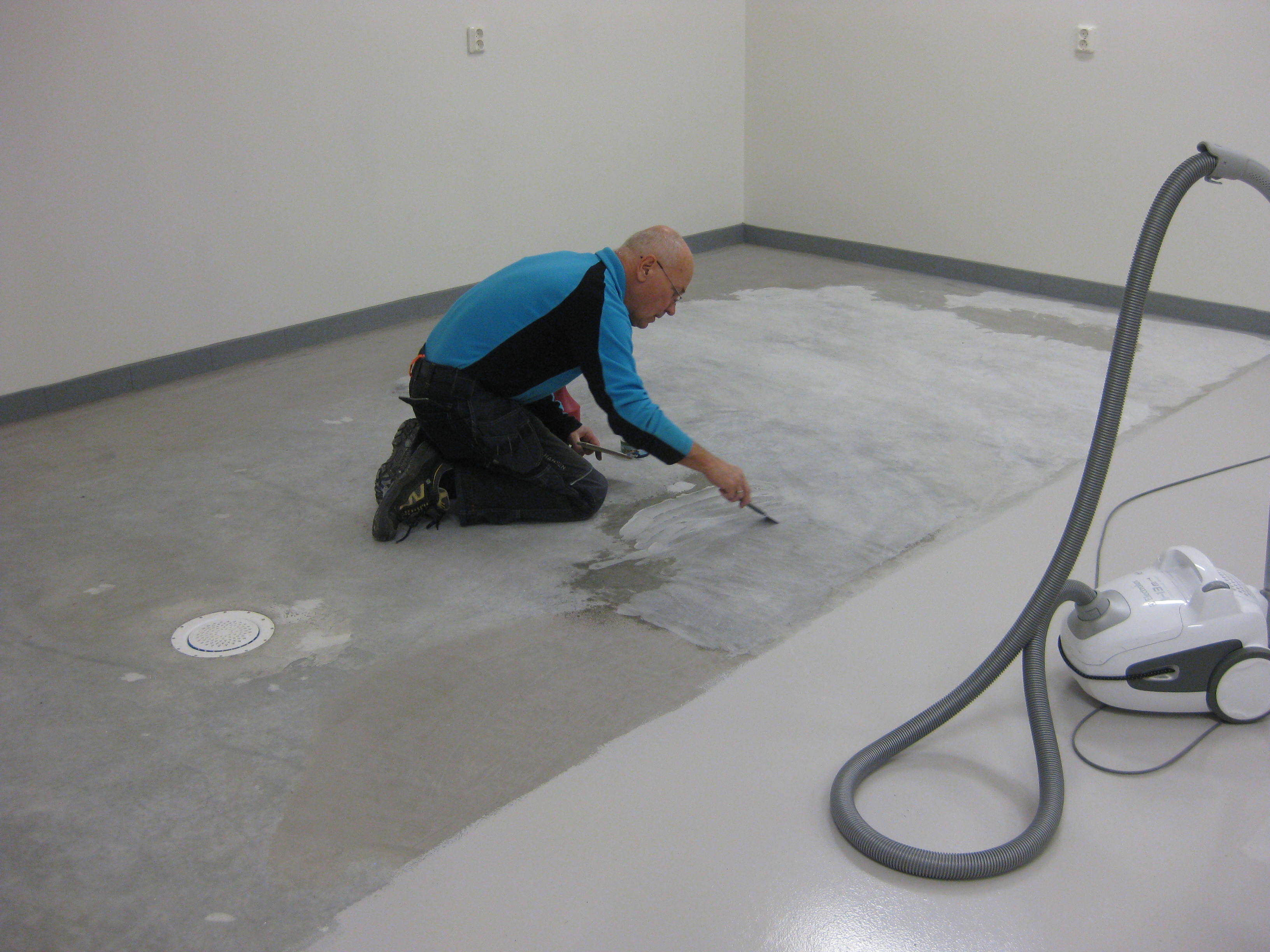

Vi fortsätter oförtrutet. Håkan är jätteinspirerad! Hyvelbänken ska flyttas, vi tar isär den för att orka med det. Jodå, man börjar se en viss skillnad i gamla garaget… 🙂

Söndag 11 november
Under förmiddagen regnar det. Vi roar oss därför med att montera ner skåp som ska flyttas så snart det blir uppehåll.. När regnet upphör lite efter lunch lastar vi våra skottkärror som går i skytteltrafik mellan de båda garagen.

Tisdag 13 november
En av byggkillarna har äntligen varit här och bättrat på med mera cement vid garageportens ena hörn.

Onsdag 14 november

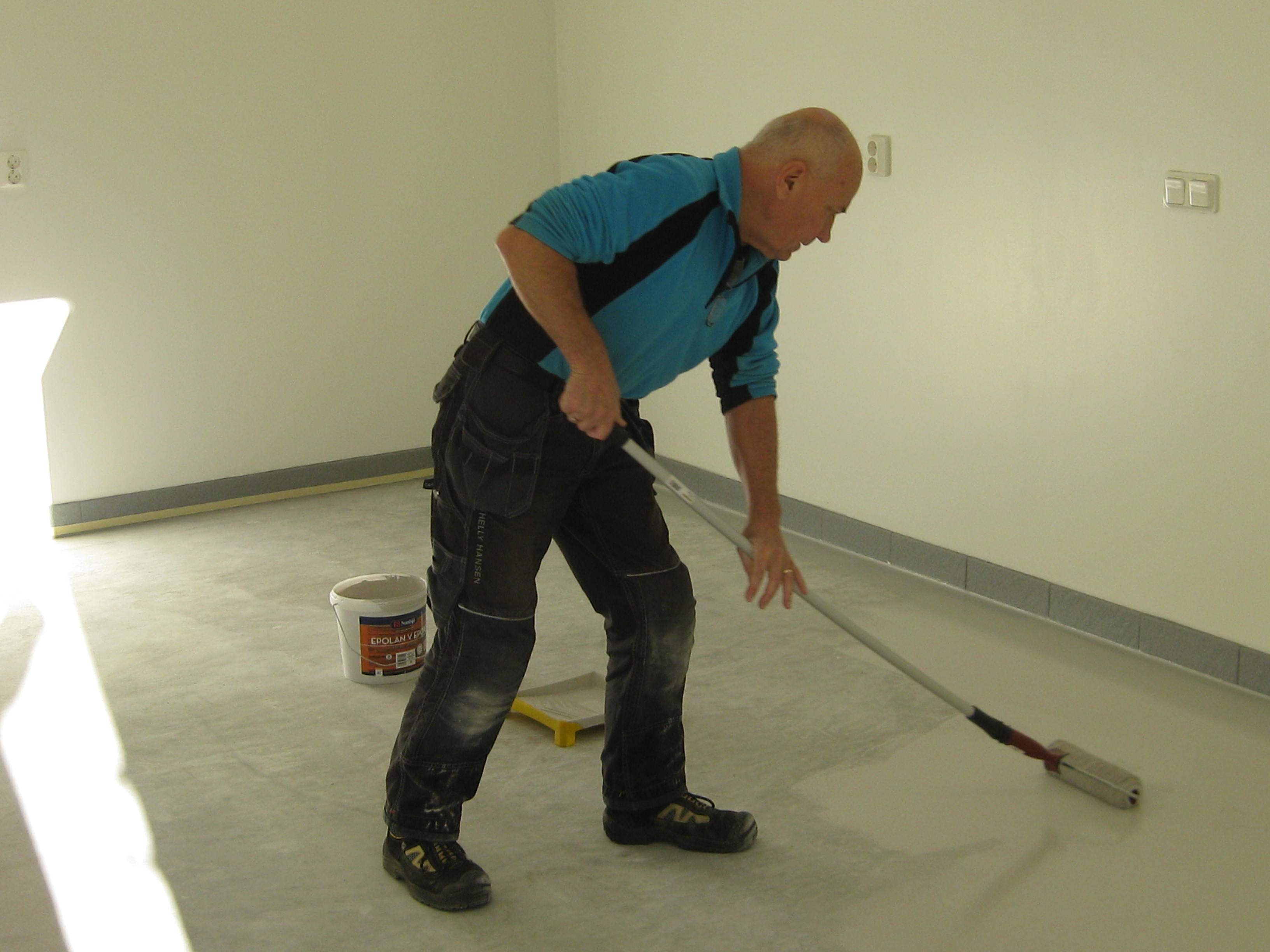

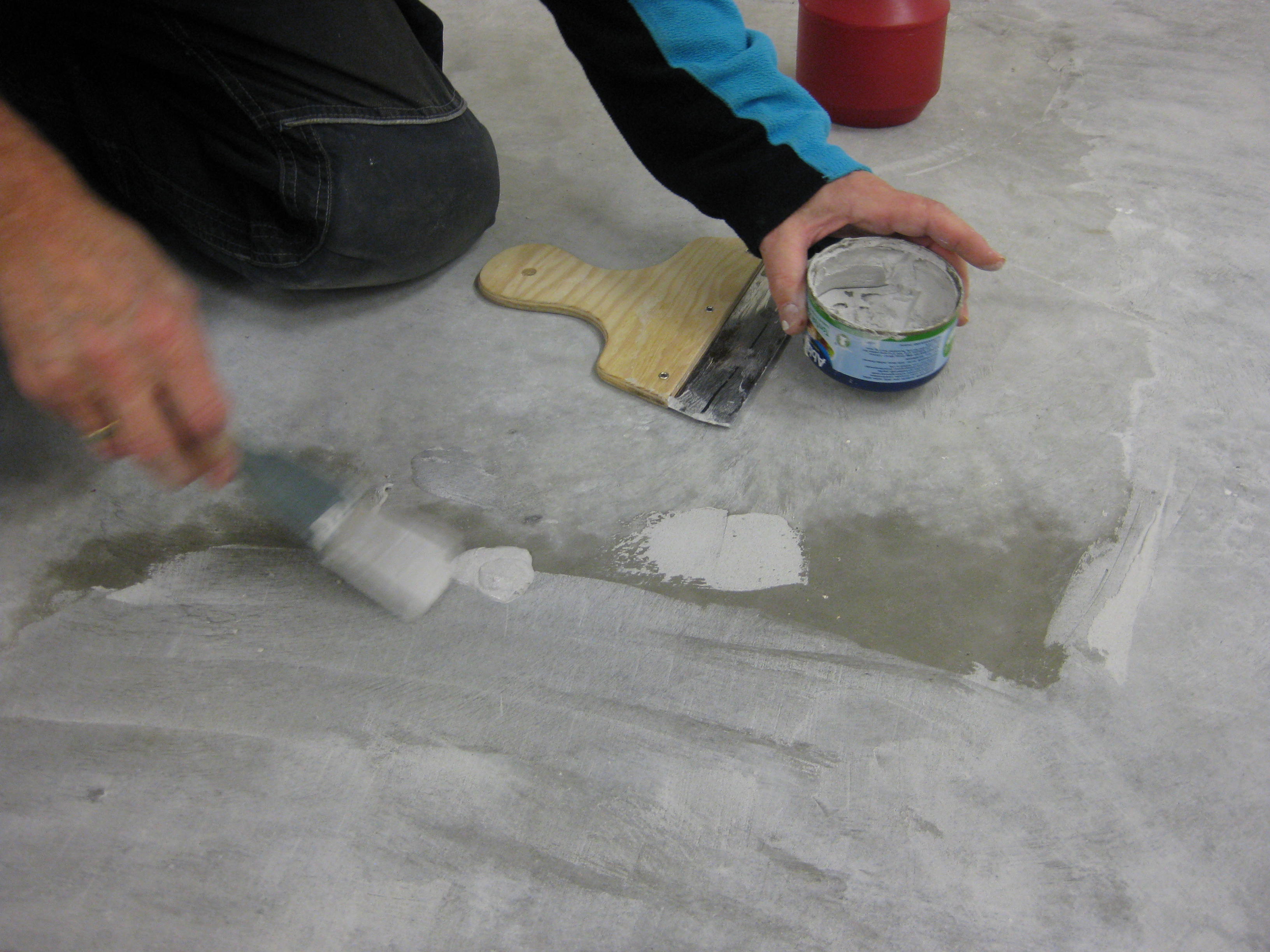

Håkan fixar det sista. Sista delen av golvet spacklas.

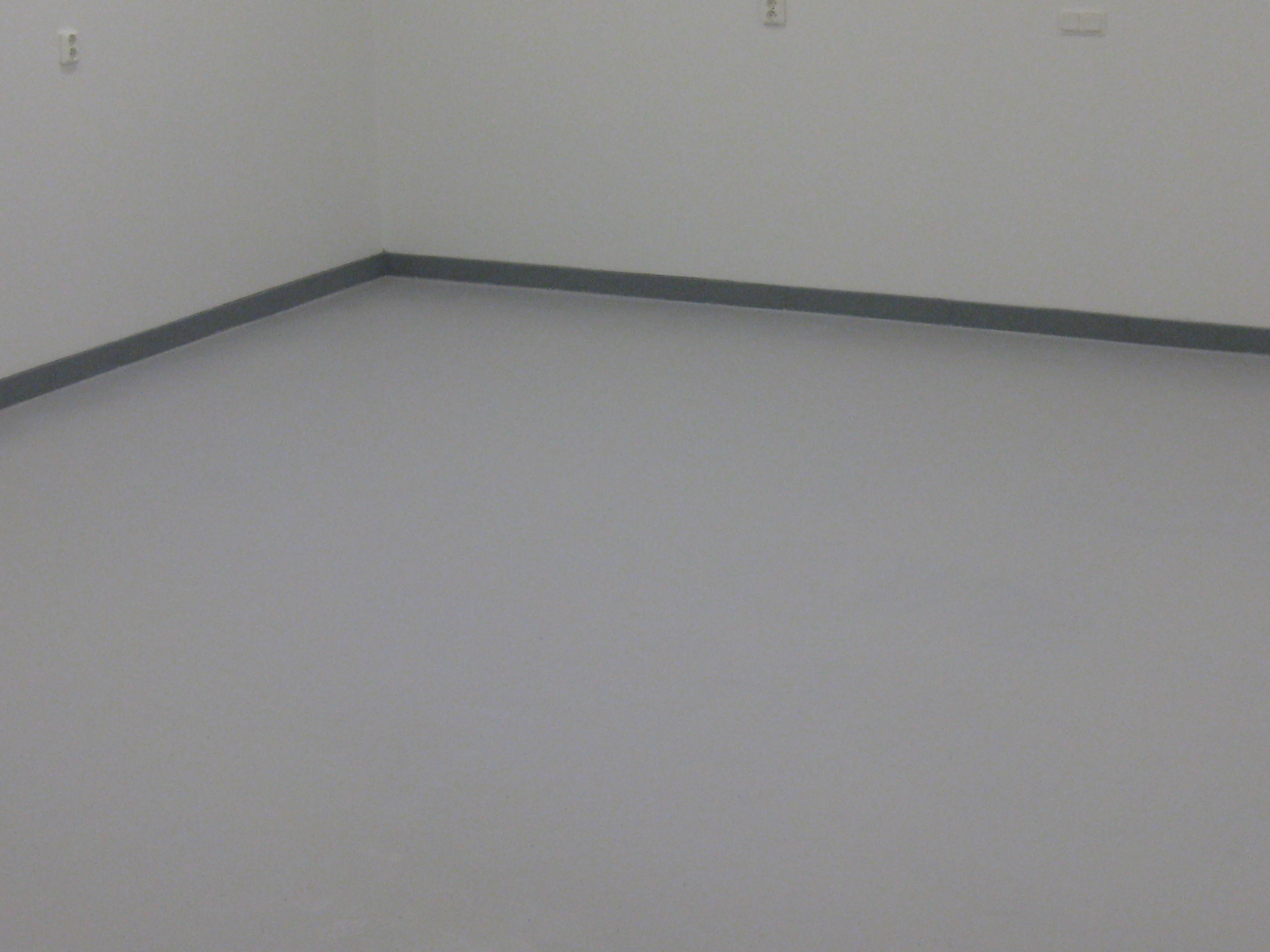

Fredag 16 november/Lördag 17 november

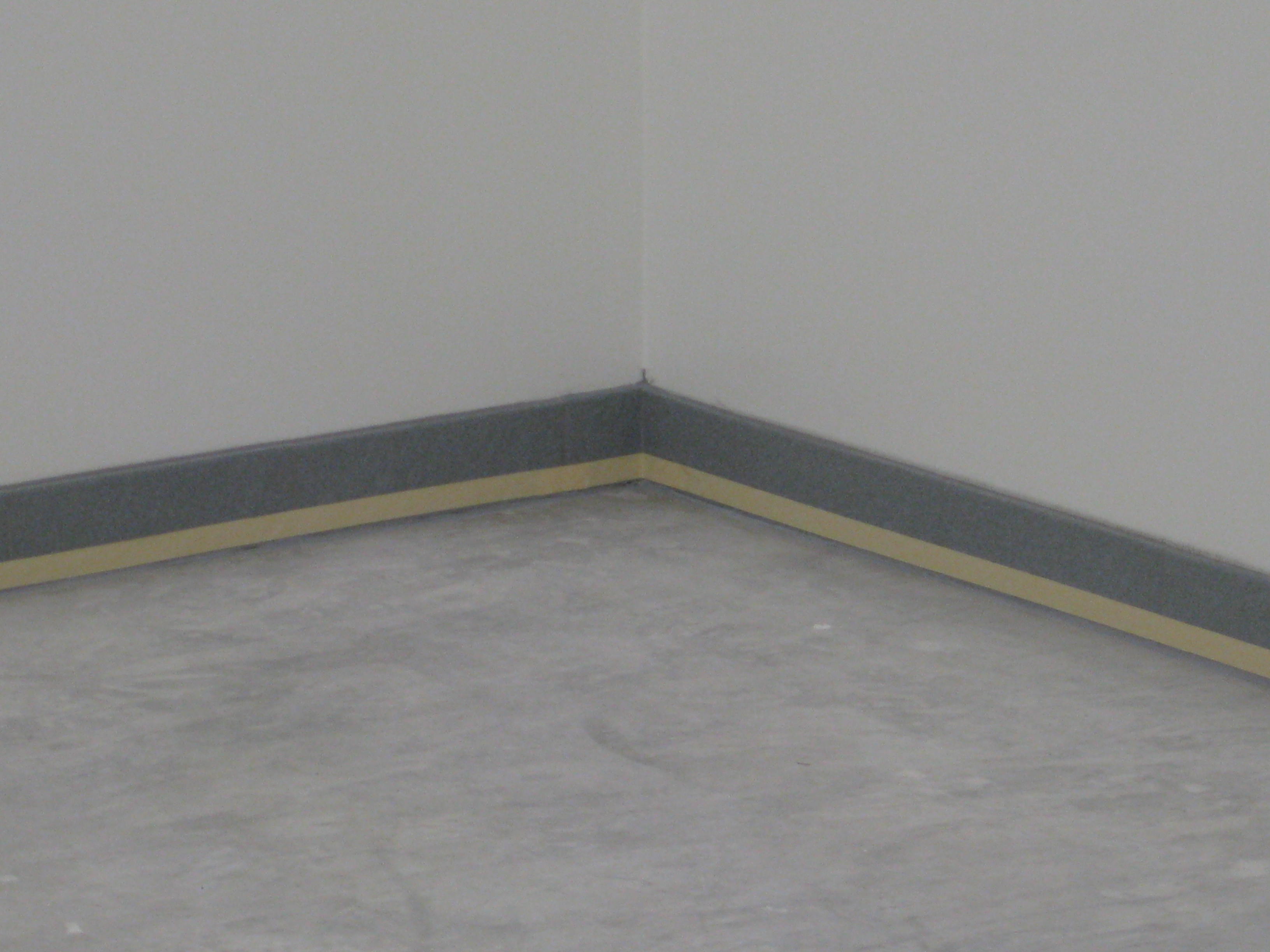

Golvet målas två gånger. NU är det klart för inflyttning!
